заказчик

Сирийская газовая компания Syrian Gas Company

Местоположение

Сирия

Сроки проекта

2006-2007

1

О проекте

Арабский газопровод (Arab Gas Pipeline Project) стал одним из ключевых инфраструктурных проектов газотранспортной системы Ближнего Востока, направленным на развитие региональной энергетической интеграции и обеспечение поставок природного газа между странами региона. В 2005 году СТГ и Syrian Gas Company подписали EPC-контракт на строительство сирийского участка газопровода. Заказчиком проекта выступала Syrian Gas Company, а в качестве основных субподрядчиков были привлечены ООО «СТГ Инжиниринг», отвечавшее за проектирование и поставку оборудования, и сирийская строительная компания Hesco.
Проект реализовывался поэтапно, и участие СТГ было сосредоточено на строительстве сирийской части газопровода. Первый пусковой комплекс включал участок протяжённостью 139 км с диаметром трубы 36" (910 мм), а также отводы к электростанциям Дейр Али и Тишрин общей протяжённостью 17 км.
В рамках работ выполнены монтаж пяти линейных крановых узлов, строительство четырёх очистных станций и одной станции коммерческого учёта газа. Также были внедрены системы SCADA, телекоммуникаций, обнаружения утечек газа, пожаротушения, электрохимической защиты, автоматического управления и контрольно-измерительных приборов (КИП), а также создана система энергоснабжения объектов газопровода.
Дополнительно был построен комплекс зданий и сооружений, предусмотренных контрактом, обеспечивающий эксплуатацию и обслуживание инфраструктуры.
Сирийский участок газопровода проходит от иордано-сирийской границы до газораспределительной станции Аль-Райан в районе города Хомс. Линейная часть была полностью сварена, уложена в траншею и прошла испытания. На момент завершения работ по первому пусковому комплексу на втором участке протяжённостью 180 км уже велся монтаж крановых узлов.

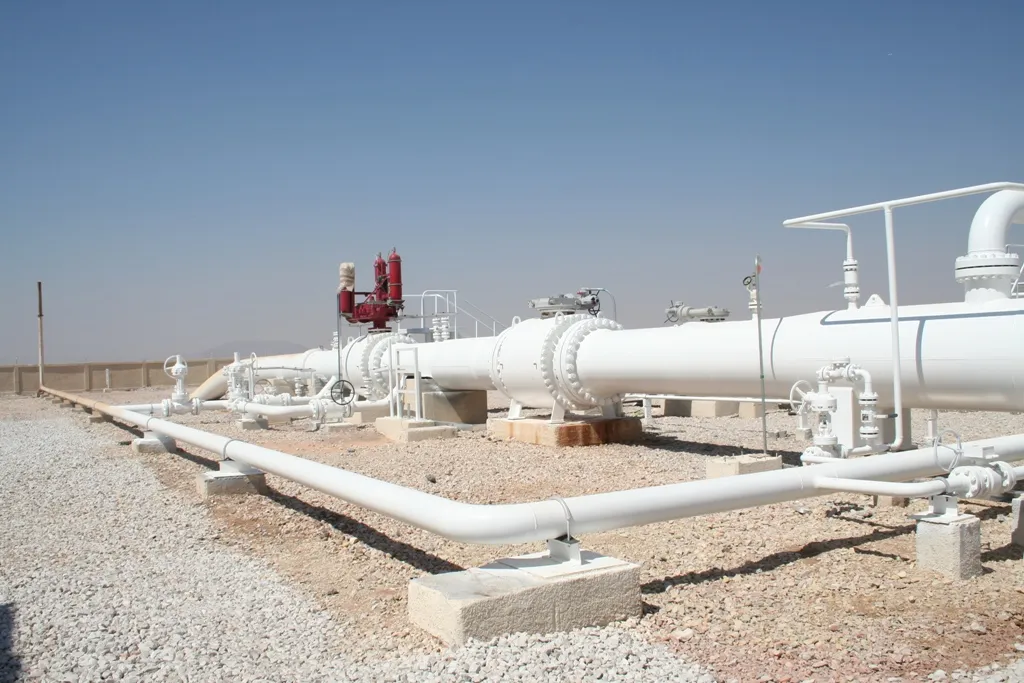

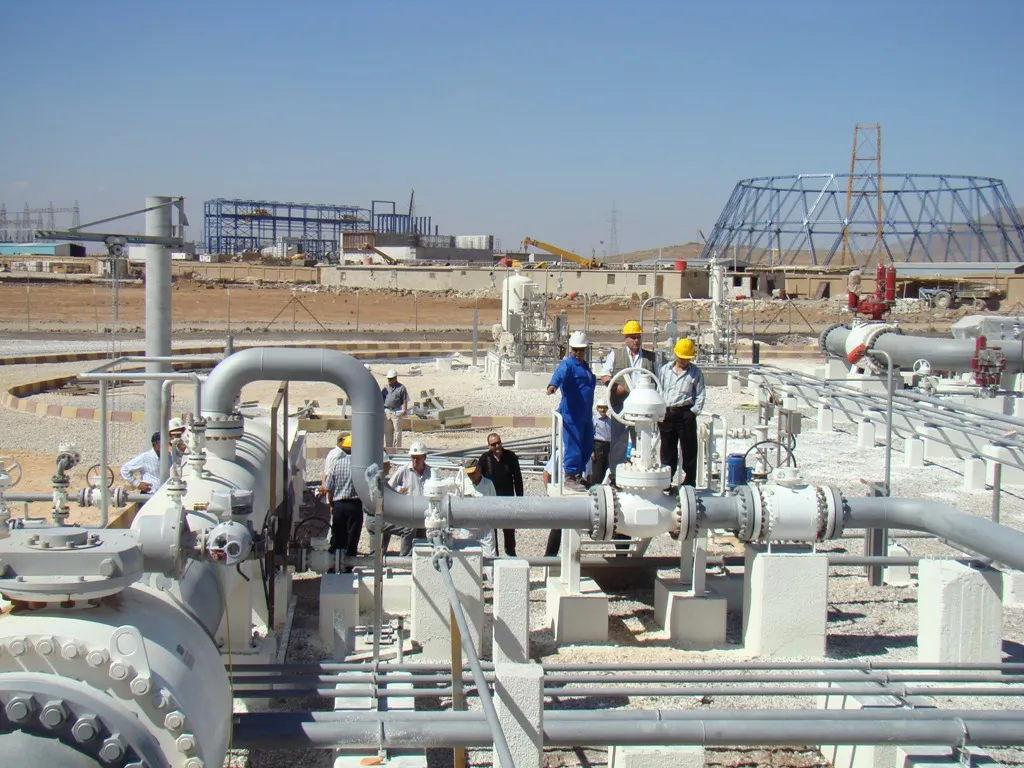

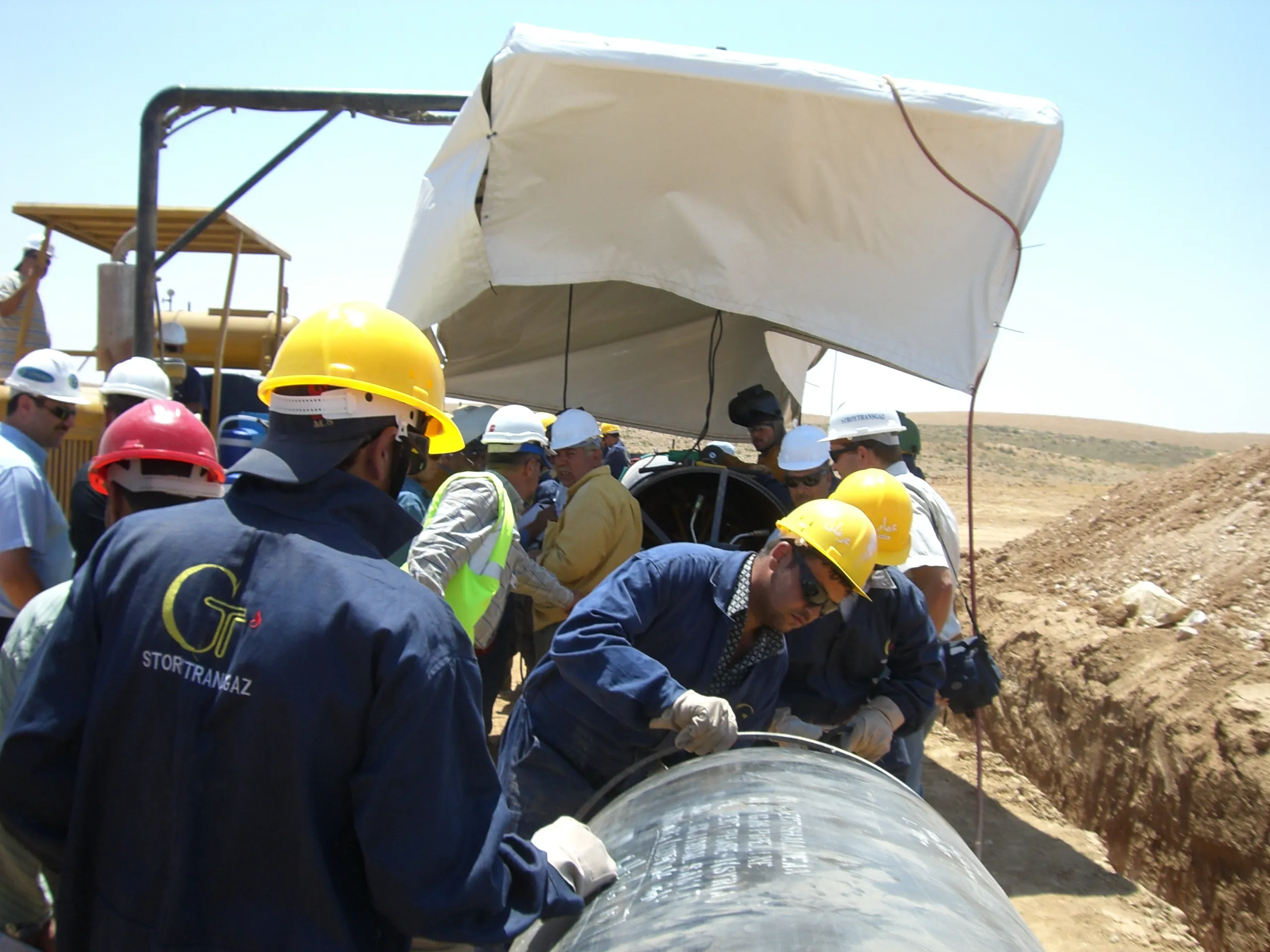

Фото о проекте 1 Фото о проекте 1
facts-img-1

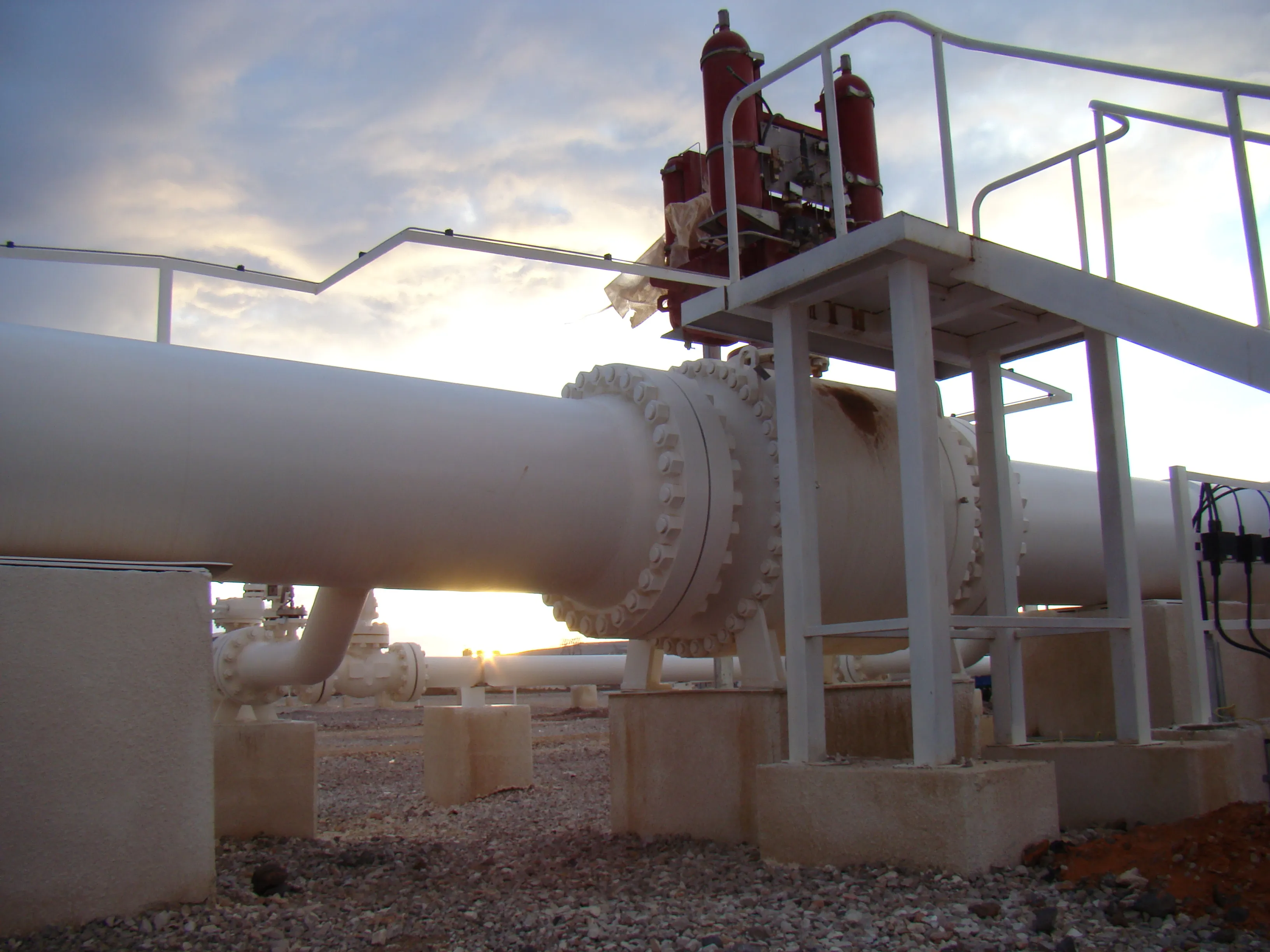

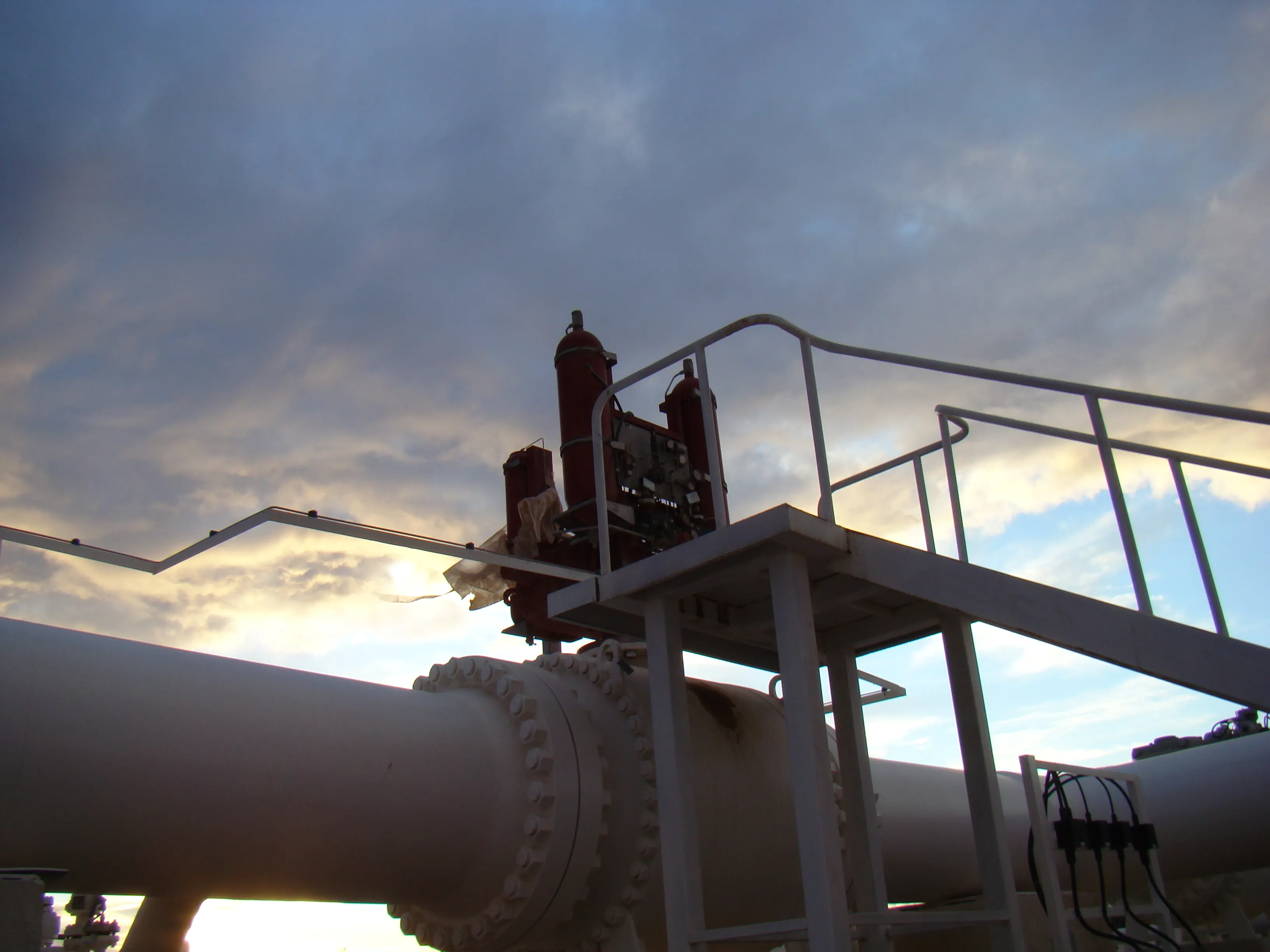

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

Проект обеспечил надёжную транспортировку газа и развитие региональной энергетической инфраструктуры

320 км
общая протяженность газопровода
910 мм
диаметр трубы газопровода
17,5 км
общая протяжённость отводов к электростанциям
  • 320 км
    общая протяженность газопровода
  • 910 мм
    диаметр трубы газопровода
  • 17,5 км
    общая протяжённость отводов к электростанциям
[/]

3

Ход строительства

Этап 1. Подготовительный период (начало 2006 года)
В рамках подготовки проекта изучили проектную документацию и согласовали ППР с заказчиком, разработали календарный план и график поставок, оформили разрешения и допуски, организовали систему управления и контроль качества, укомплектовали бригады техникой, обеспечили инфраструктуру (подъездные пути, электро- и водоснабжение), развернули вахтовые городки, заключили договоры на МТО и предусмотрели меры экологической безопасности.
Этап 2. Инженерно‑геологические изыскания и трассировка (начало — середина 2006 года)
Проведены детальные изыскания на участке 139 км, выполнена геодезическая разбивка трассы, определены места крановых узлов, станций приёма/запуска очистных устройств и коммерческого замера газа, обследованы пересечения с коммуникациями и преградами, согласована трасса и оформлена исполнительная документация.
Этап 3. Земляные работы и подготовка трассы (середина 2006 — начало 2007 года)

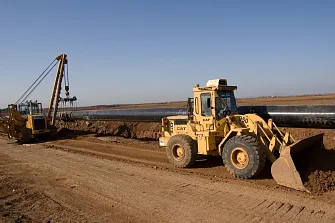

Выполнена расчистка полосы отвода (30–40 м), планировка трассы и разработка траншей с учётом грунтов и рельефа, устроены временные дороги и площадки, укреплены откосы на сложных участках и подготовлены фундаменты под крановые узлы и станции замера газа.

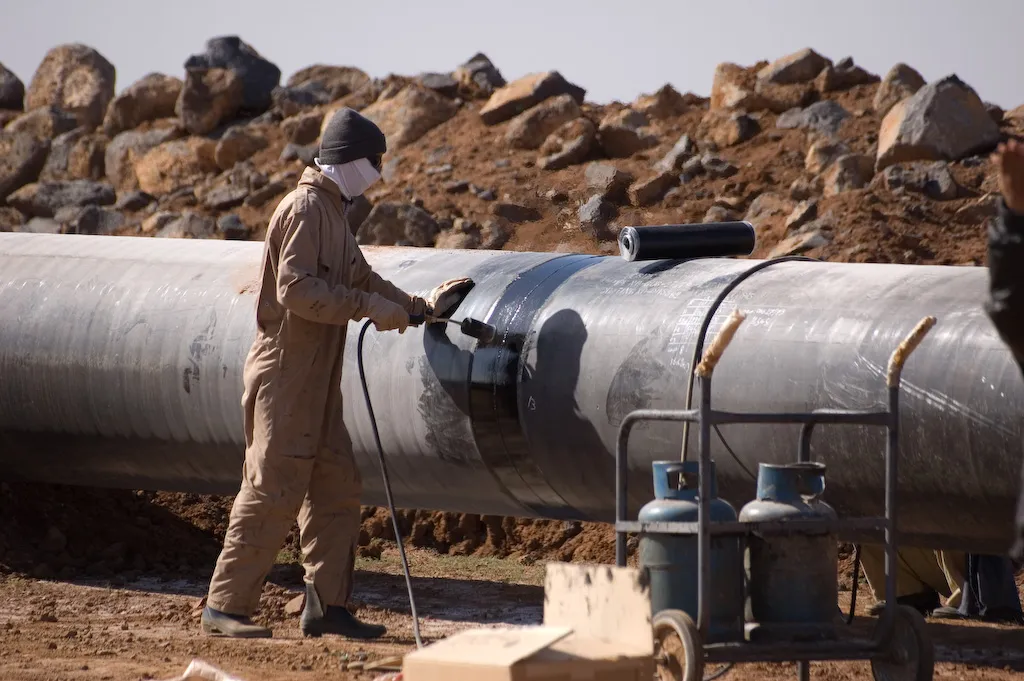

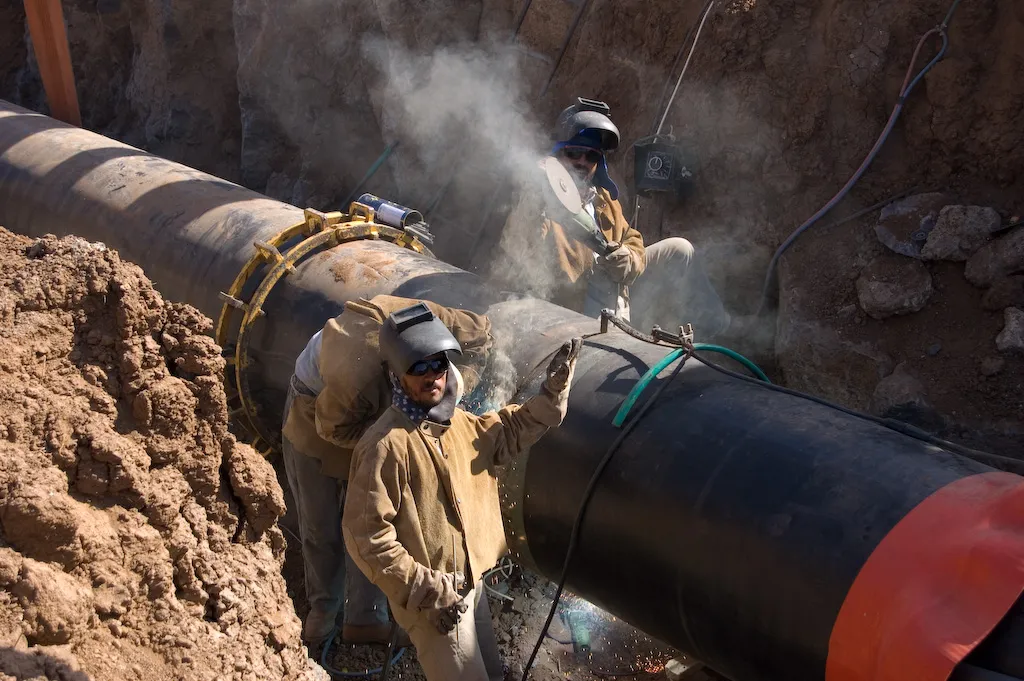

Этап 4. Сварка и укладка трубопровода (начало — середина 2007 года)

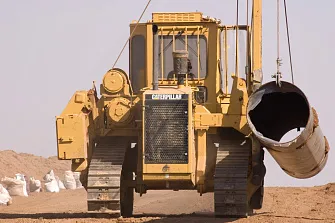

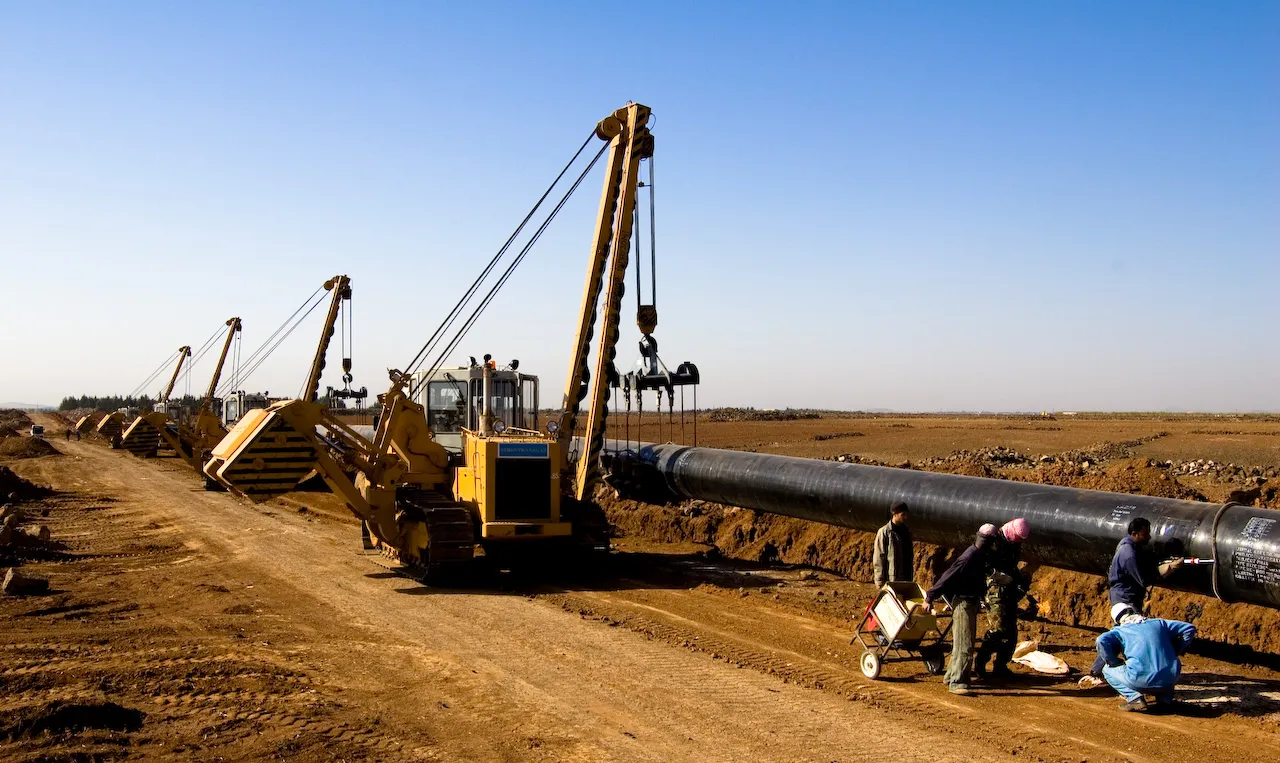

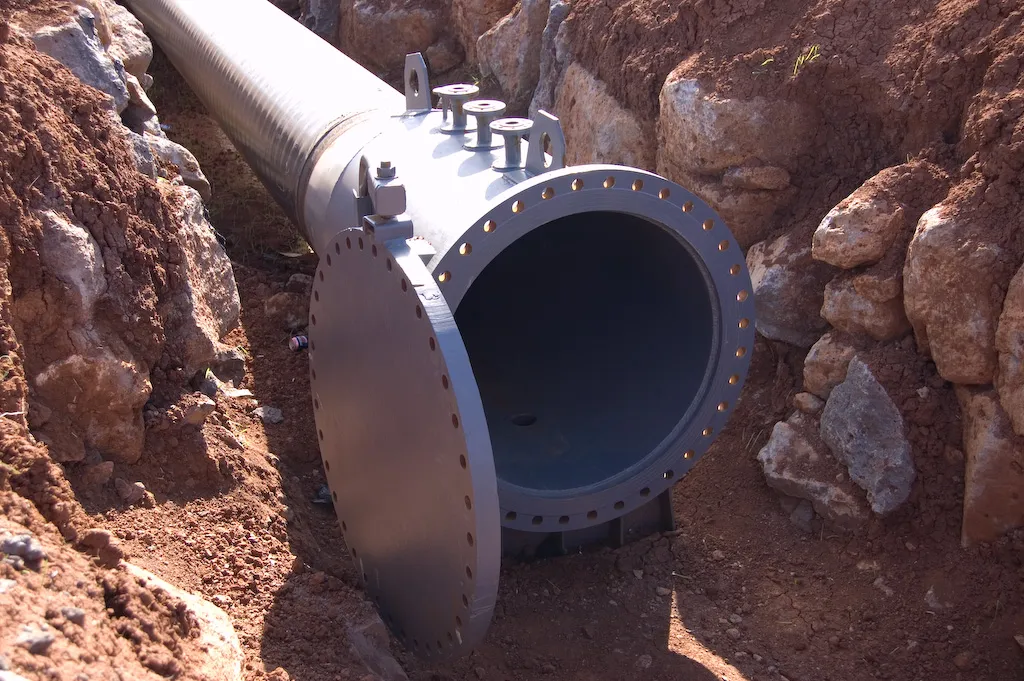

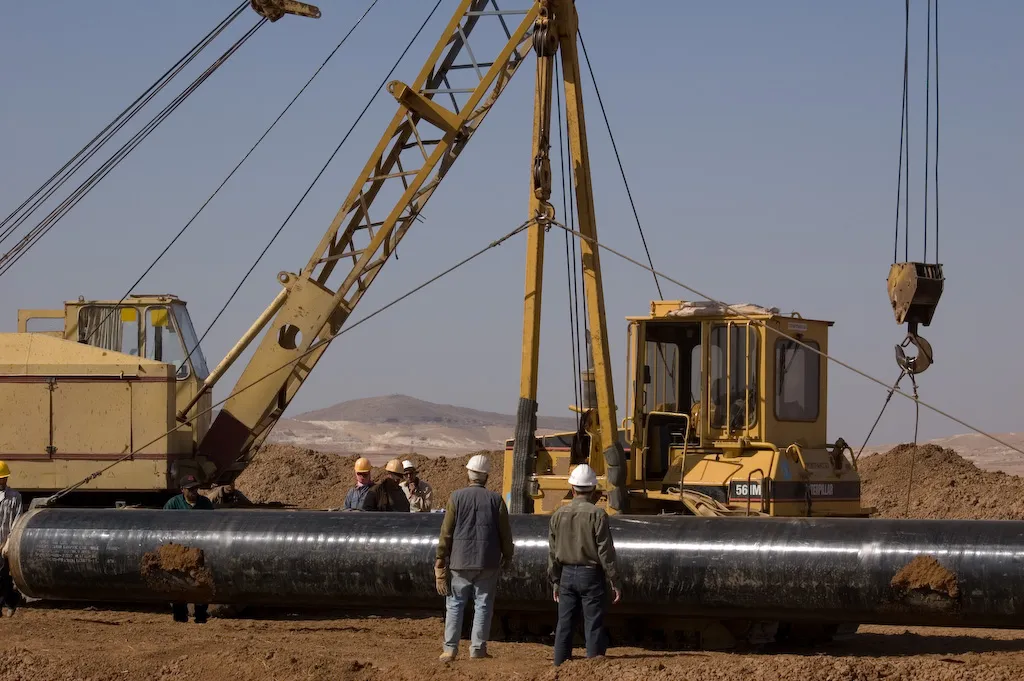

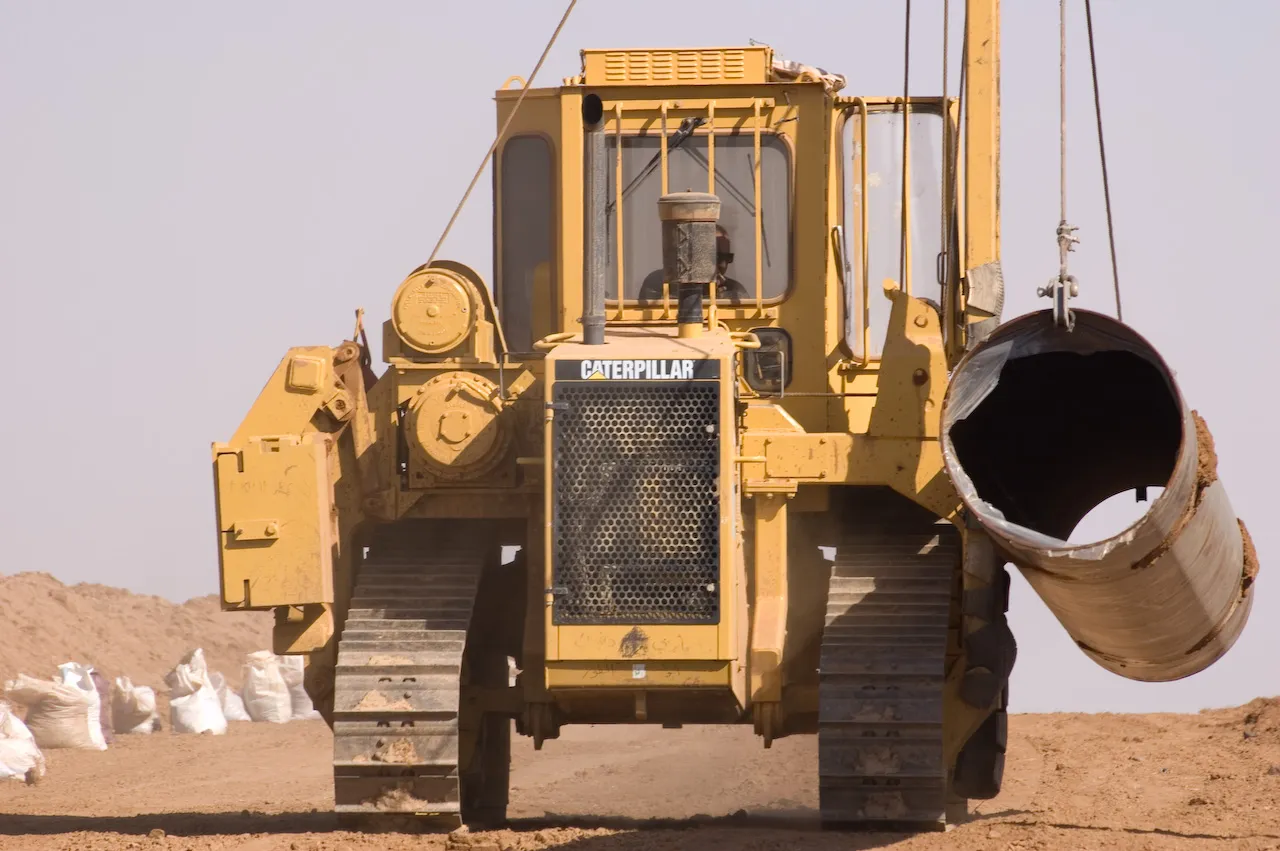

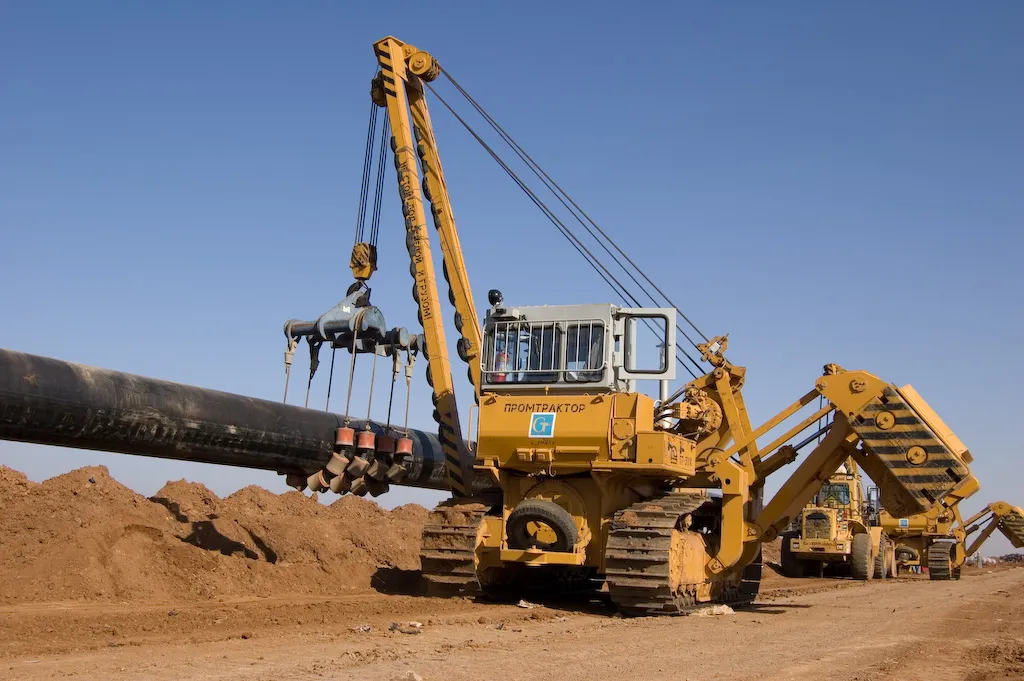

Поставлены трубы 36 дюймов (910 мм), выполнена их сварка с ультразвуковым и радиографическим контролем, укладка в траншею с балластировкой на проблемных участках, засыпка и рекультивация, а также смонтированы пять крановых узлов и четыре станции приёма и запуска очистных устройств.

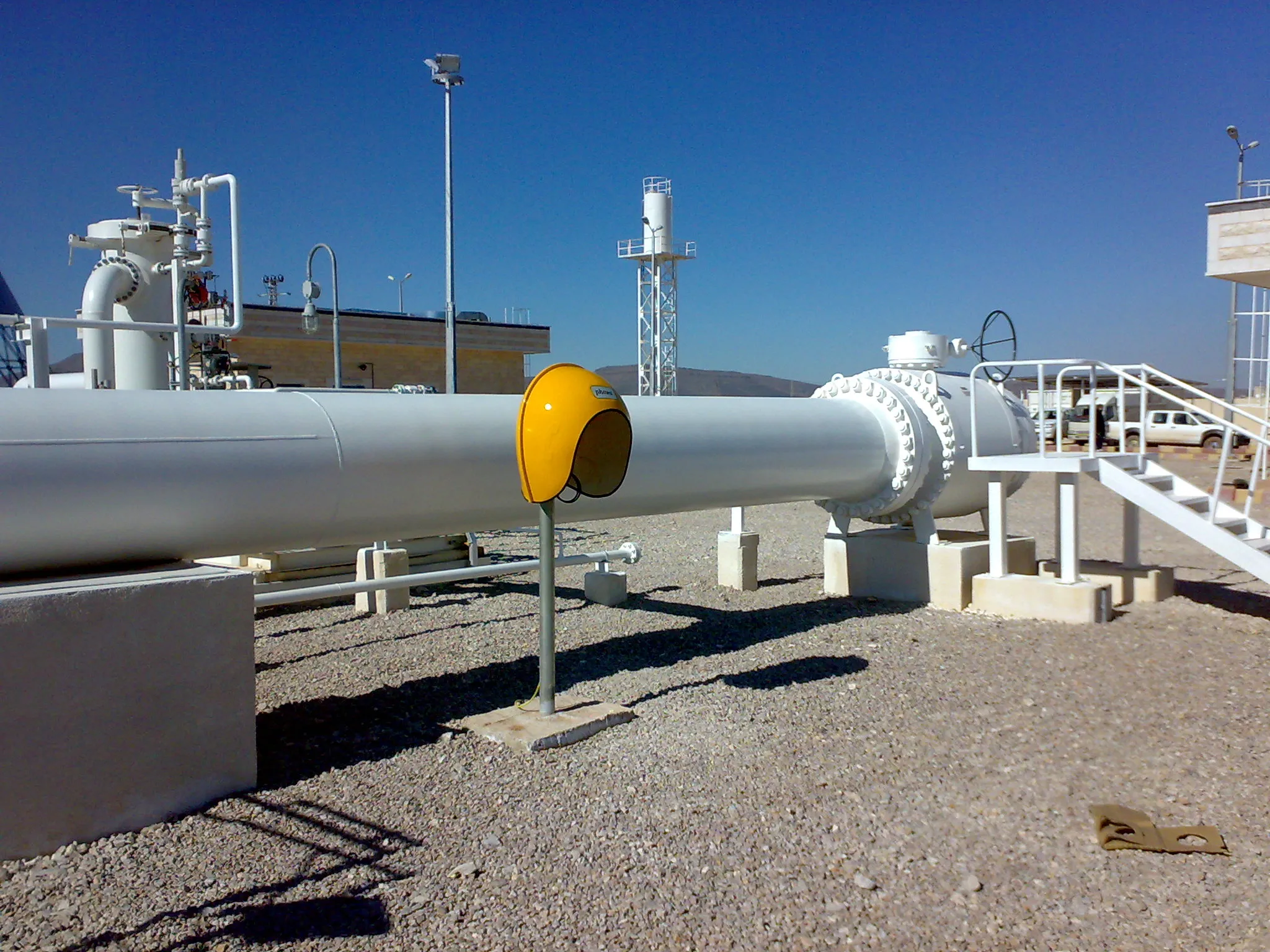

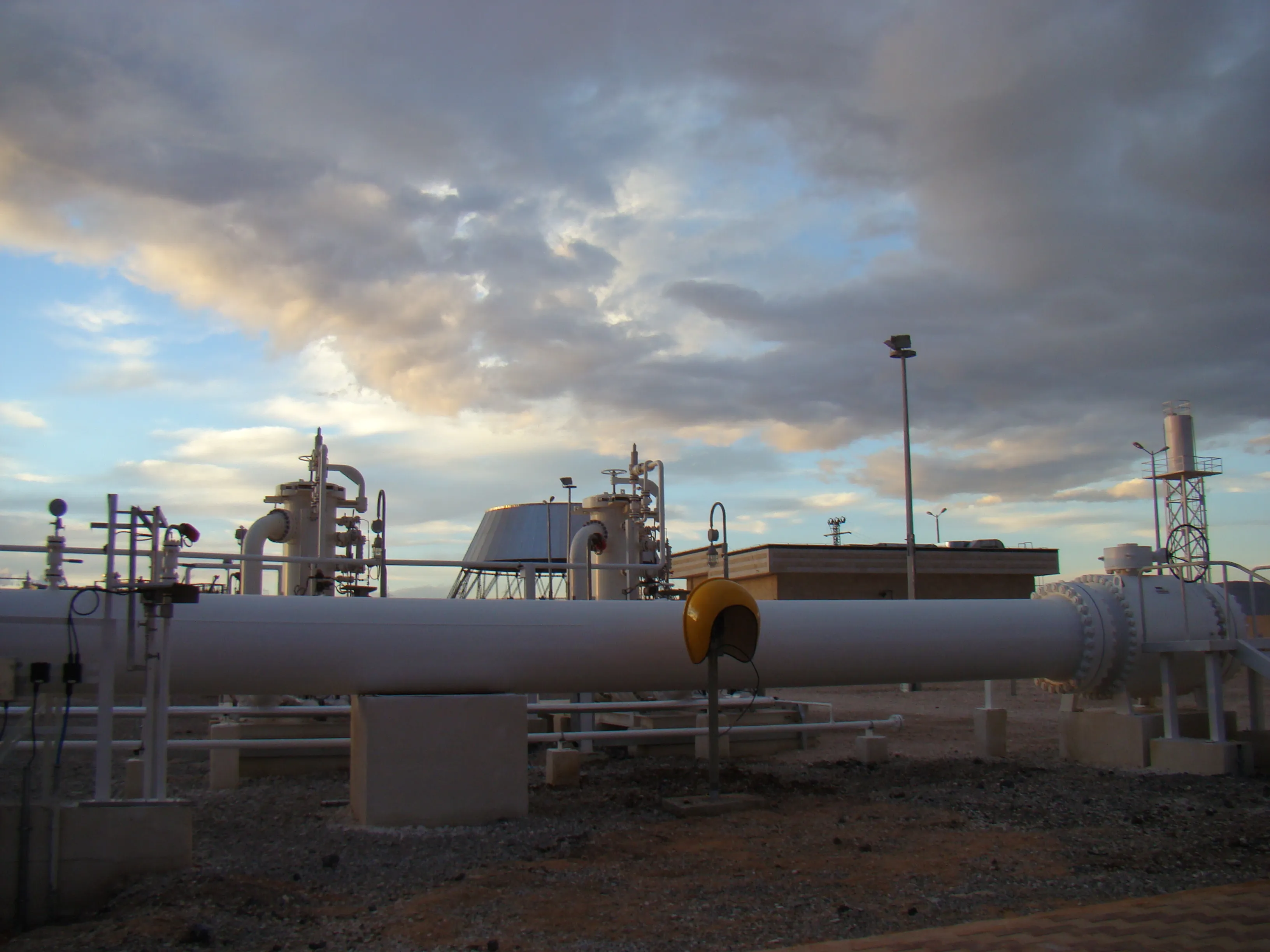

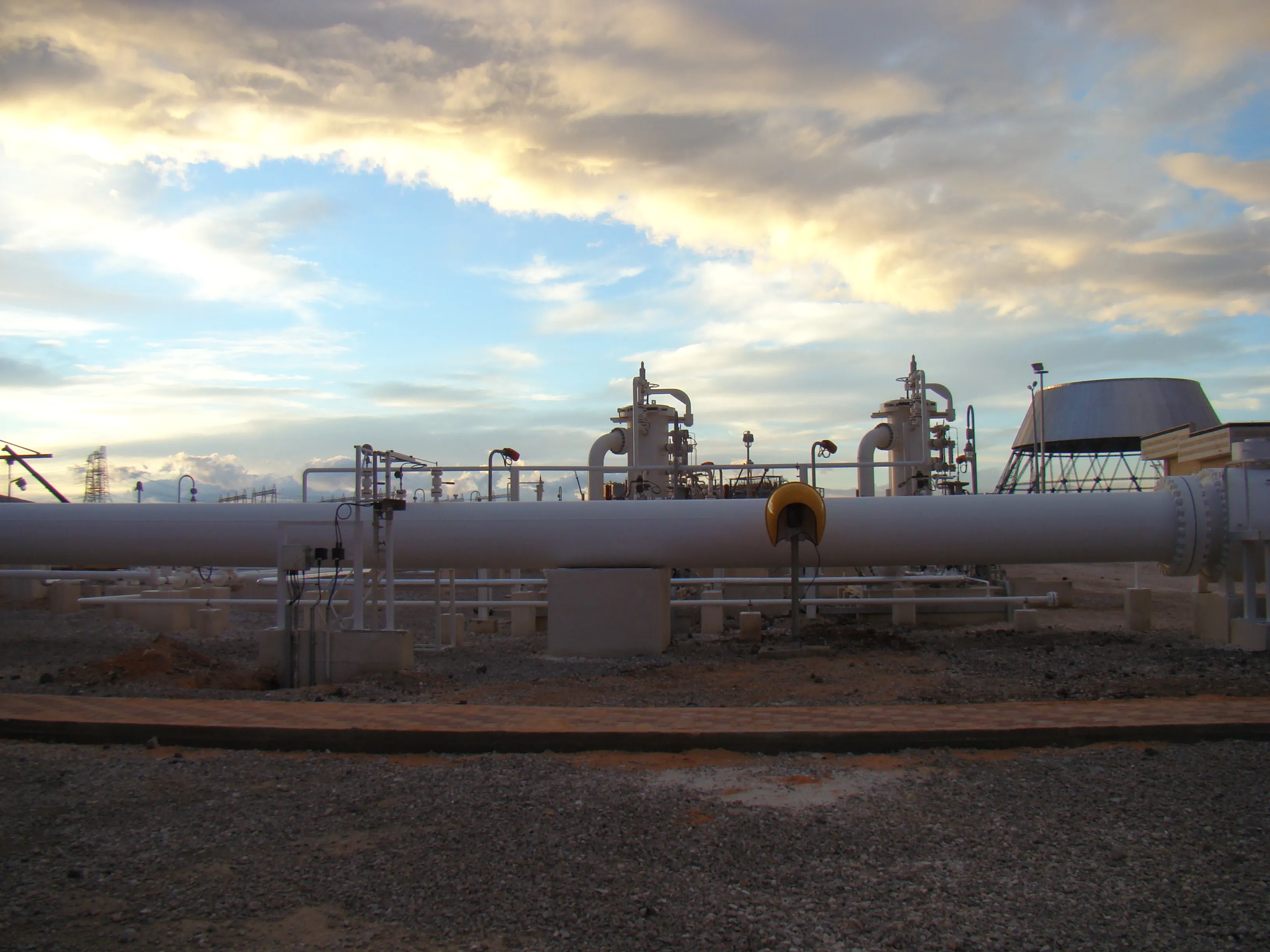

Этап 5. Строительство инфраструктуры и монтаж оборудования (середина — конец 2007 года)

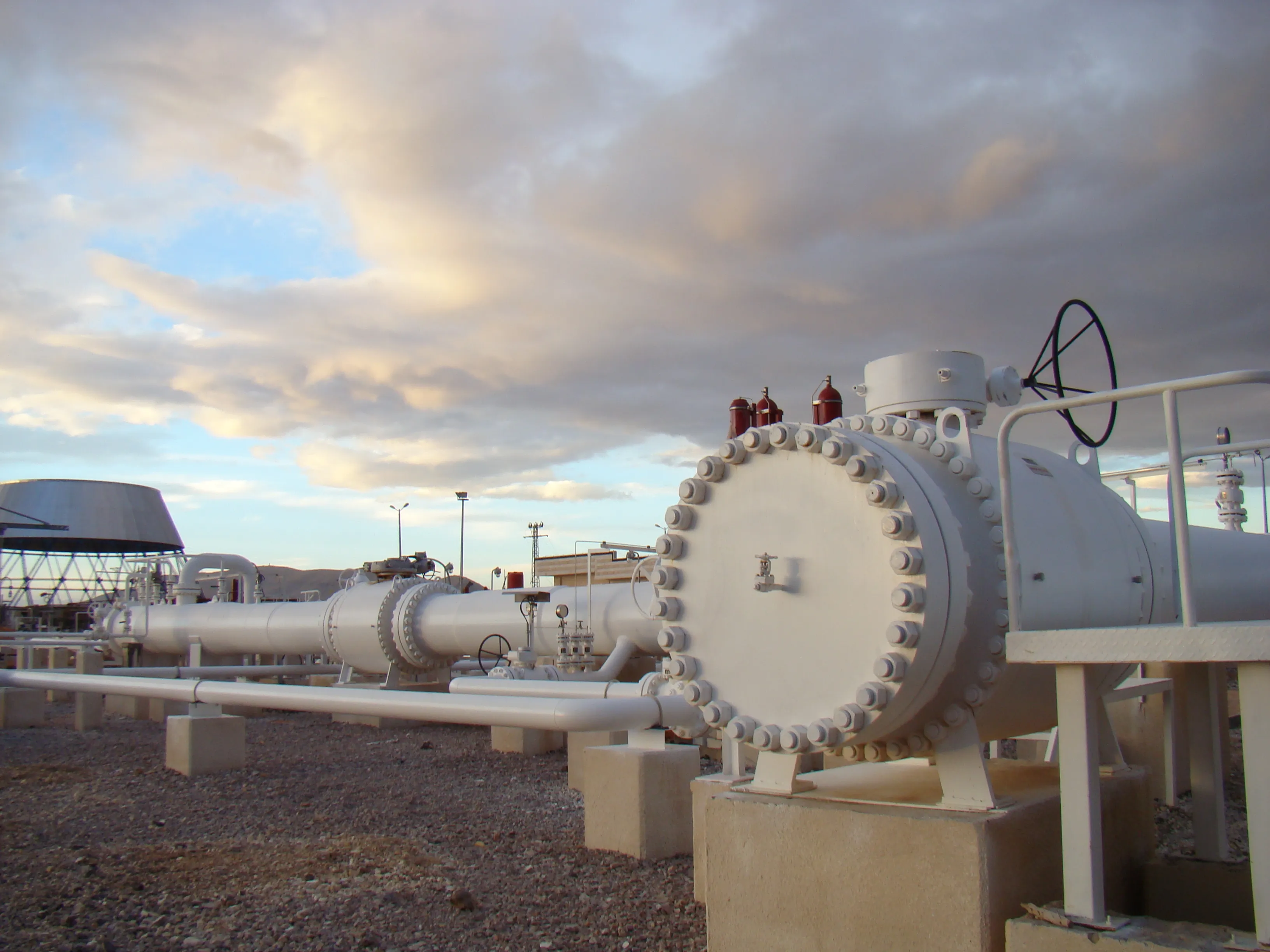

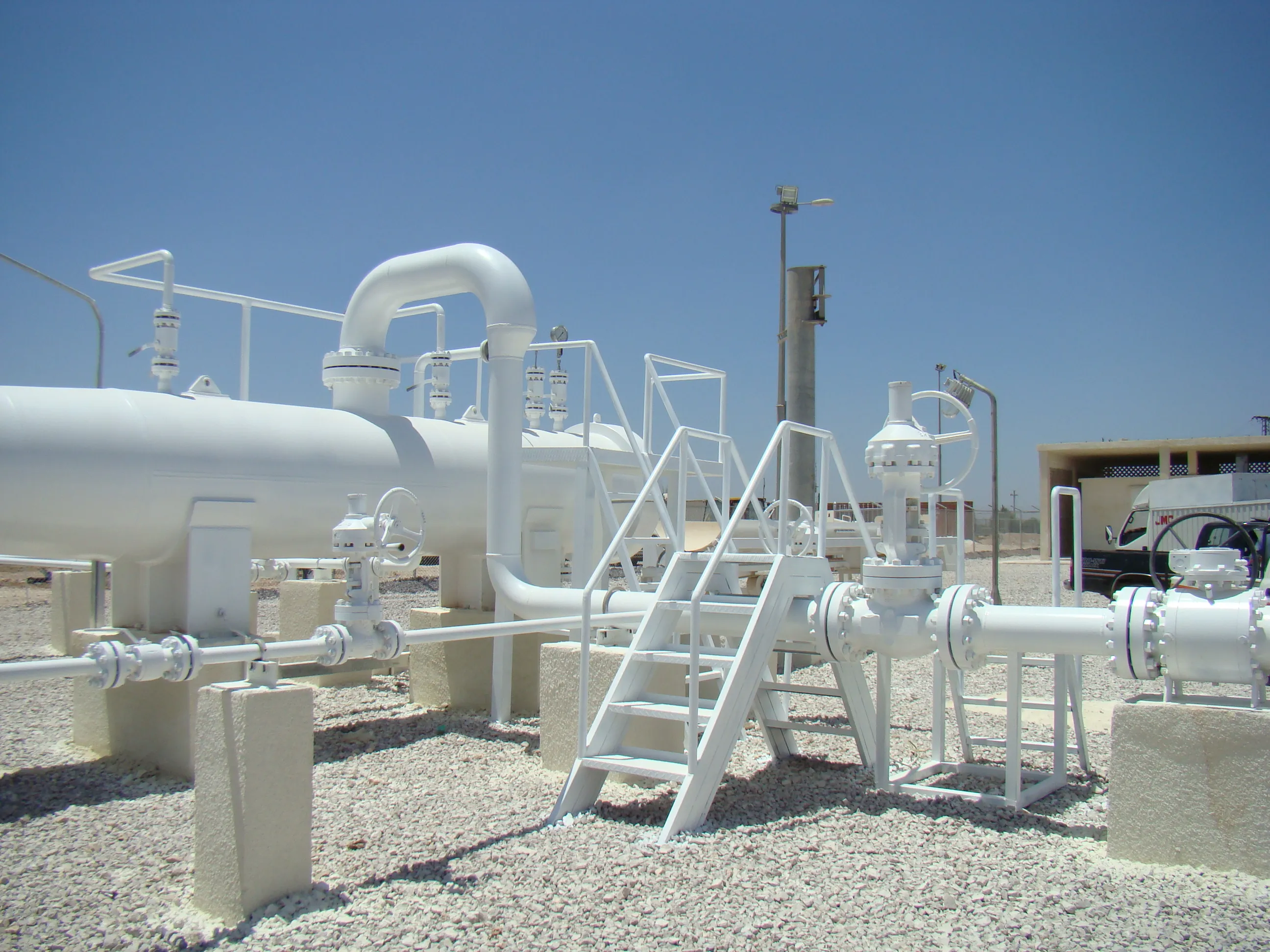

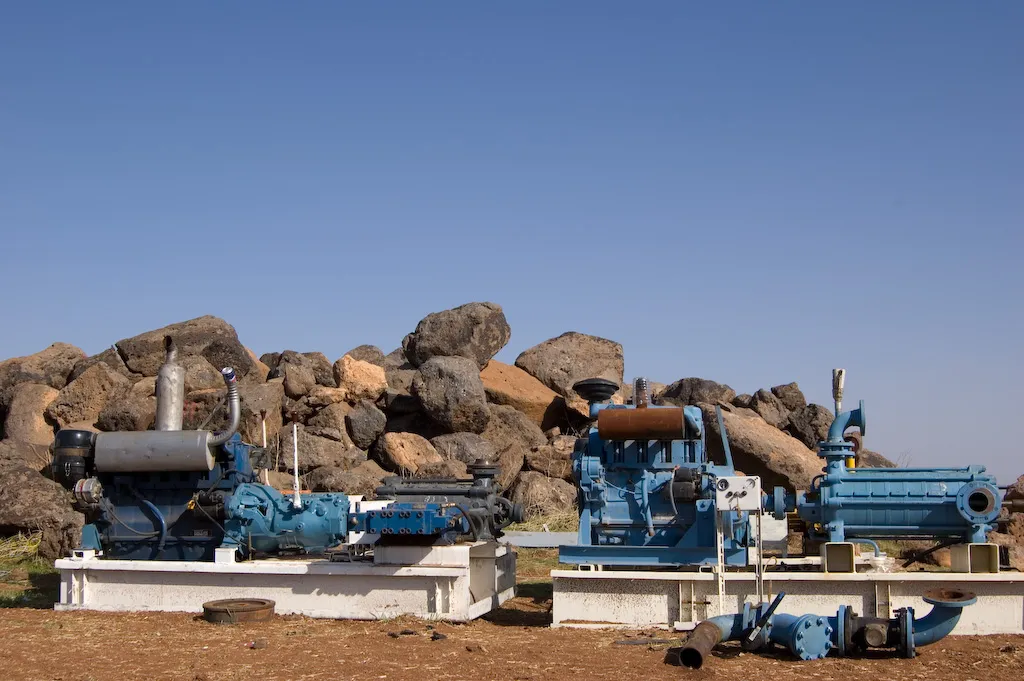

Построена станция коммерческого замера газа, проложены ЛЭП и ВОЛС для СКАДА, смонтированы системы обнаружения утечек, пожаротушения и катодной защиты с анодными заземлителями, обустроены КИП и здания для персонала, выполнены подключение и настройка автоматизированных систем управления.
Этап 6. Испытания, пусконаладочные работы и ввод в эксплуатацию (конец 2007 года)
Проведены гидроиспытания, очистка и диагностика трубопровода, проверены крановые узлы и системы управления, наладены СКАДА и телекоммуникации, протестированы системы безопасности, обучен персонал, оформлена исполнительная документация, выполнено комплексное тестирование и осуществлён ввод первого пускового комплекса в эксплуатацию.

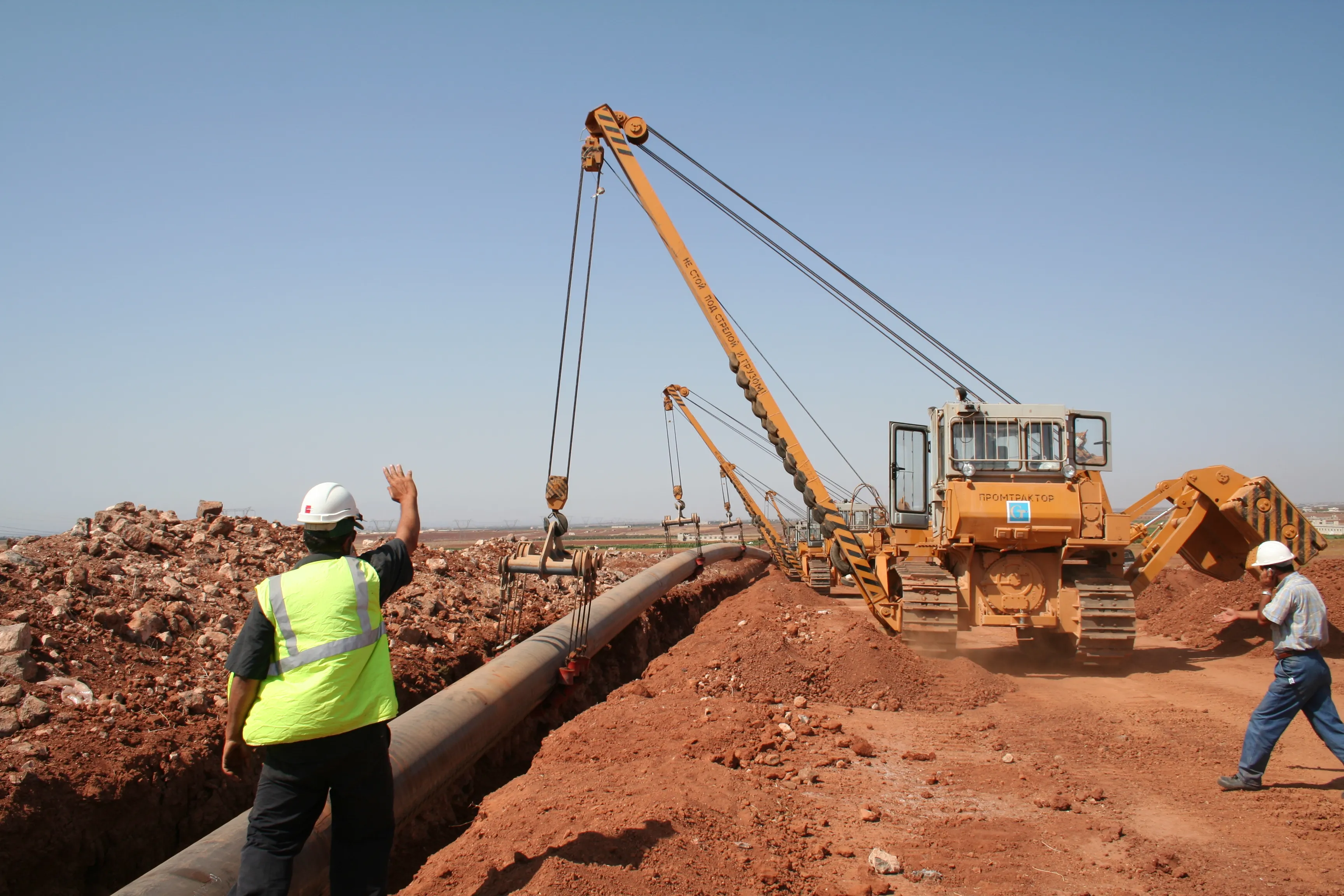

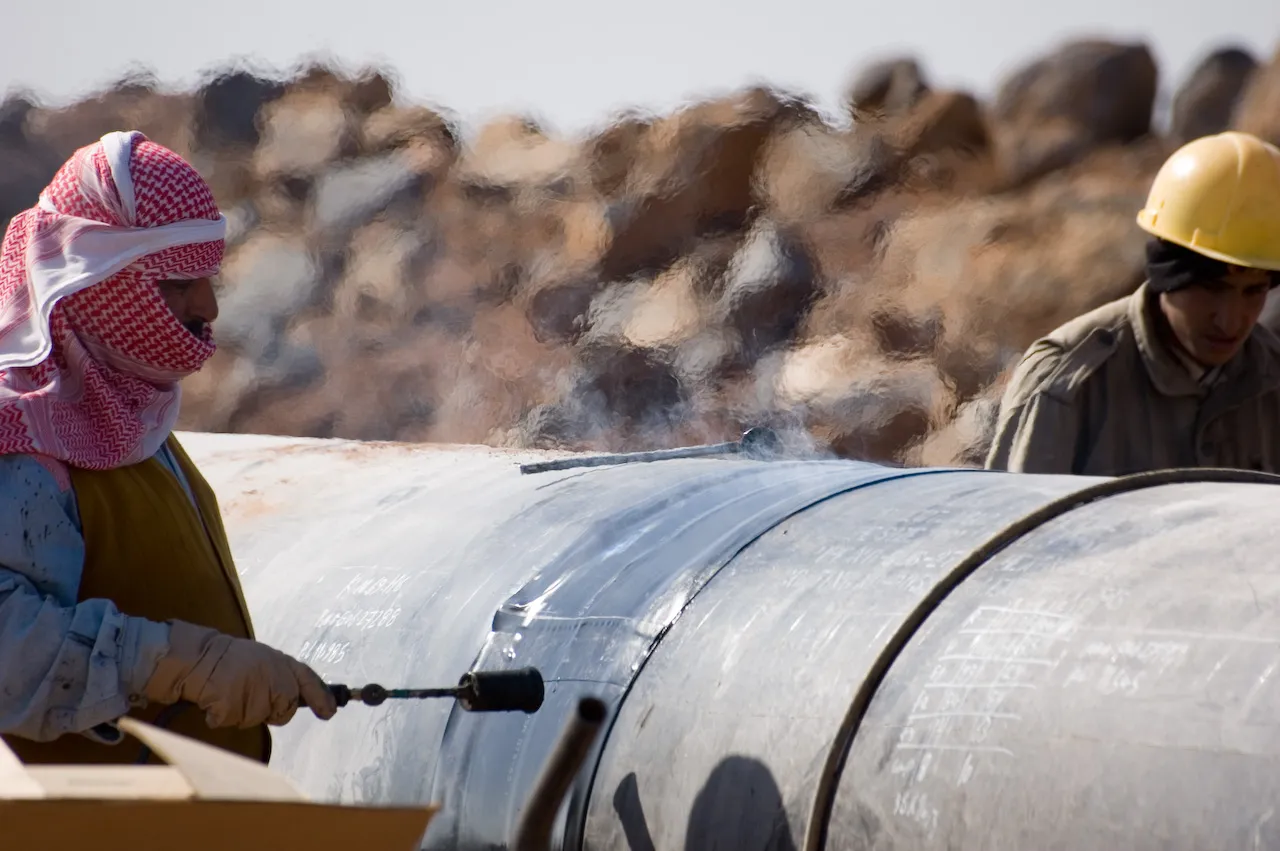

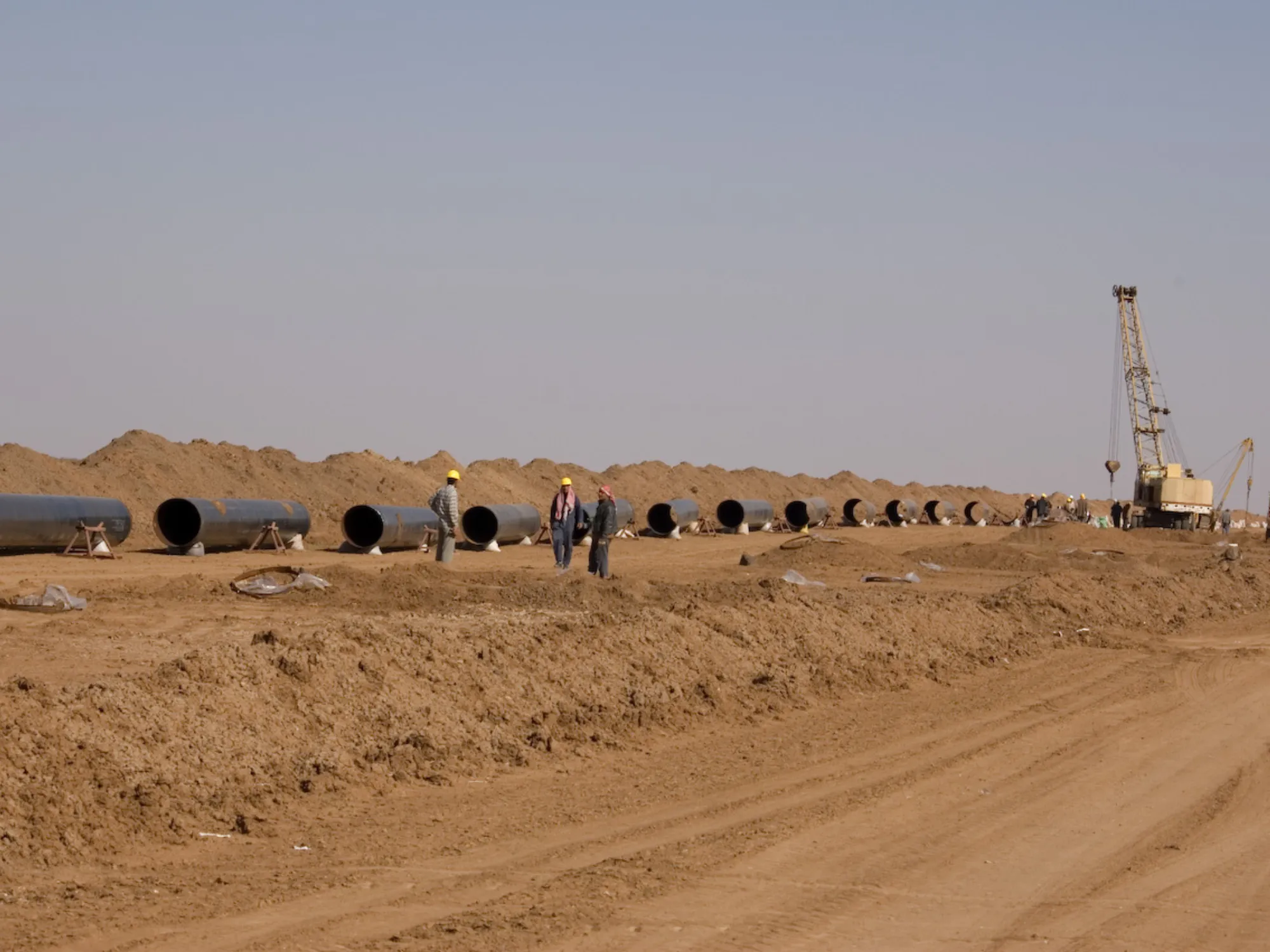

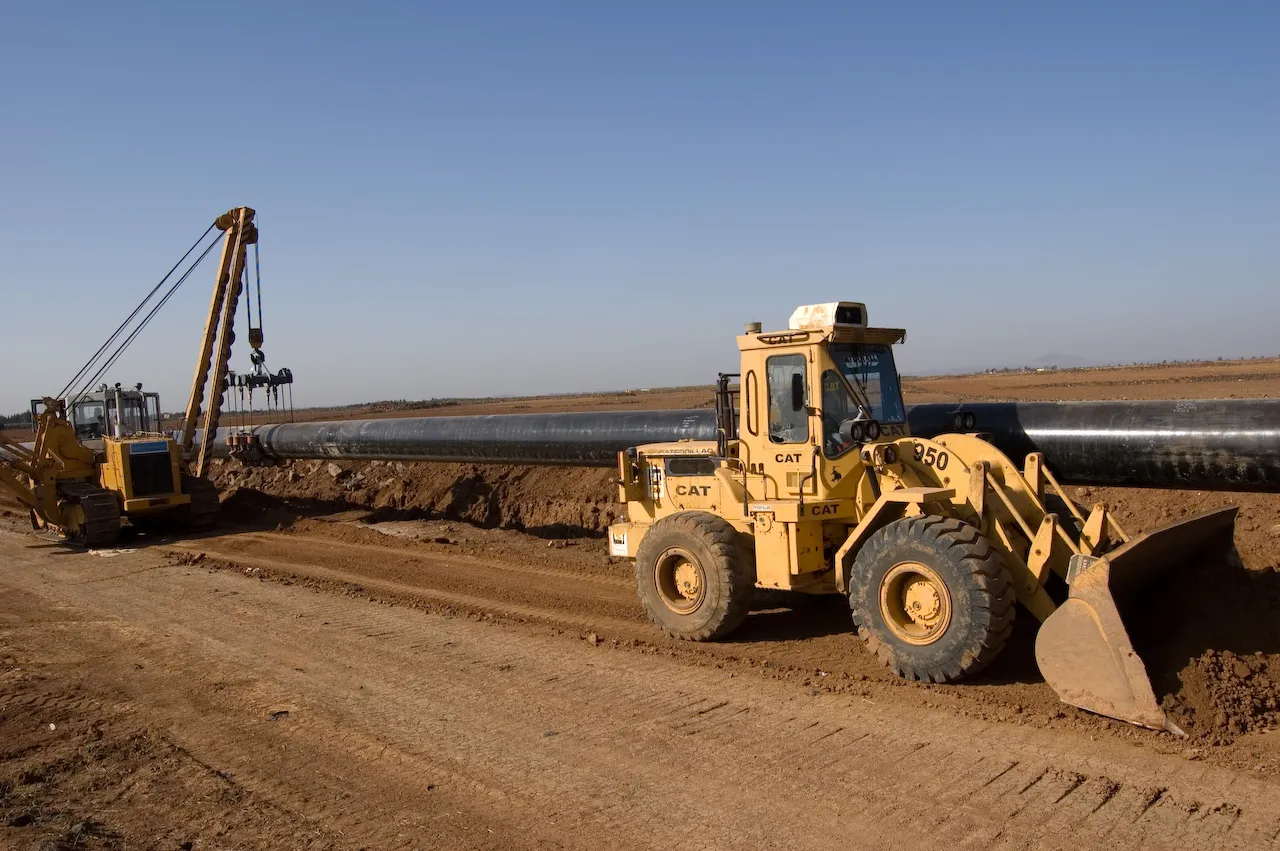

Фото о проекте 3 Фото о проекте 3 Фото о проекте 3
Предыдущий проект

предыдущий проект

Музейный и театрально-образовательный комплекс в Калининграде

Следующий проект

следующий проект

СКА Арена
