заказчик
ООО «Ямбурггаздобыча»
Местоположение
Россия, ЯНАО, Тазовский район
Сроки проекта
1997 - 2011
1
О проекте
Заполярное месторождение — одно из крупнейших в мире по запасам газа (более 3,5 трлн м³), ставшее ключевым звеном Единой системы газоснабжения России с выходом на проектную мощность 130 млрд м³ в год.
Объём работ, выполненных СТГ:
Верхний пласт — 1–1,3 км (высота газоносности — 230 м), нижние горизонты — 3–3,5 км.
Запасы (категории С₁ + С₂):
Экстремальные климатические условия (вечная мерзлота, низкие температуры), удалённость от промышленных баз и транспортной инфраструктуры, сжатые сроки реализации, масштабность работ (тысячи свай, сотни километров трубопроводов, десятки объектов), а также необходимость координации большого числа специалистов (более 2 000 специальностей).
Объём работ, выполненных СТГ:
- строительство трёх установок комплексной подготовки газа (УКПГ) мощностью 30–35 млрд м³/год каждая;
- сооружение магистрального трёхниточного газопровода «Заполярное — Уренгой» (3 × 200 км, диаметр 1420 мм);
- строительство компрессорной станции «Пуртазовская»;
- обустройство 348 эксплуатационных скважин.
Верхний пласт — 1–1,3 км (высота газоносности — 230 м), нижние горизонты — 3–3,5 км.
Запасы (категории С₁ + С₂):
- газ — более 3,5 трлн м³ (в т. ч. верхний пласт — более 2,6 трлн м³, нижние горизонты — не менее 1 трлн м³);
- газовый конденсат и нефть — около 80 млн тонн (извлекаемые).
Экстремальные климатические условия (вечная мерзлота, низкие температуры), удалённость от промышленных баз и транспортной инфраструктуры, сжатые сроки реализации, масштабность работ (тысячи свай, сотни километров трубопроводов, десятки объектов), а также необходимость координации большого числа специалистов (более 2 000 специальностей).
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
В рамках освоения построены три УКПГ, магистральный газопровод «Заполярное — Уренгой», компрессорная станция и сотни скважин, что обеспечило надёжную добычу и транспортировку газа в условиях Крайнего Севера и развитие инфраструктуры ЯНАО
3,49
трлн м³
запасы газа в Заполярье
100
млрд м³
проектный объем добычи газа в год
130
млрд м³
проектную мощность в год
3
Ход строительства

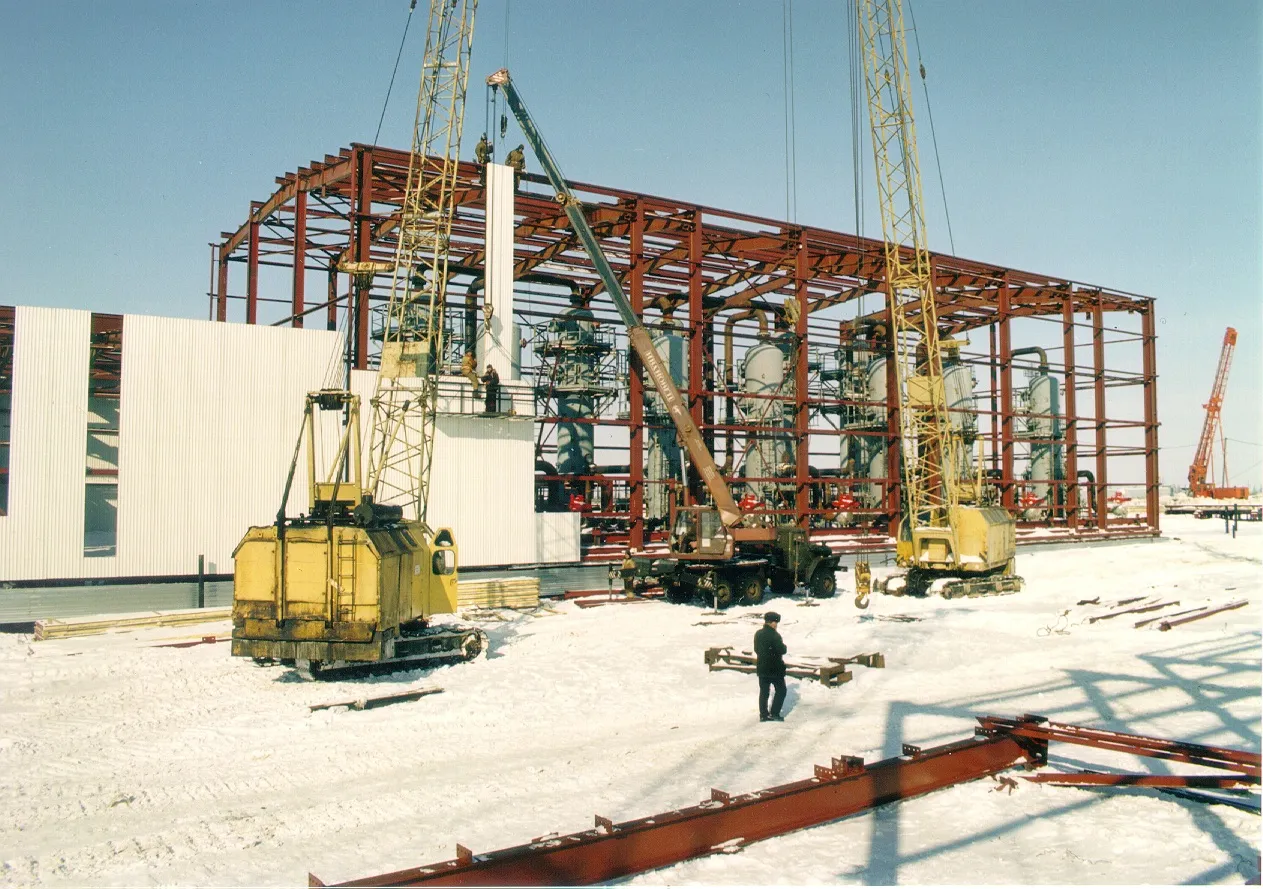

1997-1998 гг. Подписание договора генерального подряда (октябрь 1997 года), разработка и согласование проектной документации, мобилизация персонала и техники, организация временных баз и подъездных путей. 1998-2004 гг. Строительство трёх УКПГ (каждая — 16 зданий на площадке около 12 га), забивка 18 000 свай, прокладка трёх ниток газопровода «Заполярное — Уренгой» (по 200 км каждая), сооружение компрессорной станции «Пуртазовская», бурение и обустройство 348 скважин, доставка и монтаж оборудования в условиях вечной мерзлоты и удалённости от промышленных баз, а также привлечение специалистов более 2 000 специальностей.2004 г. Поэтапное тестирование и запуск объектов, выход на проектную мощность 100 млрд м³ в год к концу сентября 2004 года.2005-2011 гг.Строительство Заполярной газотурбинной электростанции, восстановление основных фондов УКПГ-1С, завершение работ — 2011 год.2012-2013 гг.Оптимизация работы скважин и инфраструктуры, достижение полной проектной мощности 130 млрд м³ в год в 2013 году.
