заказчик

ПАО «Ленэнерго»

Местоположение

Россия, Ленинградская область

Сроки проекта

2016-2017

1

О проекте

В июле 2016 года АО «Стройтрансгаз» (Группа СТГ) выиграло тендер и заключило контракт с ПАО «Ленэнерго» на реконструкцию подстанции 35/10 кВ «Молодёжная». Проект был реализован в рамках программы развития электроэнергетики Ленинградской области на 2015–2019 годы и направлен на повышение надёжности электроснабжения и создание резерва мощности для новых потребителей.
В рамках проекта выполнена замена двух силовых трансформаторов с увеличением мощности подстанции с 12,6 МВА до 32 МВА, установка модульного комплектного распределительного устройства 10 кВ, модернизация систем релейной защиты и автоматики, обновление кабельных линий и коммутационного оборудования, а также реконструкция вспомогательных систем, включая освещение, сигнализацию и системы безопасности.
При реализации проекта применялись современные технологии электроэнергетики, включая силовые трансформаторы с пониженными потерями, модульные распределительные устройства с микропроцессорной защитой, системы дистанционного мониторинга и управления, кабельные линии с изоляцией из сшитого полиэтилена, современные системы заземления и молниезащиты, а также технологии «горячей замены» оборудования без отключения потребителей.
Строительство велось на действующем энергообъекте без прекращения электроснабжения потребителей, при постоянной координации с диспетчерскими службами ПАО «Ленэнерго». Дополнительными особенностями проекта стали ограниченная площадь подстанции, климатические условия Ленинградской области с высокой влажностью и перепадами температур, а также повышенные требования к электробезопасности и соблюдению норм электромагнитной совместимости.

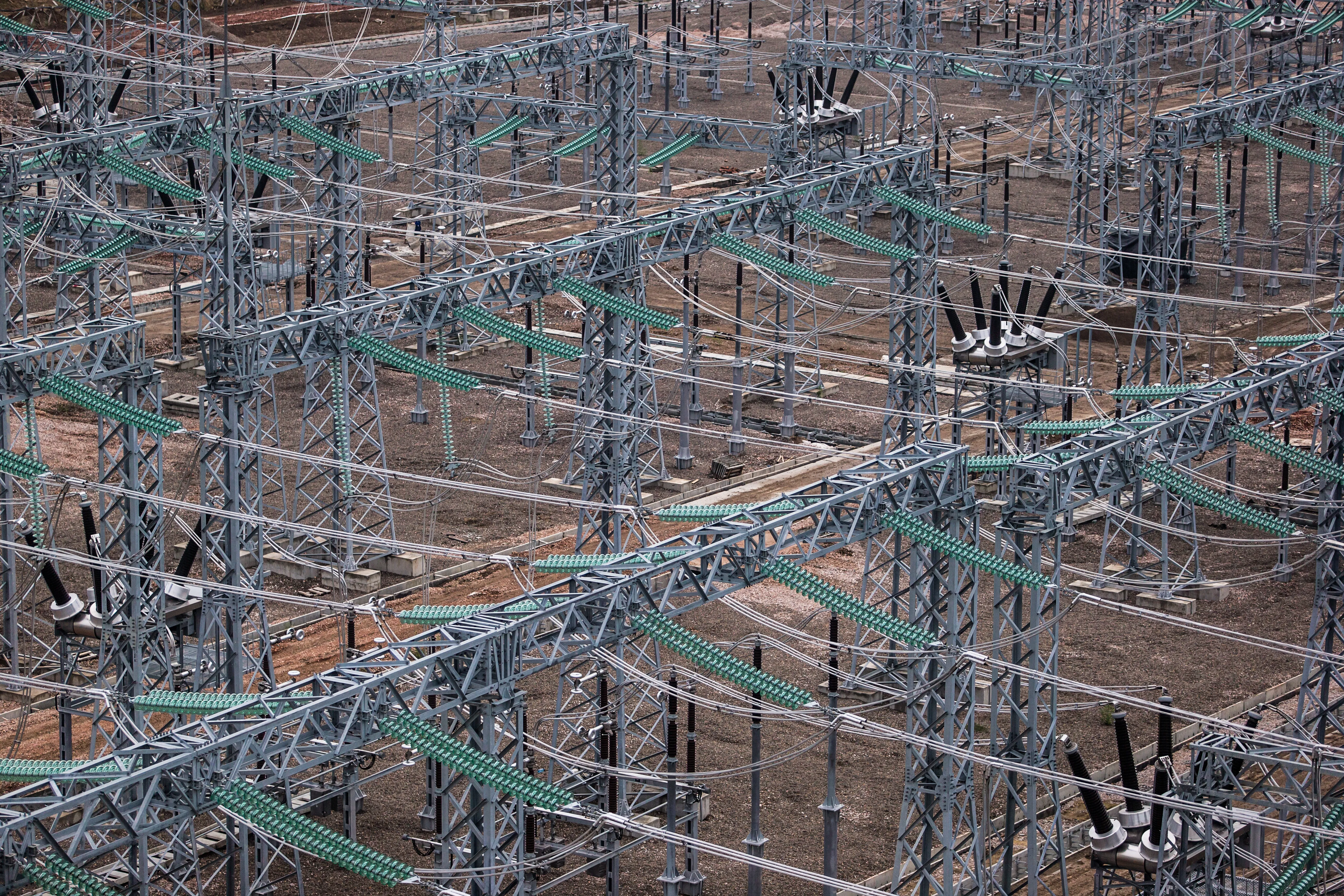

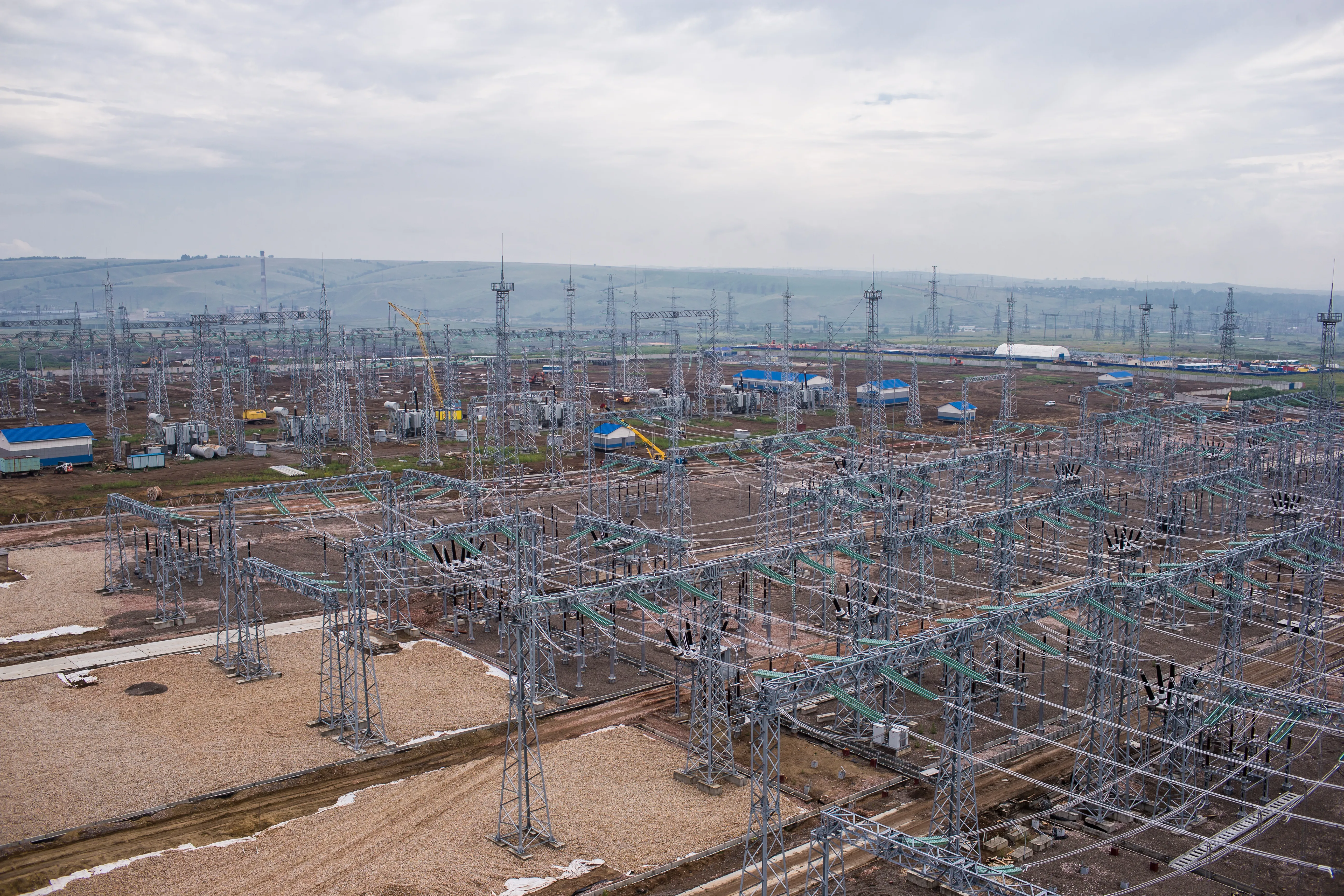

Фото о проекте 1 Фото о проекте 1

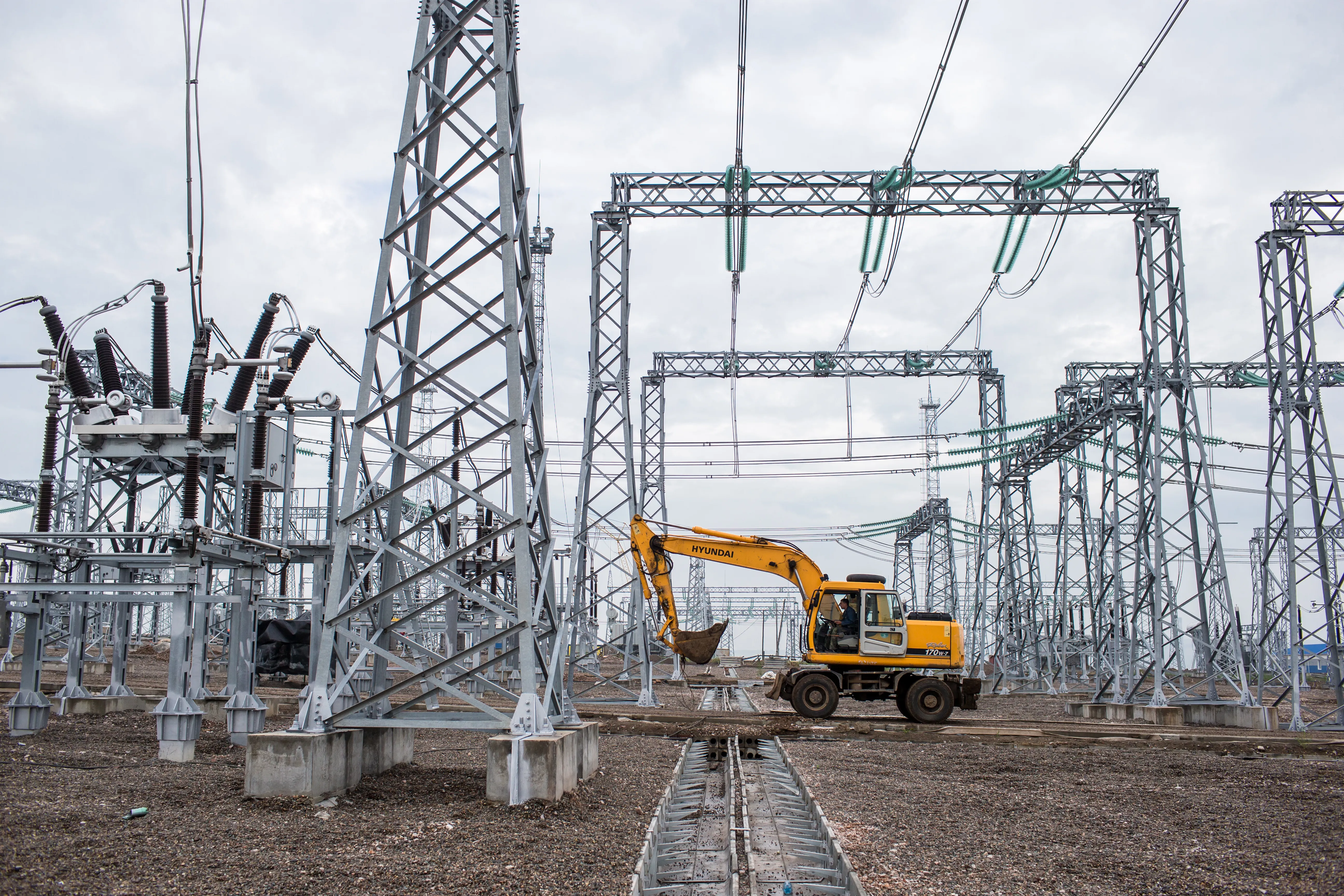

facts-img-1

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

В ходе реконструкции мощность подстанции увеличена с 12,6 до 32 МВА, что позволило создать резерв для подключения новых потребителей и повысить надёжность энергоснабжения.

32 МВА
мощность
10 кВ
установка модульного комплектного распределительного устройства
3,52 МВА
Резерв мощности
  • 32 МВА
    мощность
  • 10 кВ
    установка модульного комплектного распределительного устройства
  • 3,52 МВА
    Резерв мощности
[/]

3

Ход строительства

Этап 1. Подготовительный (июль-август 2016 г.)
Подписан контракт между АО «Стройтрансгаз» и ПАО «Ленэнерго», разработан и согласован проект реконструкции с учётом требований заказчика и действующих нормативов, получены разрешения и согласования надзорных органов, организована строительная площадка с обеспечением мер электробезопасности, обеспечен завоз оборудования и материалов (трансформаторы, КРУ, кабельная продукция), а также разработан график работ с учётом необходимости выполнения реконструкции без отключения потребителей.
Этап 2. Демонтаж старого оборудования (август-сентябрь 2016 г.)

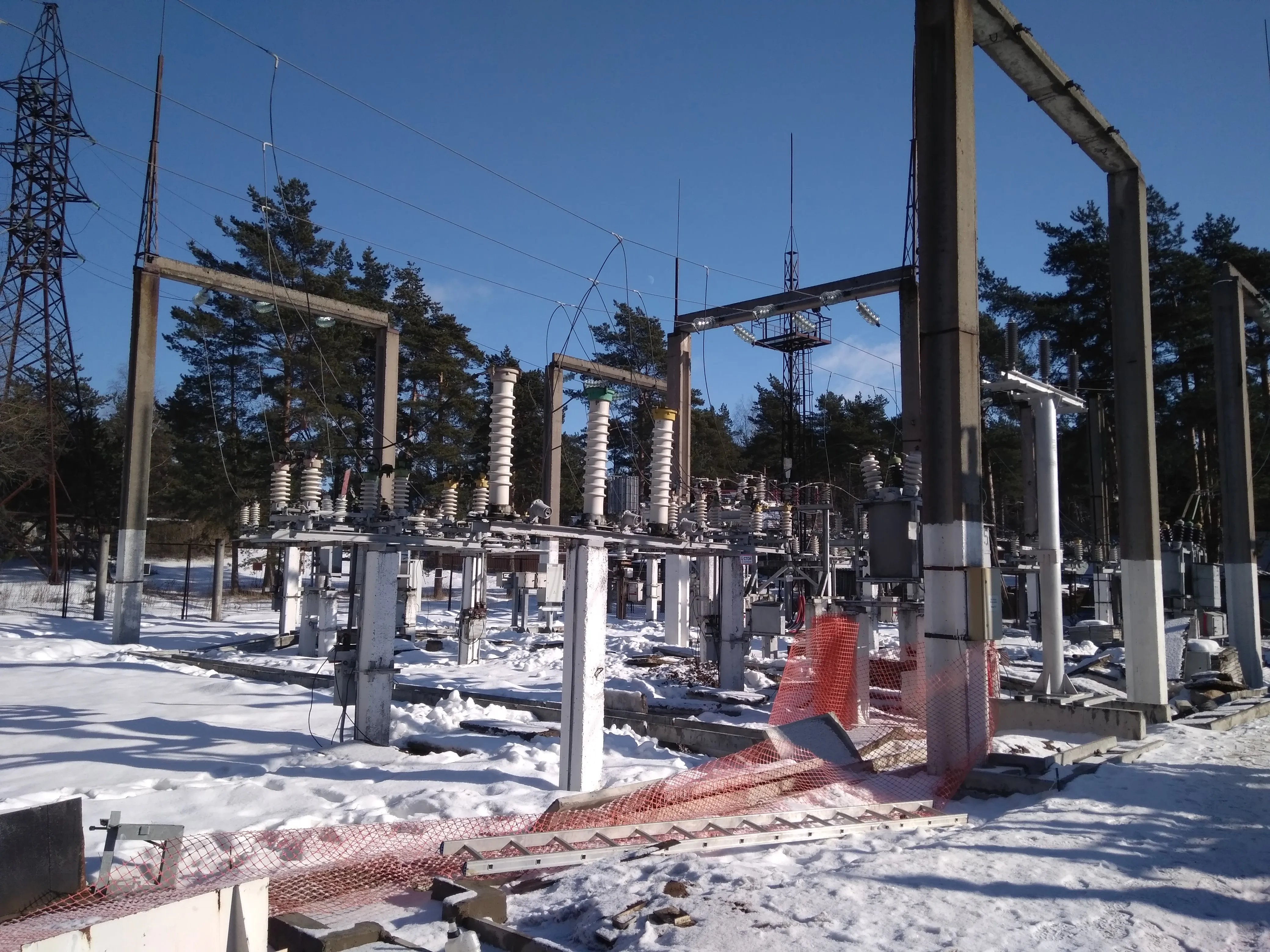

Выполнено поэтапное отключение участков подстанции с переводом нагрузки на резервные схемы, произведён демонтаж старых трансформаторов и распределительных устройств, проведена ревизия кабельных линий и вспомогательных систем, а также подготовлены фундаменты и площадки для размещения нового оборудования.
Этап 3. Монтаж нового оборудования (сентябрь-декабрь 2016 г.)
Выполнена установка новых силовых трансформаторов, смонтировано модульное КРУ 10 кВ, проложены новые кабельные линии с подключением оборудования, установлены системы релейной защиты и автоматики, смонтированы системы заземления и молниезащиты, а также подключены системы мониторинга и управления.
Этап 4. Пусконаладочные работы (январь-март 2017 г.)
Проведены индивидуальные испытания трансформаторов и КРУ, выполнены проверка релейной защиты и автоматики, фазировка и синхронизация оборудования с энергосистемой, комплексные испытания под нагрузкой и настройка систем дистанционного мониторинга, а также обучен персонал ПАО «Ленэнерго» работе с новым оборудованием.
Этап 5. Ввод в эксплуатацию (апрель 2017 г.)
Проведены комплексные испытания модернизированной ПС, оформлена исполнительная документация и подписан акт сдачи-приёмки выполненных работ, 27 апреля 2017 года состоялся официальный ввод в эксплуатацию модернизированной подстанции «Молодёжная», а также начата её штатная эксплуатация с выходом на проектную мощность 32 МВА.

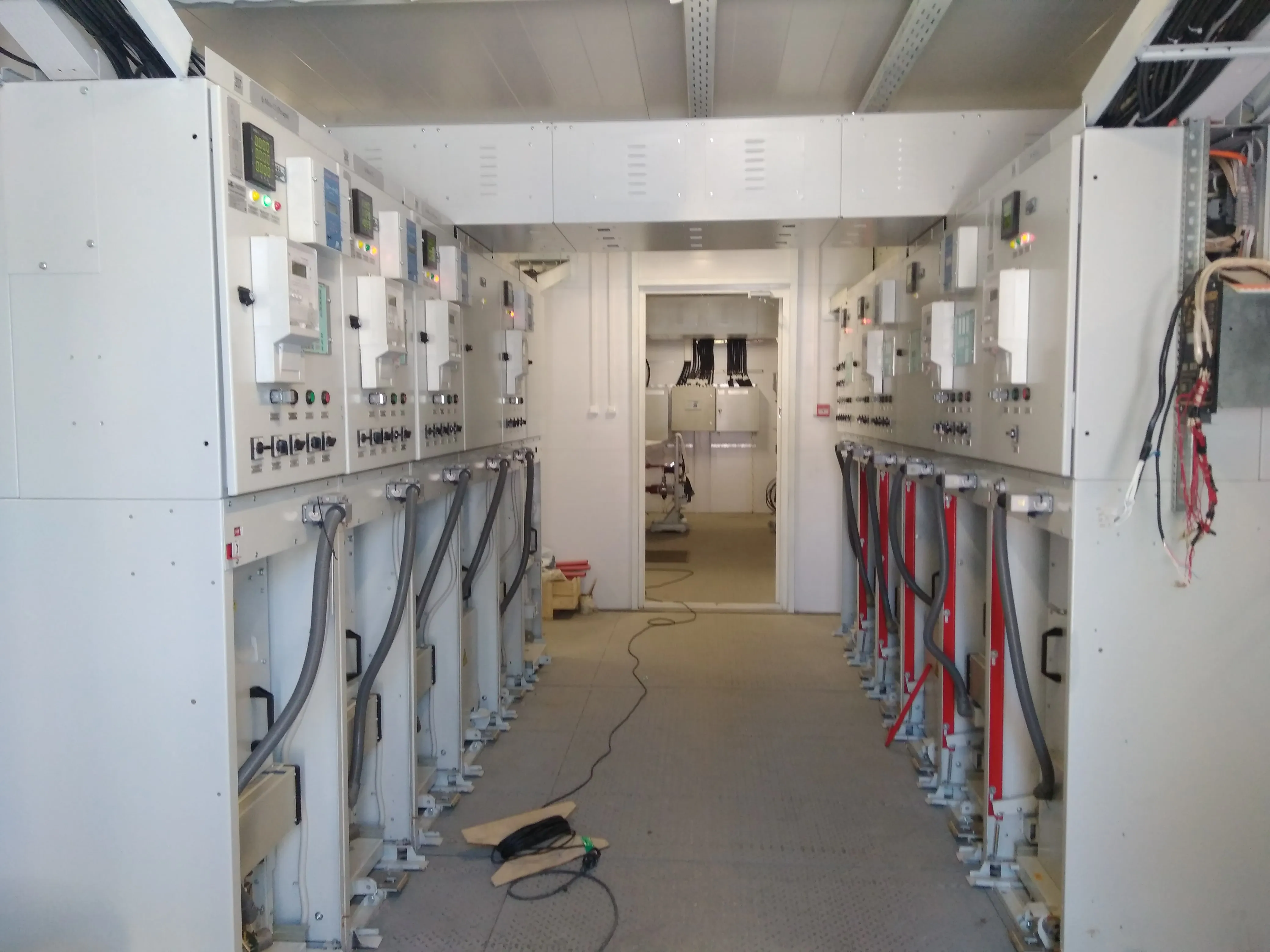

Фото о проекте 3 Фото о проекте 3
