заказчик
ООО «Новоуренгойский газохимический комплекс»
Местоположение
Ямало-Ненецкий АО
Сроки проекта
2008-2017
1

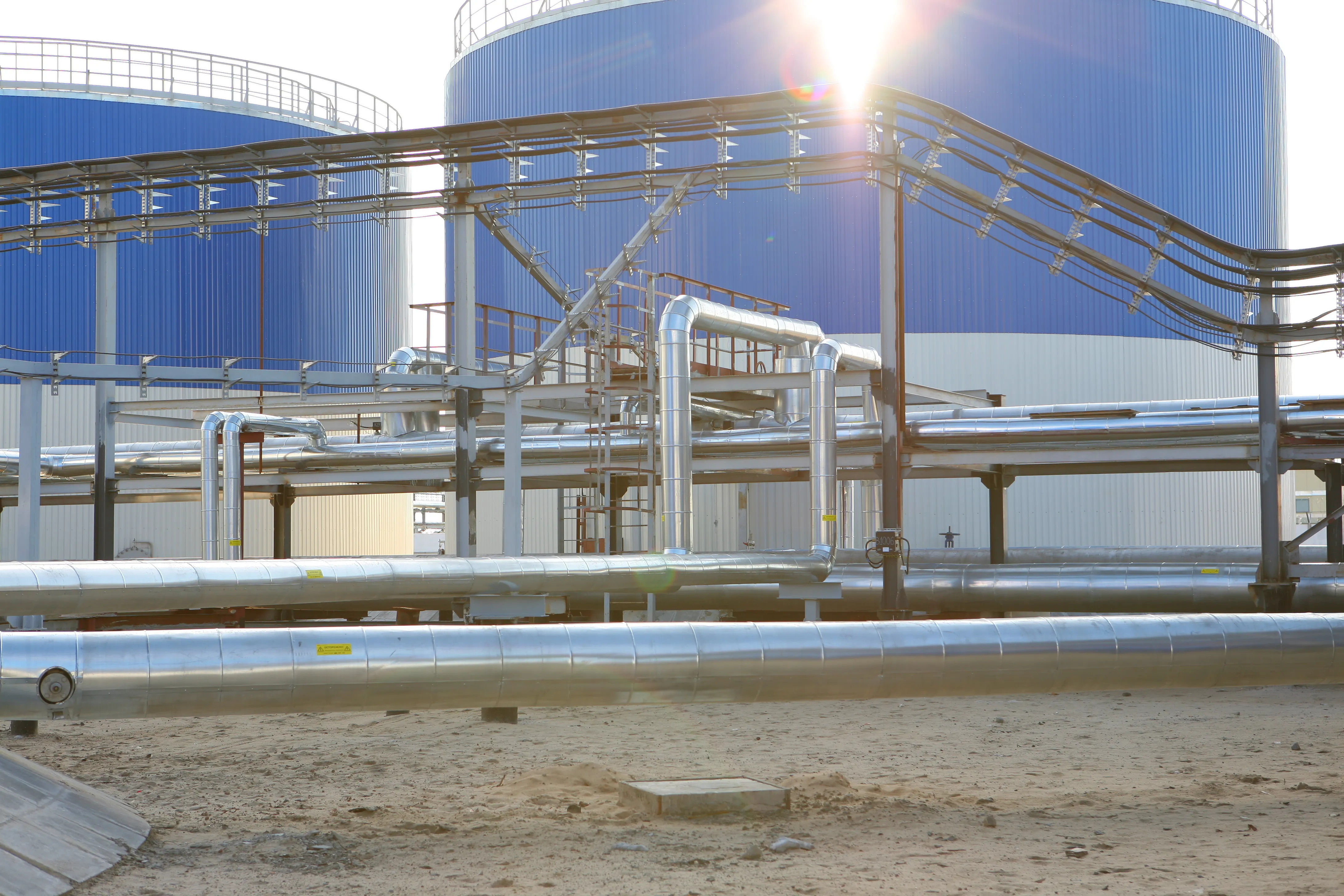

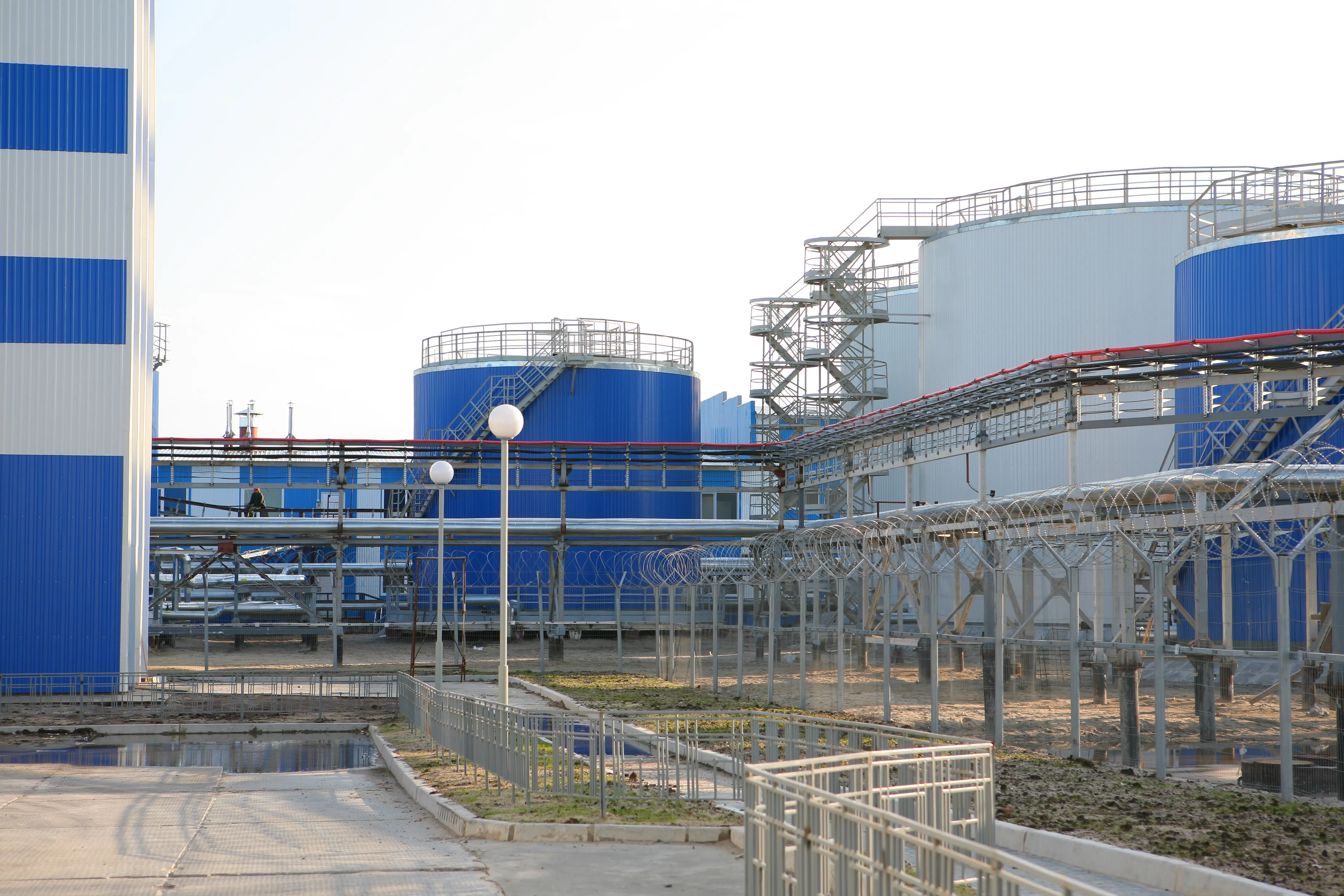

О проекте
Новоуренгойский газохимический комбинат — крупнейшее в России производство полиэтилена, реализованное в условиях Крайнего Севера и являющееся ключевым элементом развития газохимического кластера Ямало-Ненецкого автономного округа. Комплекс расположен в 30 км от города Новый Уренгой, вблизи Полярного круга, на территории строительной площадки площадью около 600 га.
Создание НГХК направлено на выпуск до 400 000 тонн полиэтилена в год, повышение глубины переработки углеводородного сырья за счёт производства этилена и последующего синтеза полимеров, формирование промышленного кластера региона с развитием более 25 смежных предприятий, создание новых рабочих мест, а также укрепление позиций России на мировом рынке полимерной продукции.

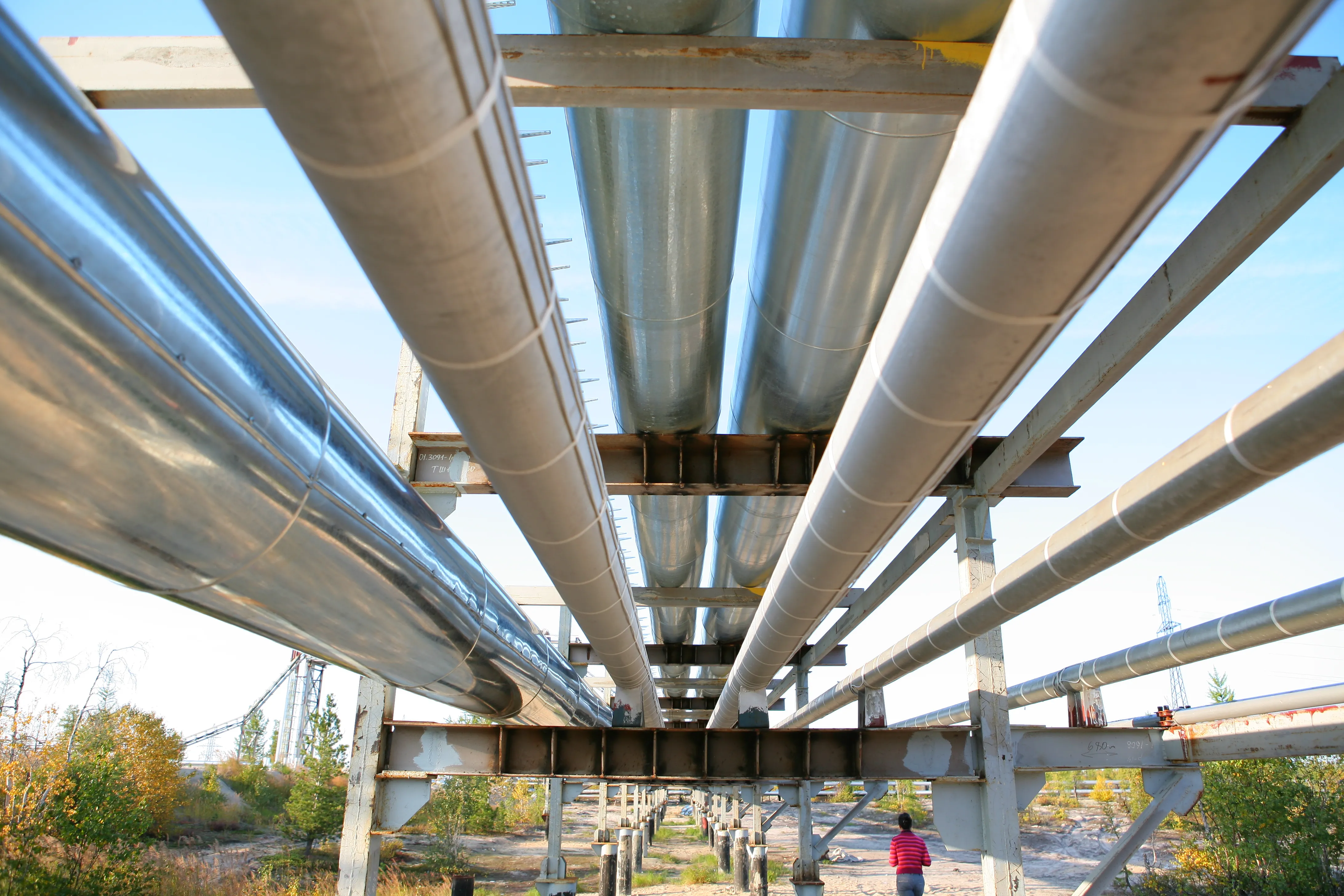

В рамках проекта построен комплекс ключевых технологических и вспомогательных объектов. В его состав вошла газотурбинная электростанция (ГТЭС) мощностью 120 МВт, обеспечивающая энергоснабжение предприятия и использующая в качестве топлива метановую фракцию производства этилена и природный газ в резервном режиме. Также реализована комбинированная установка производства этан/этилена (Титул 300) проектной мощностью до 420 000 тонн этилена в год, включающая процессы извлечения этана из сырьевого газа, высокотемпературного пиролиза, очистки и низкотемпературного разделения газов. Дополнительно построена установка производства полиэтилена высокого давления (Титул 400) мощностью до 400 000 тонн в год, основанная на процессе полимеризации этилена в трубчатых реакторах под высоким давлением.
Также создан комплекс общезаводского хозяйства, включающий водогрейную котельную, заготовительно-сварочный цех, канализационно-очистные сооружения, автоматизированную газоразделительную станцию, установку компримирования и осушки воздуха с азотно-кислородной станцией, а также железнодорожную инфраструктуру для поставки сырья и отгрузки готовой продукции.
Реализация проекта велась в экстремальных климатических условиях Крайнего Севера при длительных отрицательных температурах, раннем формировании снежного покрова и наличии вечной мерзлоты, что требовало применения специализированных строительных решений и материалов, адаптированных к низкотемпературным условиям.
СТГ применял современные технологии управления строительством, включая BIM-моделирование для координации сложных инженерных систем, использование материалов и конструкций, устойчивых к арктическому климату, современные методы монтажа металлоконструкций и трубопроводов, а также многоуровневый контроль качества на всех этапах реализации проекта.
Проект подтвердил способность СТГ реализовывать крупные промышленные объекты в условиях Крайнего Севера и стал примером комплексного развития газохимической отрасли региона.
Создание НГХК направлено на выпуск до 400 000 тонн полиэтилена в год, повышение глубины переработки углеводородного сырья за счёт производства этилена и последующего синтеза полимеров, формирование промышленного кластера региона с развитием более 25 смежных предприятий, создание новых рабочих мест, а также укрепление позиций России на мировом рынке полимерной продукции.
В рамках проекта построен комплекс ключевых технологических и вспомогательных объектов. В его состав вошла газотурбинная электростанция (ГТЭС) мощностью 120 МВт, обеспечивающая энергоснабжение предприятия и использующая в качестве топлива метановую фракцию производства этилена и природный газ в резервном режиме. Также реализована комбинированная установка производства этан/этилена (Титул 300) проектной мощностью до 420 000 тонн этилена в год, включающая процессы извлечения этана из сырьевого газа, высокотемпературного пиролиза, очистки и низкотемпературного разделения газов. Дополнительно построена установка производства полиэтилена высокого давления (Титул 400) мощностью до 400 000 тонн в год, основанная на процессе полимеризации этилена в трубчатых реакторах под высоким давлением.
Также создан комплекс общезаводского хозяйства, включающий водогрейную котельную, заготовительно-сварочный цех, канализационно-очистные сооружения, автоматизированную газоразделительную станцию, установку компримирования и осушки воздуха с азотно-кислородной станцией, а также железнодорожную инфраструктуру для поставки сырья и отгрузки готовой продукции.
Реализация проекта велась в экстремальных климатических условиях Крайнего Севера при длительных отрицательных температурах, раннем формировании снежного покрова и наличии вечной мерзлоты, что требовало применения специализированных строительных решений и материалов, адаптированных к низкотемпературным условиям.
СТГ применял современные технологии управления строительством, включая BIM-моделирование для координации сложных инженерных систем, использование материалов и конструкций, устойчивых к арктическому климату, современные методы монтажа металлоконструкций и трубопроводов, а также многоуровневый контроль качества на всех этапах реализации проекта.
Проект подтвердил способность СТГ реализовывать крупные промышленные объекты в условиях Крайнего Севера и стал примером комплексного развития газохимической отрасли региона.
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
Проект реализован в экстремальных условиях Крайнего Севера с применением современных технологий и обеспечивает создание полного производственного цикла с собственной энергетической инфраструктурой
400
тыс. тонн
Проектная мощность в год установки производства полиэтилена
420
тыс. тонн
Проектная мощность в год установки производства этан/этилена
120
МВт
Мощность газотурбинной электростанции (ГТЭС)
3

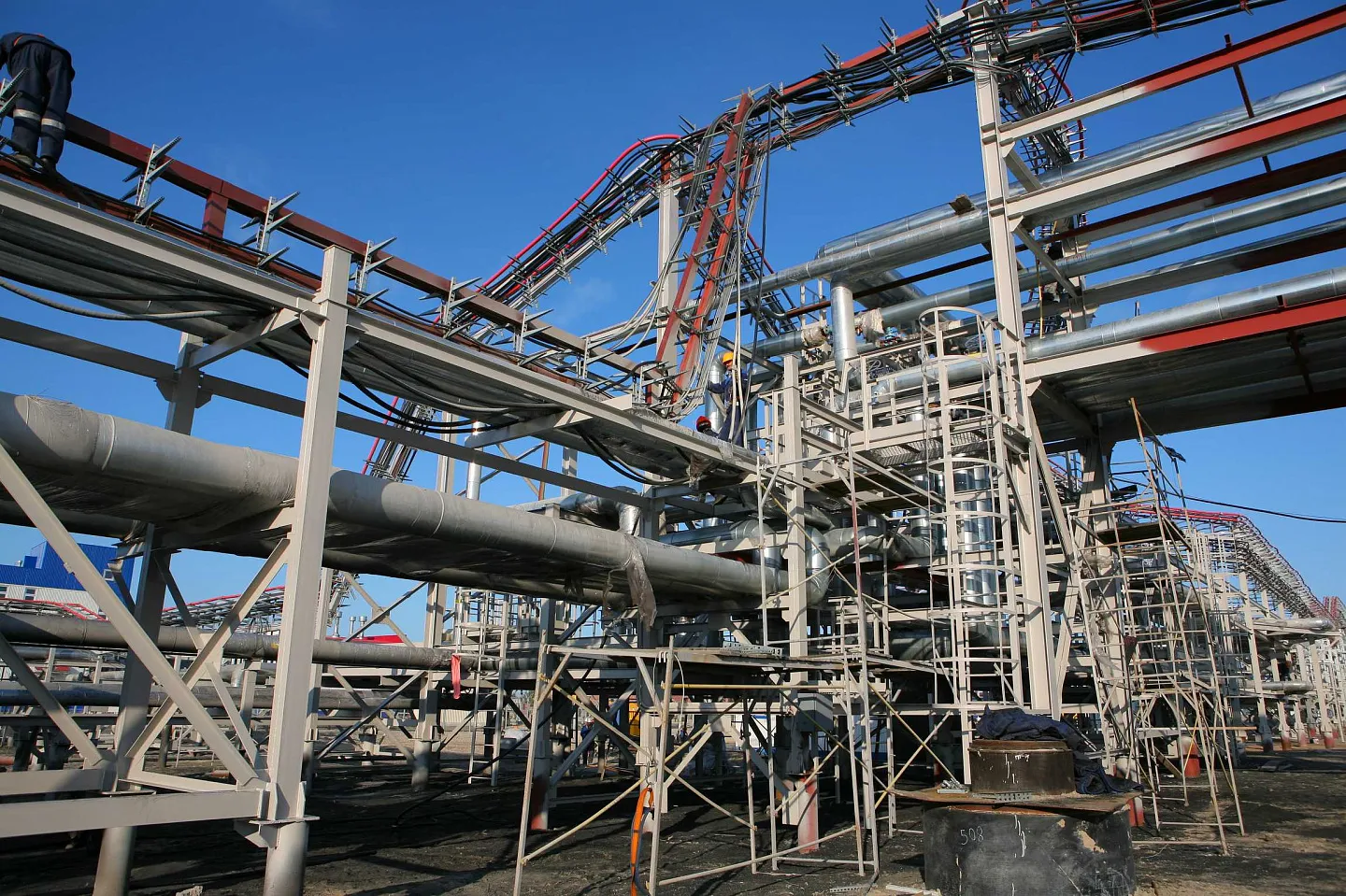

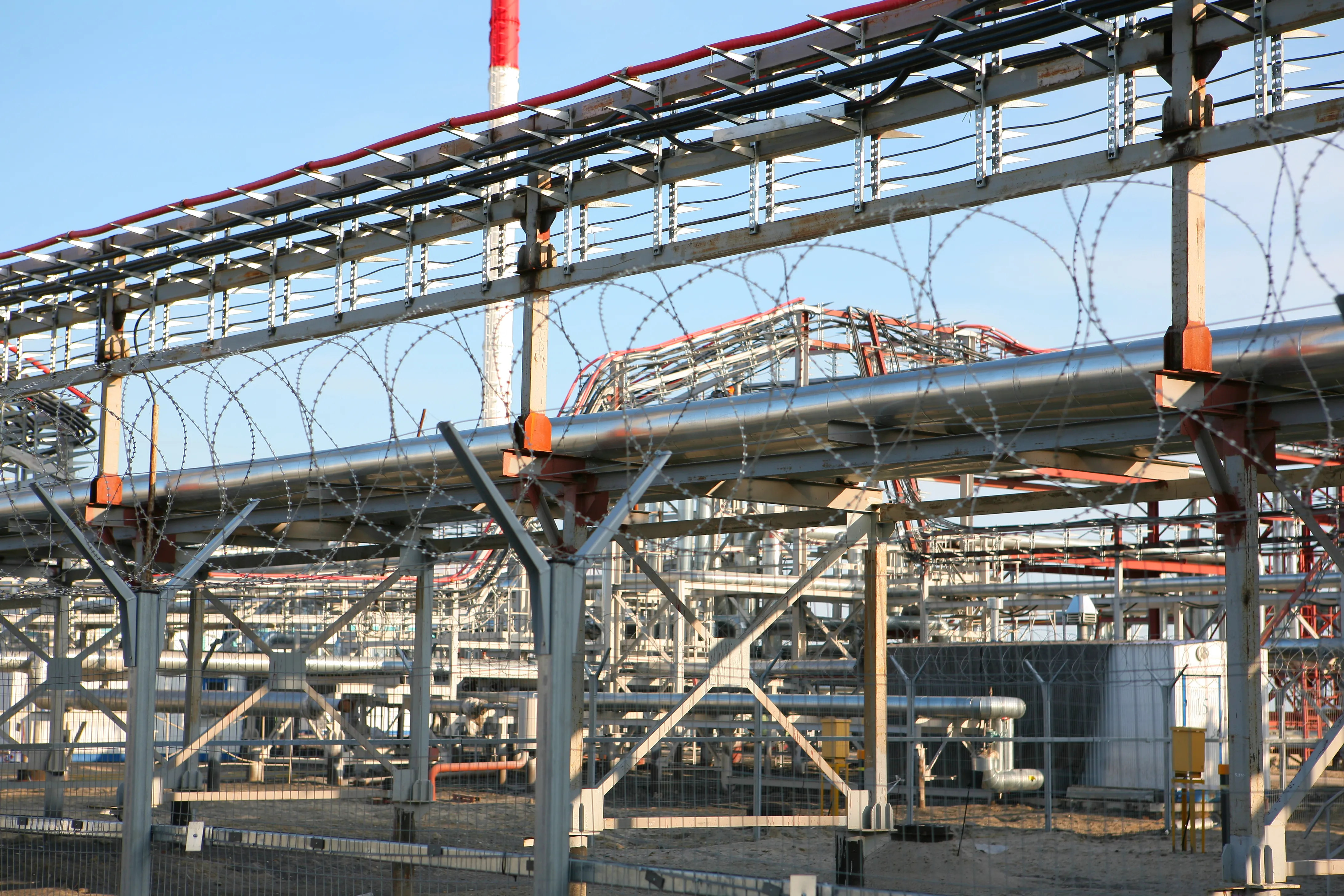

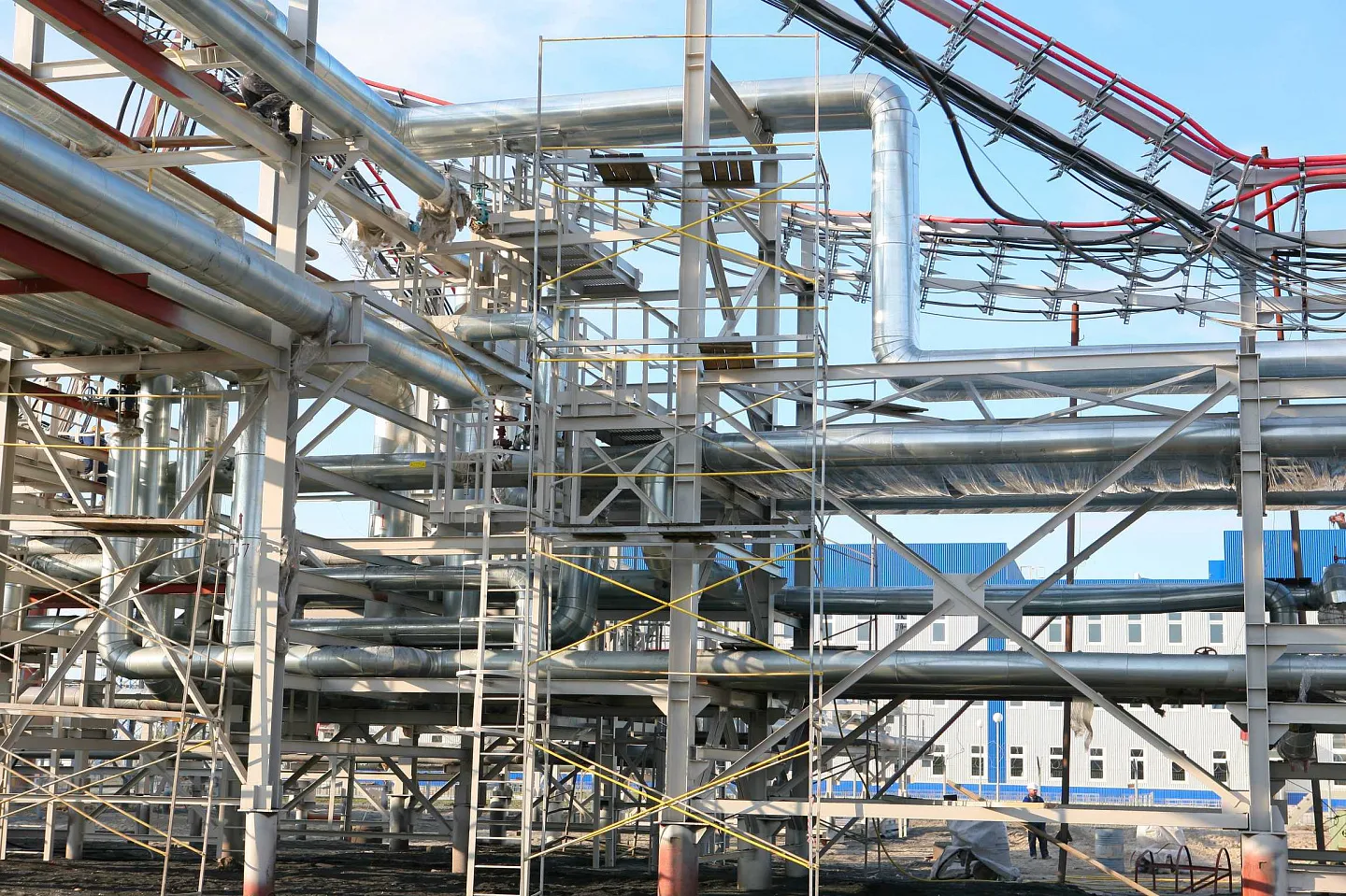

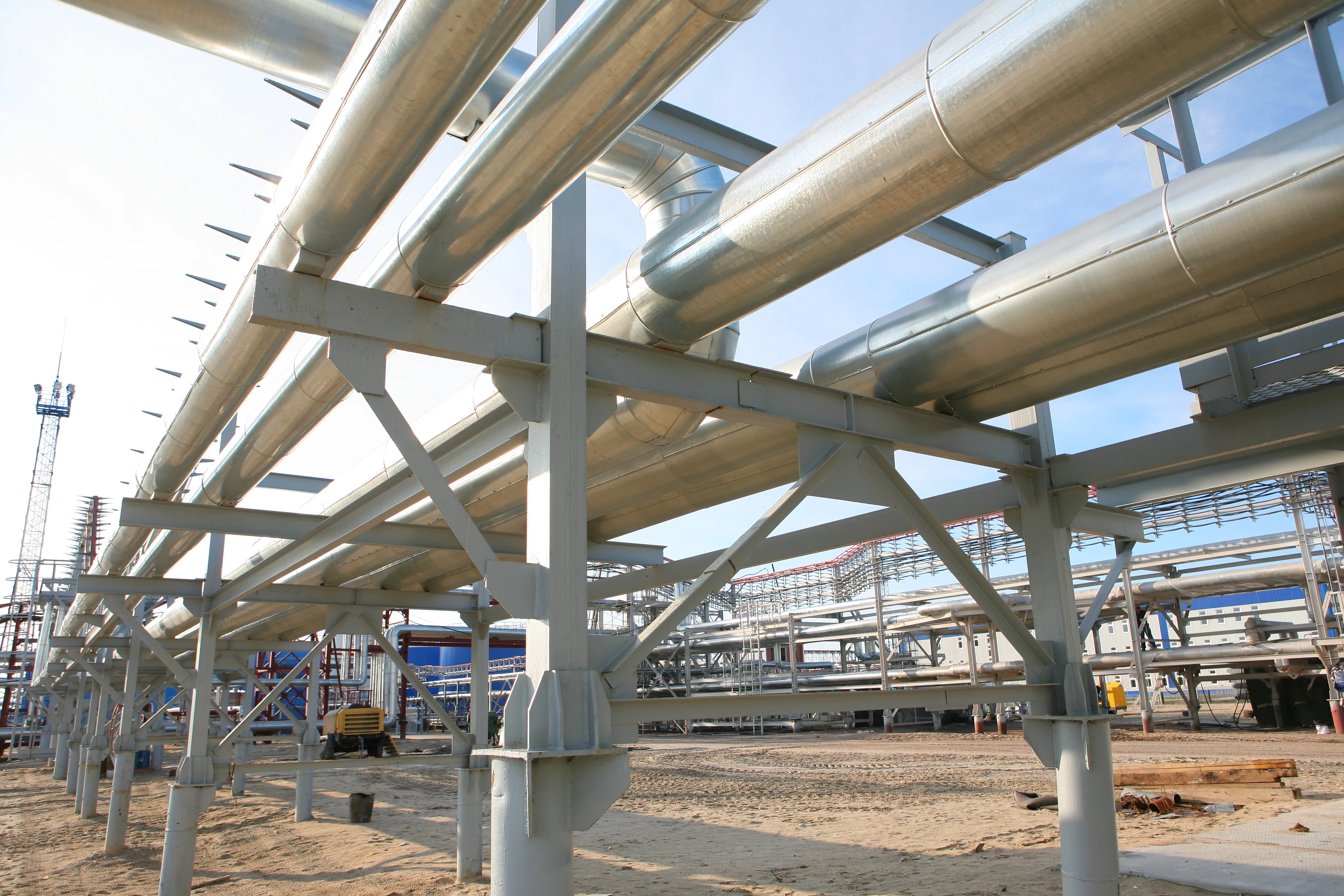

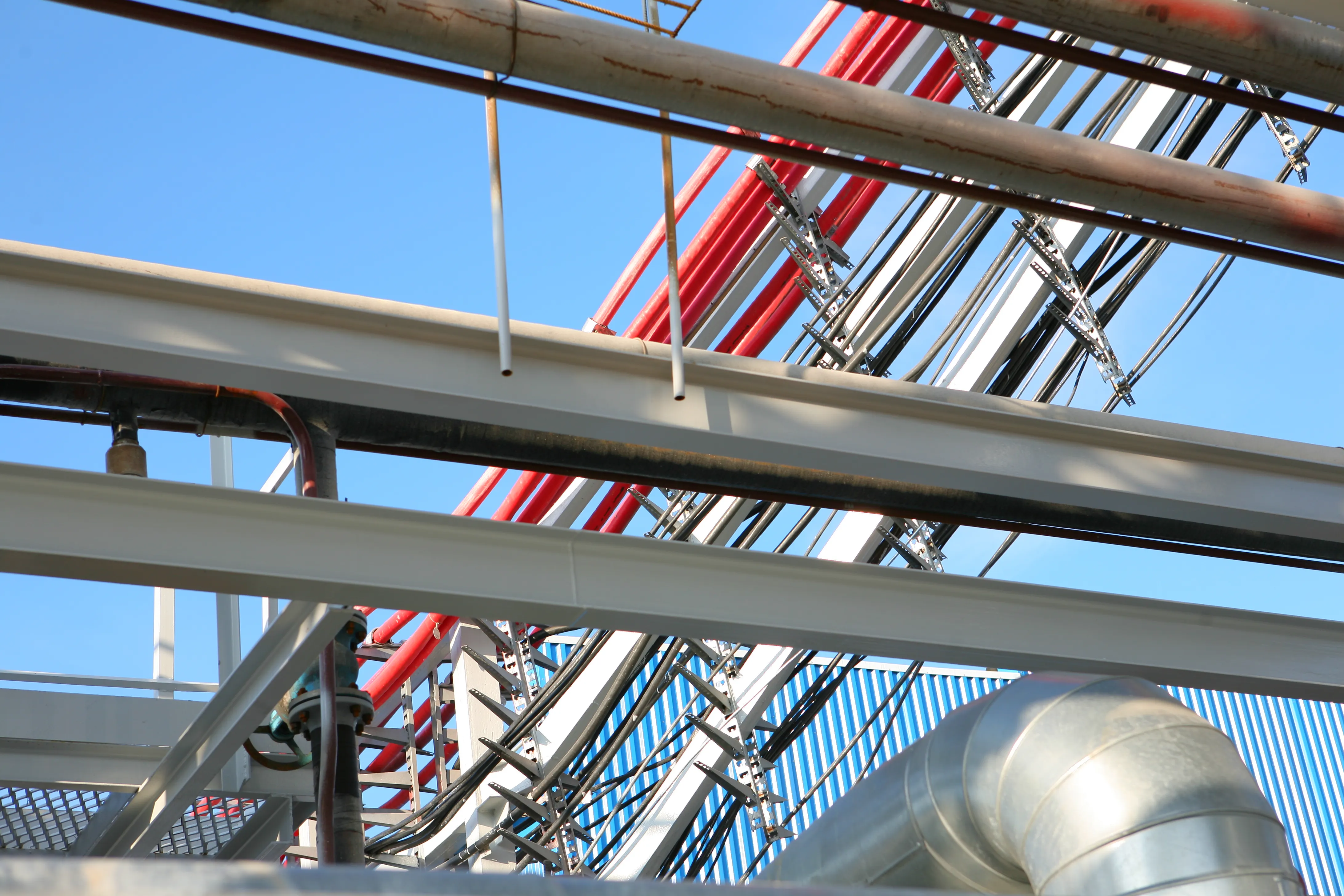

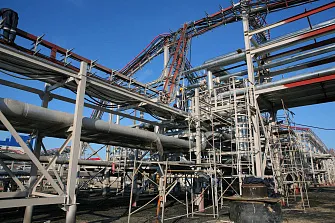

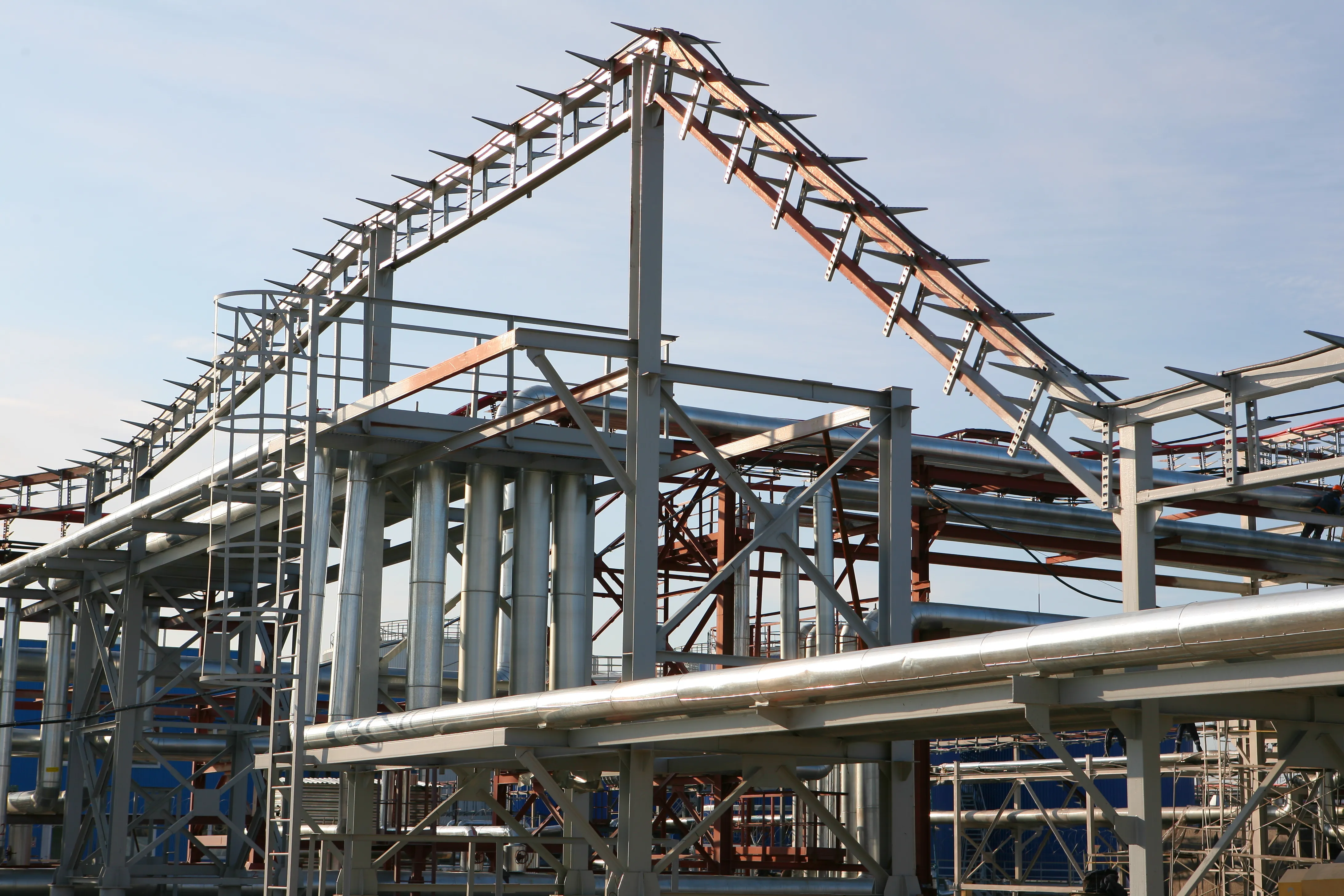

Ход строительства
Строительство Новоуренгойского газохимического комбината (НГХК) велось в сложных климатических условиях Крайнего Севера с 2009 по 2017 год.
2009 год: старт проекта и подготовительные работы

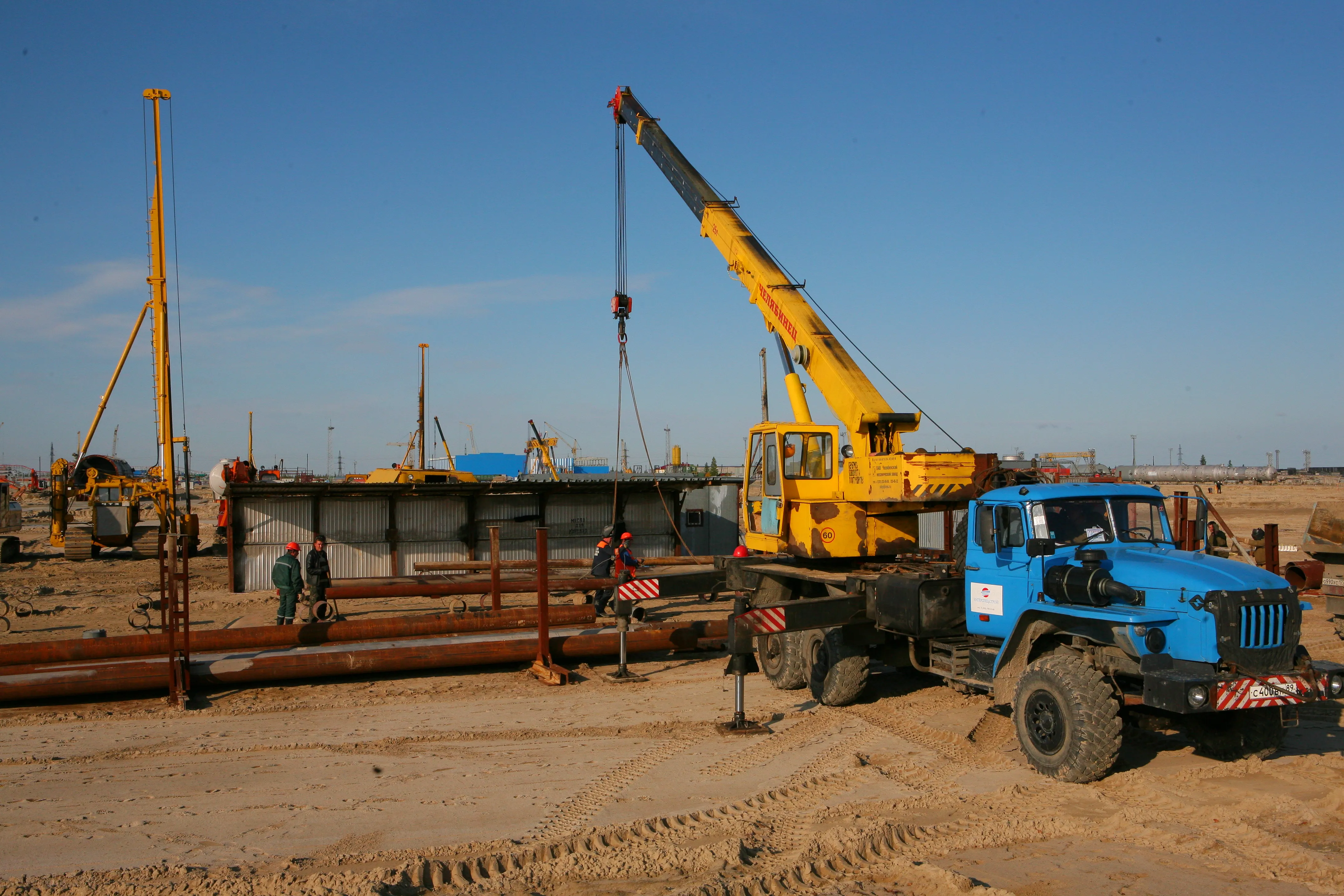

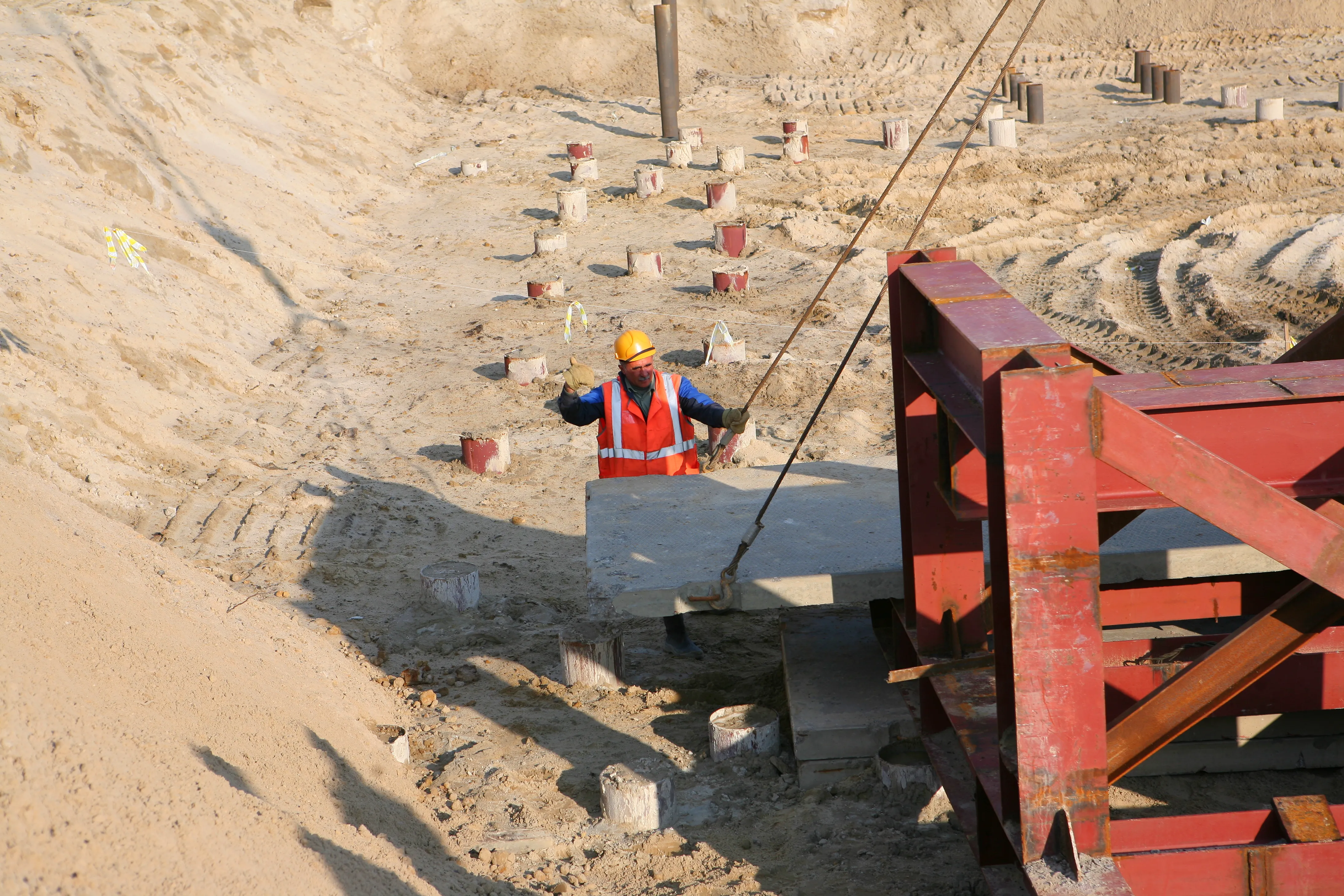

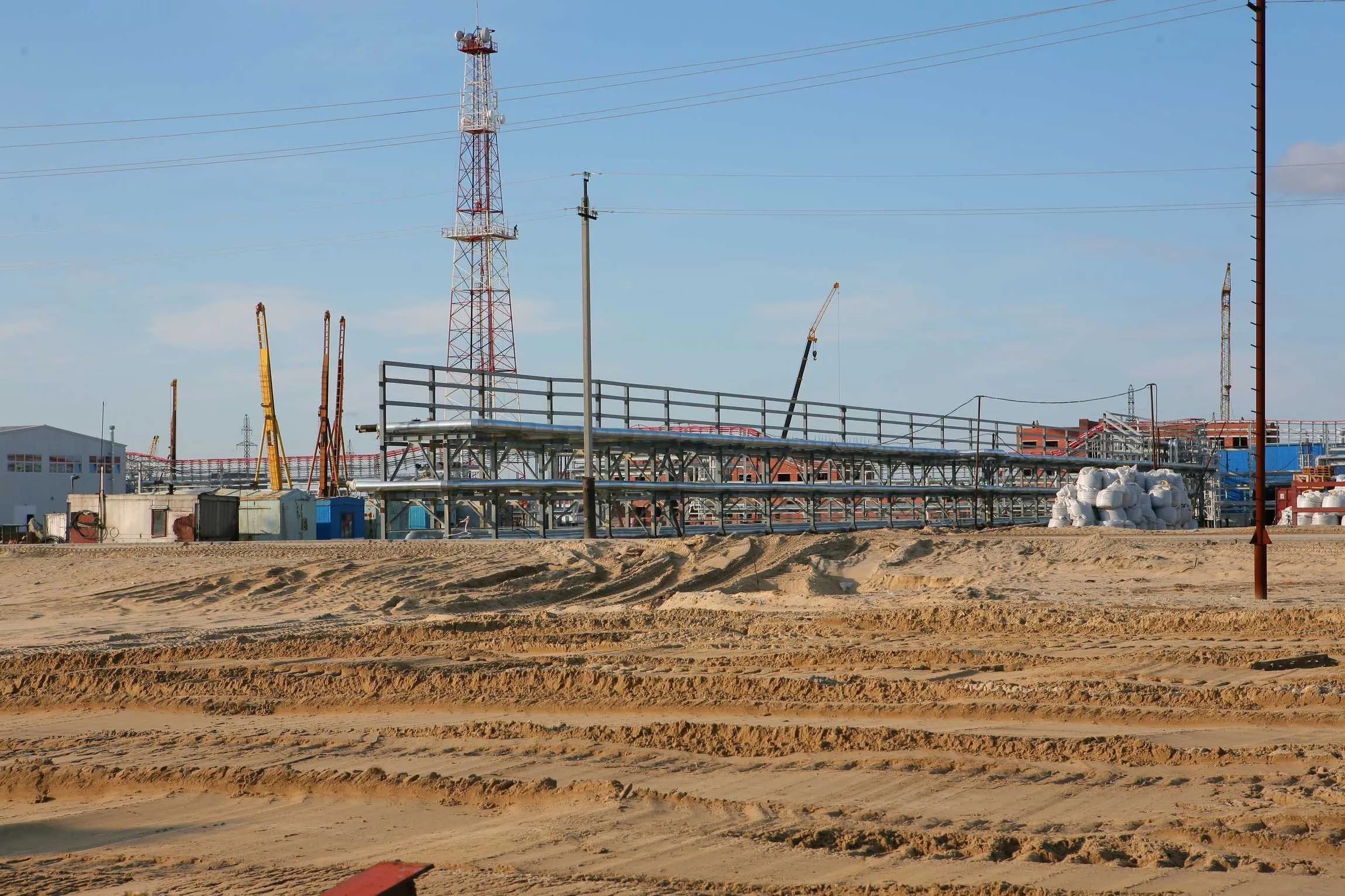

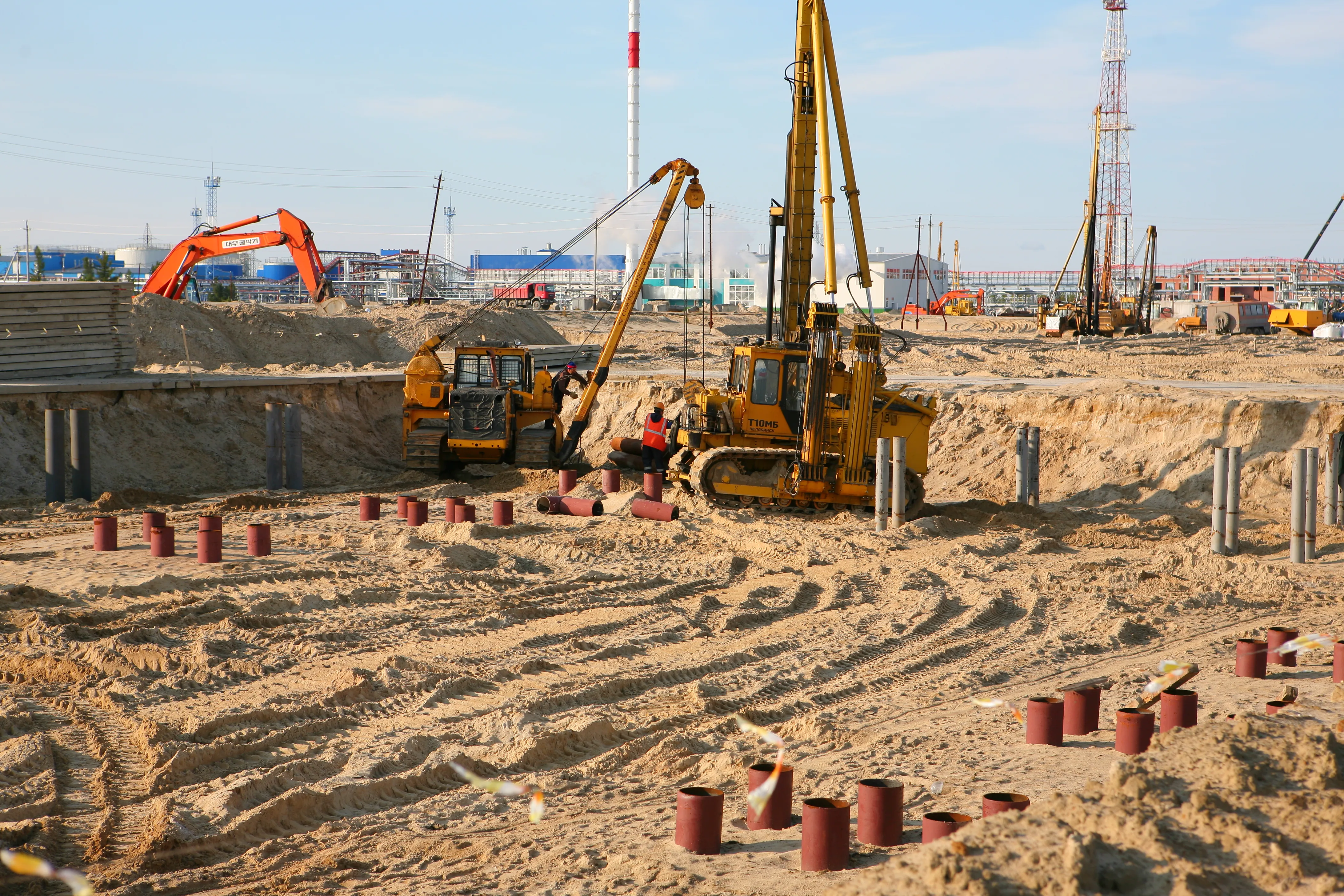

Начало строительно-монтажных работ на площадке площадью 600 га, развёртывание строительного городка и инфраструктуры для персонала, проведение геодезических изысканий и топографической съёмки территории, подготовка котлованов и фундаментов под основные производственные объекты, организация подъездных путей и временных дорог.
2010–2011 годы: создание базовой инфраструктуры
Строительство водогрейной котельной для теплоснабжения будущих объектов, возведение заготовительно-сварочного цеха, начало строительства канализационно-очистных сооружений, прокладка инженерных сетей (водоснабжение, канализация, электроснабжение), обустройство железнодорожной станции для приёма материалов и отгрузки продукции.
2012–2013 годы: возведение ключевых объектов
Начало строительства газотурбинной электростанции (ГТЭС) мощностью 120 МВт: монтаж фундаментов и несущих конструкций, поставка и установка основного оборудования (газотурбинные установки).
Старт работ на установке производства этан/этилена (Титул 300): возведение производственных корпусов, монтаж металлоконструкций каркаса здания, начало установки технологического оборудования.
Закладка установки производства полиэтилена высокого давления (Титул 400): устройство фундаментов под технологические линии, монтаж опорных конструкций для трубопроводов.
2014–2015 годы: интенсивный монтаж оборудования

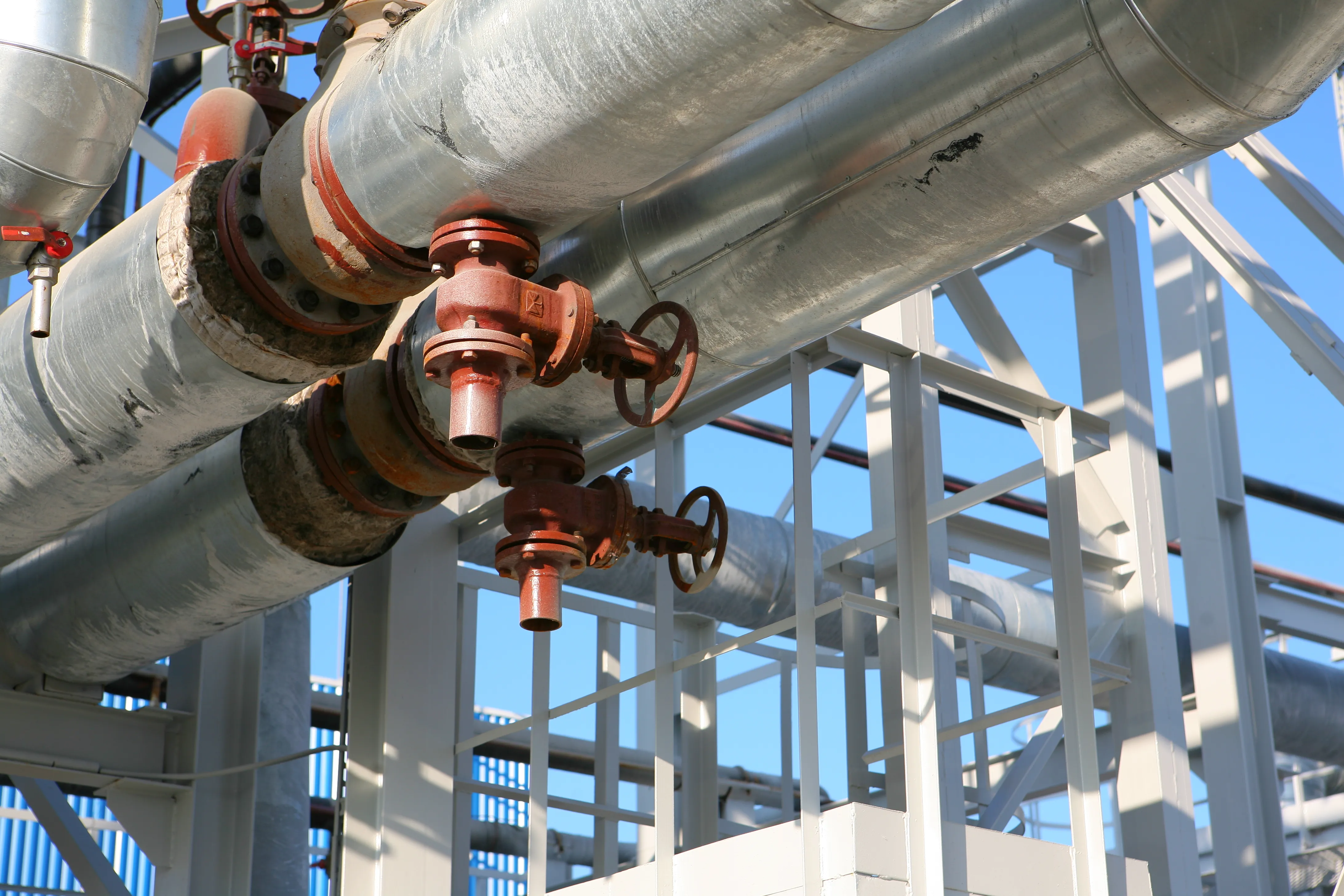

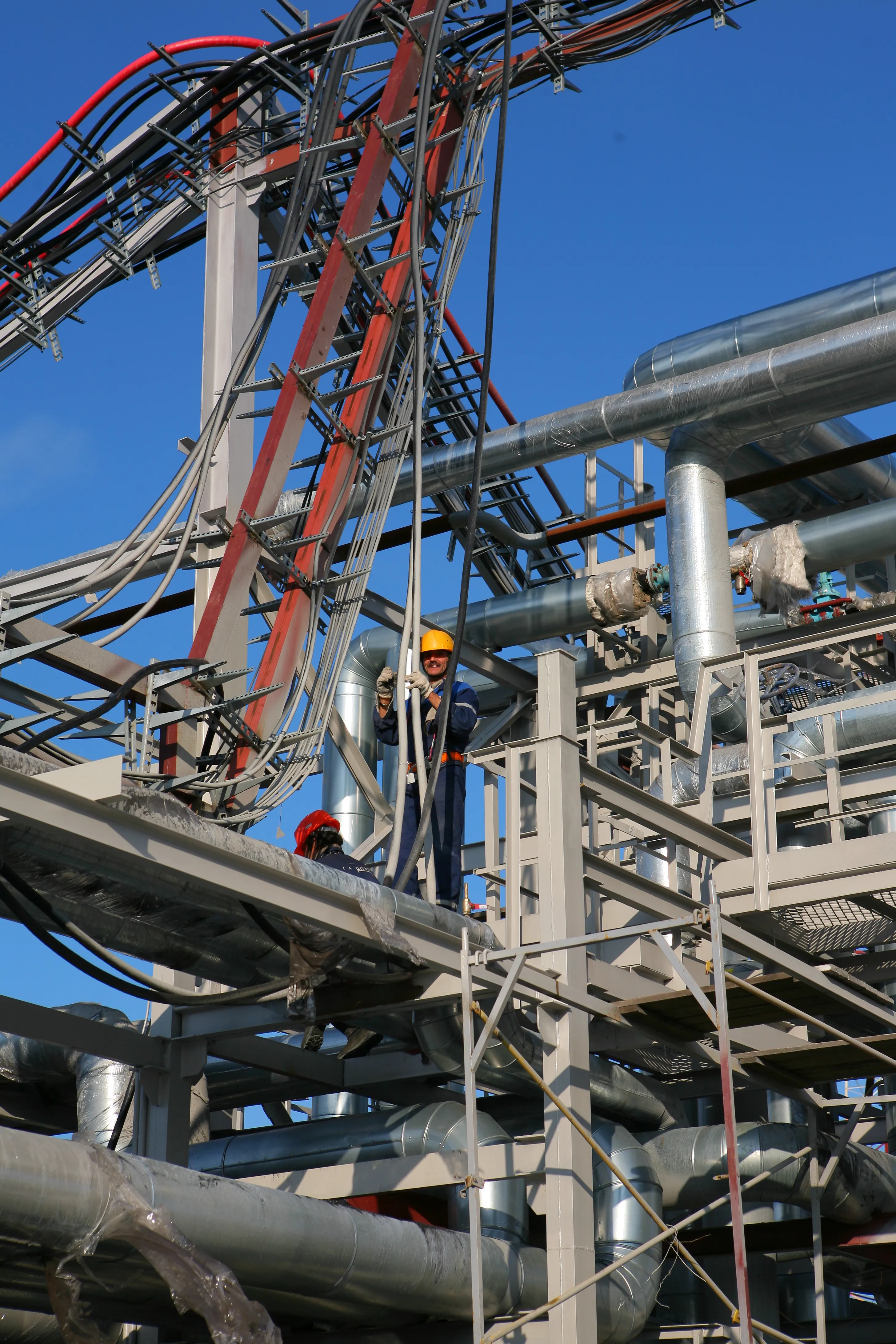

Завершение строительства основных производственных объектов, монтаж металлоконструкций (более 95 %), установка технологических трубопроводов и оборудования; на установке этан/этилена — монтаж печей пиролиза, систем очистки и разделения газов; на установке полиэтилена — монтаж компрессоров, гиперкомпрессоров, модулей реактора высокого давления и воздушных холодильников; монтаж системы обогрева оборудования: установка печей нагрева диэтиленгликоля и прокладка трубопроводов теплоносителя; завершение строительно-монтажных работ на котельной, очистных сооружениях, водозаборе и газоразделительной станции.
2016 год: пусконаладочные работы и испытания
Завершение монтажа крупнотоннажного оборудования. С использованием крана Demag грузоподъёмностью 600 тонн смонтированы бункеры дегазации и промежуточного хранения гранулированного полиэтилена. Пусконаладочные работы на ГТЭС: тестирование газотурбинных установок, проверка систем автоматики и управления. Комплексные испытания инженерных систем общезаводского хозяйства: системы теплоснабжения, очистных сооружений, железнодорожной инфраструктуры.
2017 год: завершение строительства и ввод в эксплуатацию
Завершение пусконаладочных работ на всех объектах. ГТЭС — проведены комплексные испытания, объект введён в эксплуатацию. Установка этан/этилена — тестирование технологических линий, достижение концентрации этилена 99,9 %. Установка полиэтилена — отладка процесса полимеризации этилена в трубчатом реакторе.
Ввод в эксплуатацию объектов общезаводского хозяйства:

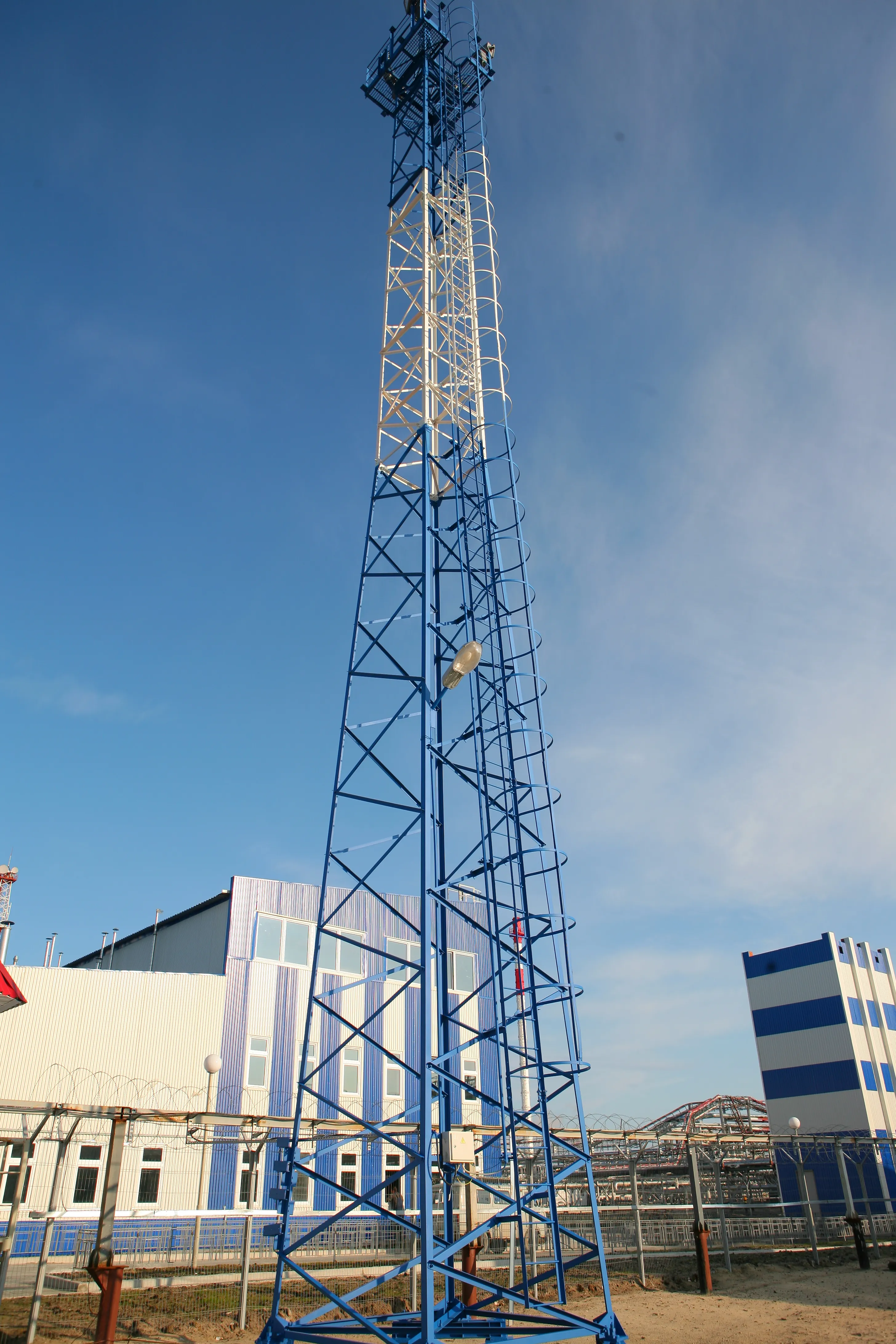

Электроремонтный, транспортный и ремонтно-механический цеха, межцеховые эстакады, канализационная насосная станция, узел связи и стоянка для сезонных машин.
Запуск первых производственных линий:
Начало выпуска полиэтилена низкой плотности различных марок, выход на проектную мощность до 400 000 т в год
2009 год: старт проекта и подготовительные работы
Начало строительно-монтажных работ на площадке площадью 600 га, развёртывание строительного городка и инфраструктуры для персонала, проведение геодезических изысканий и топографической съёмки территории, подготовка котлованов и фундаментов под основные производственные объекты, организация подъездных путей и временных дорог.
2010–2011 годы: создание базовой инфраструктуры
Строительство водогрейной котельной для теплоснабжения будущих объектов, возведение заготовительно-сварочного цеха, начало строительства канализационно-очистных сооружений, прокладка инженерных сетей (водоснабжение, канализация, электроснабжение), обустройство железнодорожной станции для приёма материалов и отгрузки продукции.
2012–2013 годы: возведение ключевых объектов
Начало строительства газотурбинной электростанции (ГТЭС) мощностью 120 МВт: монтаж фундаментов и несущих конструкций, поставка и установка основного оборудования (газотурбинные установки).
Старт работ на установке производства этан/этилена (Титул 300): возведение производственных корпусов, монтаж металлоконструкций каркаса здания, начало установки технологического оборудования.
Закладка установки производства полиэтилена высокого давления (Титул 400): устройство фундаментов под технологические линии, монтаж опорных конструкций для трубопроводов.
2014–2015 годы: интенсивный монтаж оборудования
Завершение строительства основных производственных объектов, монтаж металлоконструкций (более 95 %), установка технологических трубопроводов и оборудования; на установке этан/этилена — монтаж печей пиролиза, систем очистки и разделения газов; на установке полиэтилена — монтаж компрессоров, гиперкомпрессоров, модулей реактора высокого давления и воздушных холодильников; монтаж системы обогрева оборудования: установка печей нагрева диэтиленгликоля и прокладка трубопроводов теплоносителя; завершение строительно-монтажных работ на котельной, очистных сооружениях, водозаборе и газоразделительной станции.
2016 год: пусконаладочные работы и испытания
Завершение монтажа крупнотоннажного оборудования. С использованием крана Demag грузоподъёмностью 600 тонн смонтированы бункеры дегазации и промежуточного хранения гранулированного полиэтилена. Пусконаладочные работы на ГТЭС: тестирование газотурбинных установок, проверка систем автоматики и управления. Комплексные испытания инженерных систем общезаводского хозяйства: системы теплоснабжения, очистных сооружений, железнодорожной инфраструктуры.
2017 год: завершение строительства и ввод в эксплуатацию
Завершение пусконаладочных работ на всех объектах. ГТЭС — проведены комплексные испытания, объект введён в эксплуатацию. Установка этан/этилена — тестирование технологических линий, достижение концентрации этилена 99,9 %. Установка полиэтилена — отладка процесса полимеризации этилена в трубчатом реакторе.
Ввод в эксплуатацию объектов общезаводского хозяйства:
Электроремонтный, транспортный и ремонтно-механический цеха, межцеховые эстакады, канализационная насосная станция, узел связи и стоянка для сезонных машин.
Запуск первых производственных линий:
Начало выпуска полиэтилена низкой плотности различных марок, выход на проектную мощность до 400 000 т в год
