заказчик
ОАО «МОЭСК» (в рамках инвестиционной программы ПАО «МОЭСК» и Правительства Москвы)
Местоположение
г. Москва, ТиНАО, Кленовское поселение, населённый пункт Молчаново
Сроки проекта
2013 - 2017
1
О проекте
Подстанция 35/6 кВ «Молчаново», расположенная в Кленовском поселении ТиНАО Москвы, является важным питающим центром для жилого сектора, дачных посёлков, аграрных хозяйств и населённых пунктов района. В связи с активным развитием Новой Москвы и ростом энергопотребления возникла необходимость масштабной модернизации объекта для устранения дефицита мощности и повышения надёжности электроснабжения.
В августе 2013 года АО «Стройтрансгаз» заключило контракт с ОАО «МОЭСК» на реконструкцию подстанции в рамках инвестиционной программы Правительства Москвы и ПАО «МОЭСК». Реализация проекта продолжалась до 2017 года и стала частью комплексного развития энергетической инфраструктуры новых территорий столицы.
В ходе реконструкции был полностью модернизирован основной комплекс оборудования. На подстанции построили новое здание оперативного пункта управления, внедрили закрытое распределительное устройство 6 кВ и реконструировали открытое распределительное устройство 35 кВ. Также были установлены современные системы релейной защиты, противоаварийной автоматики, АСУТП, системы коммутации и коммерческого учёта электроэнергии.
Ключевым этапом стала замена силовых трансформаторов: вместо оборудования мощностью 2×4 МВА были установлены два новых трансформатора по 10 МВА. Благодаря этому общая мощность подстанции увеличилась с 8 до 20 МВА. Одновременно масляные выключатели заменили современными вакуумными, что повысило надёжность, безопасность эксплуатации и снизило эксплуатационные затраты.
При реализации проекта применялись цифровые системы связи для интеграции с диспетчерскими центрами МОЭСК, энергоэффективное оборудование с пониженными потерями мощности, модульное строительство и высокоточные системы коммерческого учёта электроэнергии. Внедрение АСУТП обеспечило возможность дистанционного контроля и управления объектом в режиме реального времени.
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
Реконструкция ПС «Молчаново» позволила увеличить мощность подстанции более чем вдвое и повысить надёжность электроснабжения Новой Москвы
35
кВ
Напряжение подстанции
100
%
Модернизация ключевого оборудования подстанции
20
МВА
Общая мощность подстанции
3
Ход строительства
Реализация проекта реконструкции ПС 35/6 кВ «Молчаново» проходила поэтапно в период с 2013 по 2017 год. В августе 2013 года АО «Стройтрансгаз» подписало контракт с ОАО «МОЭСК», после чего начался подготовительный этап проекта. Были выполнены инженерные изыскания, разработана и согласована проектная документация, организована строительная площадка, устроены временные дороги и складские зоны, а также согласован график производства работ с администрацией подстанции и диспетчерскими службами.
В 2014 году начался демонтаж устаревшего оборудования. Работы проводились поэтапно с переводом нагрузки на резервные схемы для сохранения бесперебойного электроснабжения потребителей. На объекте демонтировали старые силовые трансформаторы мощностью 2×4 МВА, масляные выключатели и сопутствующее оборудование, провели ревизию кабельных линий и подготовили площадки под монтаж нового оборудования.

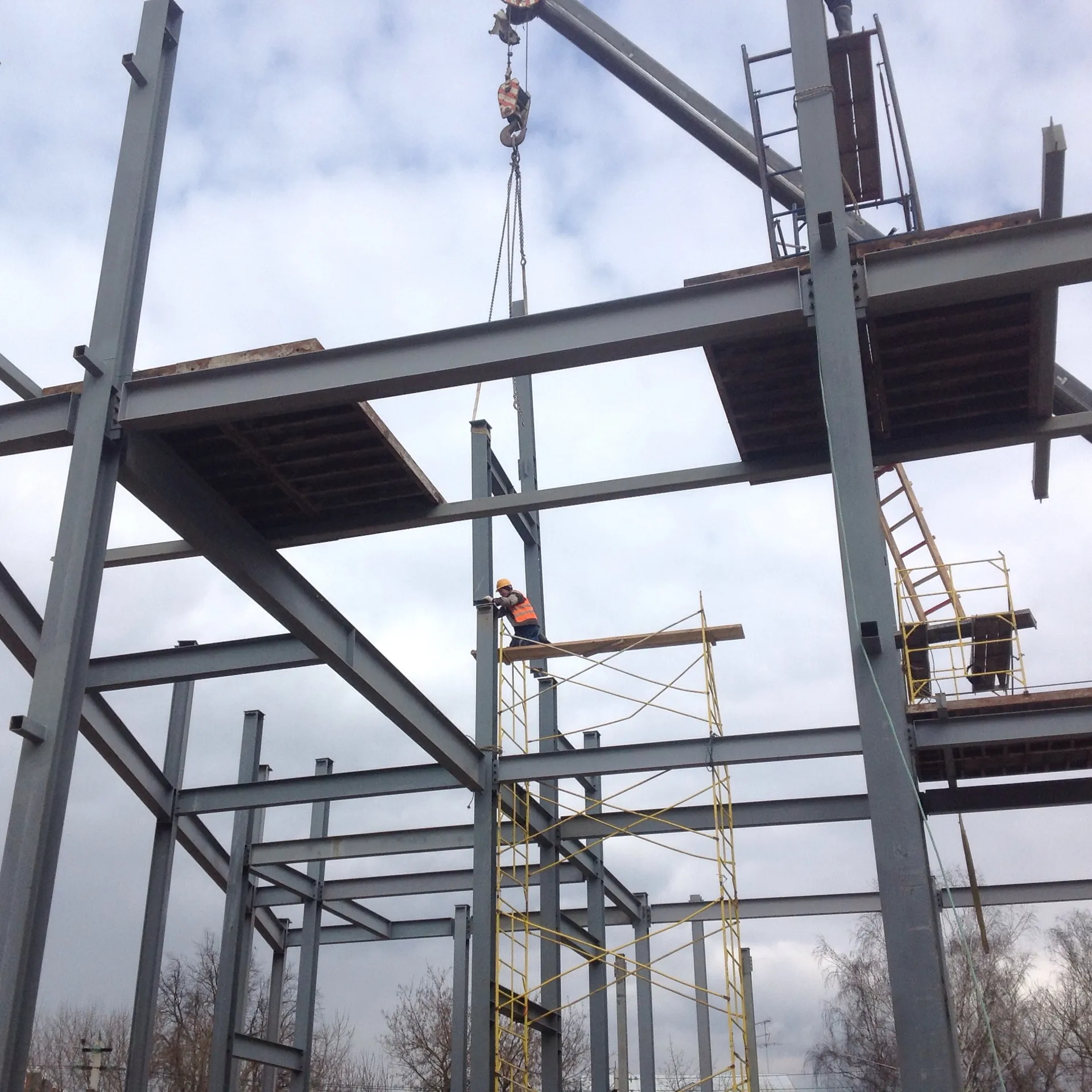

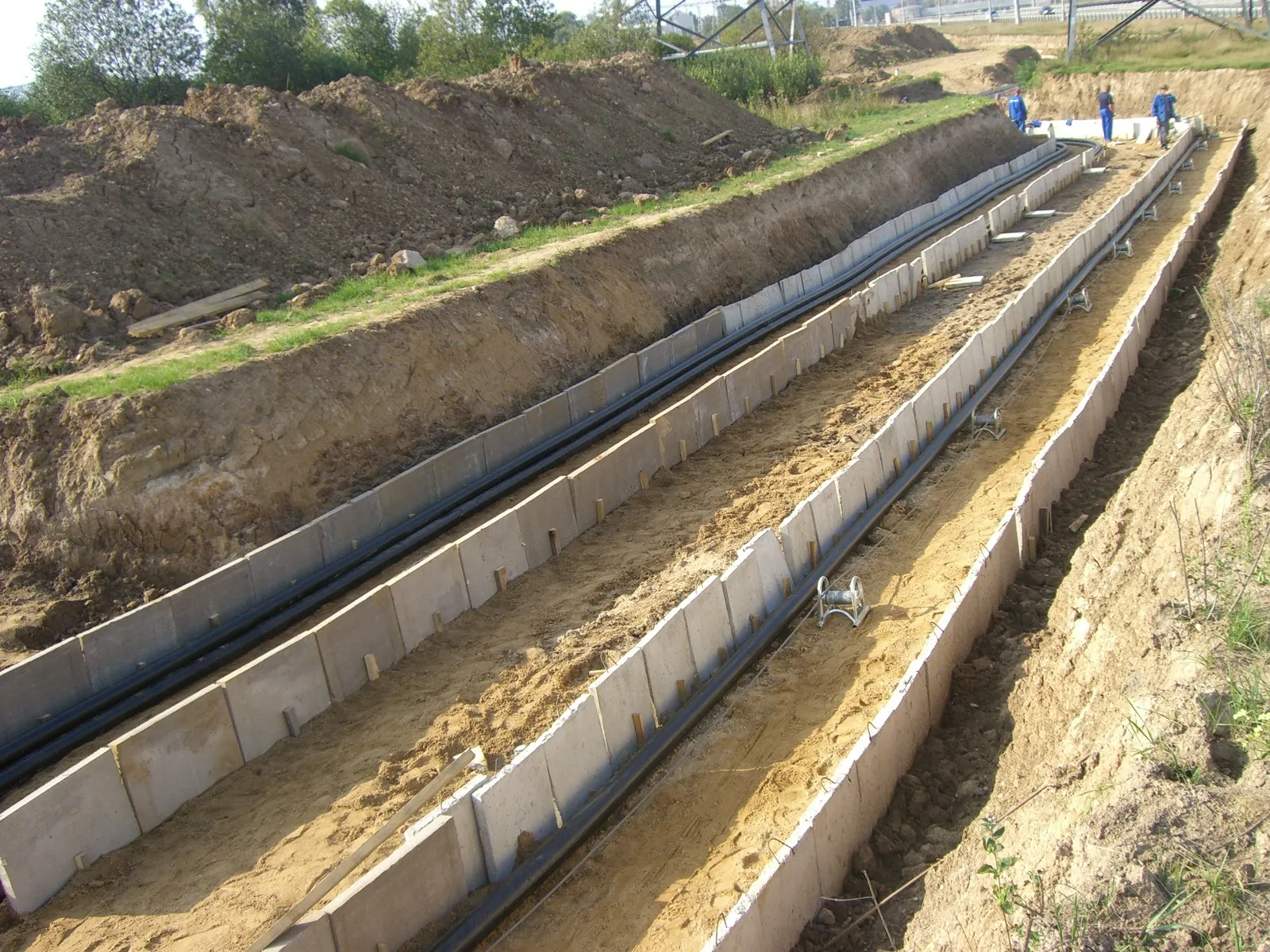

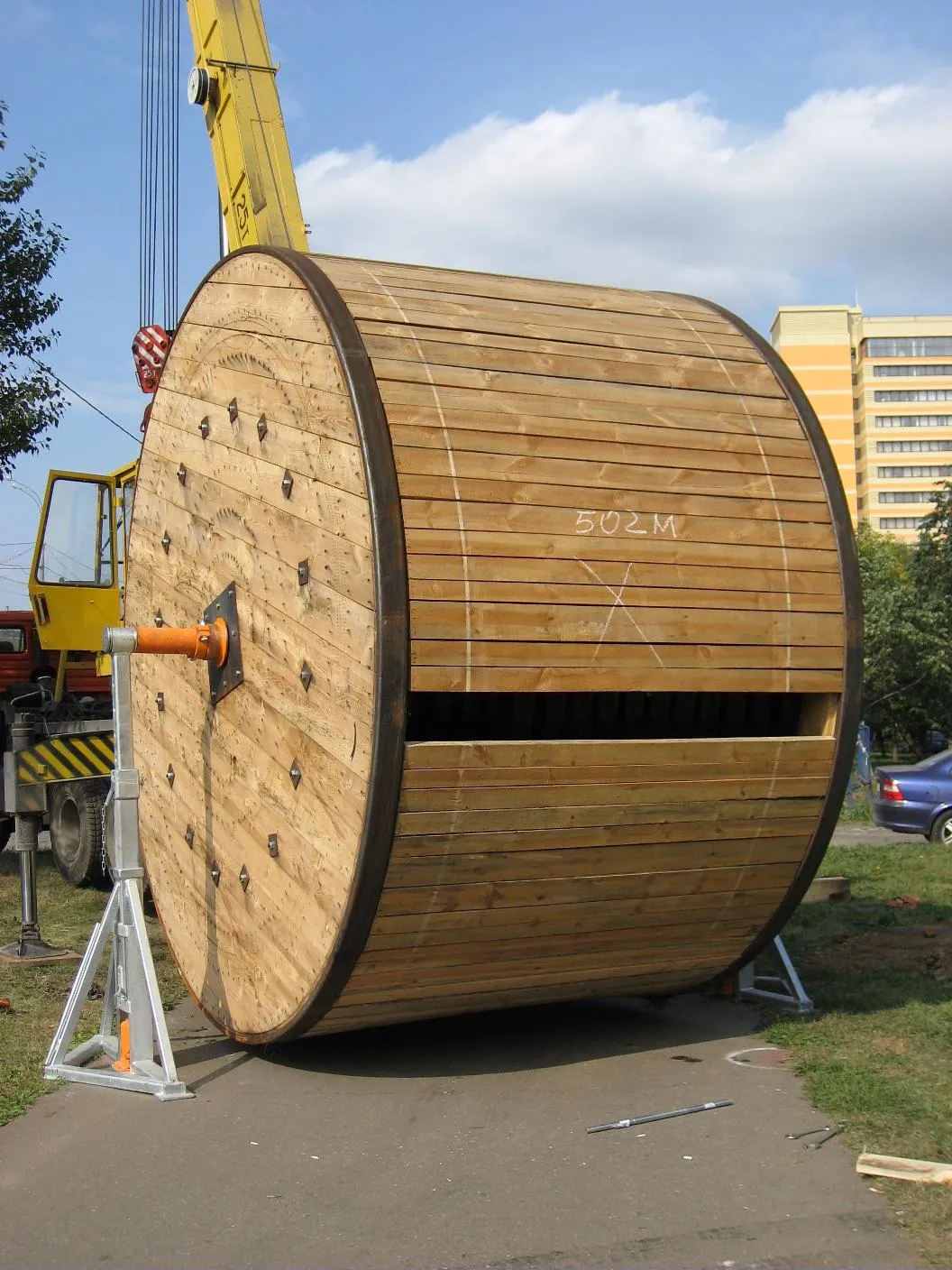

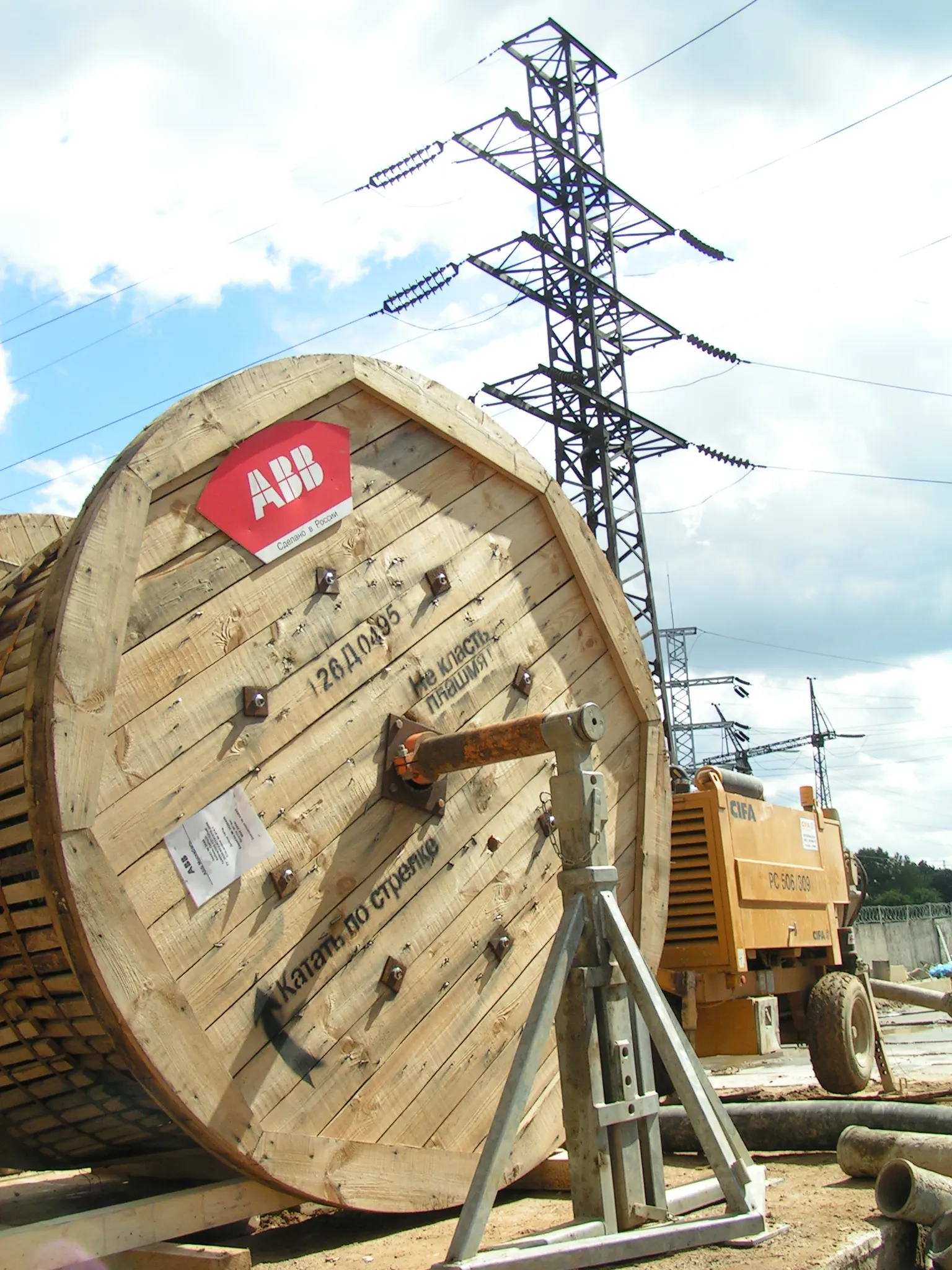

В 2014–2015 годах был выполнен основной объём строительно-монтажных работ. На территории подстанции возвели новое здание оперативного пункта управления, смонтировали закрытое распределительное устройство 6 кВ, установили два новых силовых трансформатора по 10 МВА, вакуумные выключатели и системы коммутации. Одновременно велась прокладка кабельных линий, монтаж систем релейной защиты, противоаварийной автоматики, АСУТП и коммерческого учёта электроэнергии.

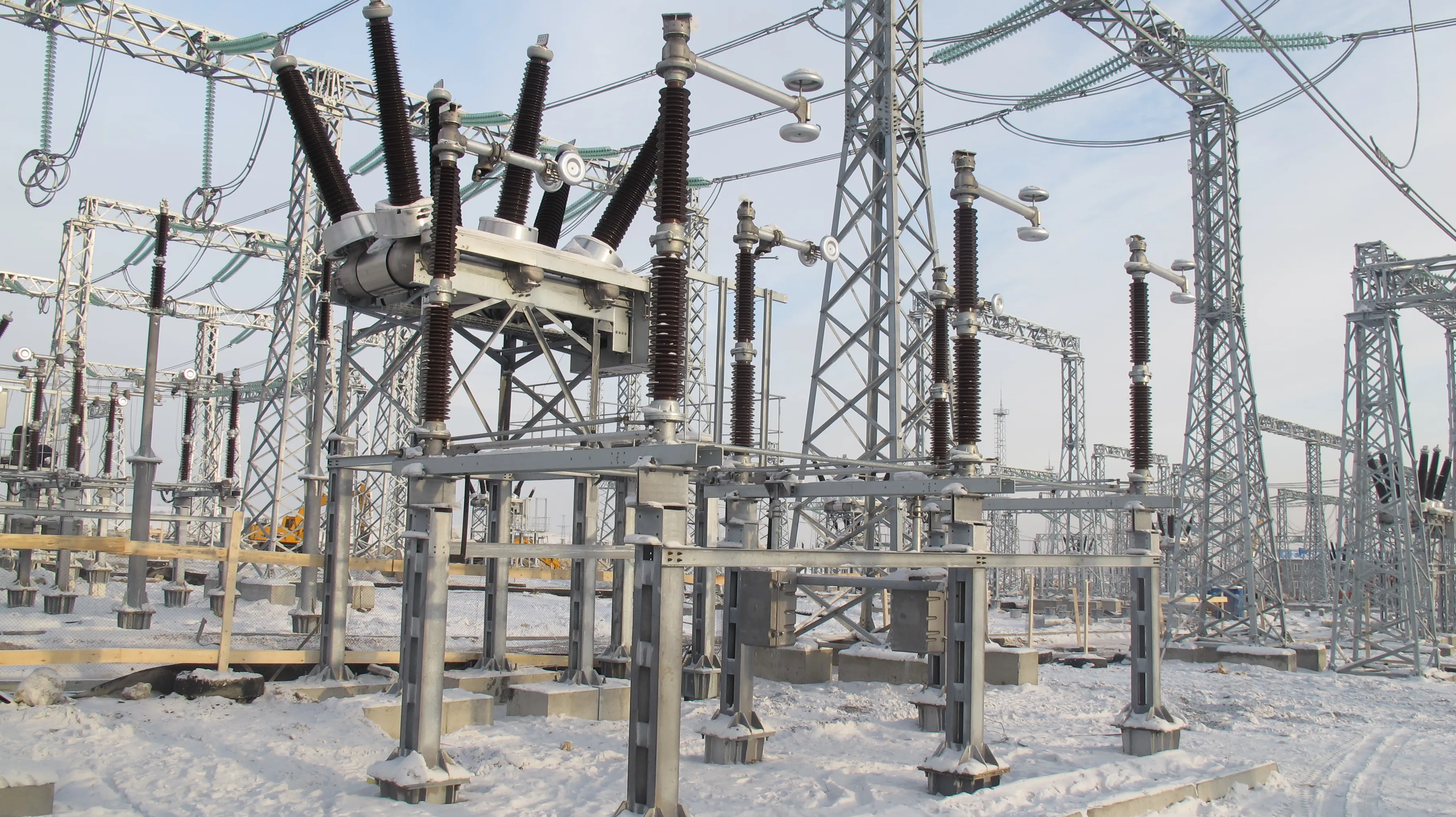

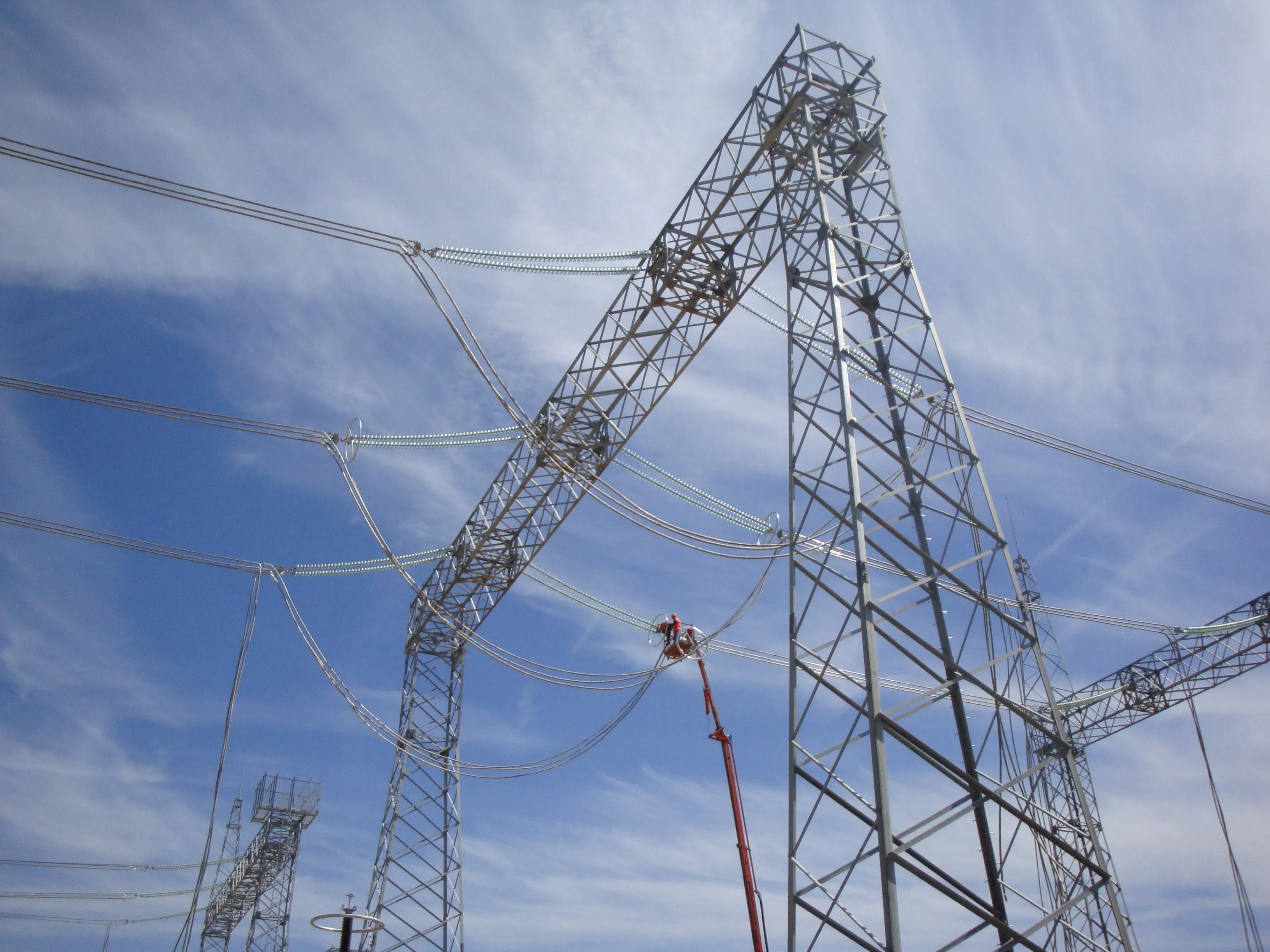

Следующим этапом стала реконструкция открытого распределительного устройства 35 кВ, завершённая в 2015 году. В рамках работ было модернизировано коммутационное оборудование, выполнено подключение нового оборудования подстанции и проведены испытания изоляции и коммутационной аппаратуры.

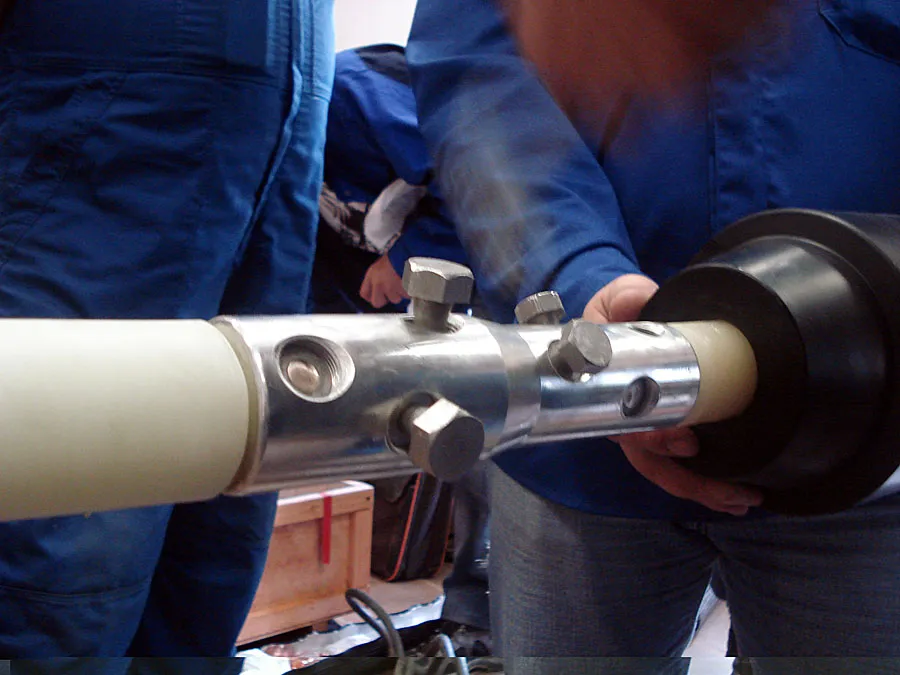

В 2016 году специалисты приступили к пусконаладочным работам. Были проведены индивидуальные и комплексные испытания трансформаторов, выключателей и распределительных устройств, выполнена настройка релейной защиты, автоматики, систем связи и АСУТП. После завершения испытаний под нагрузкой было организовано обучение персонала ОАО «МОЭСК» работе с новым оборудованием и подготовлена исполнительная документация.
Завершающий этап проекта прошёл в декабре 2016 — январе 2017 года и включал комплексные испытания модернизированной подстанции, оформление исполнительной документации и подписание акта сдачи-приёмки выполненных работ. 24 января 2017 года было официально объявлено о завершении реконструкции ПС «Молчаново» и вводе объекта в штатную эксплуатацию с выходом на проектную мощность 20 МВА.
