заказчик
ГКУ Московской области «Дирекция дорожного строительства»
Местоположение
Московская область
Сроки проекта
2019-2025
1

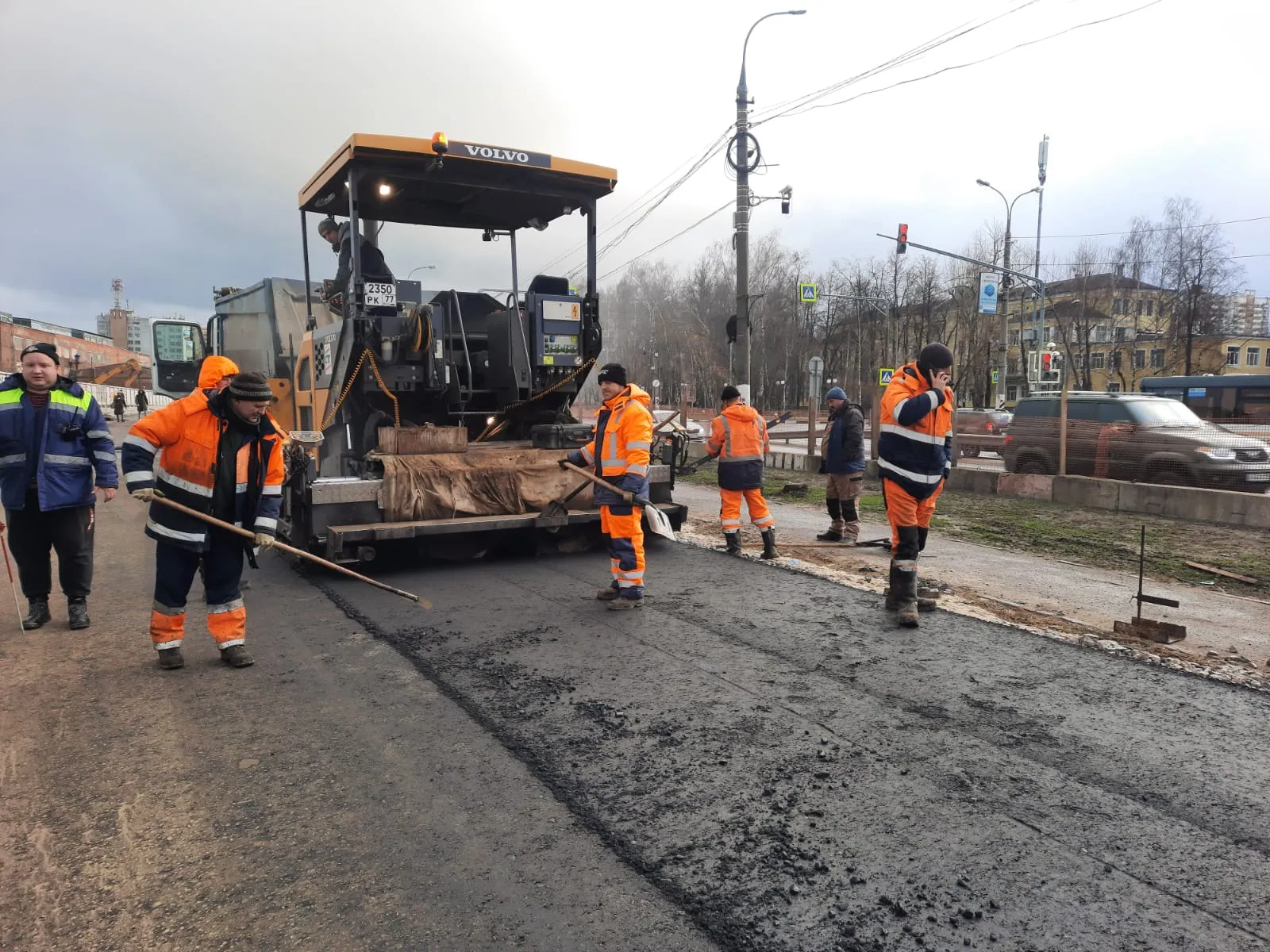

О проекте
Проект выполняется в рамках Государственной программы Московской области «Развитие и функционирование дорожно-транспортного комплекса на 2017-2021 годы». Реконструкция проспекта позволит улучшить дорожную ситуацию на основной транспортной магистрали города Люберцы, которая связывает город с Москвой.
Участок реконструкции в рамках первого этапа расположен от места примыкания ул. Власова к Октябрьскому проспекту до подхода к путепроводу через ж/д по основному ходу проспекта с поворотом на ул. Волковскую. В рамках проекта количество полос магистрали будет увеличено с 4 до 8. Протяженность участка реконструкции составит 1,5 км по основному ходу проспекта и 2,94 км по боковым проездам и съездам. Также СТГ предстоит выполнить строительство нового четырехполосного путепровода над двумя загруженными перекрестками на улицах Красная и Смирновская протяженностью 473 м.
Для организации и обеспечения безопасности дорожного движения будут построены два подземных пешеходных перехода, которые будут включать себя спуски для детских и инвалидных колясок. Проектом предусмотрено устройство трёх светофорных объектов и семи автобусных остановок. По окончании реконструкции средняя скорость движения составит порядка 80 км/ч, а время проезда для автотранспорта сократится до 15-20 минут. Пропускная способность дороги увеличится на 35%.
Масштабный проект реконструкции Октябрьского проспекта включает в себя пять этапов и реализуется в рамках мероприятий по развитию дорожной сети и улучшению транспортной доступности г.о . Люберцы в соответствии с распоряжением Губернатора Московской области Андрея Воробьева. Протяжённость реконструкции всего проспекта составит порядка 6,5 км по основному ходу и 5,9 км по съездам . В рамках реконструкции будет осуществлено устройство 9 подземных пешеходных переходов, 25 автобусных остановок и 7 светофорных объектов. Ожидается, что по окончании реконструкции пропускная способность трассы составит 115 тыс. машин в сутки.
Участок реконструкции в рамках первого этапа расположен от места примыкания ул. Власова к Октябрьскому проспекту до подхода к путепроводу через ж/д по основному ходу проспекта с поворотом на ул. Волковскую. В рамках проекта количество полос магистрали будет увеличено с 4 до 8. Протяженность участка реконструкции составит 1,5 км по основному ходу проспекта и 2,94 км по боковым проездам и съездам. Также СТГ предстоит выполнить строительство нового четырехполосного путепровода над двумя загруженными перекрестками на улицах Красная и Смирновская протяженностью 473 м.
Для организации и обеспечения безопасности дорожного движения будут построены два подземных пешеходных перехода, которые будут включать себя спуски для детских и инвалидных колясок. Проектом предусмотрено устройство трёх светофорных объектов и семи автобусных остановок. По окончании реконструкции средняя скорость движения составит порядка 80 км/ч, а время проезда для автотранспорта сократится до 15-20 минут. Пропускная способность дороги увеличится на 35%.
Масштабный проект реконструкции Октябрьского проспекта включает в себя пять этапов и реализуется в рамках мероприятий по развитию дорожной сети и улучшению транспортной доступности г.о . Люберцы в соответствии с распоряжением Губернатора Московской области Андрея Воробьева. Протяжённость реконструкции всего проспекта составит порядка 6,5 км по основному ходу и 5,9 км по съездам . В рамках реконструкции будет осуществлено устройство 9 подземных пешеходных переходов, 25 автобусных остановок и 7 светофорных объектов. Ожидается, что по окончании реконструкции пропускная способность трассы составит 115 тыс. машин в сутки.
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
Ожидается, что по окончании реконструкции пропускная способность трассы составит 115 тыс. машин в сутки.
9
объектов
Будет построено подземных пешеходных переходов
25
объектов
Будет построено автобусных остановок
7
объектов
Будет построено светофорных столбов
3
Ход строительства

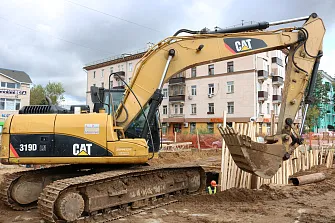

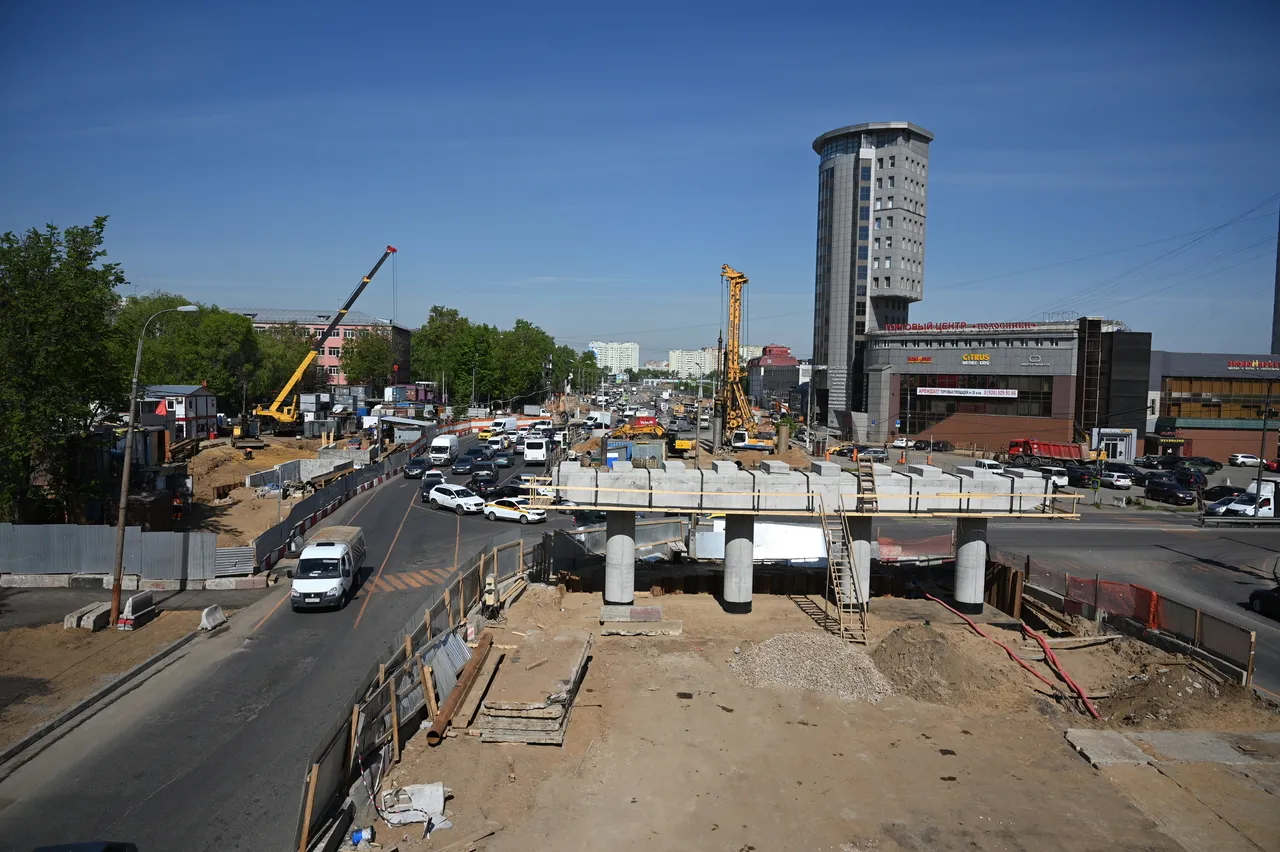

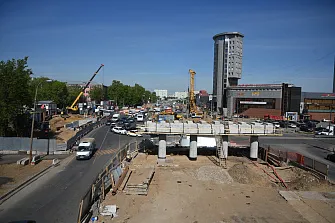

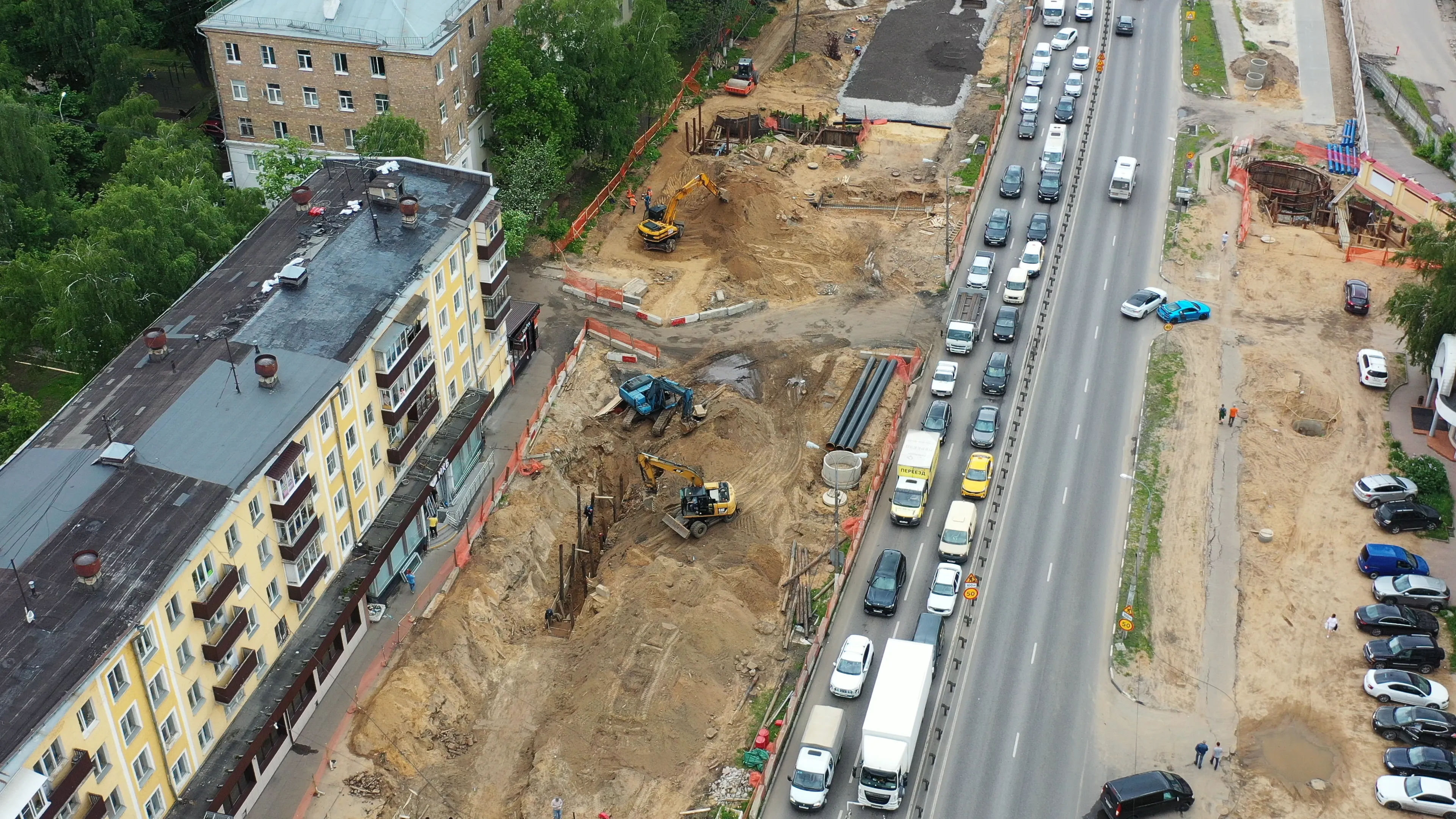

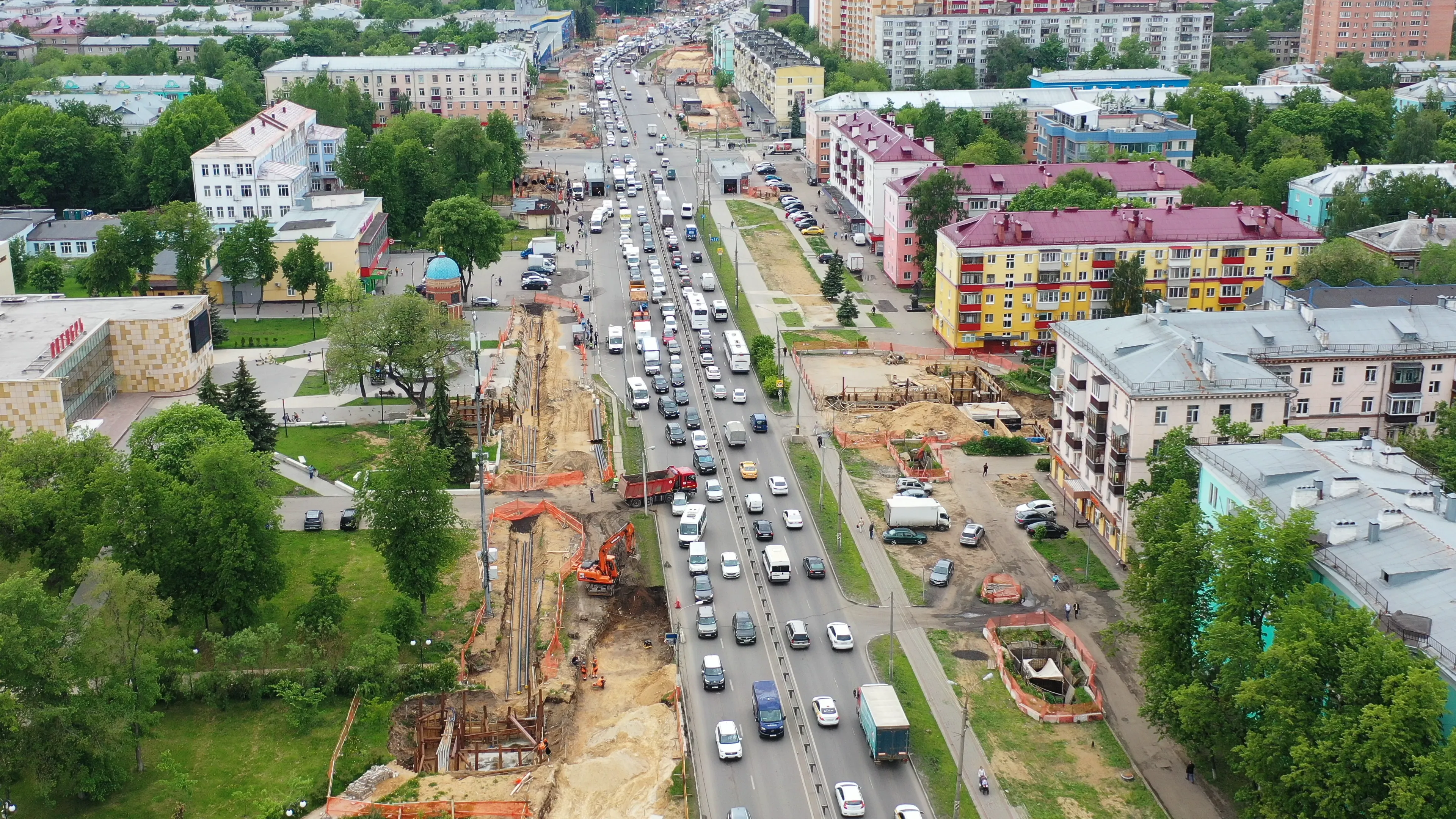

Реконструкция Октябрьского проспекта в городском округе Люберцы продолжается.

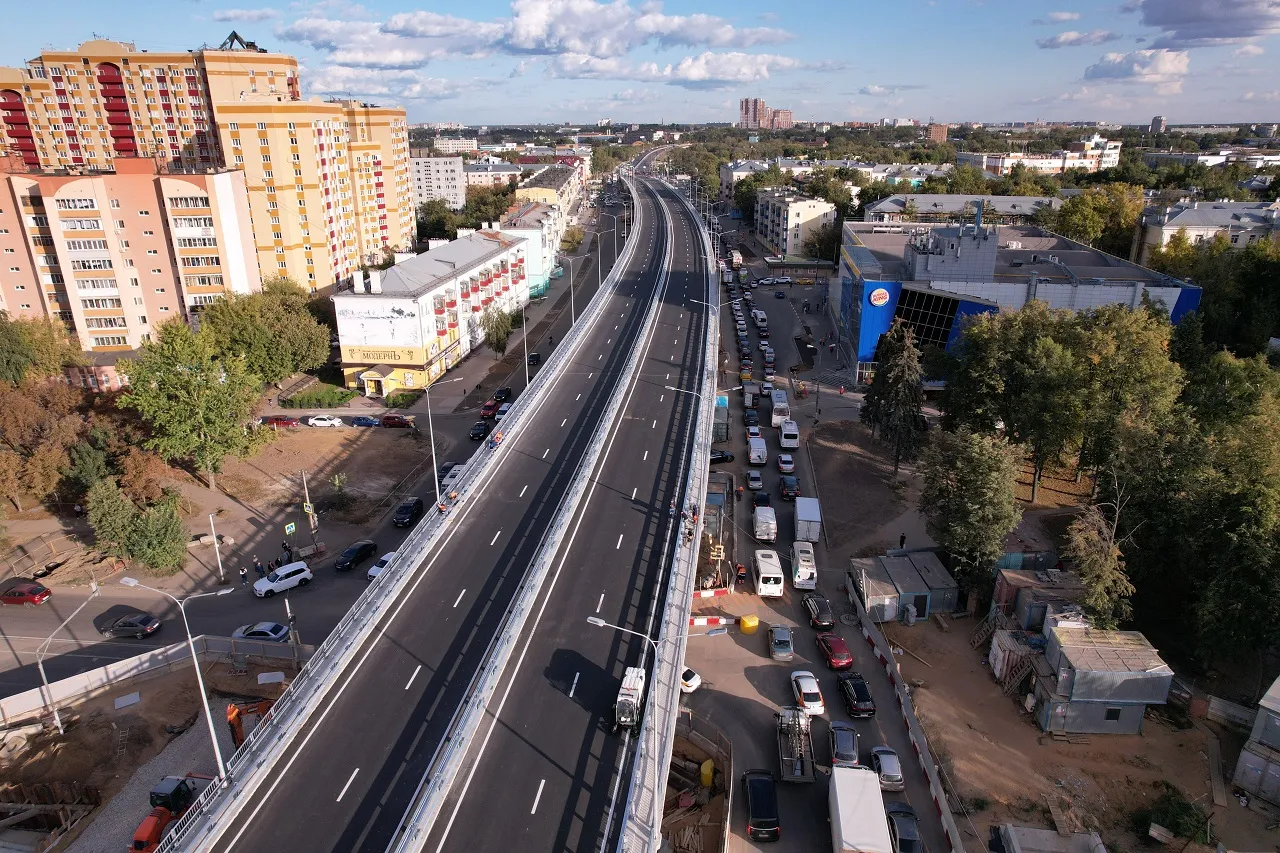

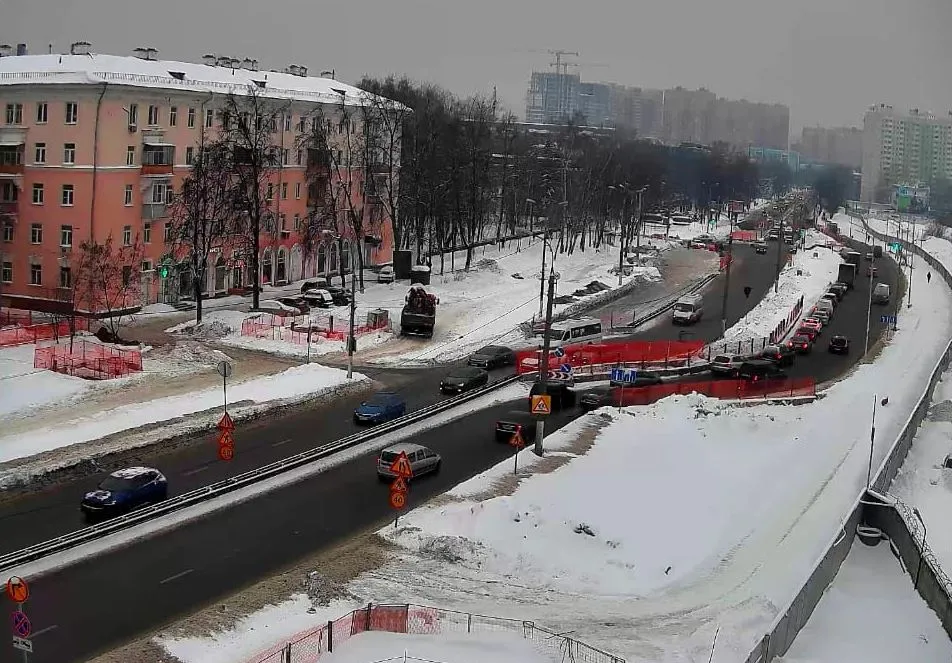

Первый этап работ завершён к 2023 году, и по обновлённому участку уже открыто движение.

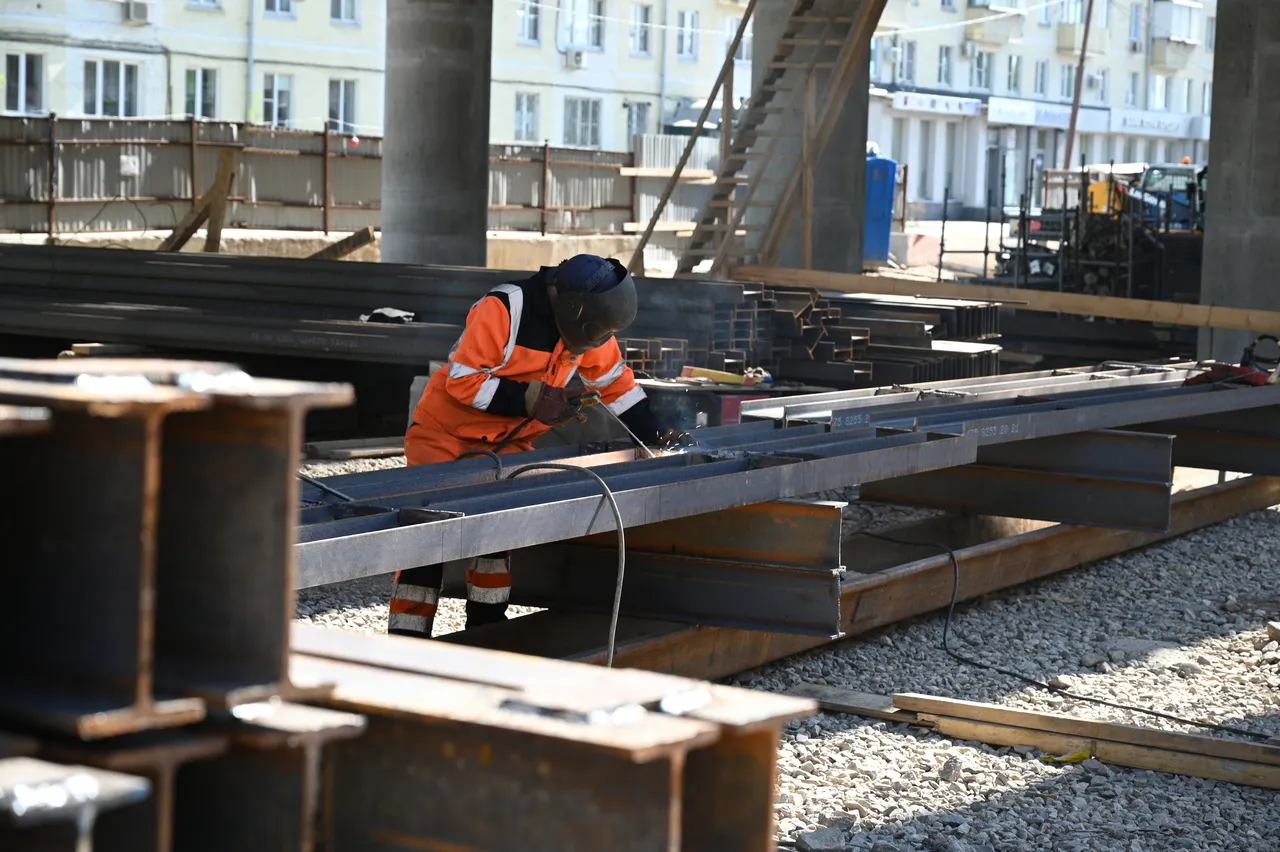

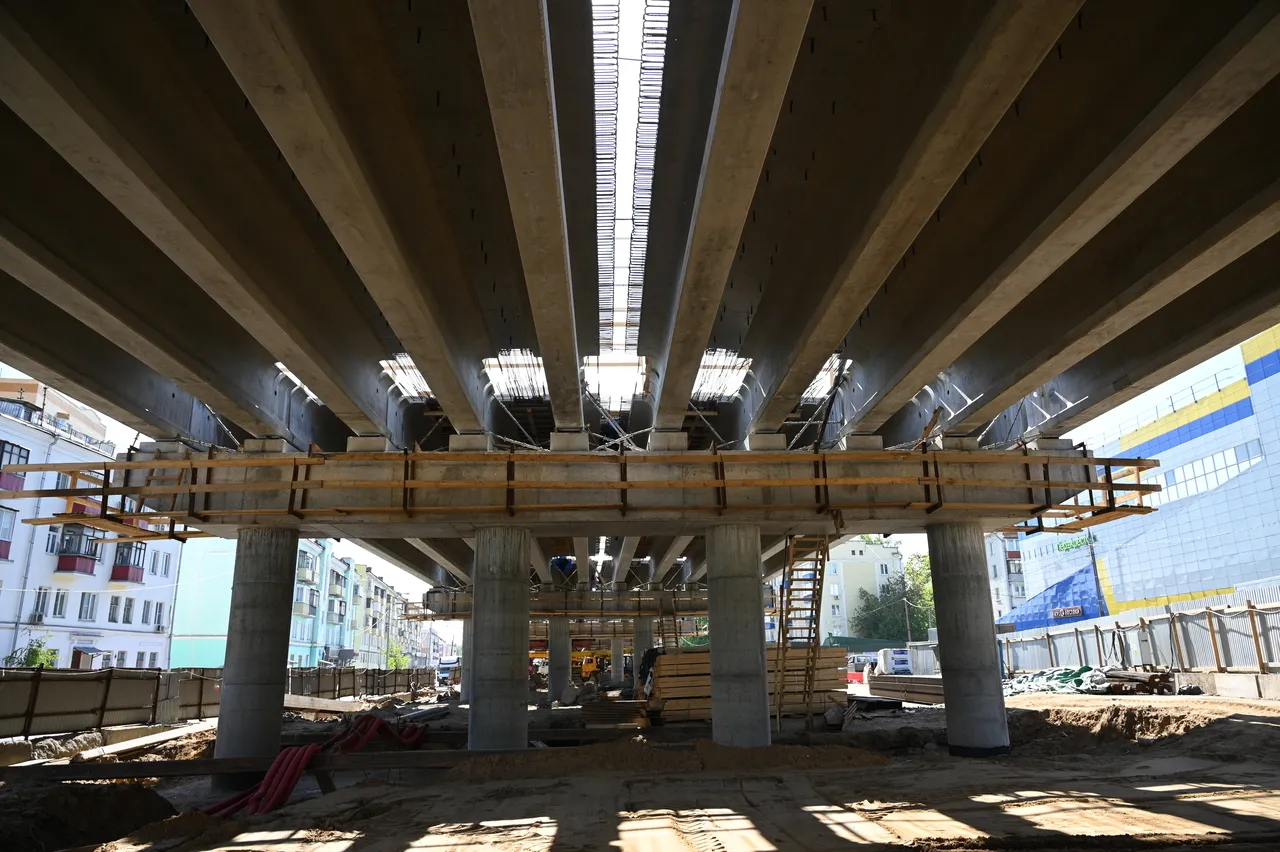

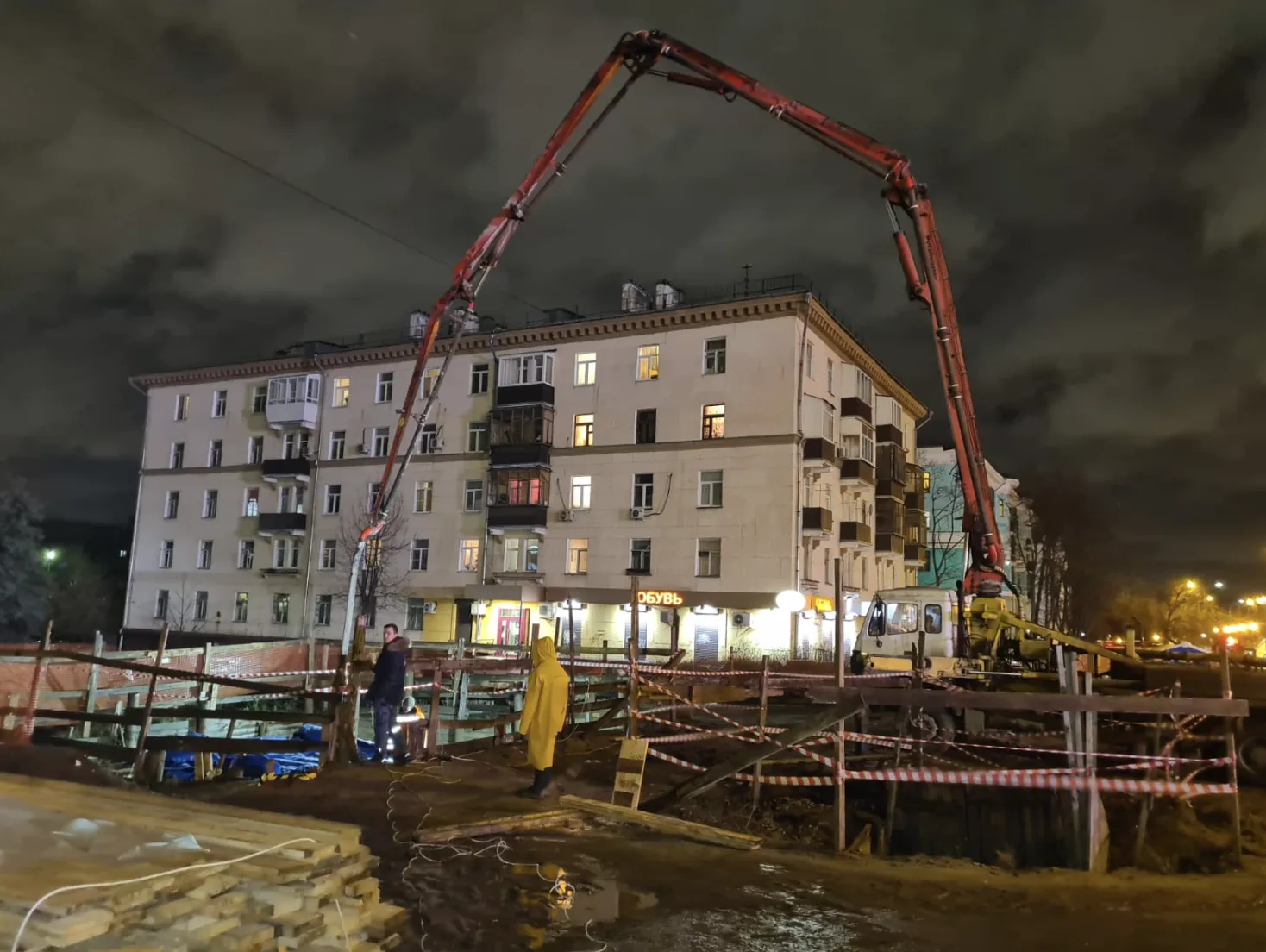

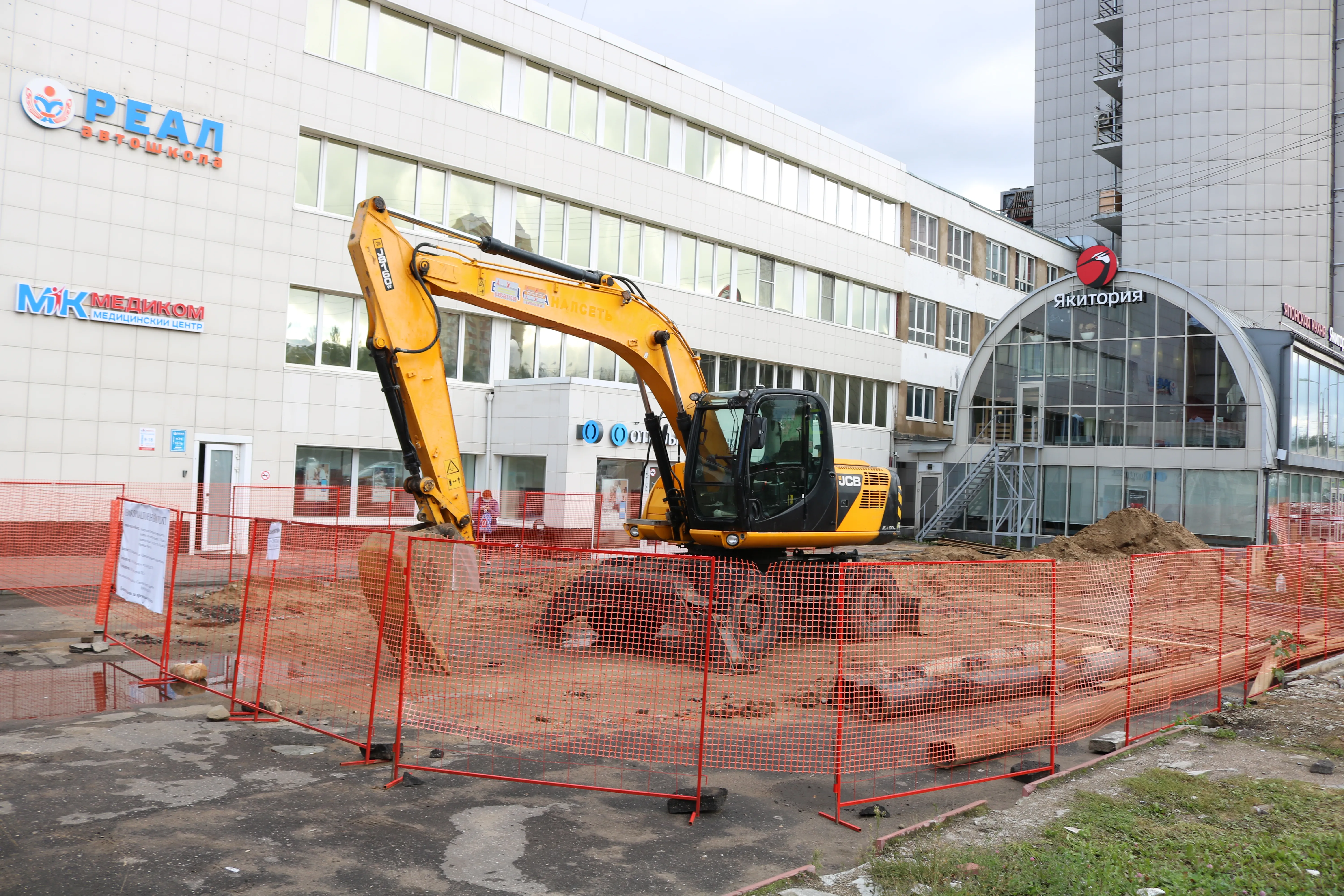

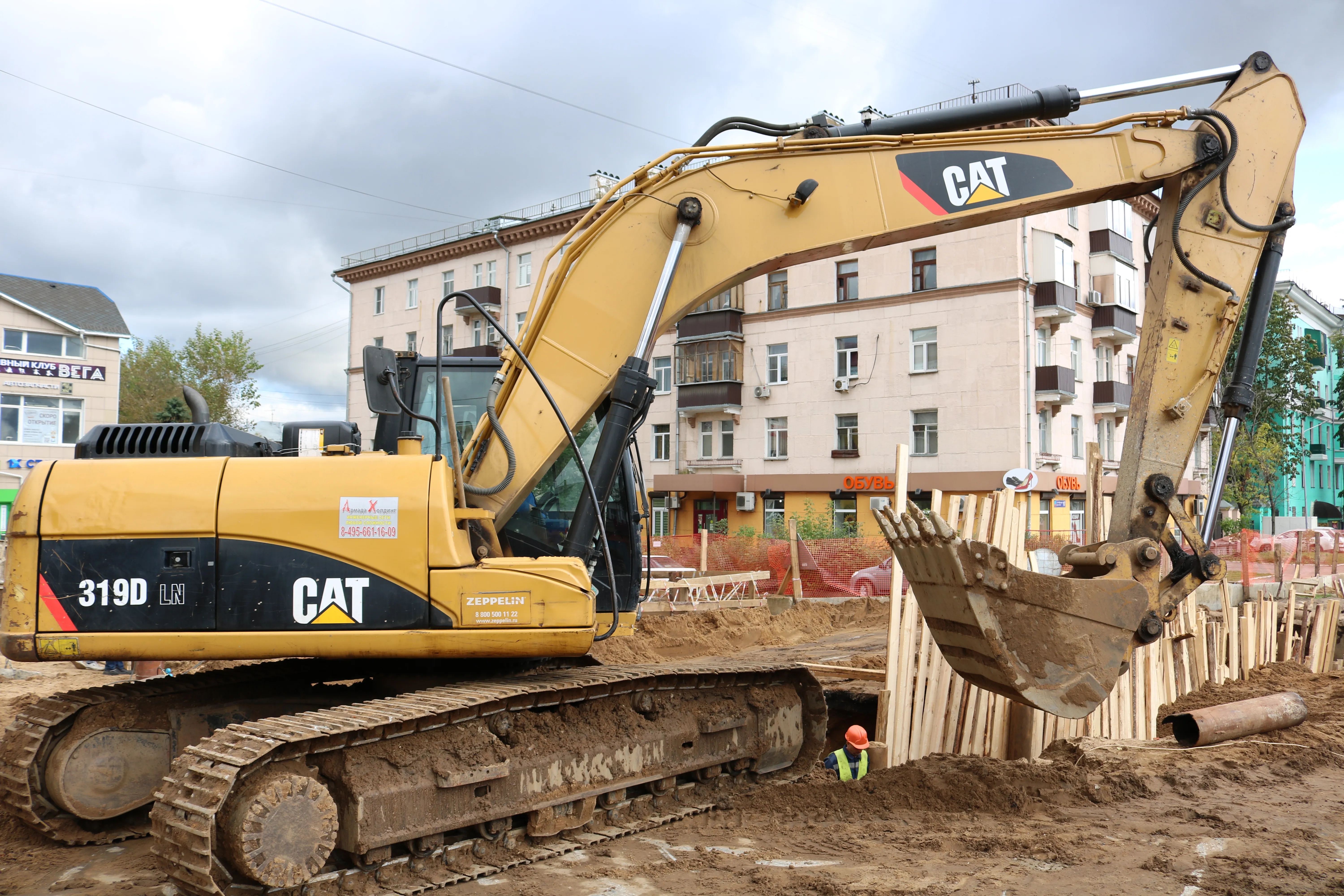

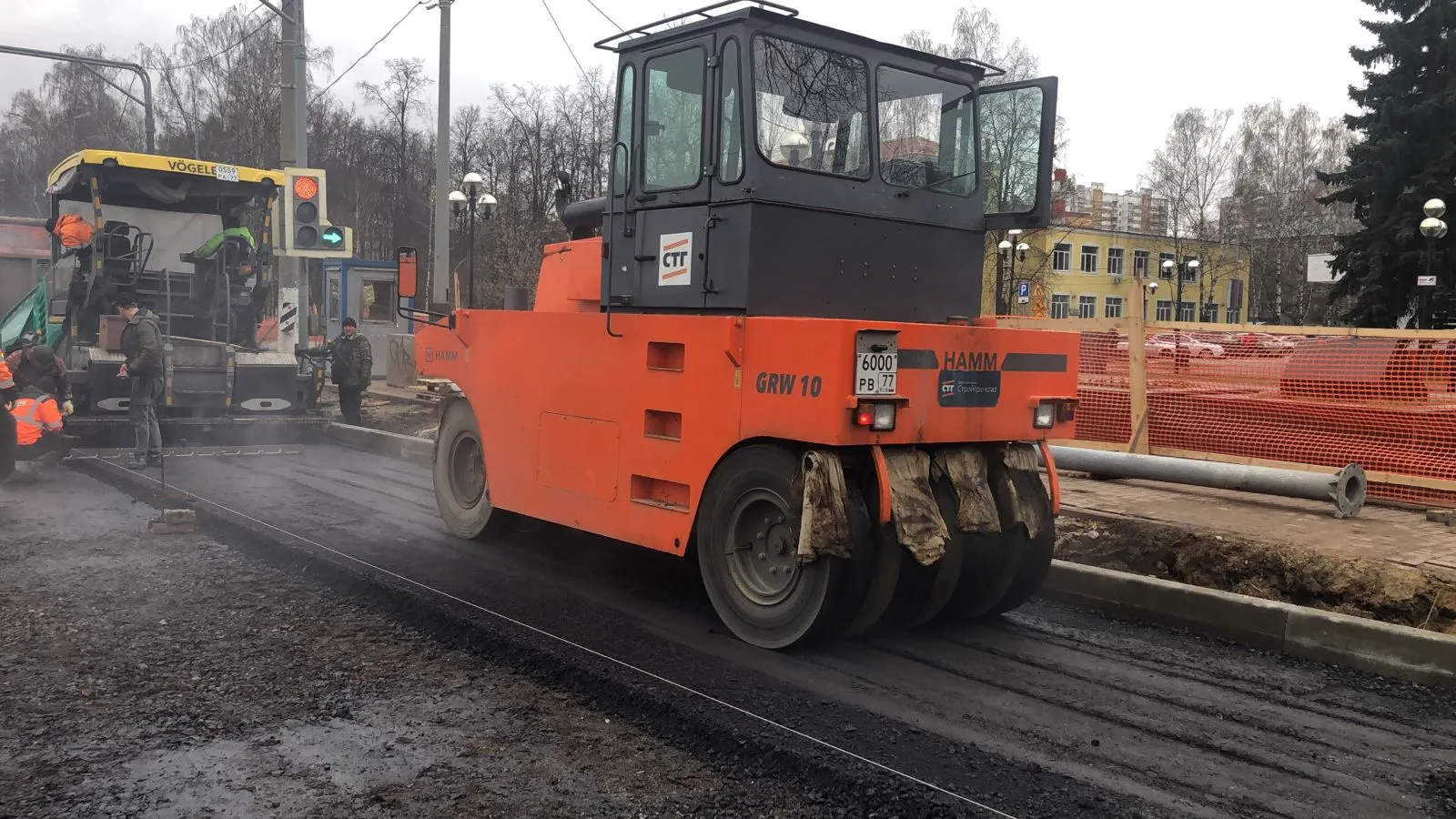

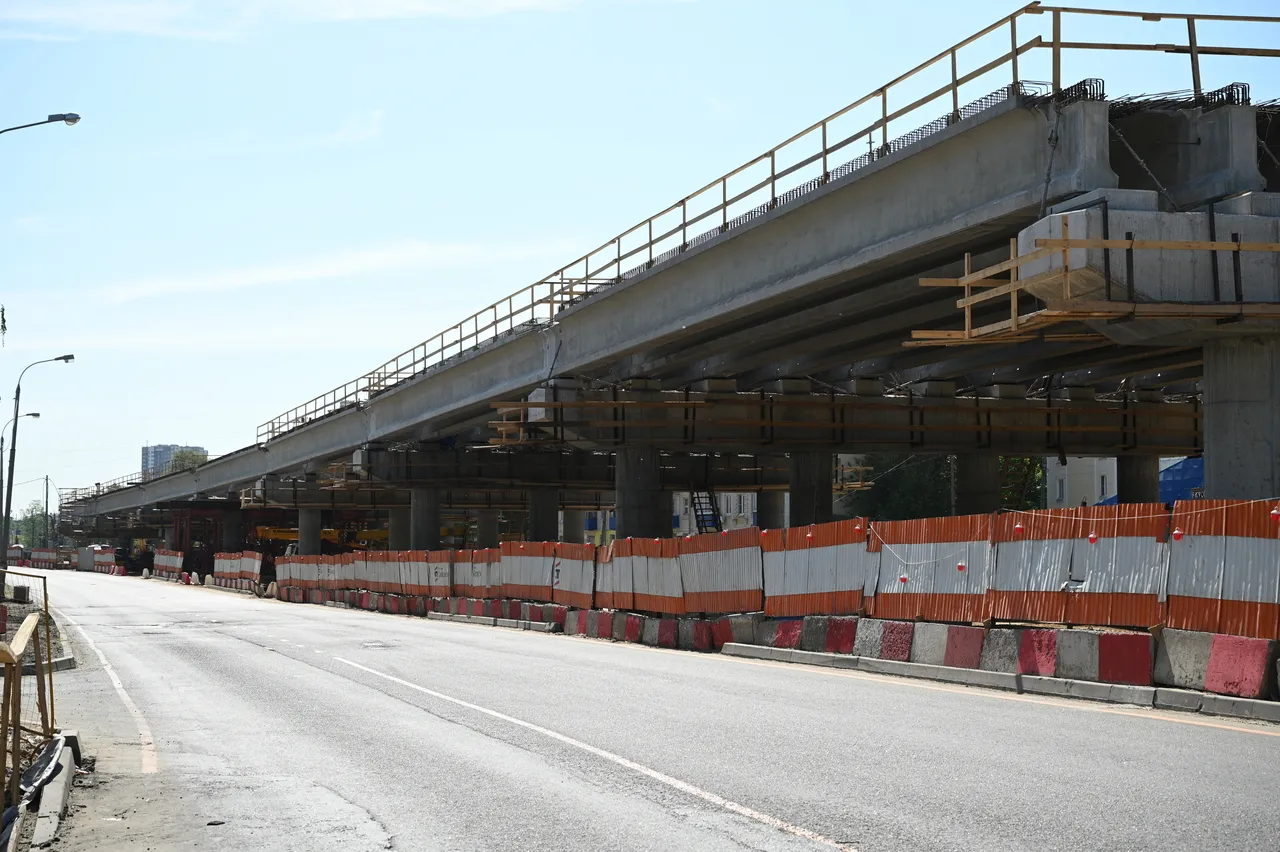

Он охватывает отрезок от улицы Власова до путепровода через железнодорожные пути с поворотом на улицу Волковскую. В ходе работ проезжую часть расширили с 4 до 8 полос: протяжённость участка составила 1,5 км по основному ходу и 2,94 км по боковым проездам и съездам. Также был построен четырёхполосный путепровод длиной 473 м над перекрёстками на улицах Красная и Смирновская. Для организации движения установили три светофорных объекта и семь автобусных остановок, а для предотвращения затопления проезжей части проложили ливневую канализацию.

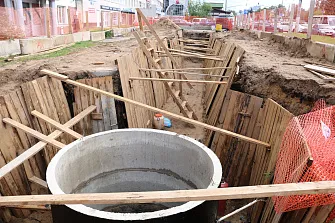

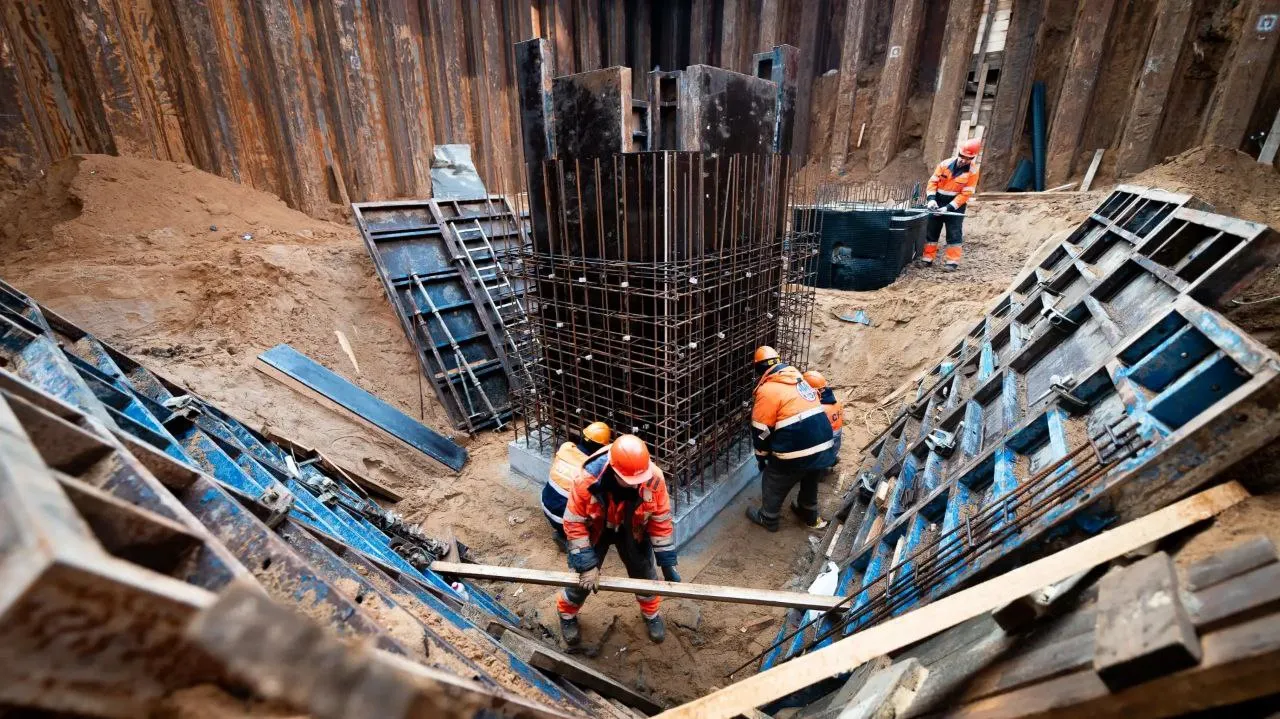

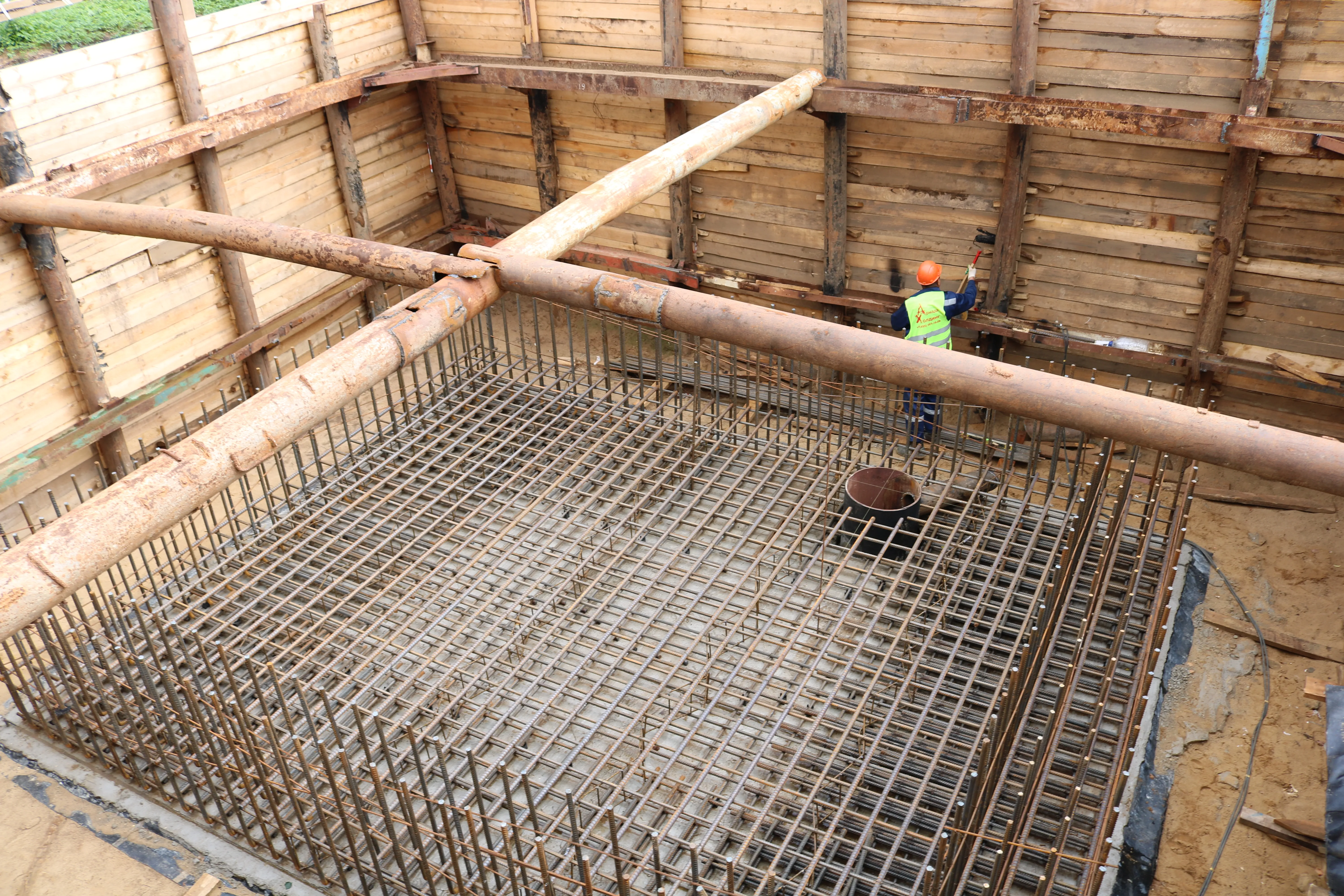

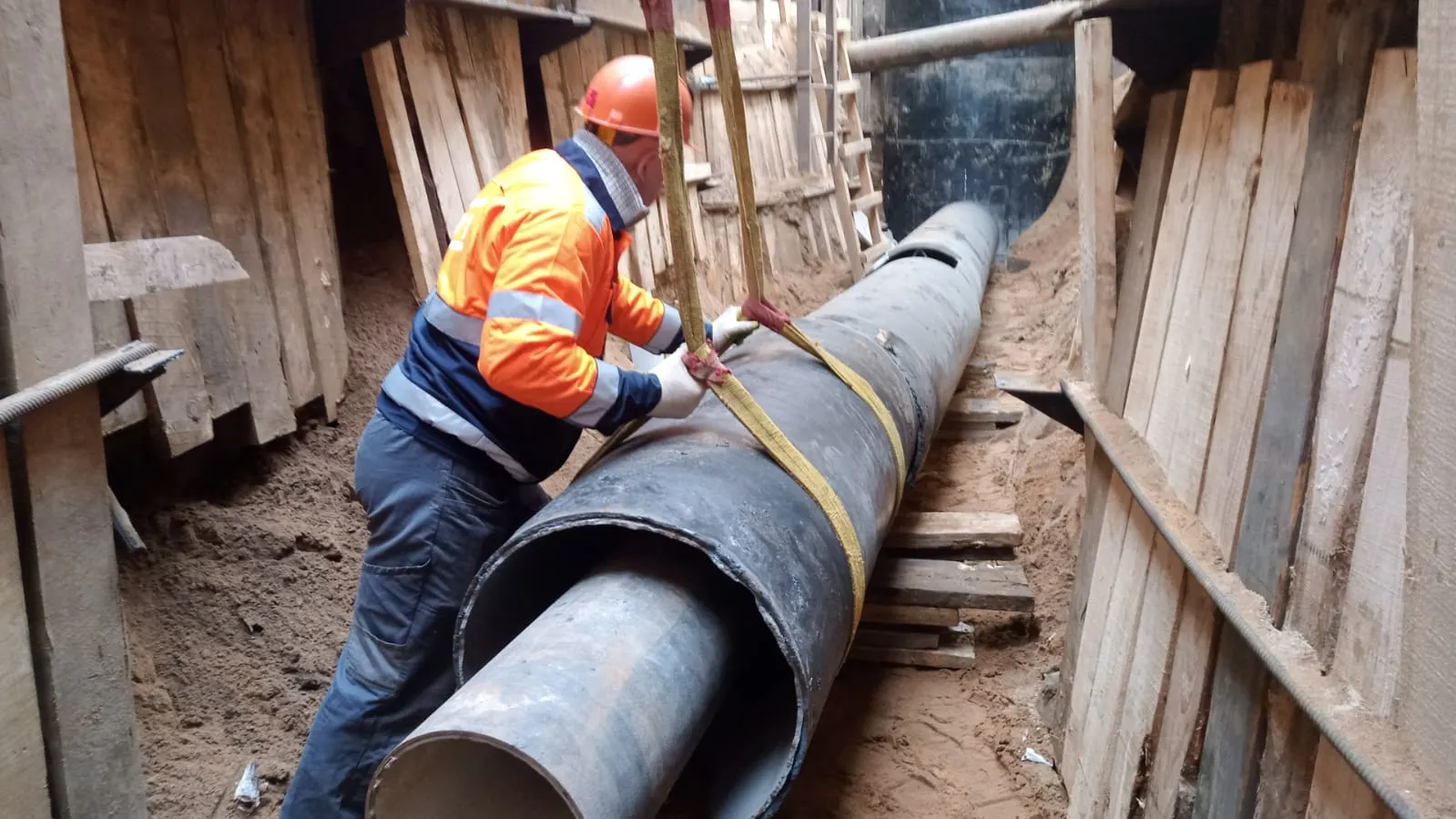

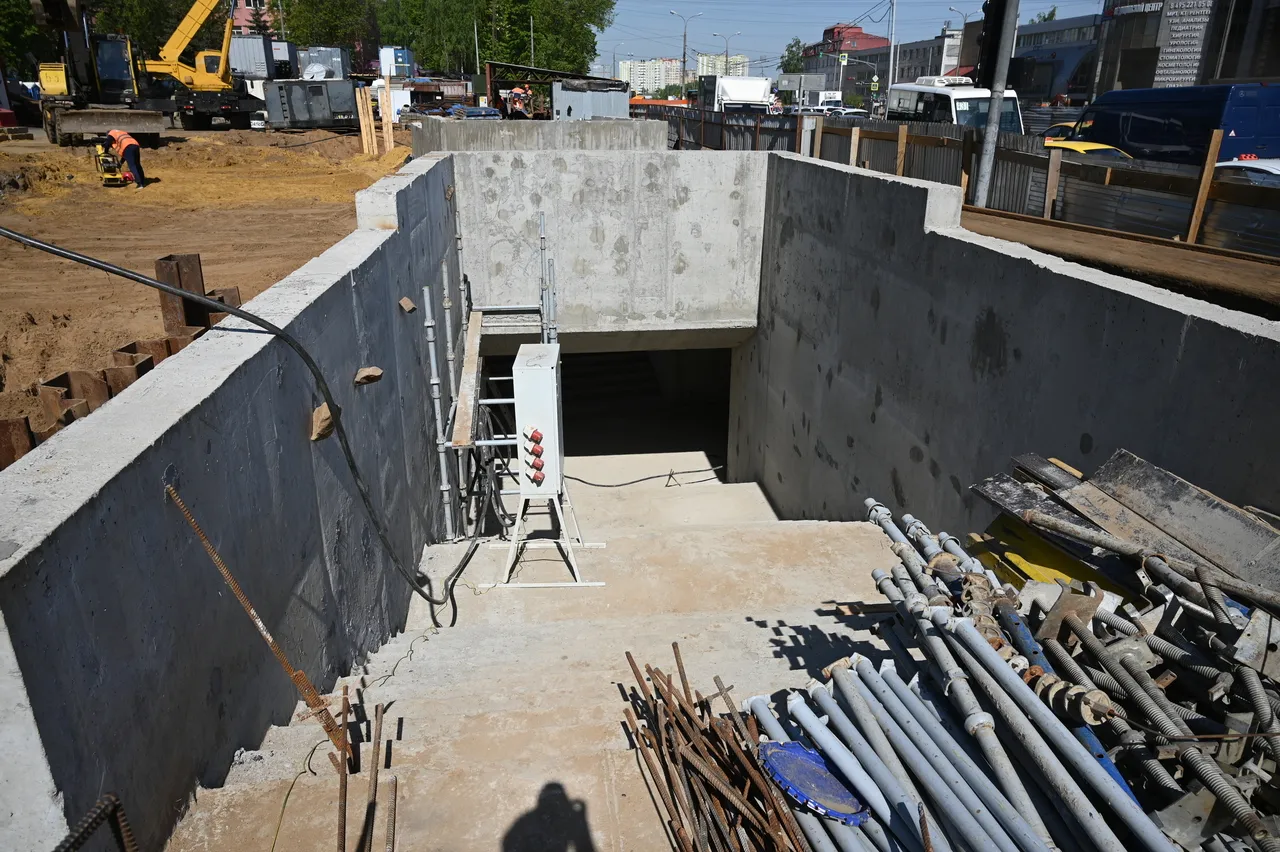

В 2025 году велись работы на втором этапе - от путепровода через железнодорожные пути до Егорьевского шоссе. Всего в рамках проекта планируется построить 9 подземных пешеходных переходов, 25 автобусных остановок и 7 светофорных объектов. Особо активно в 2025 году шли работы по двум подземным переходам. На пересечении Октябрьского проспекта и улицы Красной к лету 2025 года завершена внутренняя отделка перехода, укладывались кабели видеонаблюдения и завершались работы над лестничными спусками. На пересечении с улицей Смирновская специалисты разрабатывали котлован, устанавливали шпунт и переносили сети связи, водопровода, канализации и газопровода.

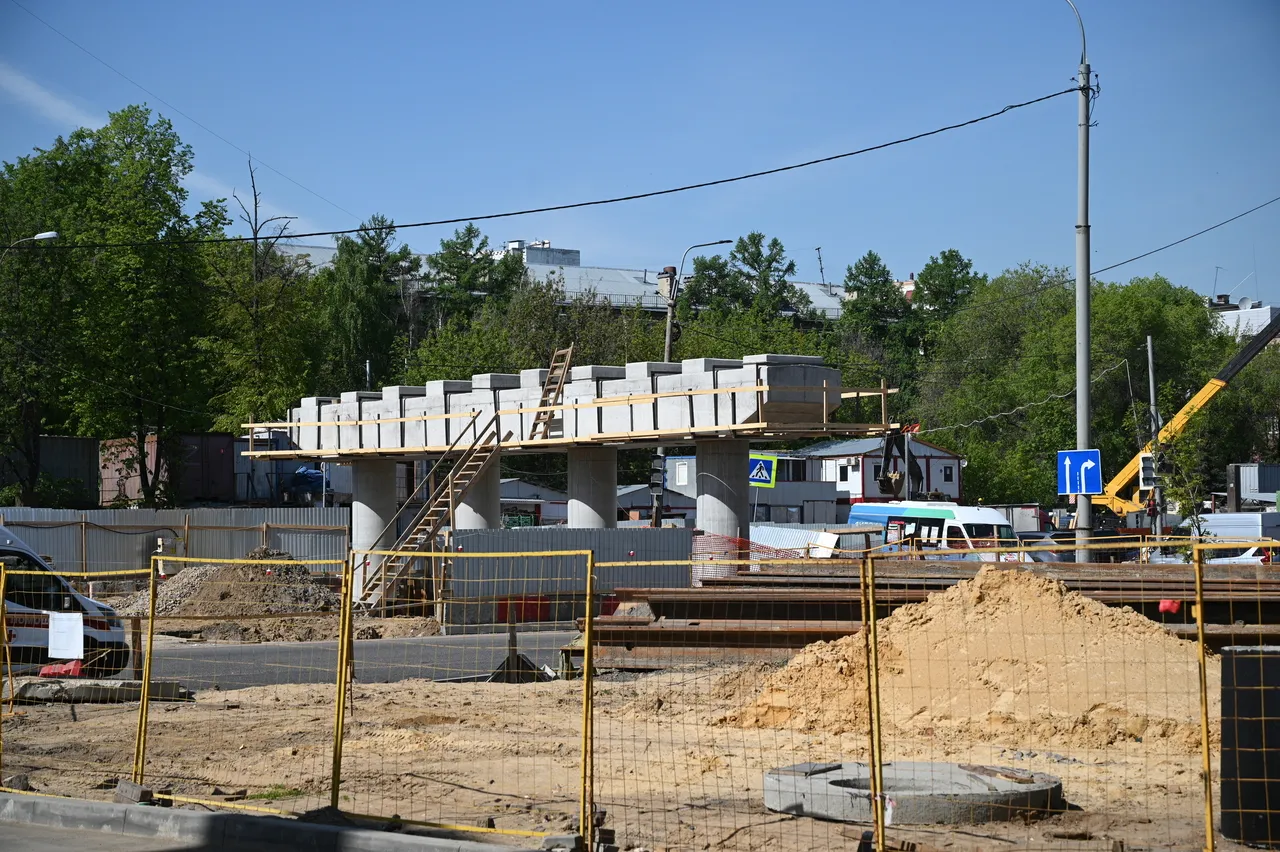

Запуск движения по этому переходу ожидается в первом полугодии 2026 года. При этом на улице Смирновская возникали сложности: в историческом центре Люберец периодически обнаруживались неучтённые в проекте сети.

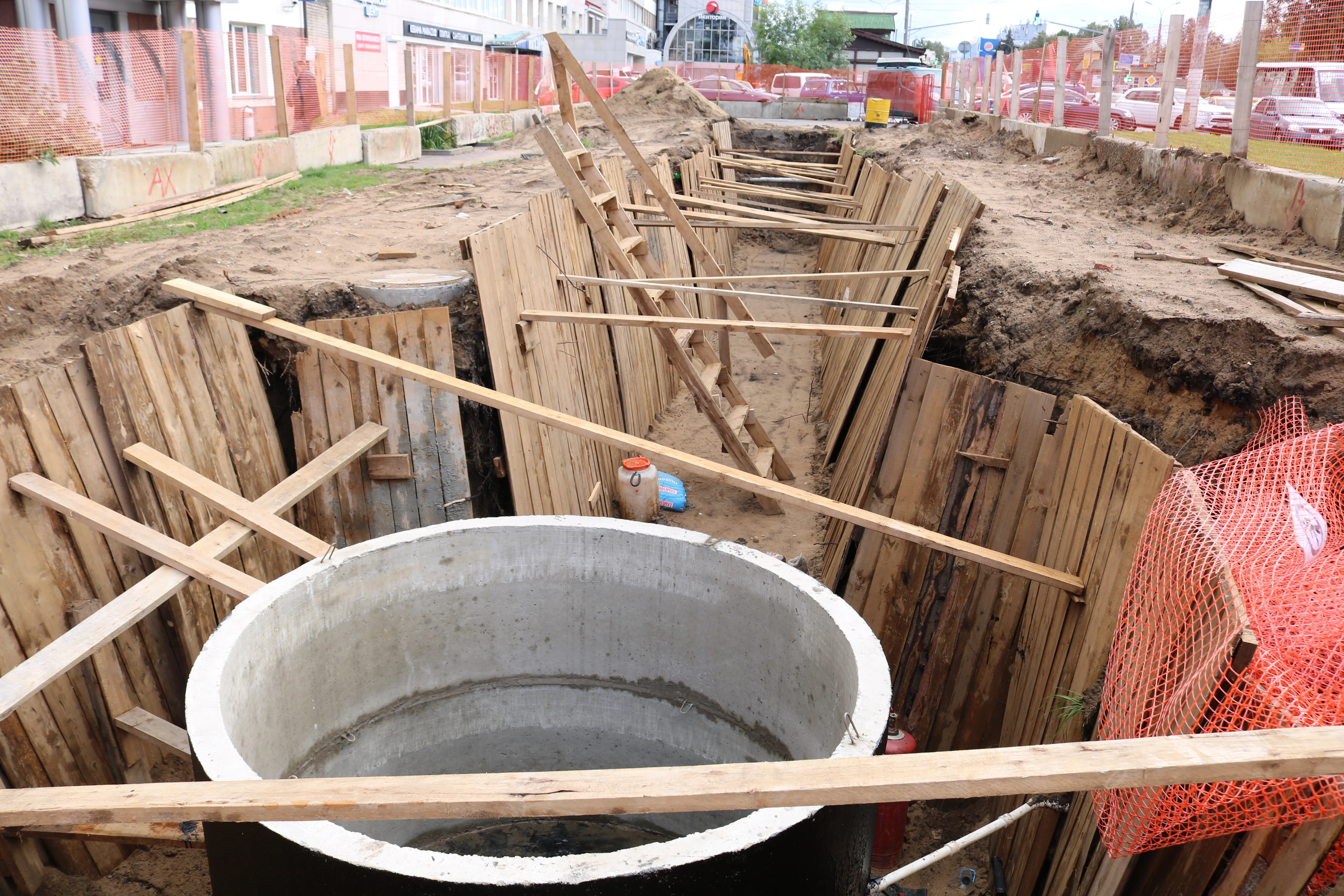

Кроме строительства переходов, в рамках реконструкции предусмотрено переустройство инженерных сетей — водоснабжение, газопроводы, кабельная канализация, а также прокладка линий электропередачи и систем наружного освещения и благоустройство прилегающей территории — в том числе устройство тротуаров и пешеходных зон.
Первый этап работ завершён к 2023 году, и по обновлённому участку уже открыто движение.
Он охватывает отрезок от улицы Власова до путепровода через железнодорожные пути с поворотом на улицу Волковскую. В ходе работ проезжую часть расширили с 4 до 8 полос: протяжённость участка составила 1,5 км по основному ходу и 2,94 км по боковым проездам и съездам. Также был построен четырёхполосный путепровод длиной 473 м над перекрёстками на улицах Красная и Смирновская. Для организации движения установили три светофорных объекта и семь автобусных остановок, а для предотвращения затопления проезжей части проложили ливневую канализацию.
В 2025 году велись работы на втором этапе - от путепровода через железнодорожные пути до Егорьевского шоссе. Всего в рамках проекта планируется построить 9 подземных пешеходных переходов, 25 автобусных остановок и 7 светофорных объектов. Особо активно в 2025 году шли работы по двум подземным переходам. На пересечении Октябрьского проспекта и улицы Красной к лету 2025 года завершена внутренняя отделка перехода, укладывались кабели видеонаблюдения и завершались работы над лестничными спусками. На пересечении с улицей Смирновская специалисты разрабатывали котлован, устанавливали шпунт и переносили сети связи, водопровода, канализации и газопровода.
Запуск движения по этому переходу ожидается в первом полугодии 2026 года. При этом на улице Смирновская возникали сложности: в историческом центре Люберец периодически обнаруживались неучтённые в проекте сети.
Кроме строительства переходов, в рамках реконструкции предусмотрено переустройство инженерных сетей — водоснабжение, газопроводы, кабельная канализация, а также прокладка линий электропередачи и систем наружного освещения и благоустройство прилегающей территории — в том числе устройство тротуаров и пешеходных зон.
