заказчик

ГБУ МО «Дирекция дорожного строительства»

Местоположение

Россия, Московская область

Сроки проекта

2018-2022

1

О проекте

В июле 2018 г. АО «Стройтрансгаз» подписало контракт на реконструкцию ул. Туполева в подмосковном Жуковском. Заказчиком проекта выступает ГБУ МО «Дирекция дорожного строительства».

Реконструируемый участок протяженностью 2,7 км проходит от транспортной развязки на пересечении ул. Туполева и Туполевского шоссе до моста через р. Хрипань. В соответствии с договором СТГ расширит трассу до шести полос (по три в обе стороны). Расчетная скорость движения по новой магистрали составит 70 км в час.

В ходе реализации проекта будут построены двухуровневая развязка, пять надземных пешеходных переходов и четырехполосный тоннель в районе площади Громова длиной 713 м., из них 280 м – закрытый участок. На площади Громова будет выполнено переустройство существующих автобусных остановок. После завершения основных работ будет проведено озеленение и благоустройство прилегающей территории, в частности высажены хвойные деревья и лиственные кустарники.

2022 году было запущено движение по тоннелю под площадью Громова.

Реконструкция ул. Туполева была предусмотрена Схемой территориального планирования Московской области и была включена в Госпрограмму Подмосковья «Развитие и функционирование дорожно-транспортного комплекса».

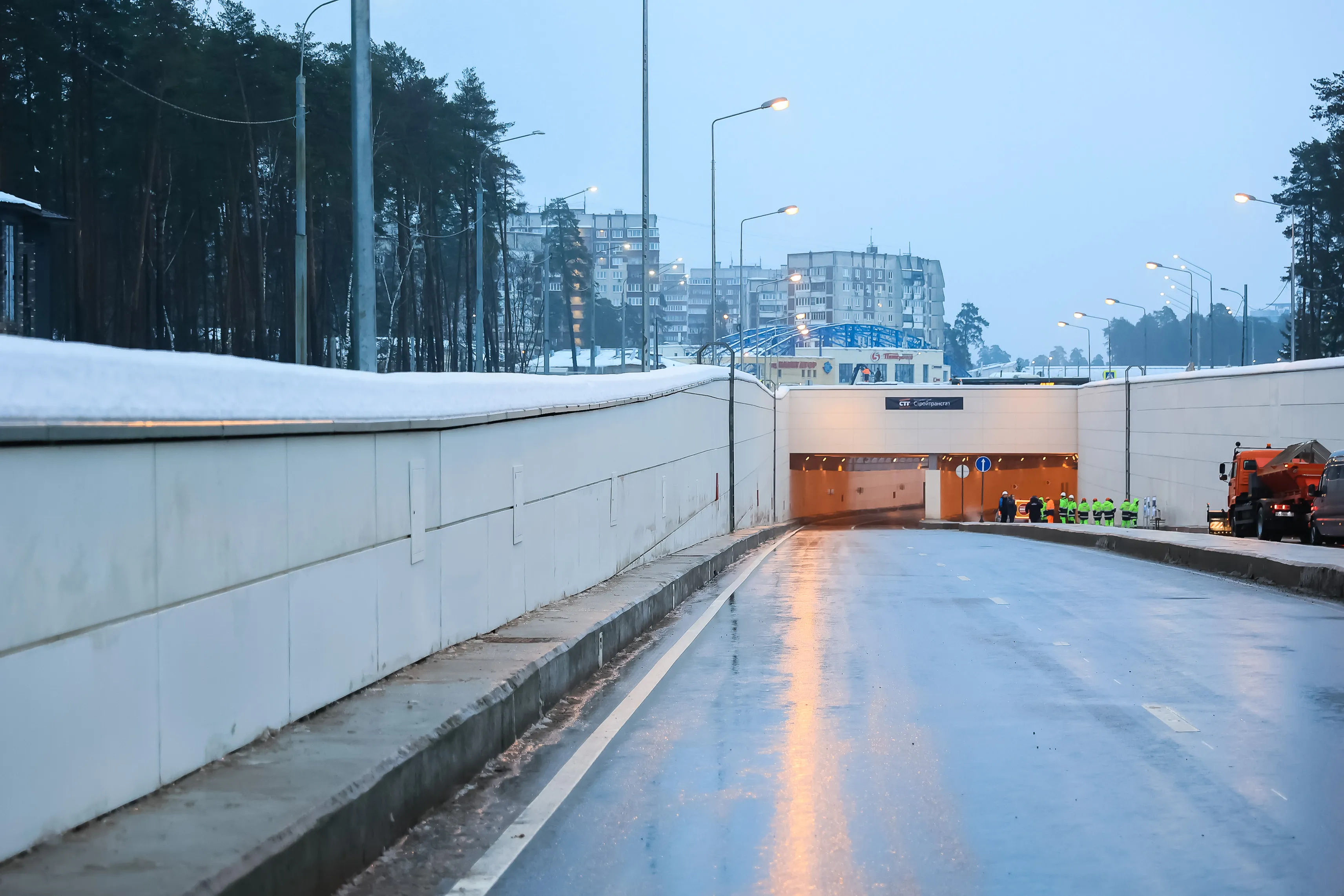

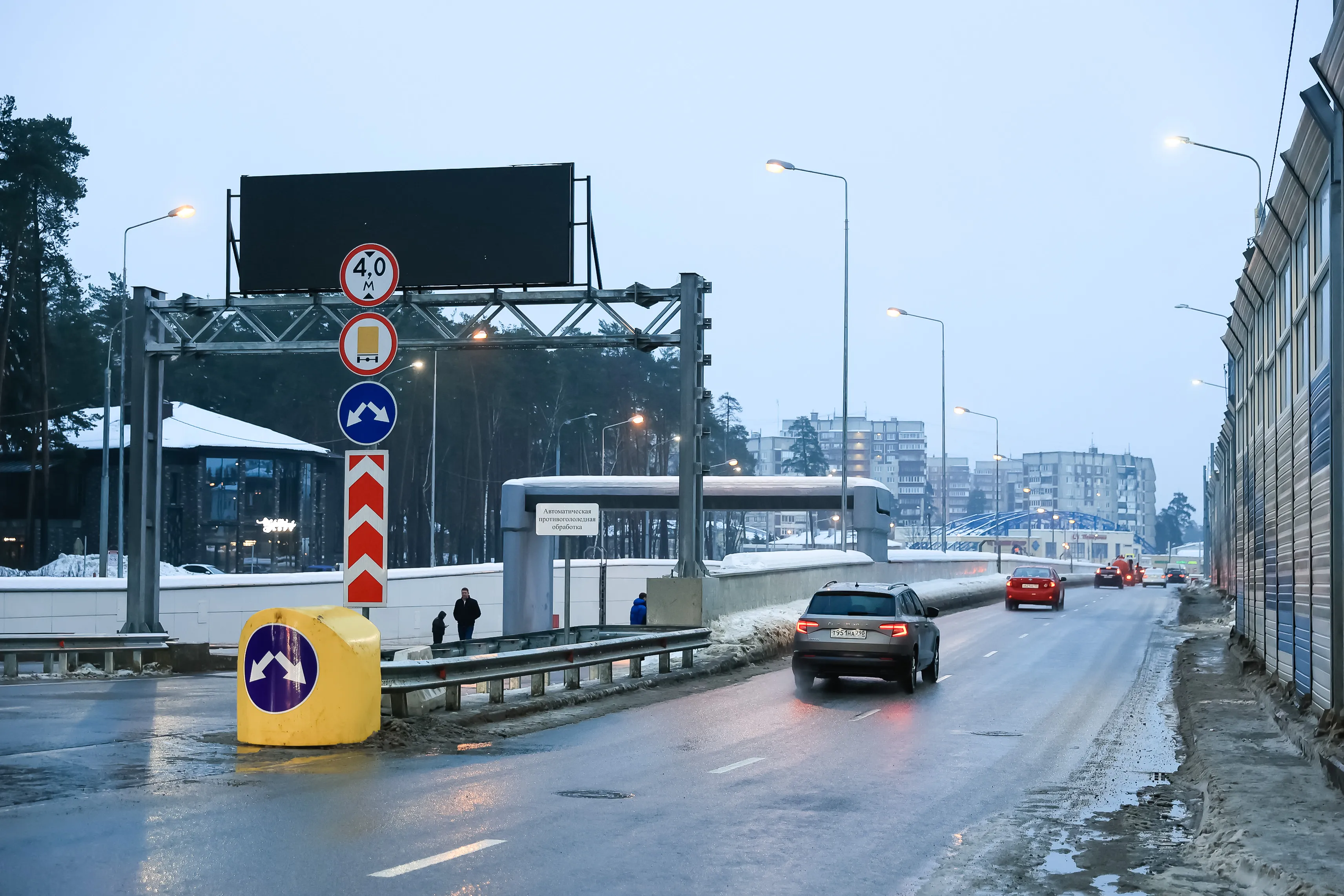

Фото о проекте 1 Фото о проекте 1
facts-img-1

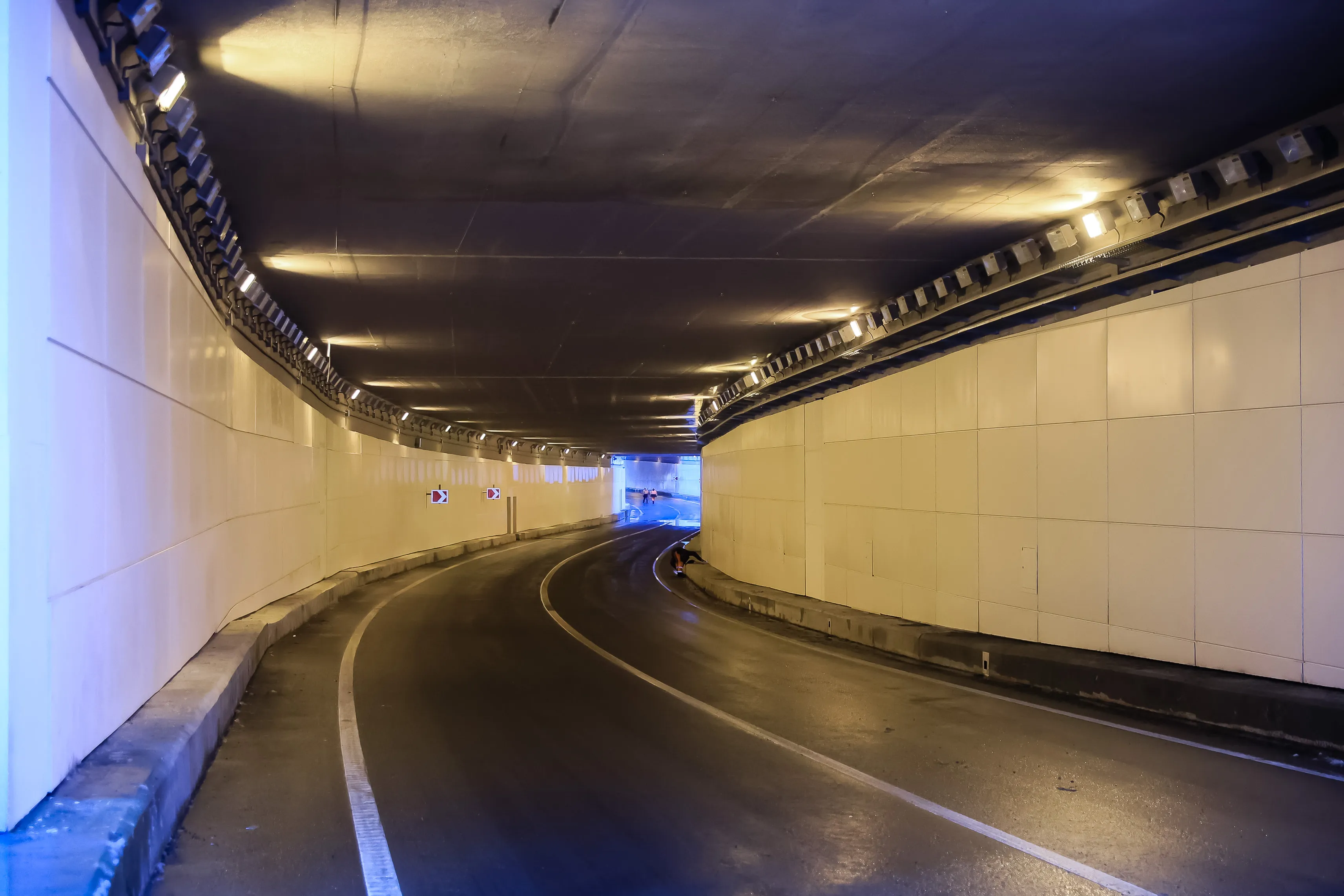

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

Реализация проекта реконструкции позволила синхронизировать ул. Туполева с автодорогой «Подъезд к г. Жуковский (ЛИИ им. Громова) от М-5 «Урал», обеспечила транспортную доступность Национального центра авиастроения и улучшила дорожную ситуацию в городе

2,7 км
Протяженность участка
70 км/ч
Расчетная скорость на новой магистрали
713 м
Возведён четырёхполосный тоннель длиной
  • 2,7 км
    Протяженность участка
  • 70 км/ч
    Расчетная скорость на новой магистрали
  • 713 м
    Возведён четырёхполосный тоннель длиной
[/]

3

Ход строительства

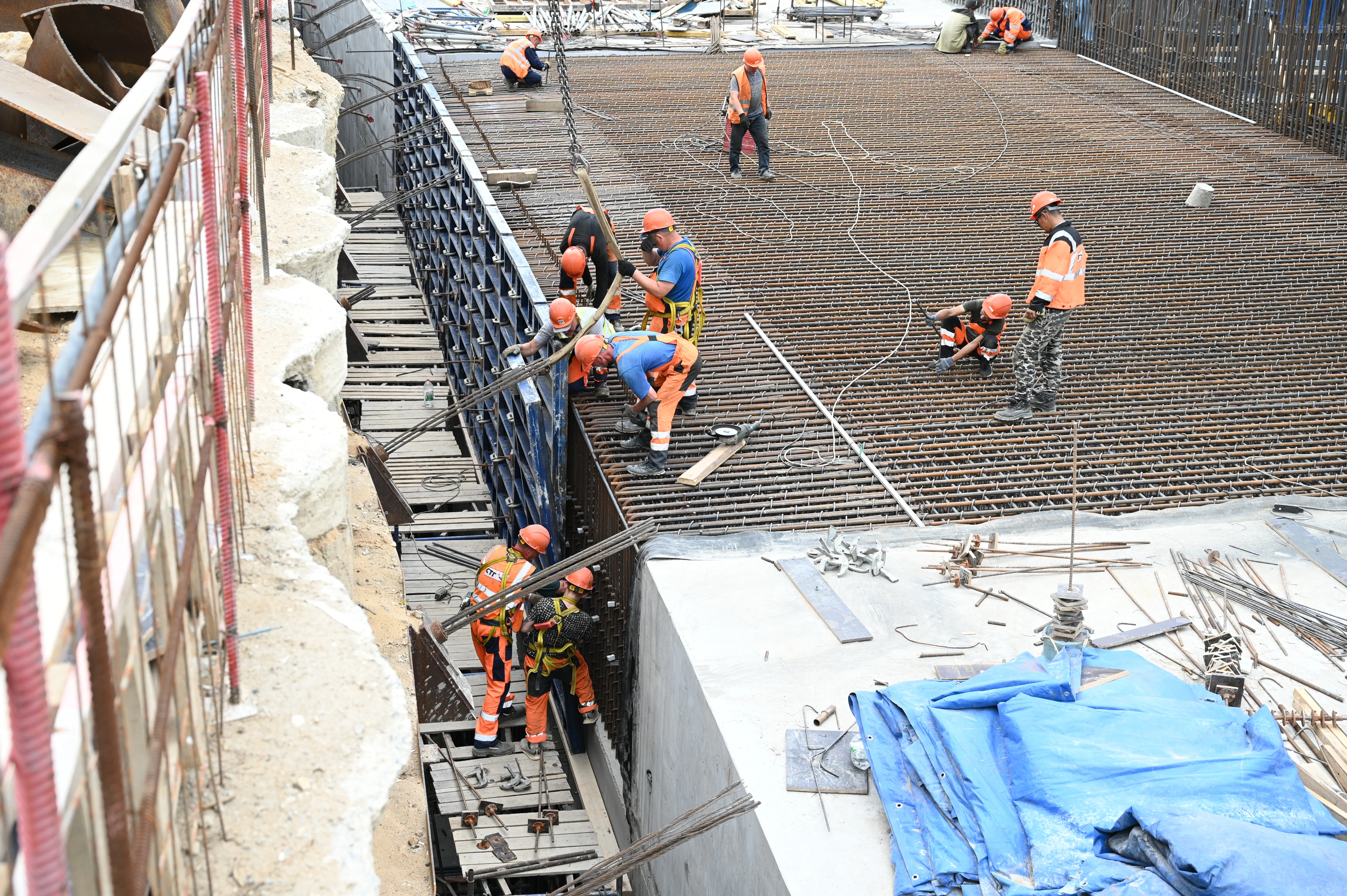

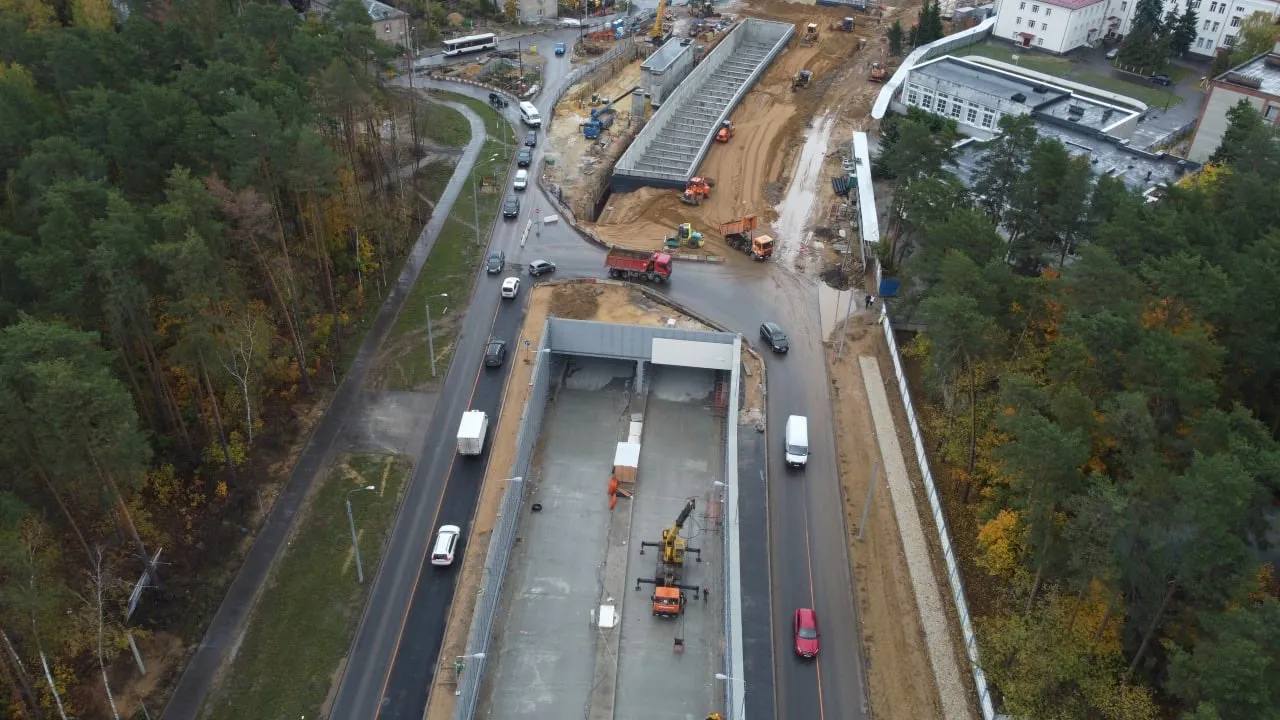

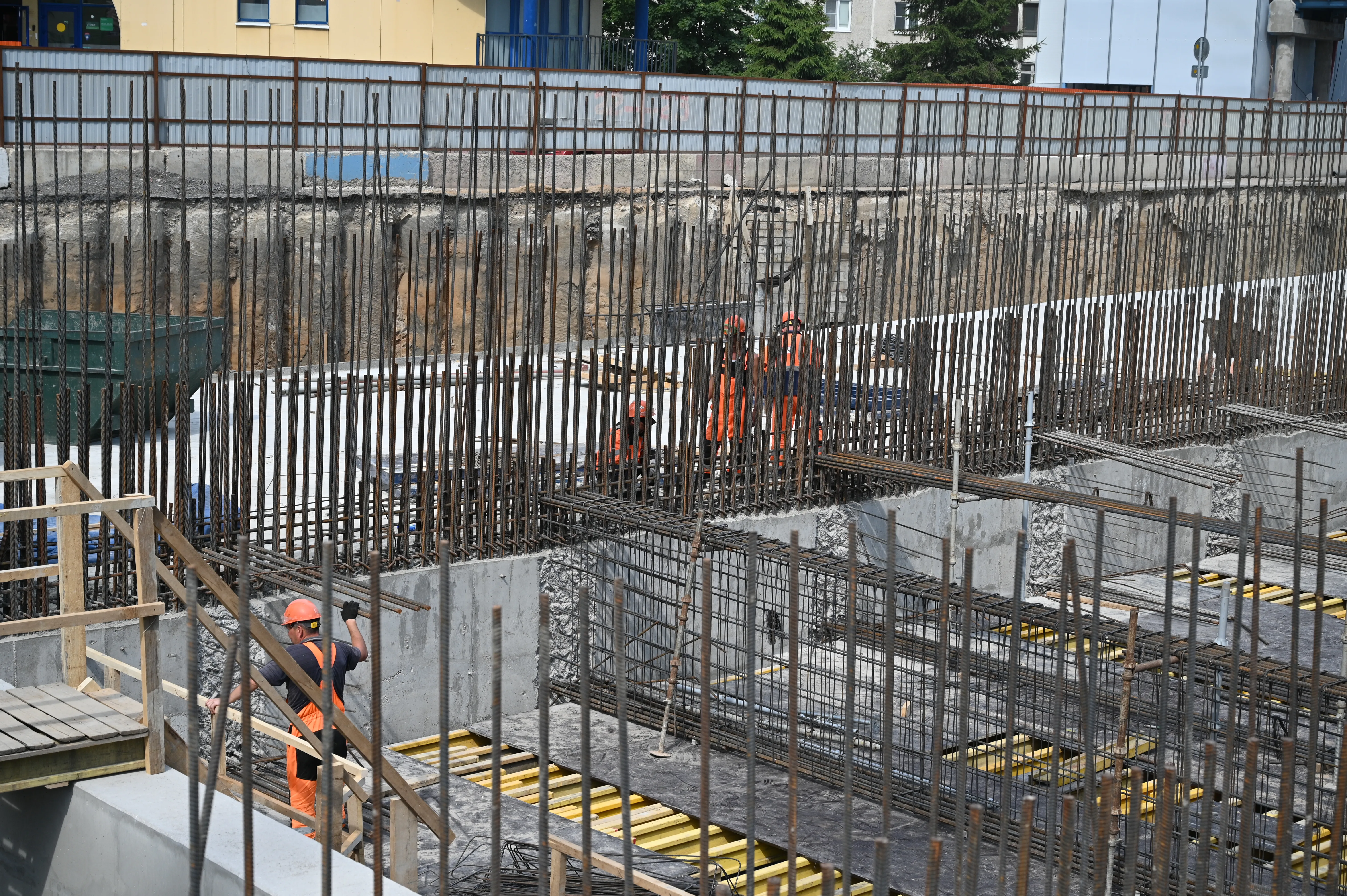

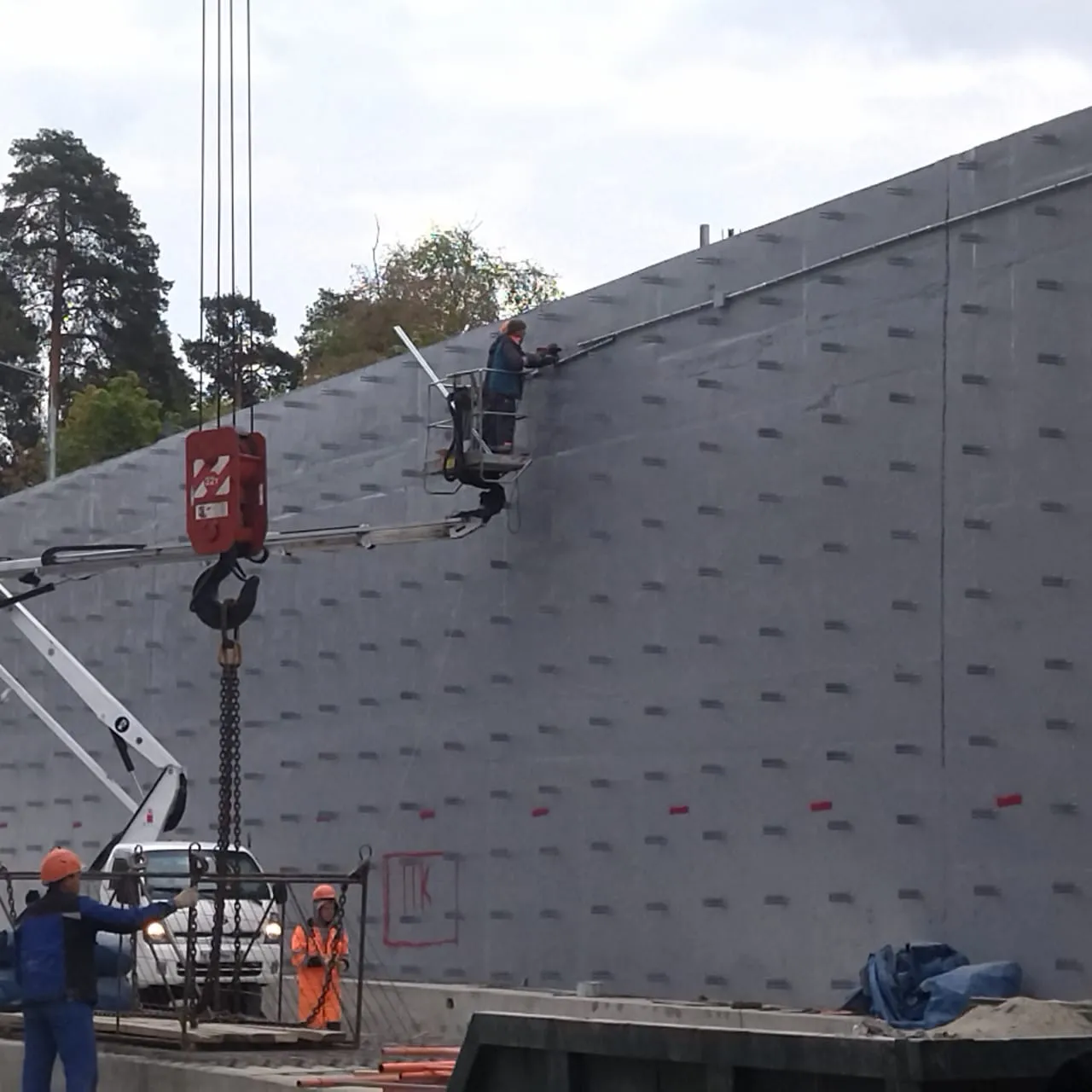

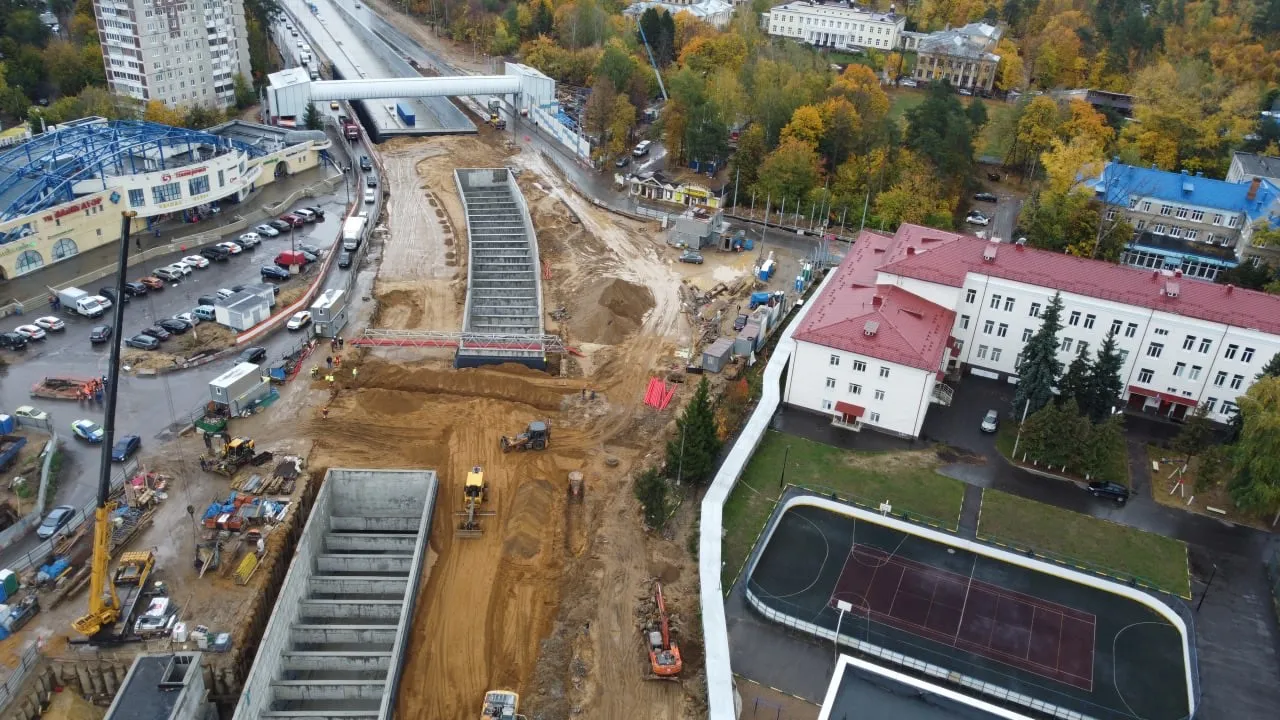

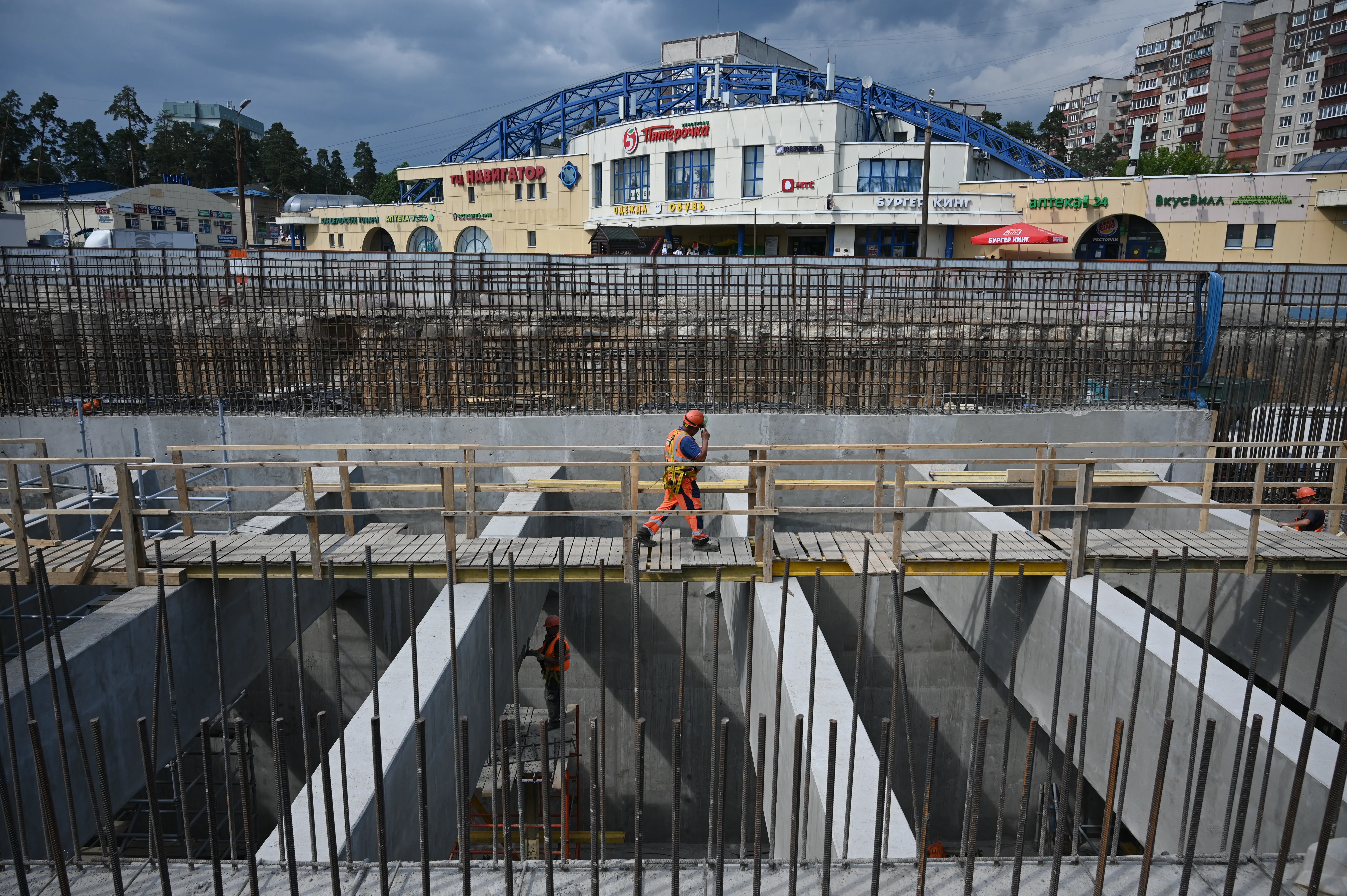

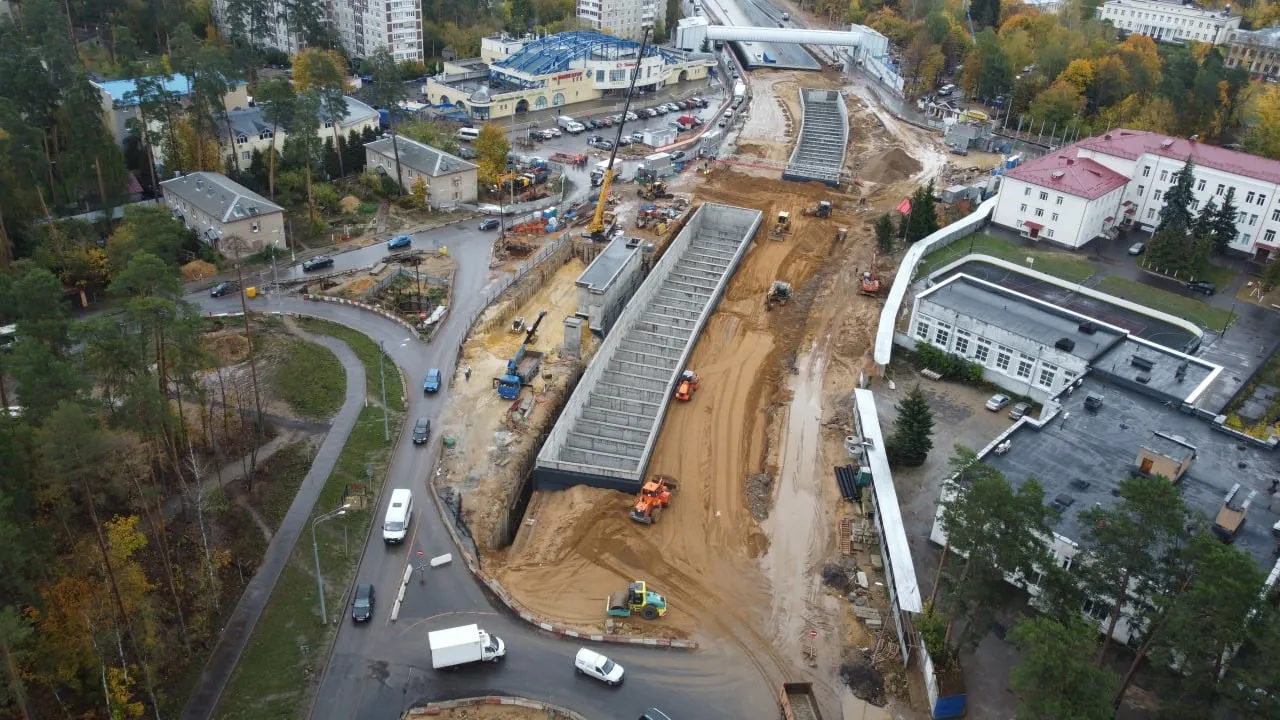

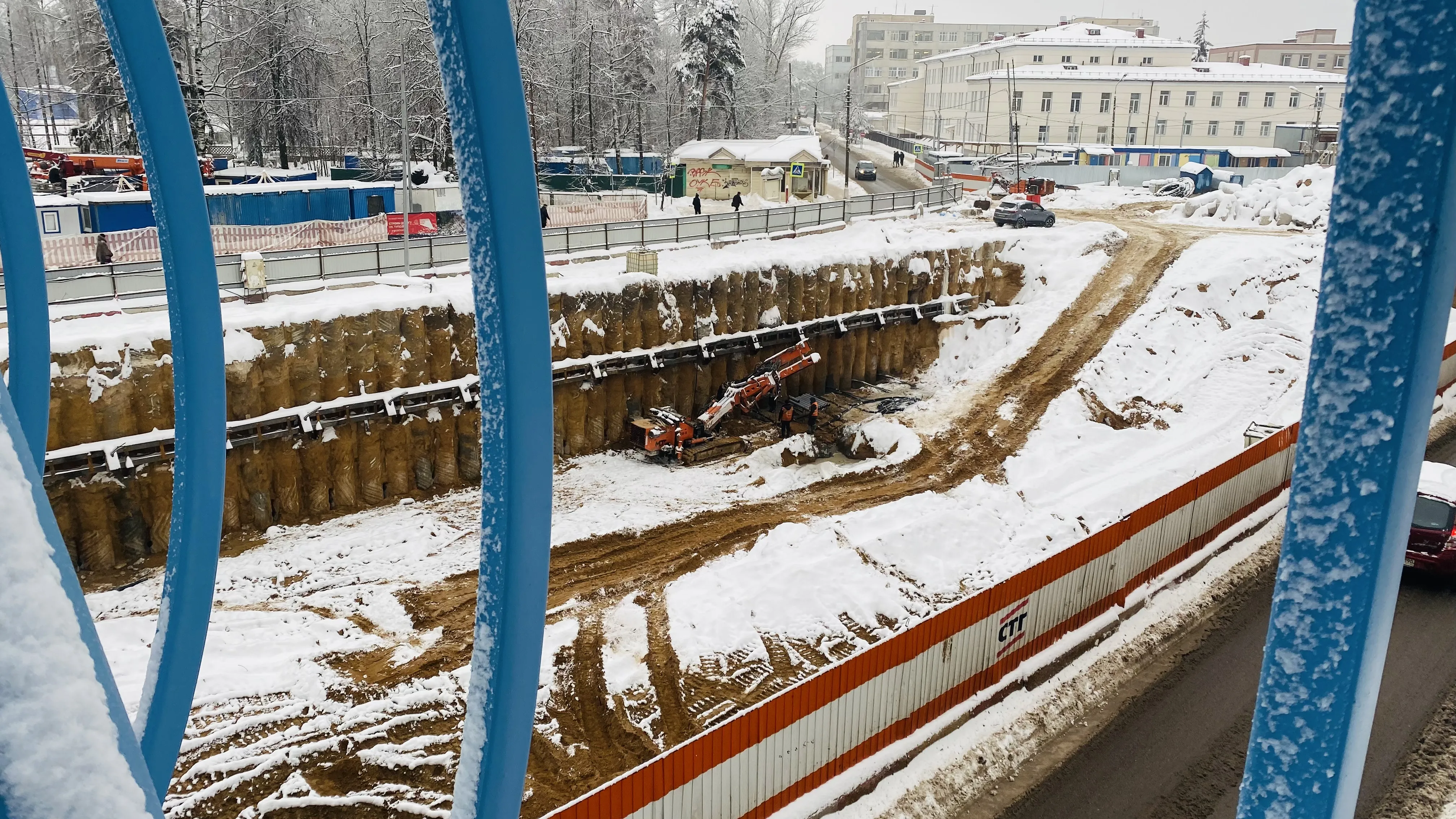

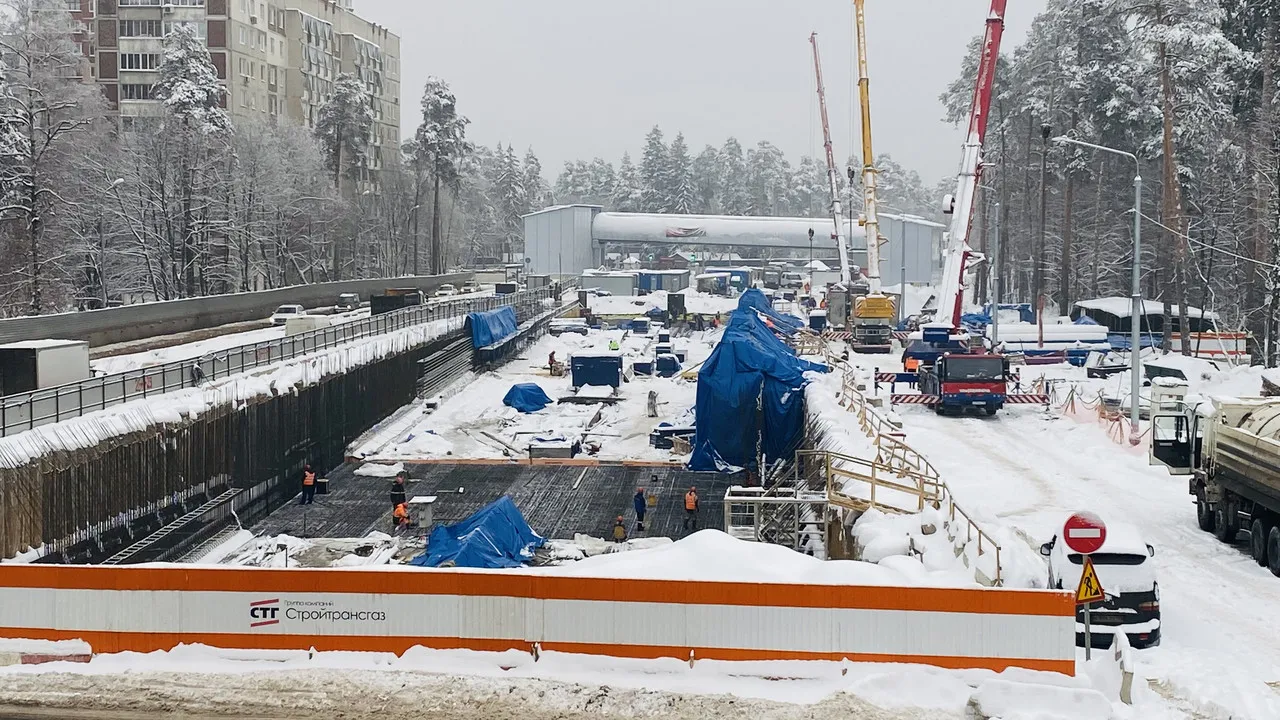

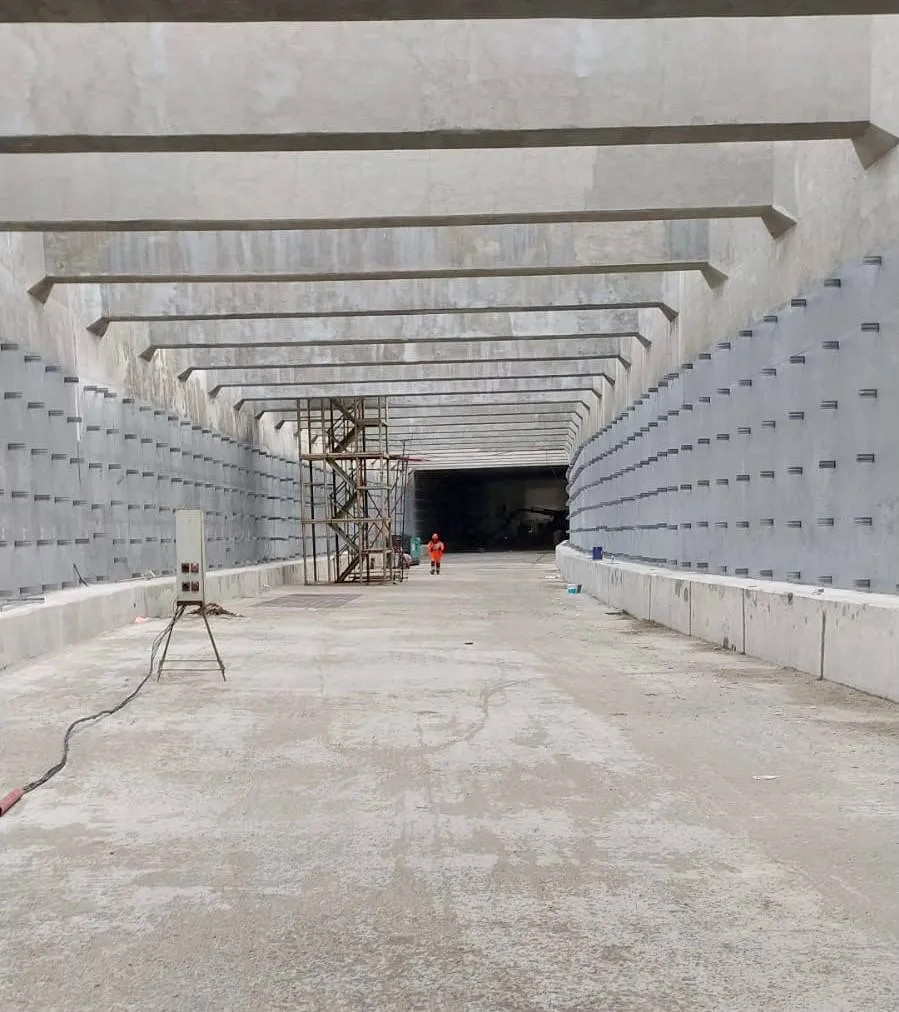

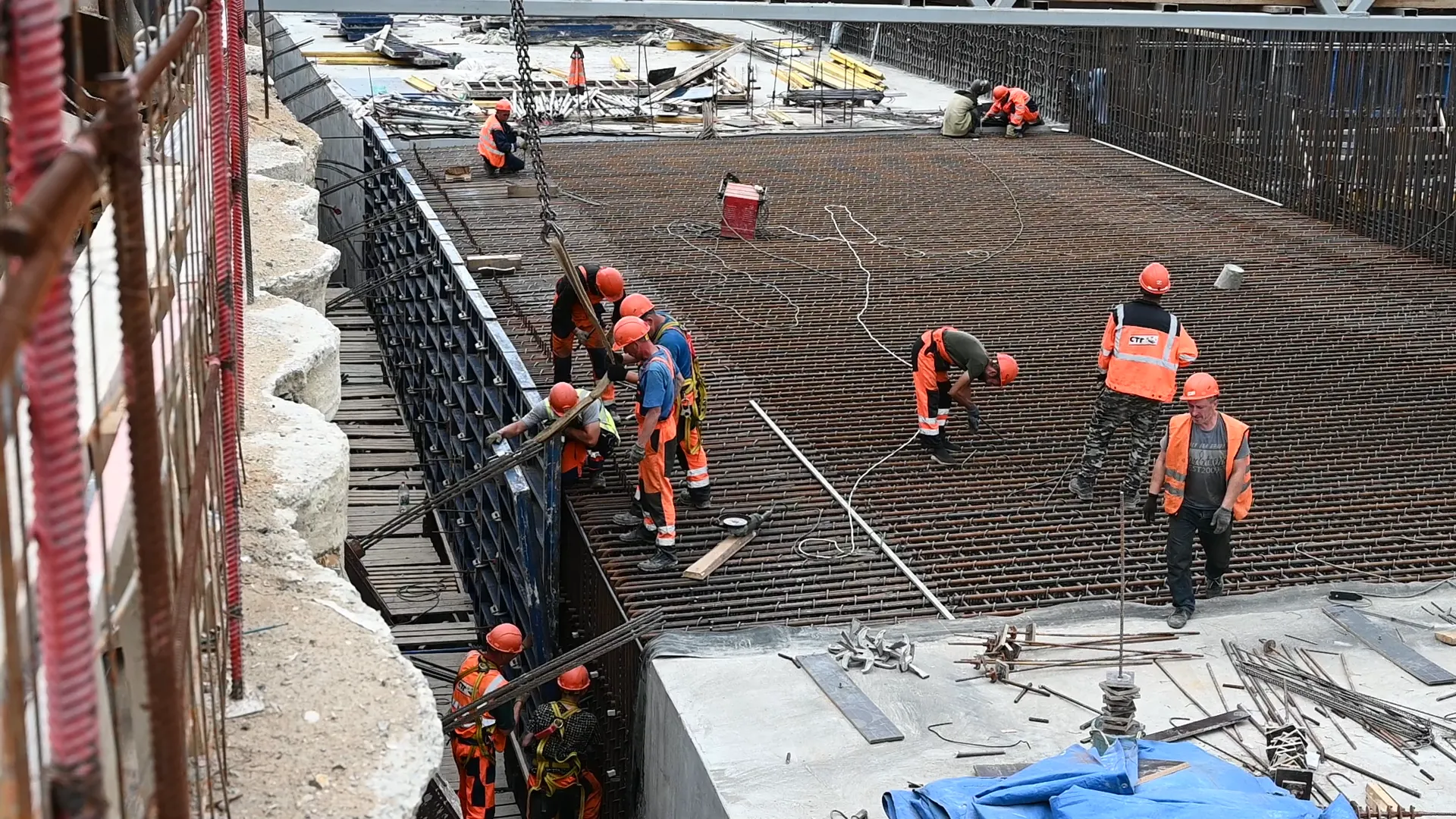

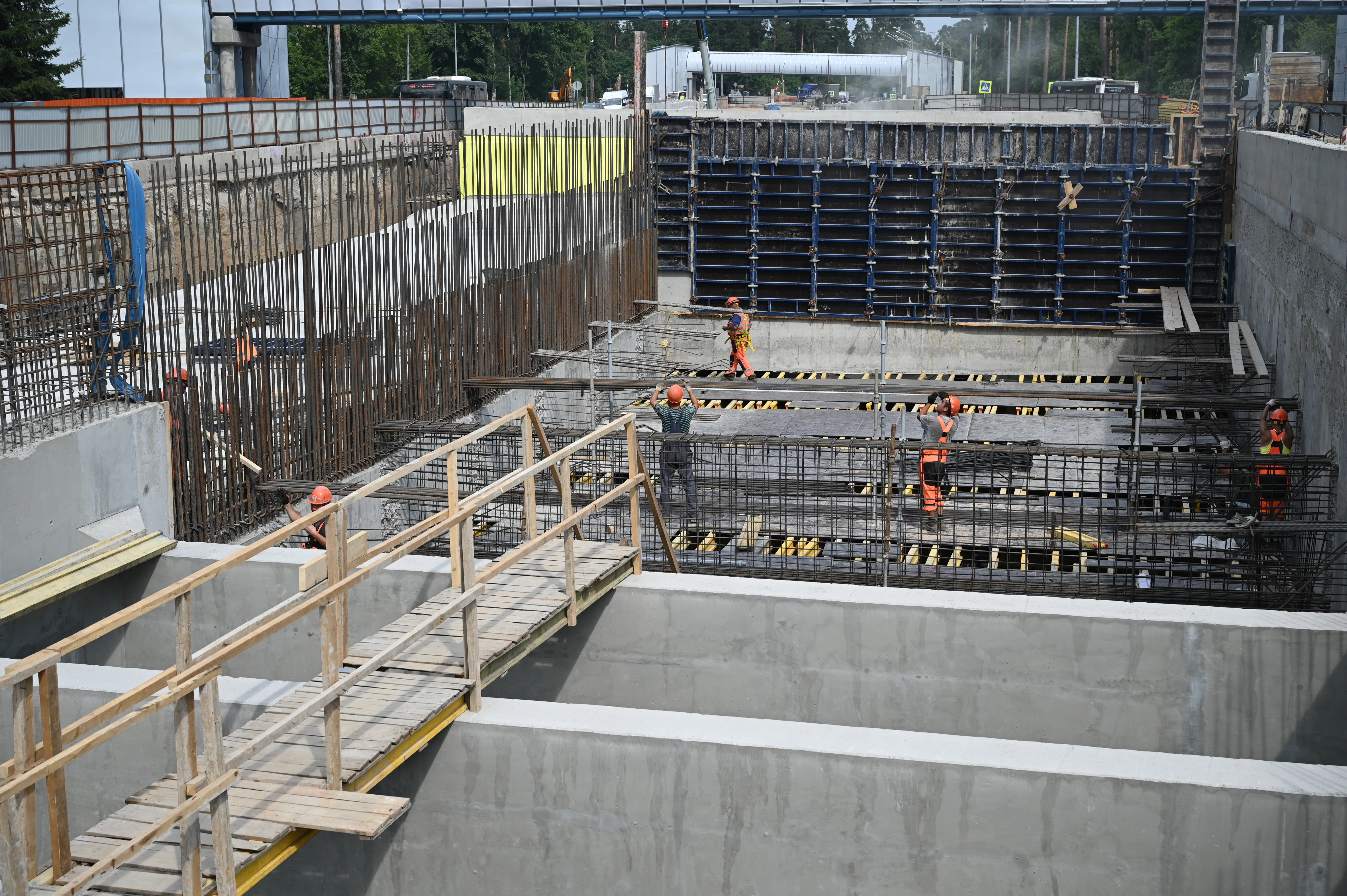

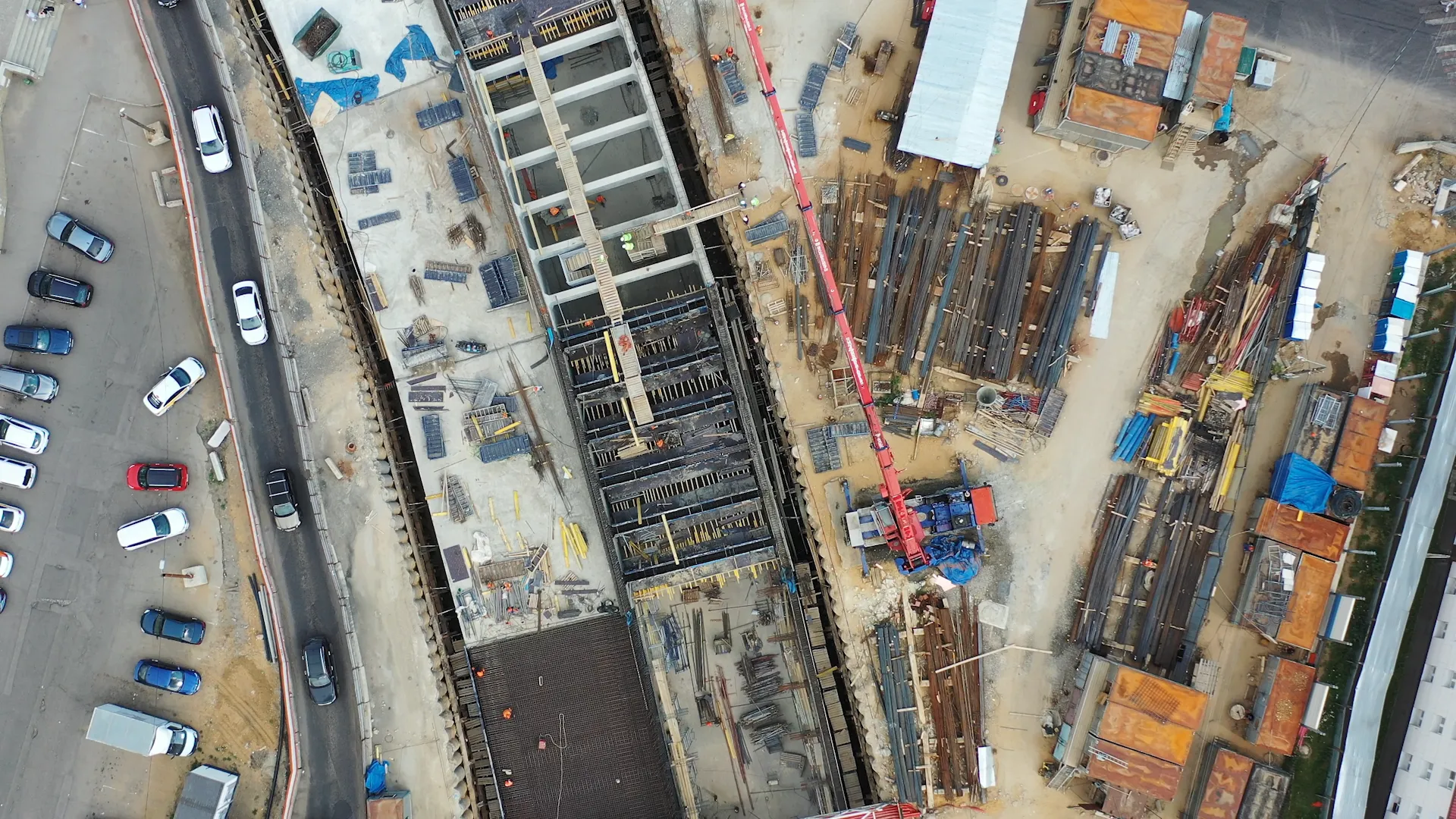

В 2018 году проведены инженерные изыскания, разработан проект реконструкции, согласованы технические решения. Началась расчистка территории и подготовка стройплощадки.

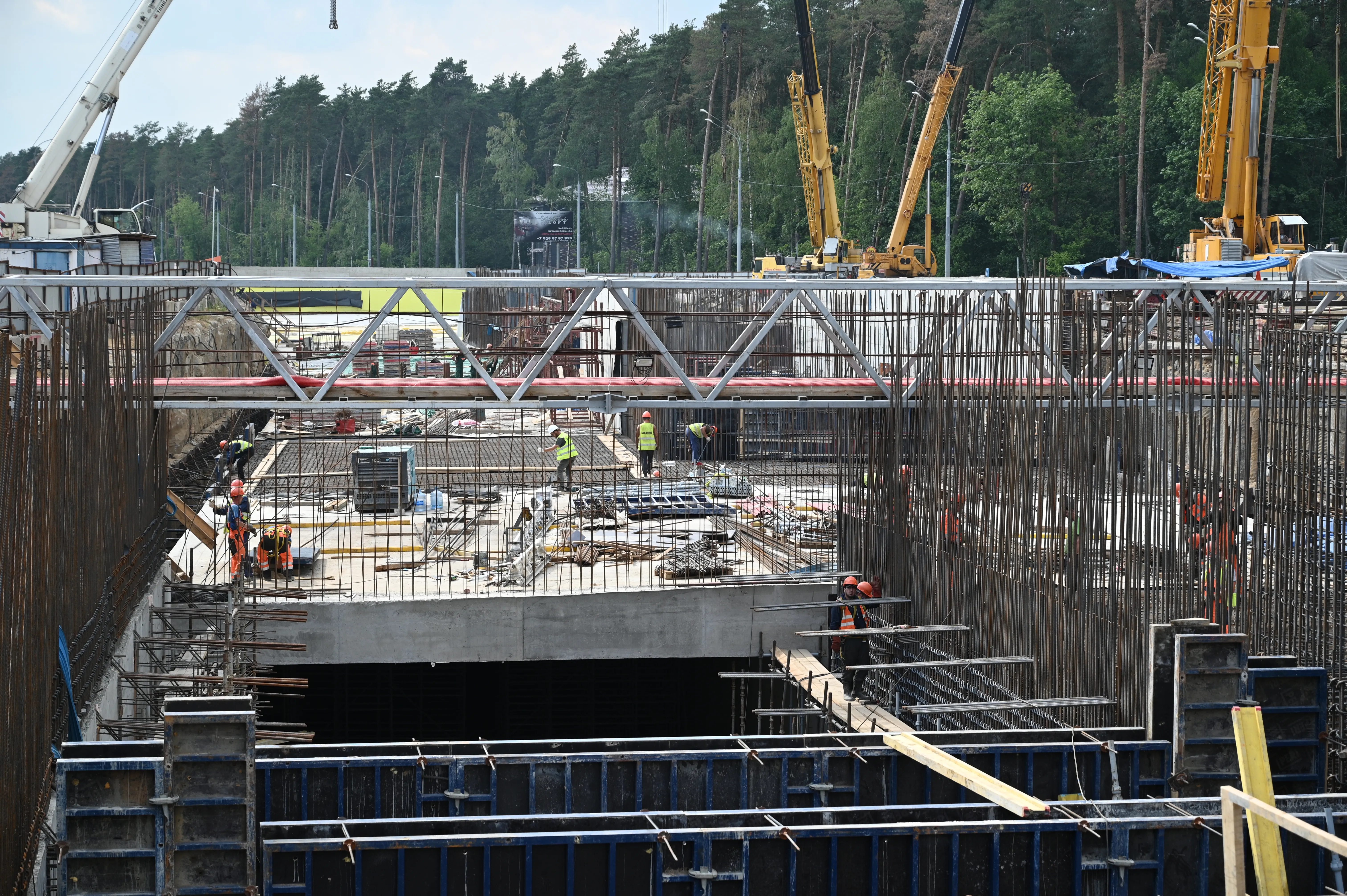

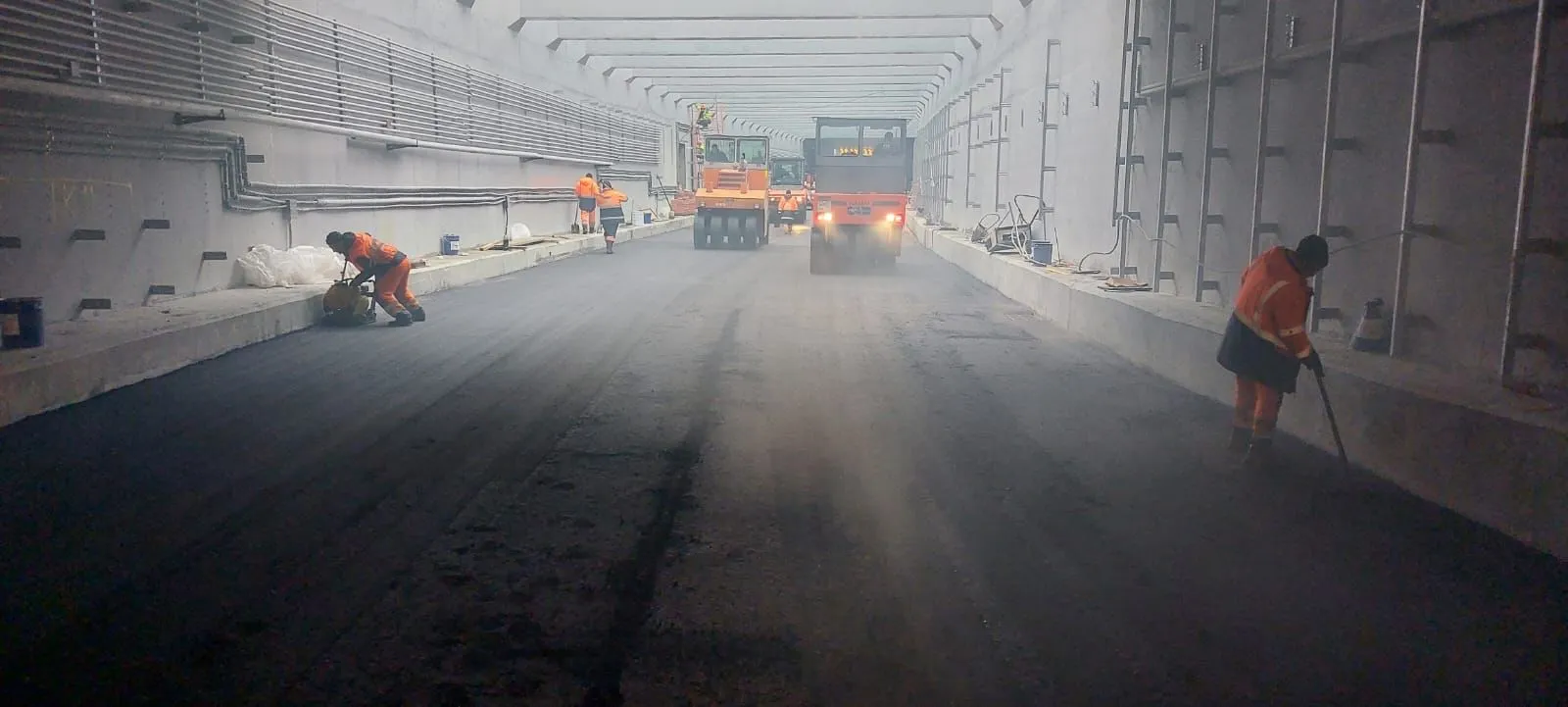

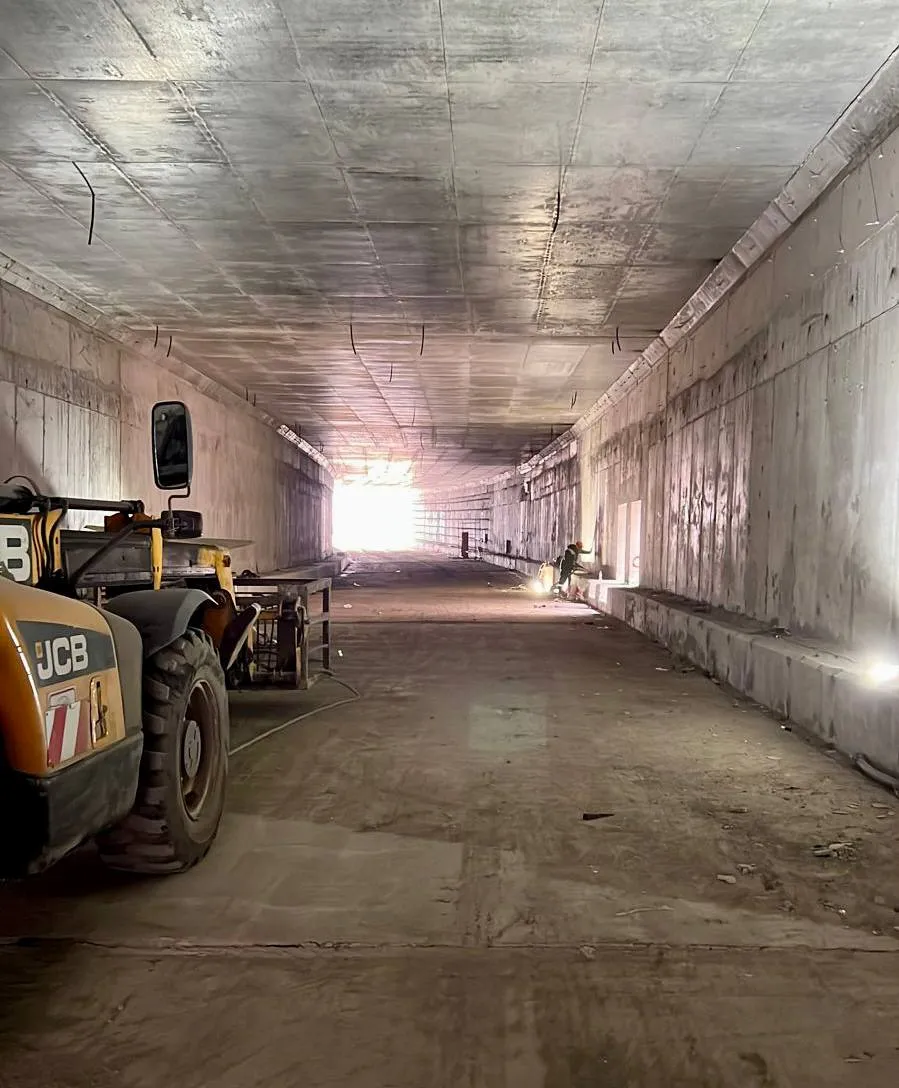

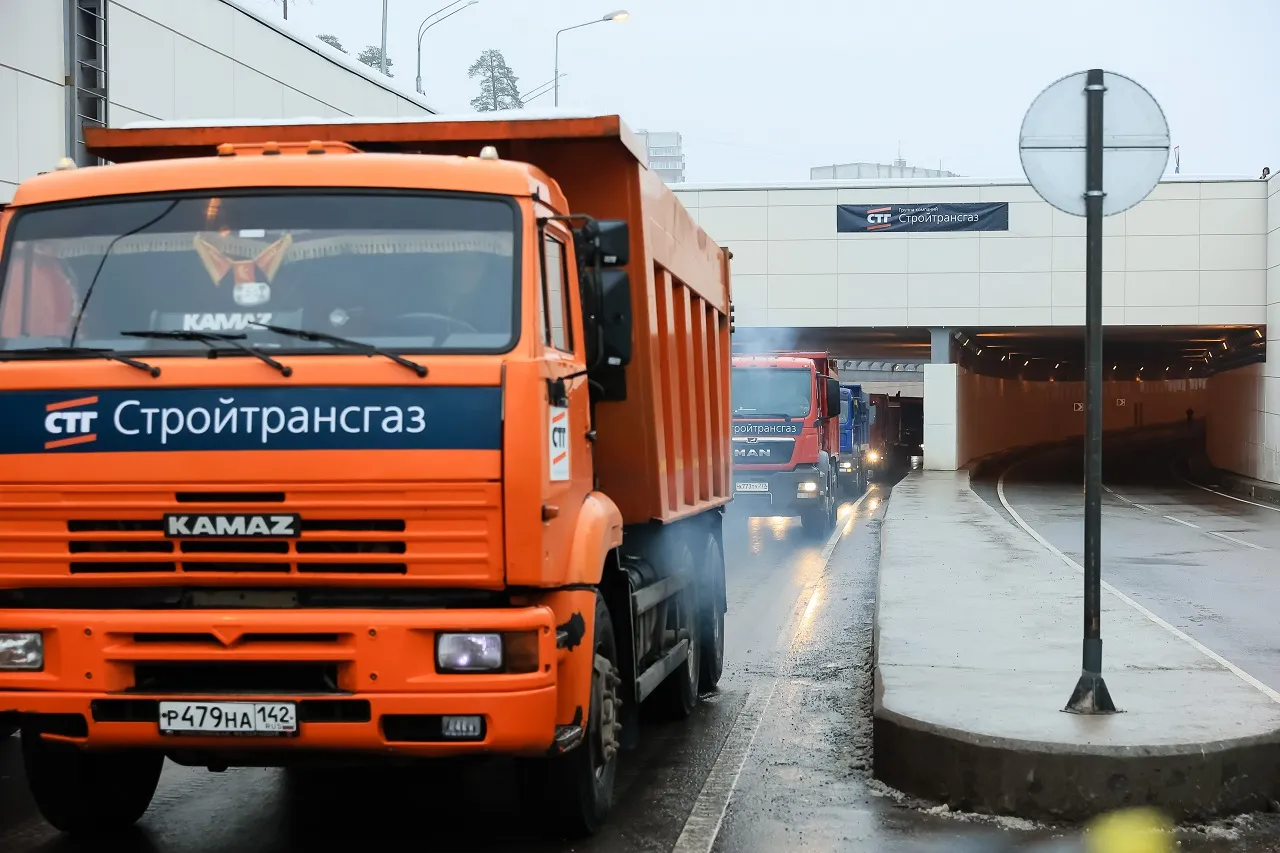

Возведён четырёхполосный тоннель длиной 713 м. В 2022 году по тоннелю было запущено движение, что позволило разгрузить центральный участок улицы и обеспечить непрерывный проезд.

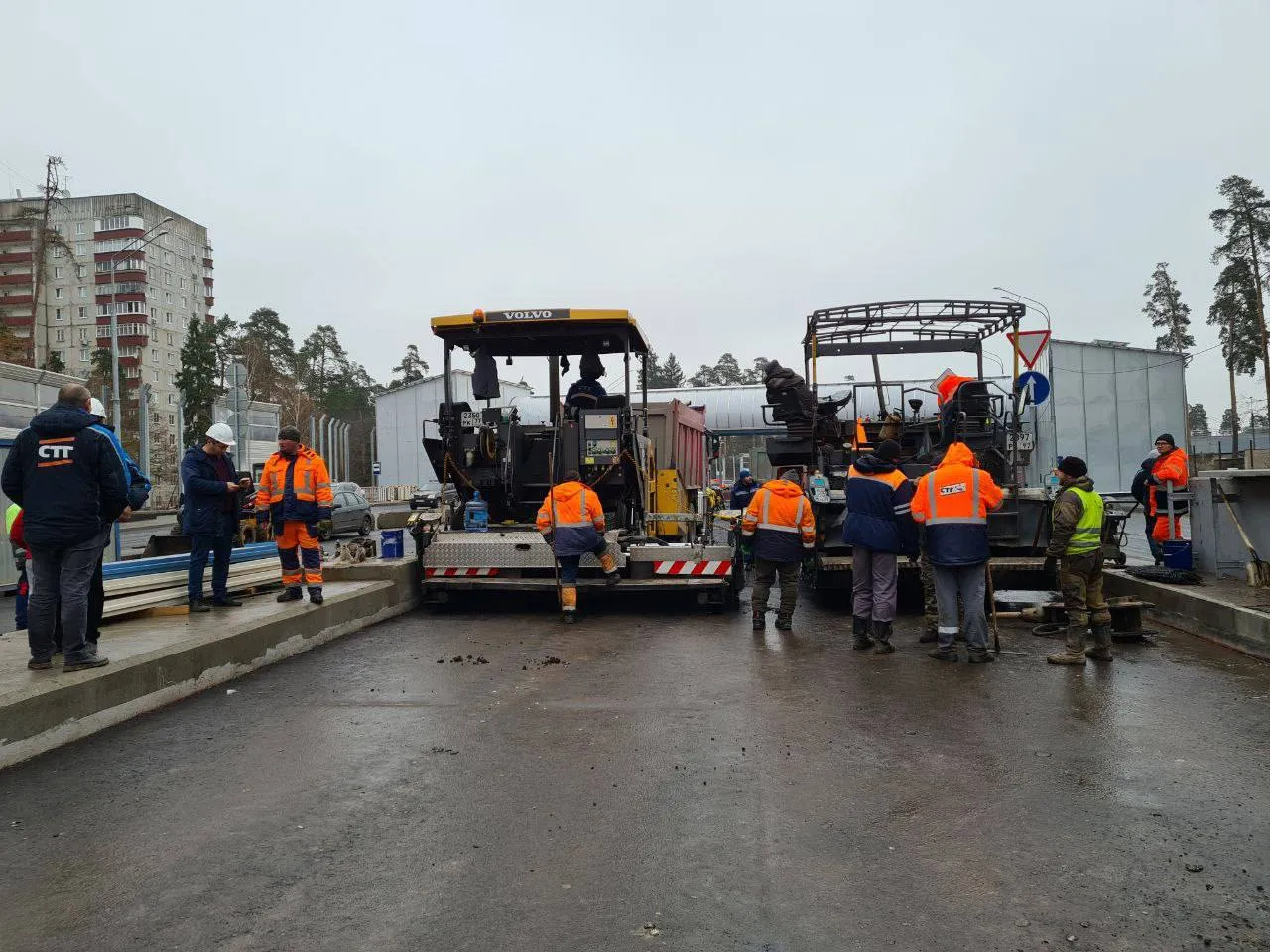

Трасса расширена до шести полос (по три в каждом направлении) с расчётной скоростью движения 70 км/ч. Это втрое увеличило пропускную способность улицы и сократило время проезда до 10 минут.
Построена современная двухуровневая транспортная развязка, оптимизирующая потоки на пересечении ключевых магистралей.
Возведены пять надземных пешеходных переходов, в том числе оборудованных для маломобильных граждан. Это повысило безопасность пешеходов и снизило нагрузку на наземные переходы.

На площади Громова модернизированы автобусные остановки с учётом новых маршрутов и пассажиропотоков. По улице Туполева проходят 15 автобусных маршрутов, что делает её важным звеном общественного транспорта.
Смонтированы очистные сооружения, шумозащитные экраны, ливневая канализация с отечественными насосами. Реализованы меры по минимизации воздействия на окружающую среду.
После завершения основных работ проведено комплексное благоустройство: высажены хвойные деревья и лиственные кустарники, обустроены прилегающие территории.
Реконструкция позволила организовать бессветофорное движение, вывести транзитный поток с городских улиц,  сократить путь до Новорязанского шоссе до 15–20 минут и обеспечить пропускную способность до 50 тысяч автомобилей в сутки.

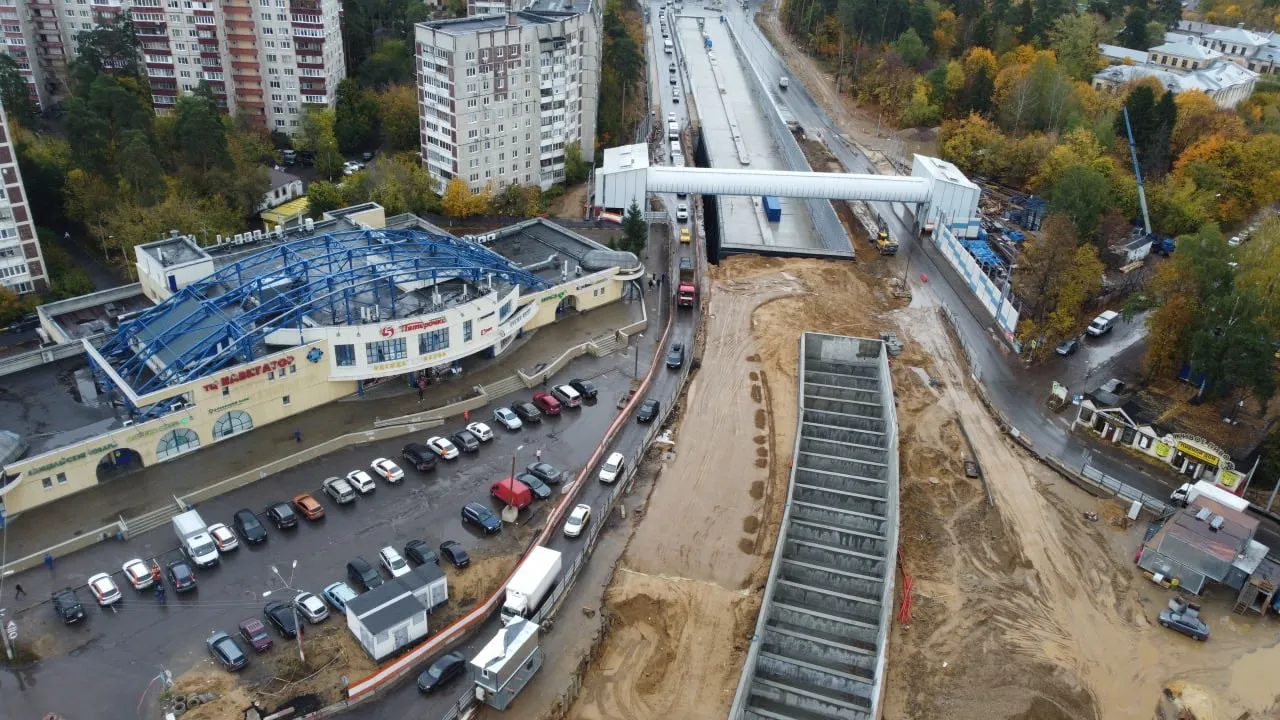

Фото о проекте 3 Фото о проекте 3
Предыдущий проект

предыдущий проект

Музейный и театрально-образовательный комплекс в Калининграде

Следующий проект

следующий проект

Сибирский культурно-образовательный комплекс в г. Кемерово
