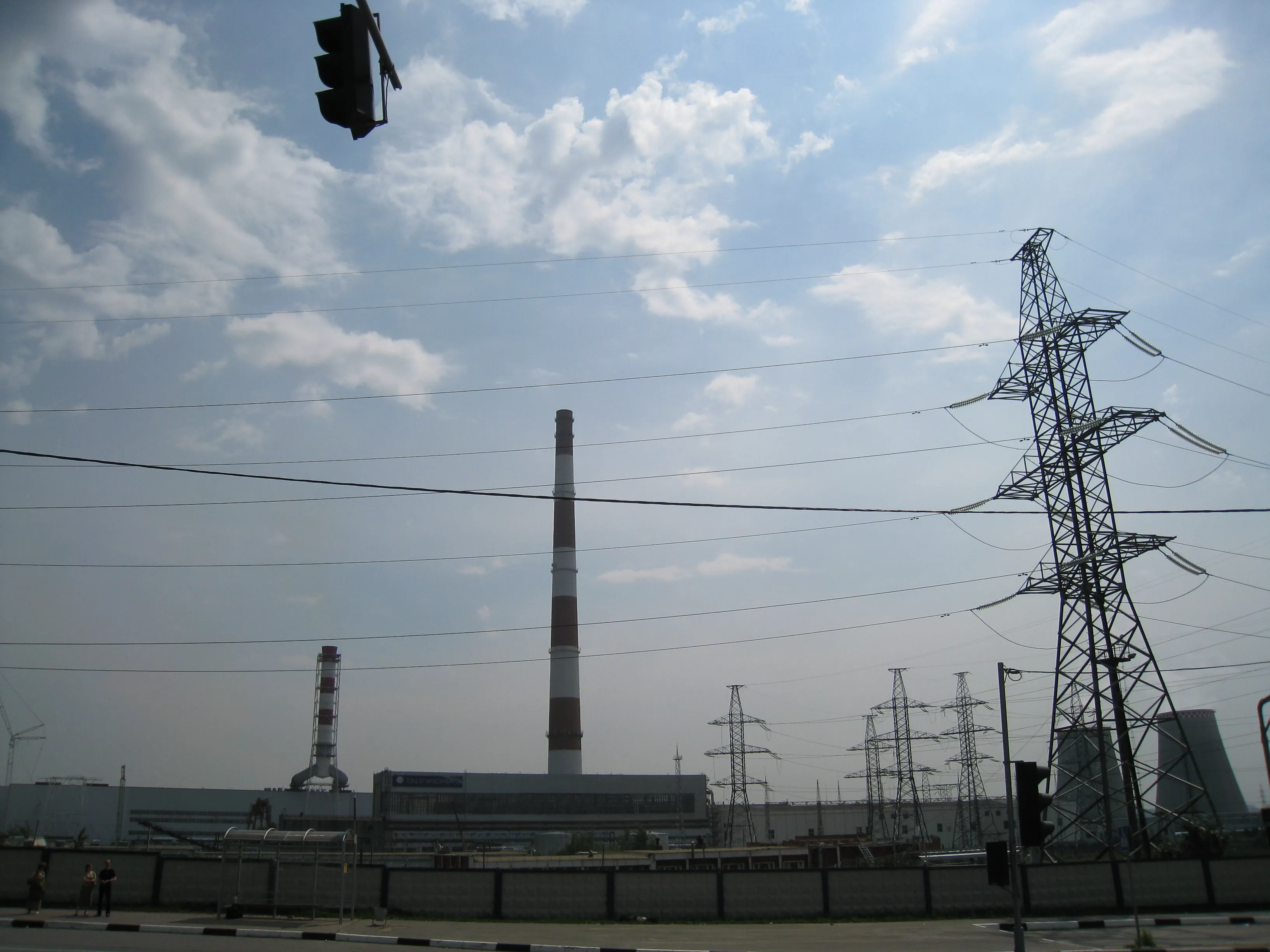

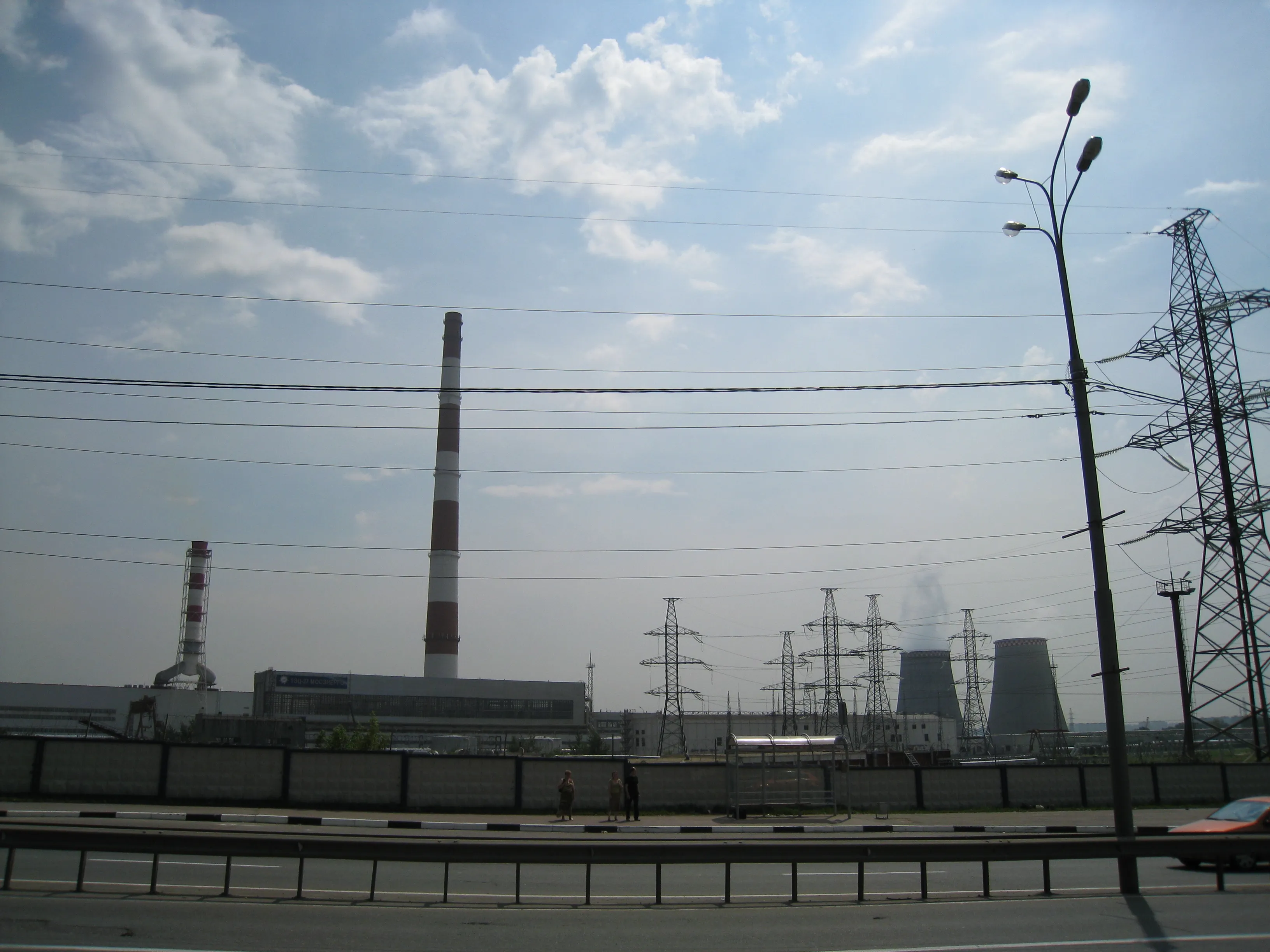

заказчик
ОАО «Мосэнерго»
Местоположение
Московская область, Мытищинский район, посёлок Челобитьево
Сроки проекта
2007-2008
1
О проекте

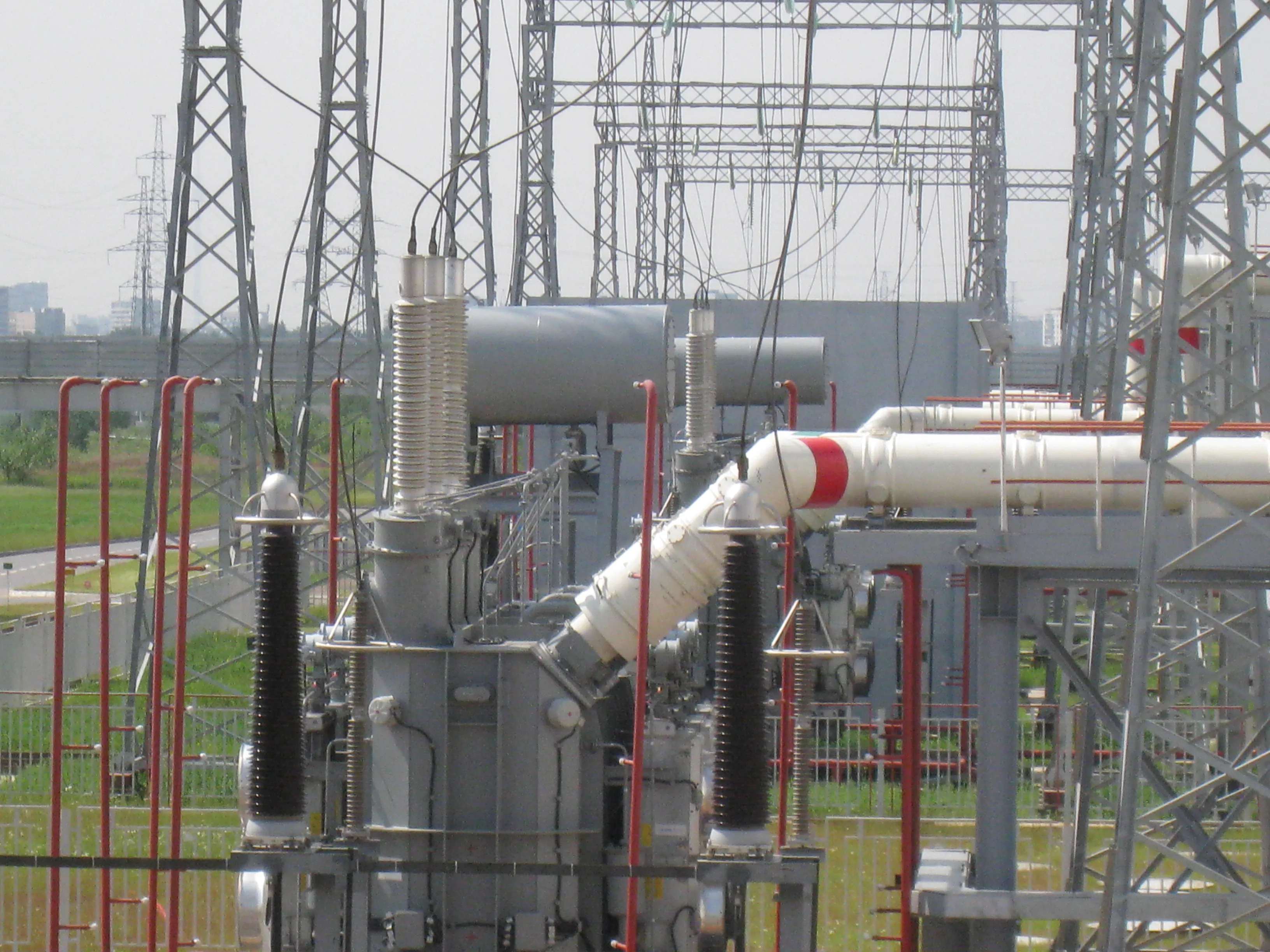

В 2007 году СТГ заключил контракт с ОАО «Мосэнерго» на строительство четвёртого энергоблока парогазовой установки ПГУ-450Т на ТЭЦ-27 в рамках программы развития и технического перевооружения московской энергосистемы на 2006–2020 годы. ТЭЦ-27 является одной из ключевых электростанций Москвы и обеспечивает электро- и теплоснабжение более миллиона потребителей Северного и Северо-Восточного округов, а также города Мытищи.
В рамках проекта был построен энергоблок № 4 ПГУ-450Т мощностью 450 МВт, смонтированы металлоконструкции главного корпуса общим весом 7,3 тыс. т, площадки обслуживания, трубопроводы, технологическая арматура, а также внедрены инженерные сети, коммуникации и системы автоматизации технологических процессов.
При реализации проекта применялись современные технологии парогазовой генерации, включая газотурбинные установки ГТЭ-160, котлы-утилизаторы, паровые турбины, автоматизированную систему управления Siemens SPPA-T3000, системы очистки выбросов и энергоэффективные решения, обеспечивающие снижение расхода топлива и повышение КПД до 52 %. Также использовались экологические технологии снижения выбросов и современные конструкции дымовых труб. Строительство велось на территории действующей ТЭЦ в условиях плотной городской застройки и близости к МКАД, при постоянной координации с эксплуатационными службами станции.
Дополнительными особенностями проекта стали ограниченные площадки для монтажа оборудования, высокие требования к надёжности и безопасности энергосистемы, а также необходимость интеграции нового энергоблока в существующую инфраструктуру при строгом соблюдении экологических норм.
В рамках проекта был построен энергоблок № 4 ПГУ-450Т мощностью 450 МВт, смонтированы металлоконструкции главного корпуса общим весом 7,3 тыс. т, площадки обслуживания, трубопроводы, технологическая арматура, а также внедрены инженерные сети, коммуникации и системы автоматизации технологических процессов.
При реализации проекта применялись современные технологии парогазовой генерации, включая газотурбинные установки ГТЭ-160, котлы-утилизаторы, паровые турбины, автоматизированную систему управления Siemens SPPA-T3000, системы очистки выбросов и энергоэффективные решения, обеспечивающие снижение расхода топлива и повышение КПД до 52 %. Также использовались экологические технологии снижения выбросов и современные конструкции дымовых труб. Строительство велось на территории действующей ТЭЦ в условиях плотной городской застройки и близости к МКАД, при постоянной координации с эксплуатационными службами станции.
Дополнительными особенностями проекта стали ограниченные площадки для монтажа оборудования, высокие требования к надёжности и безопасности энергосистемы, а также необходимость интеграции нового энергоблока в существующую инфраструктуру при строгом соблюдении экологических норм.
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
Проект обеспечил ввод энергоблока 450 МВт, увеличение мощности ТЭЦ-27 до 1 060 МВт и внедрение энергоэффективной парогазовой технологии
450
МВт
Мощность энергоблока
52
%
КПД парогазовой установки
1
млн человек
количество потребителей
3
Ход строительства
Этап 1. Подготовительный (начало 2007 г.)
Подписан контракт между СТГ и ОАО «Мосэнерго», разработана и согласована проектная документация с учётом требований заказчика и действующих нормативов, проведены инженерные изыскания на площадке ТЭЦ, организована строительная площадка с устройством временных дорог и складов, обеспечен завоз строительной техники, металлоконструкций и материалов, а также согласован график работ с администрацией ТЭЦ и диспетчерскими службами.
Этап 2. Возведение металлоконструкций (2007 г.)

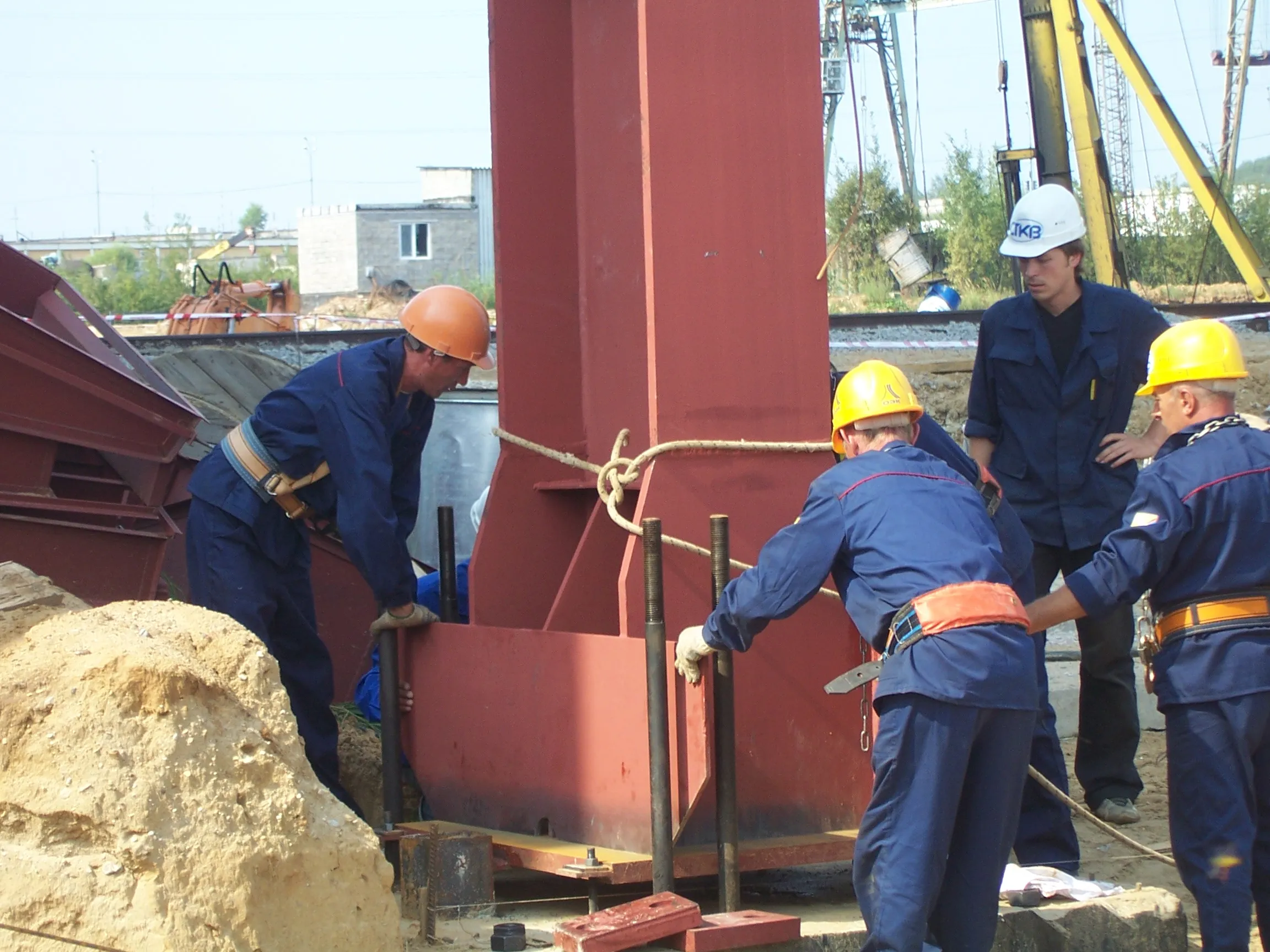

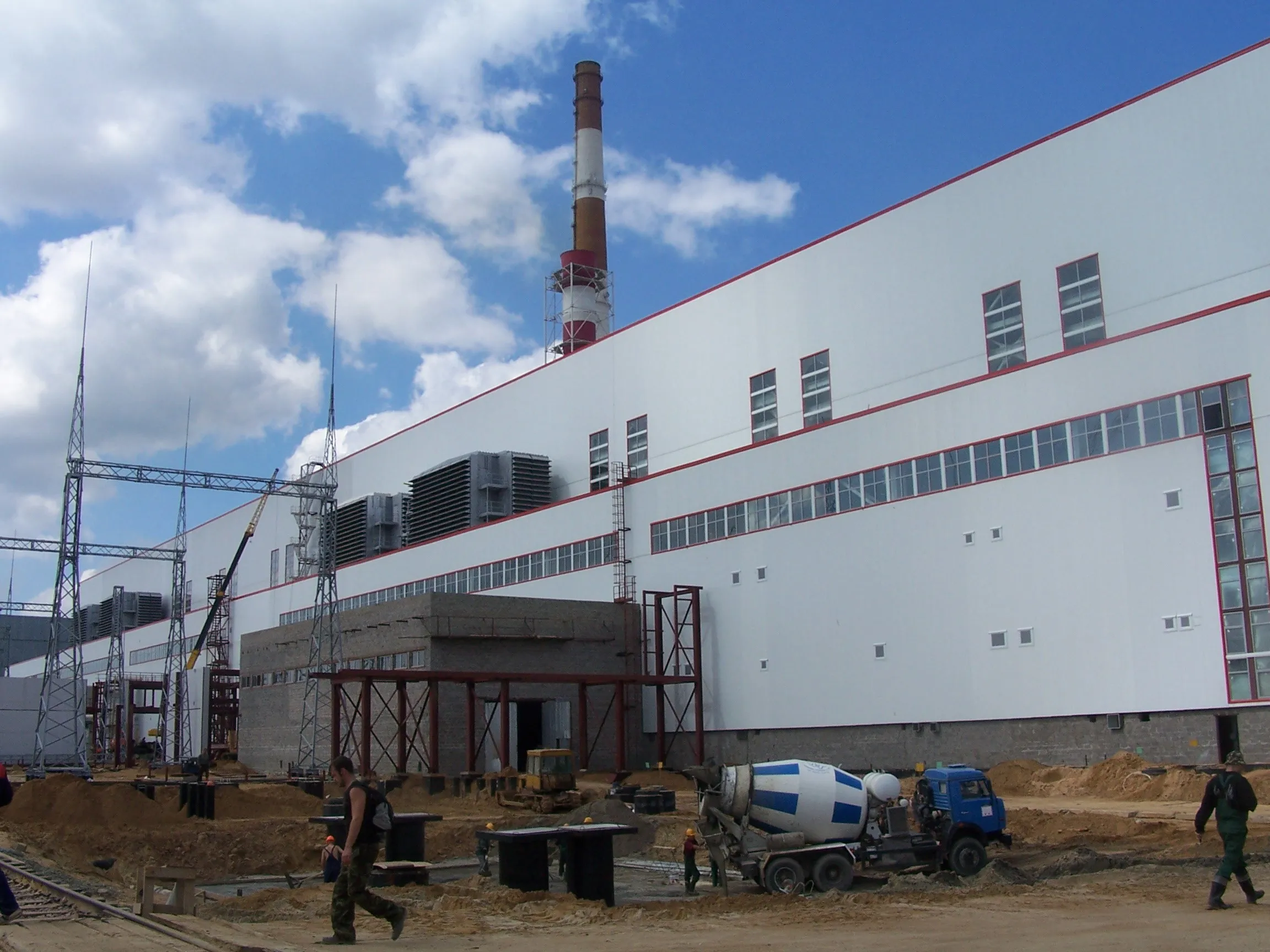

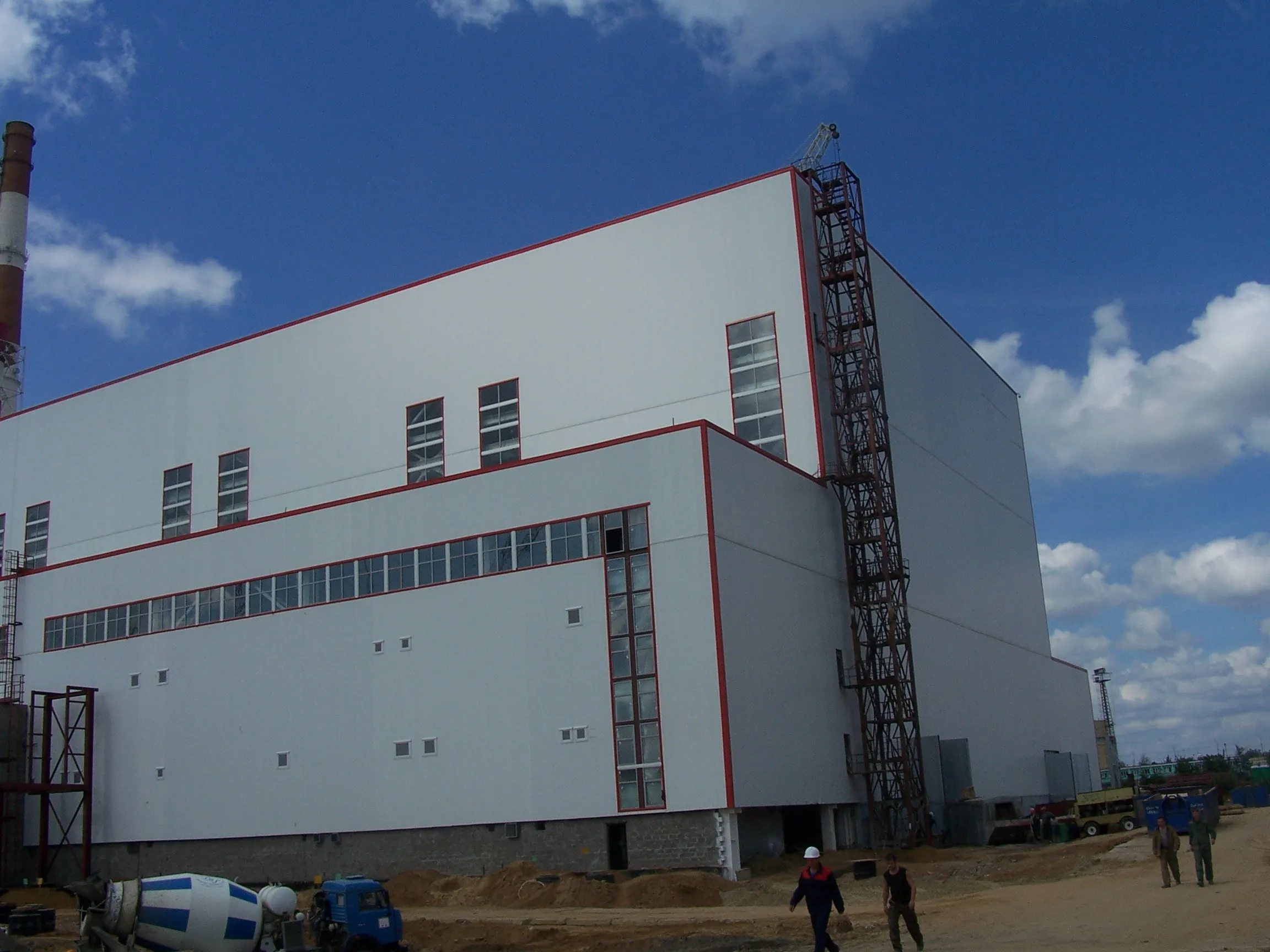

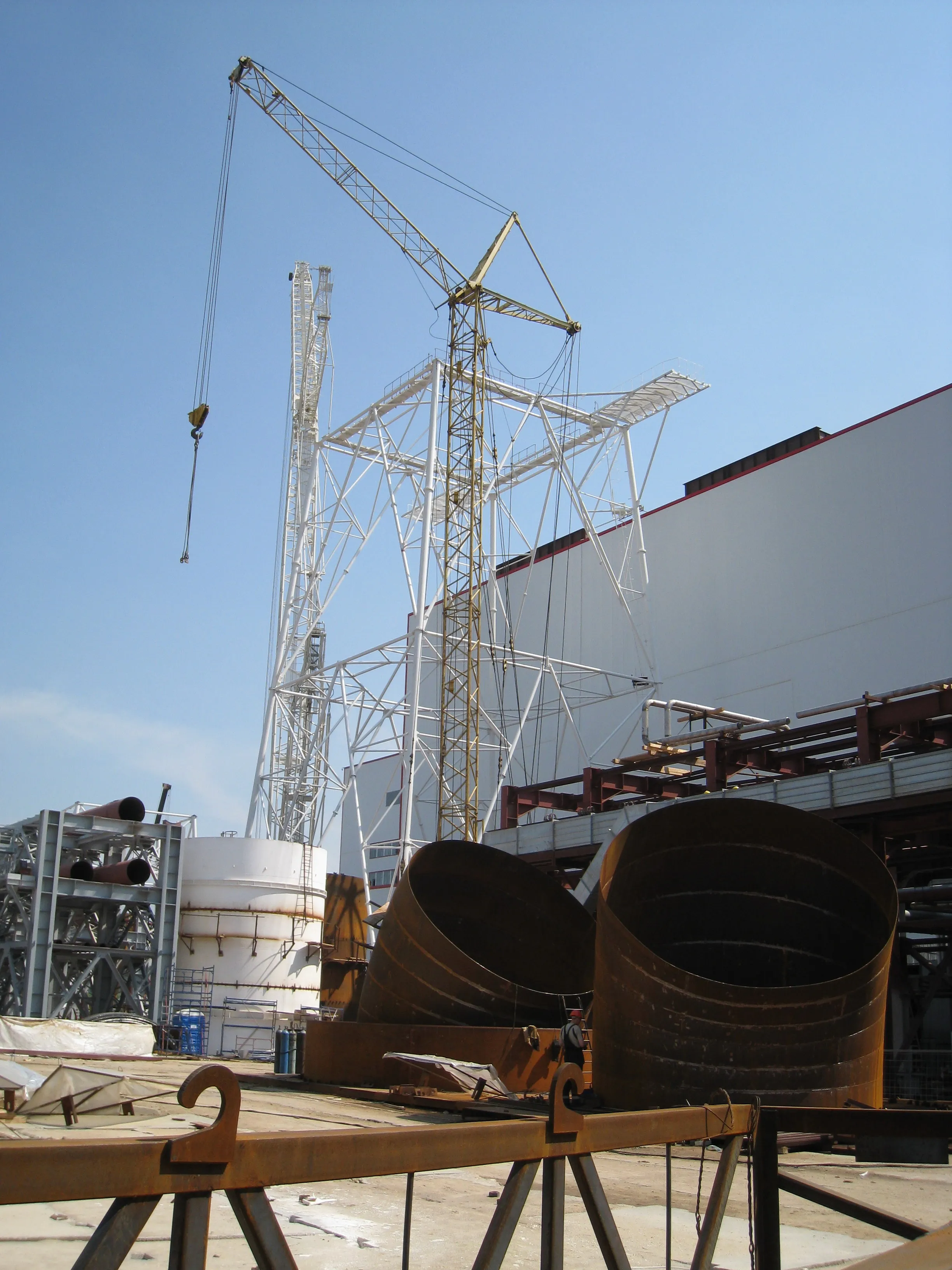

Выполнен монтаж каркаса главного корпуса из металлоконструкций общим объёмом 7,3 тыс. т, установлены ограждающие конструкции, сооружены площадки обслуживания объёмом 800 т, а также проведён контроль качества сварных соединений и антикоррозионной защиты.

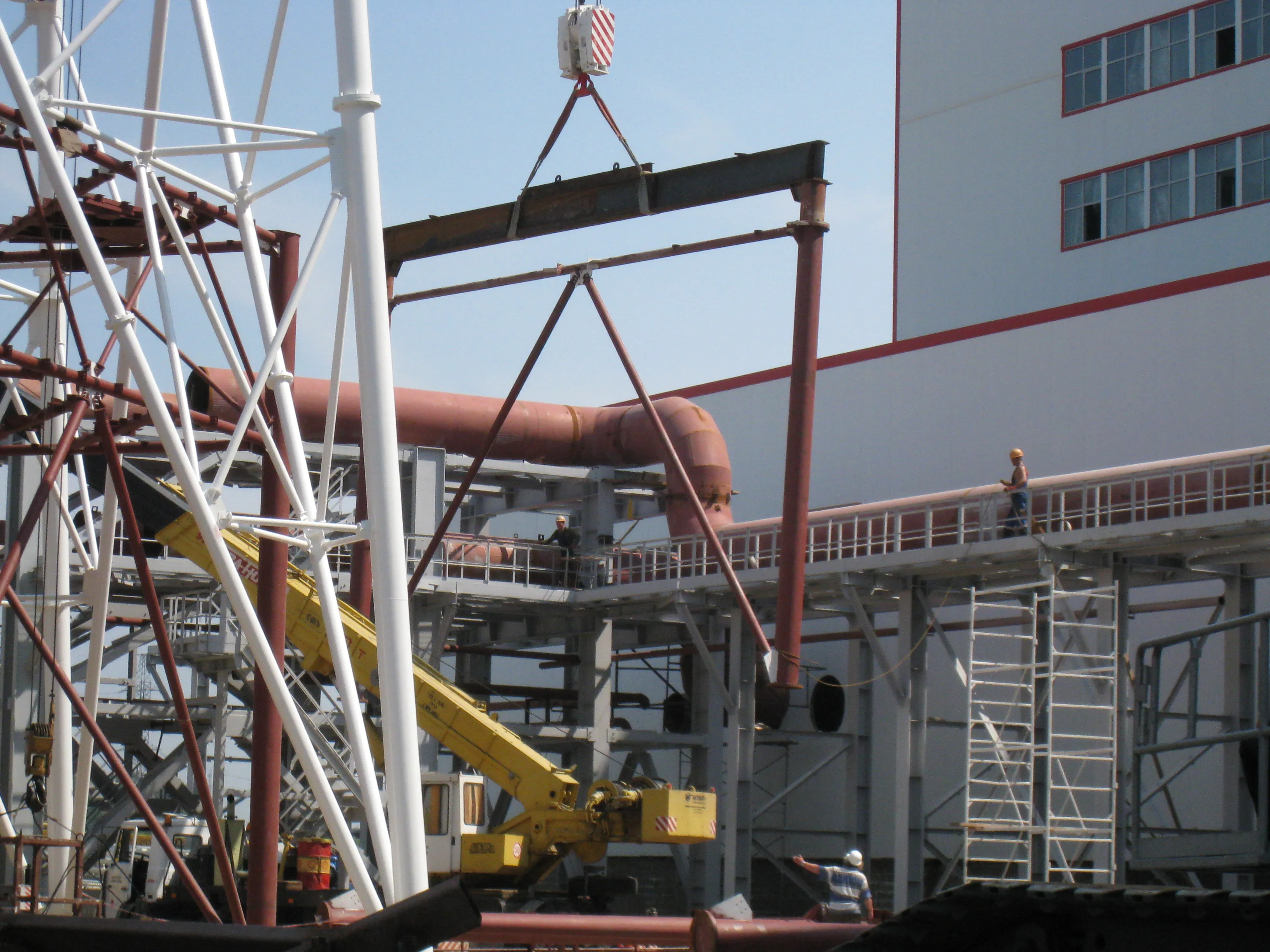

Этап 3. Монтаж основного оборудования (2007-2008 гг.)

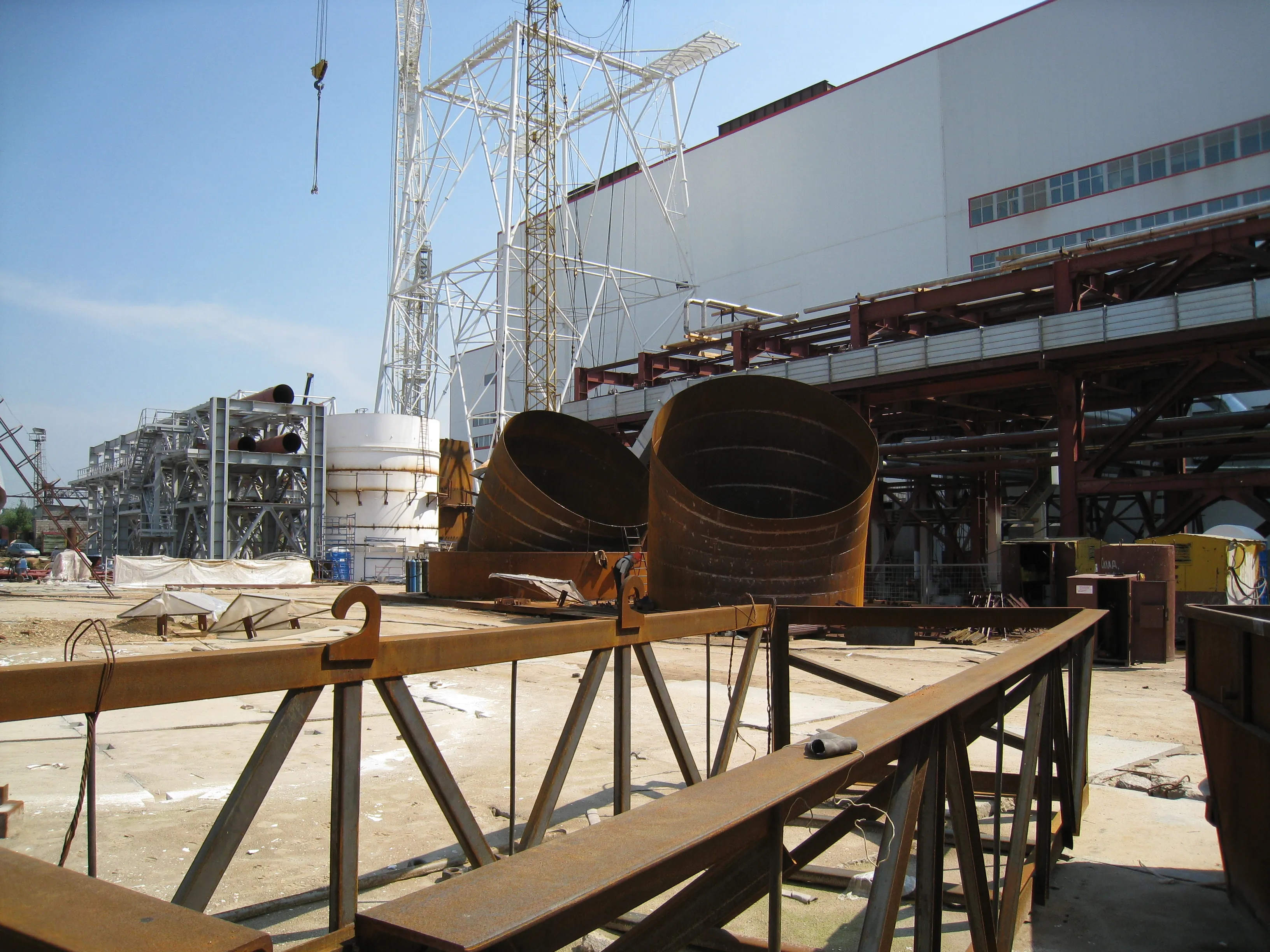

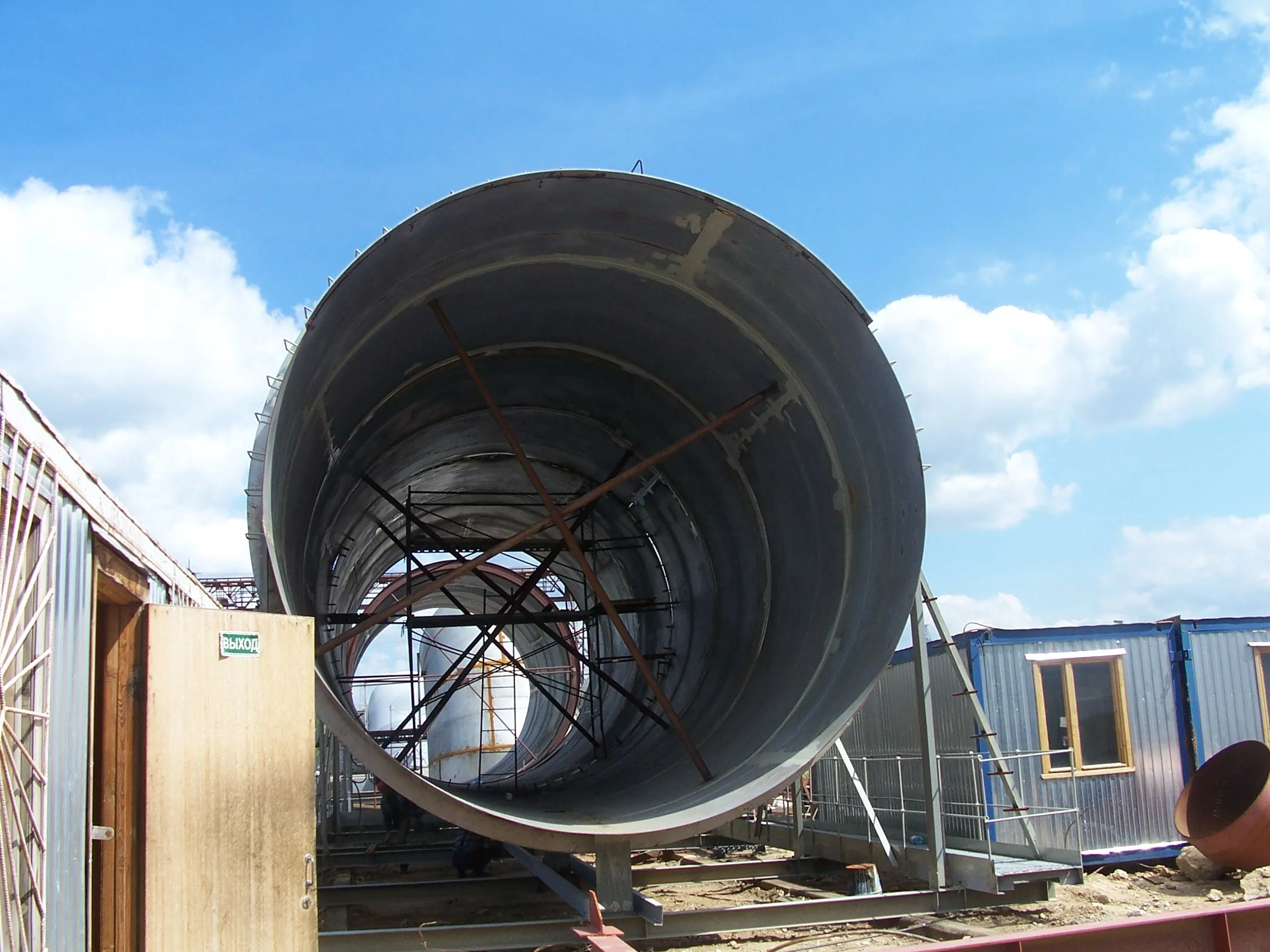

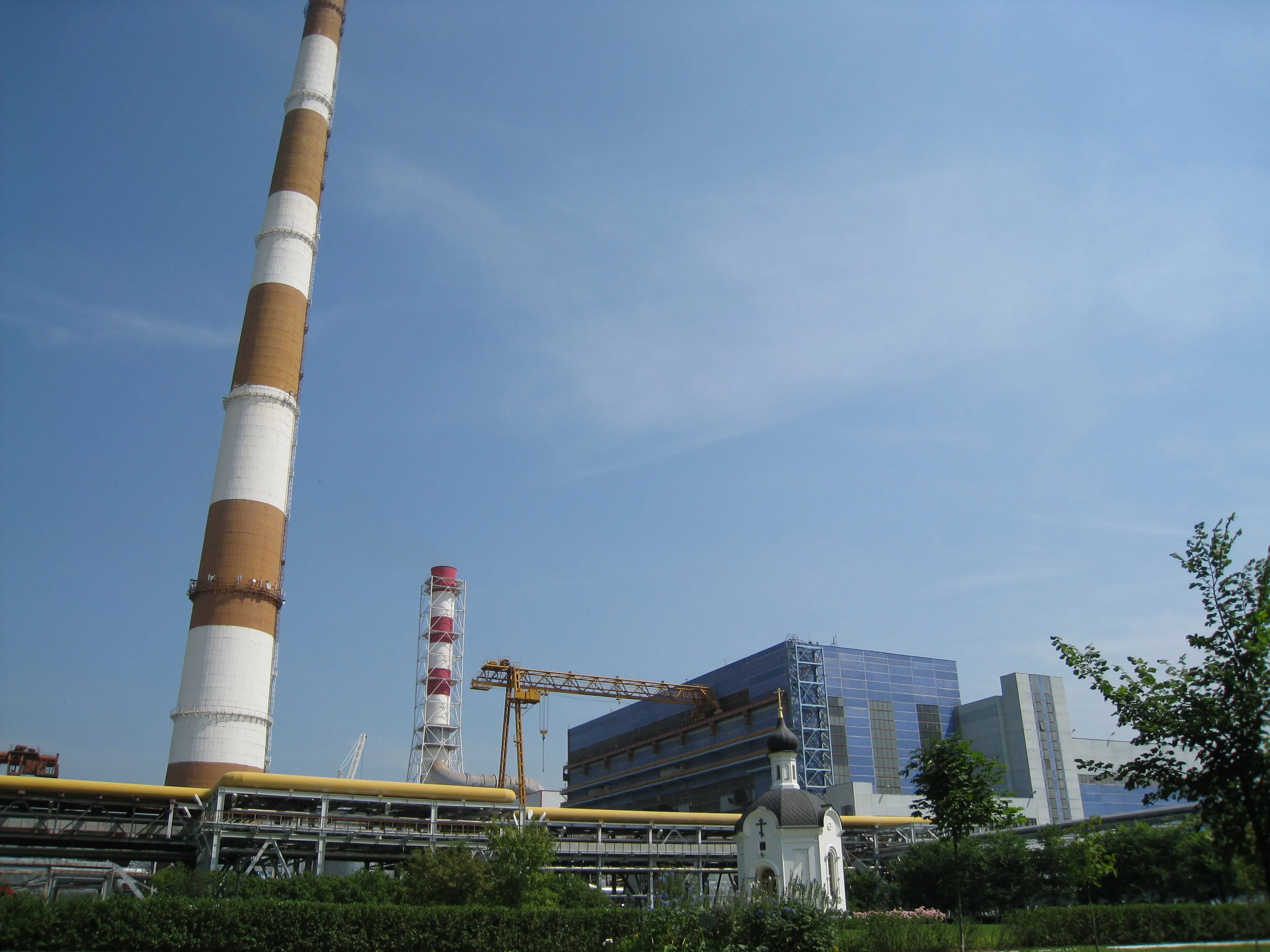

Осуществлены поставка и установка газотурбинных установок ГТЭ-160, монтаж котлов-утилизаторов и паровой турбины, прокладка трубопроводов общим объёмом 2 тыс. т и установка 4 тыс. единиц арматуры, строительство стальных дымовых труб высотой 120 м, а также подключение оборудования к системам охлаждения и водоснабжения.
Этап 4. Прокладка инженерных сетей и коммуникаций (2008 г.)

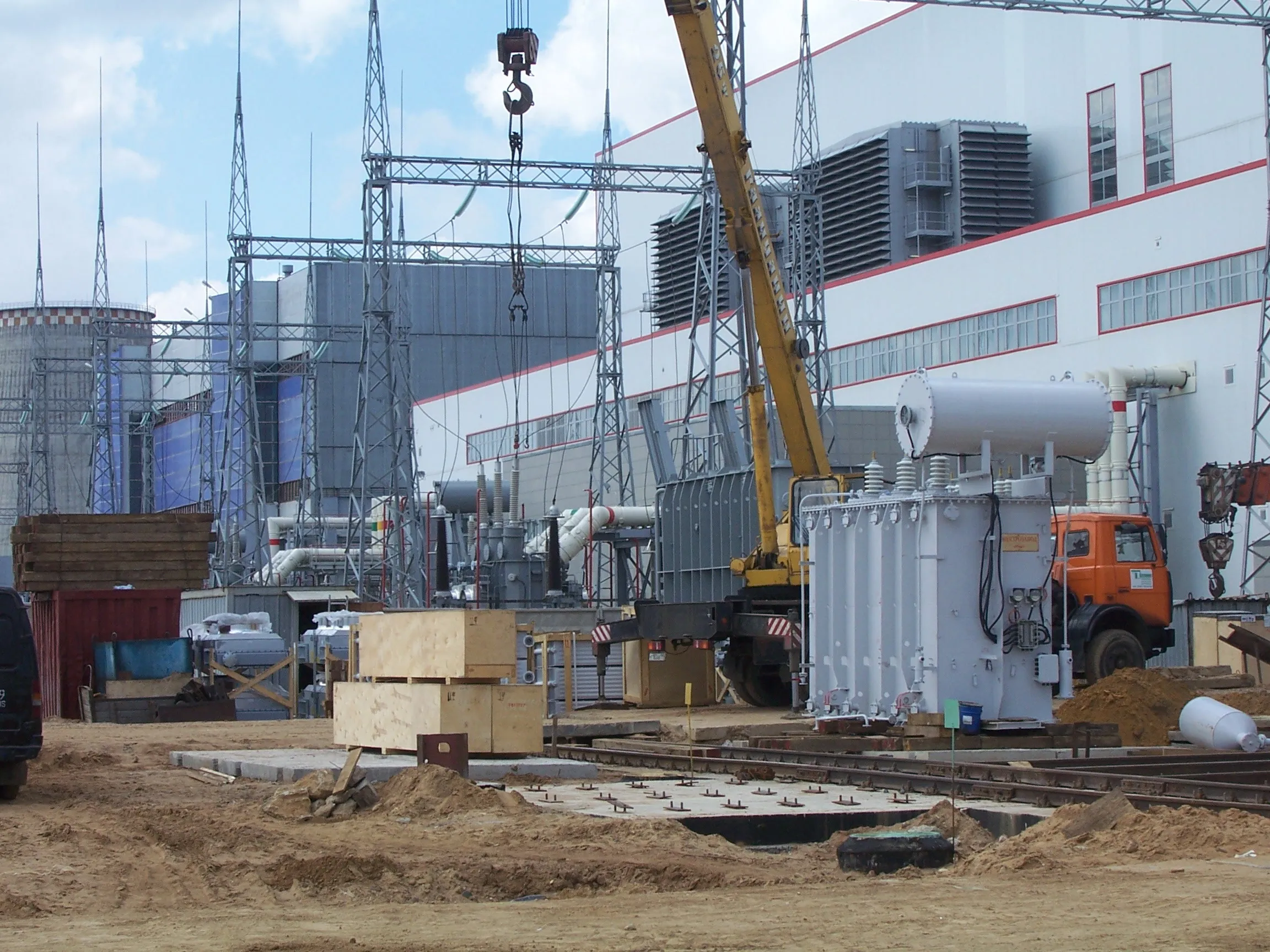

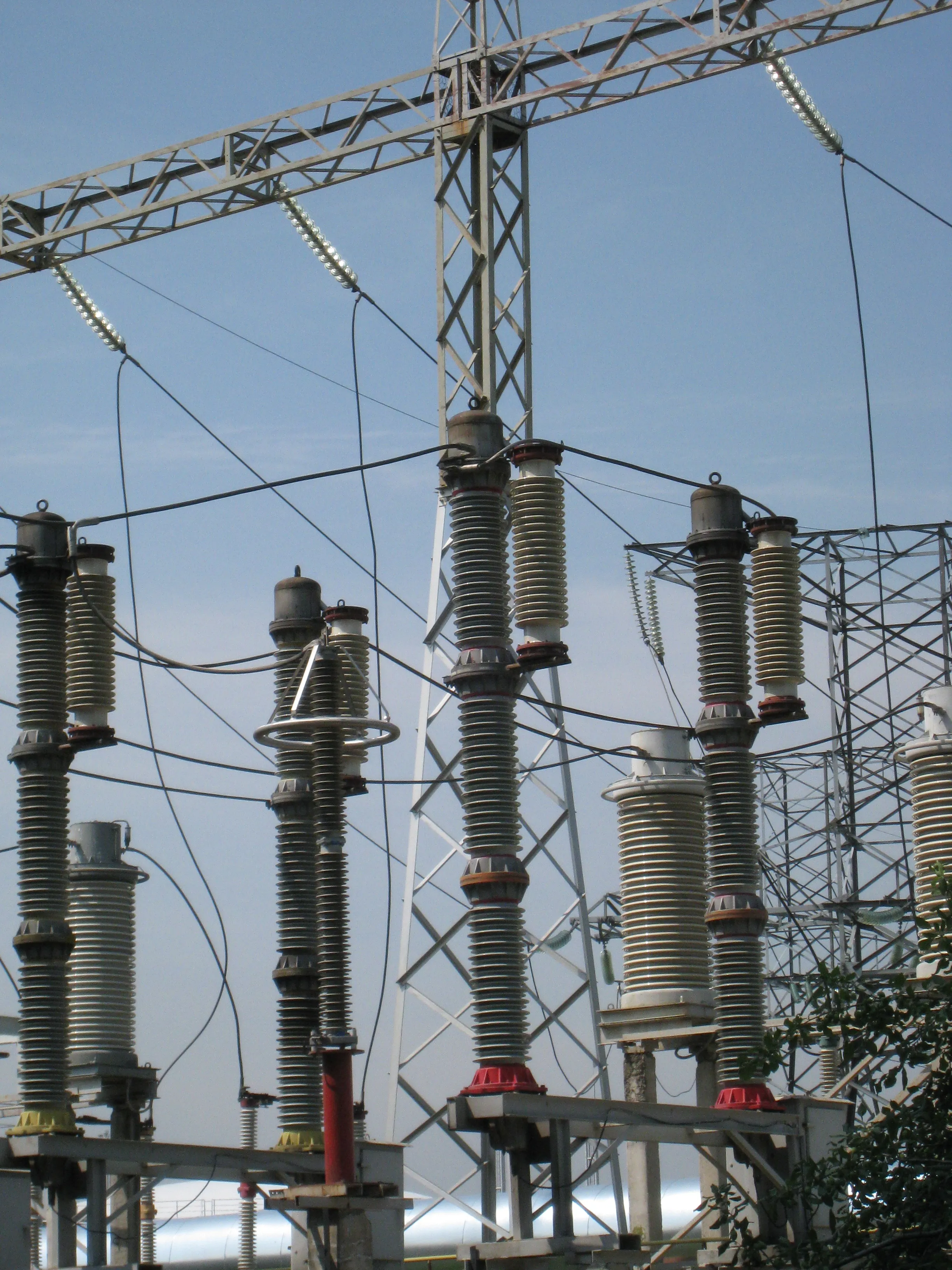

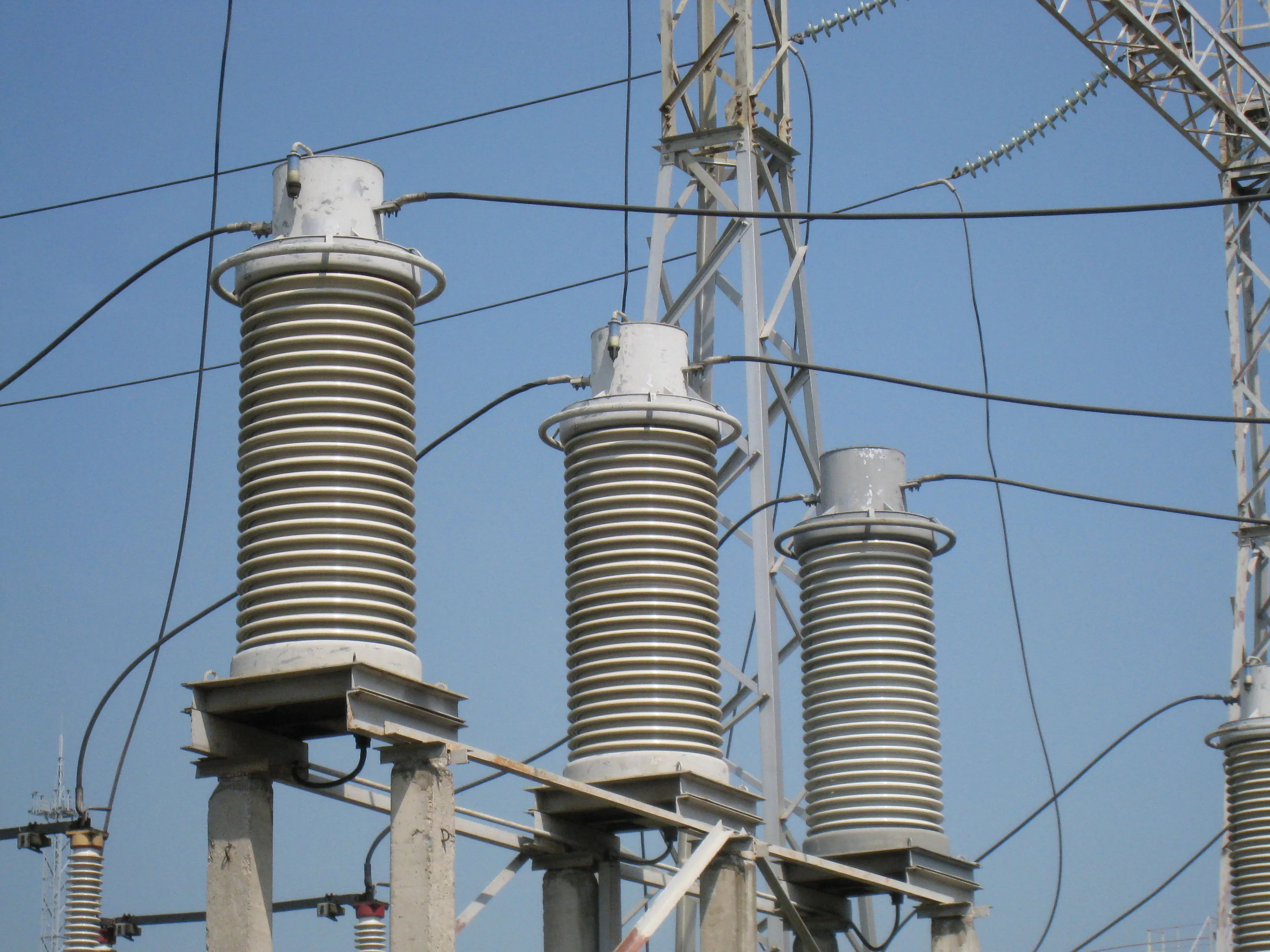

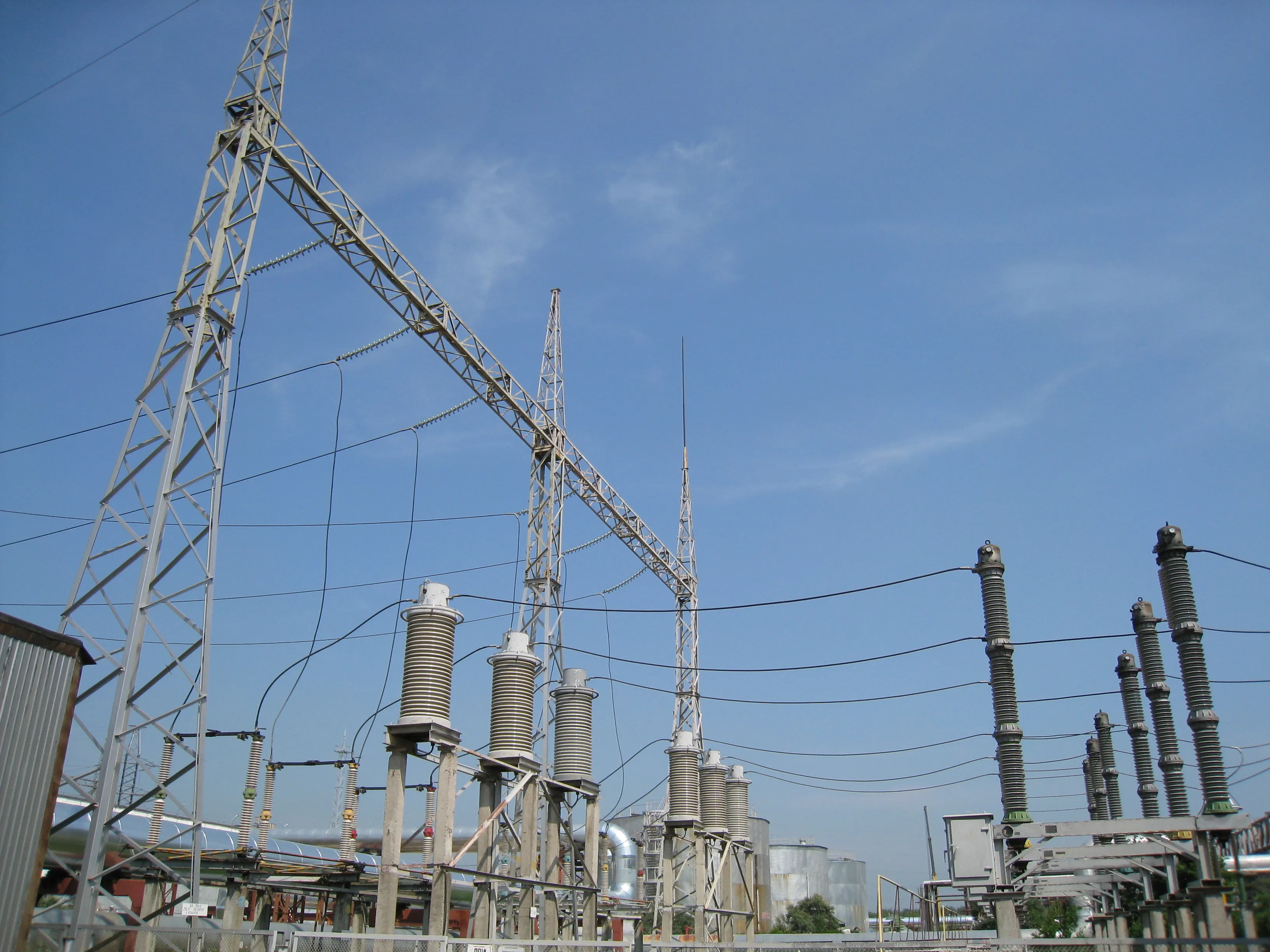

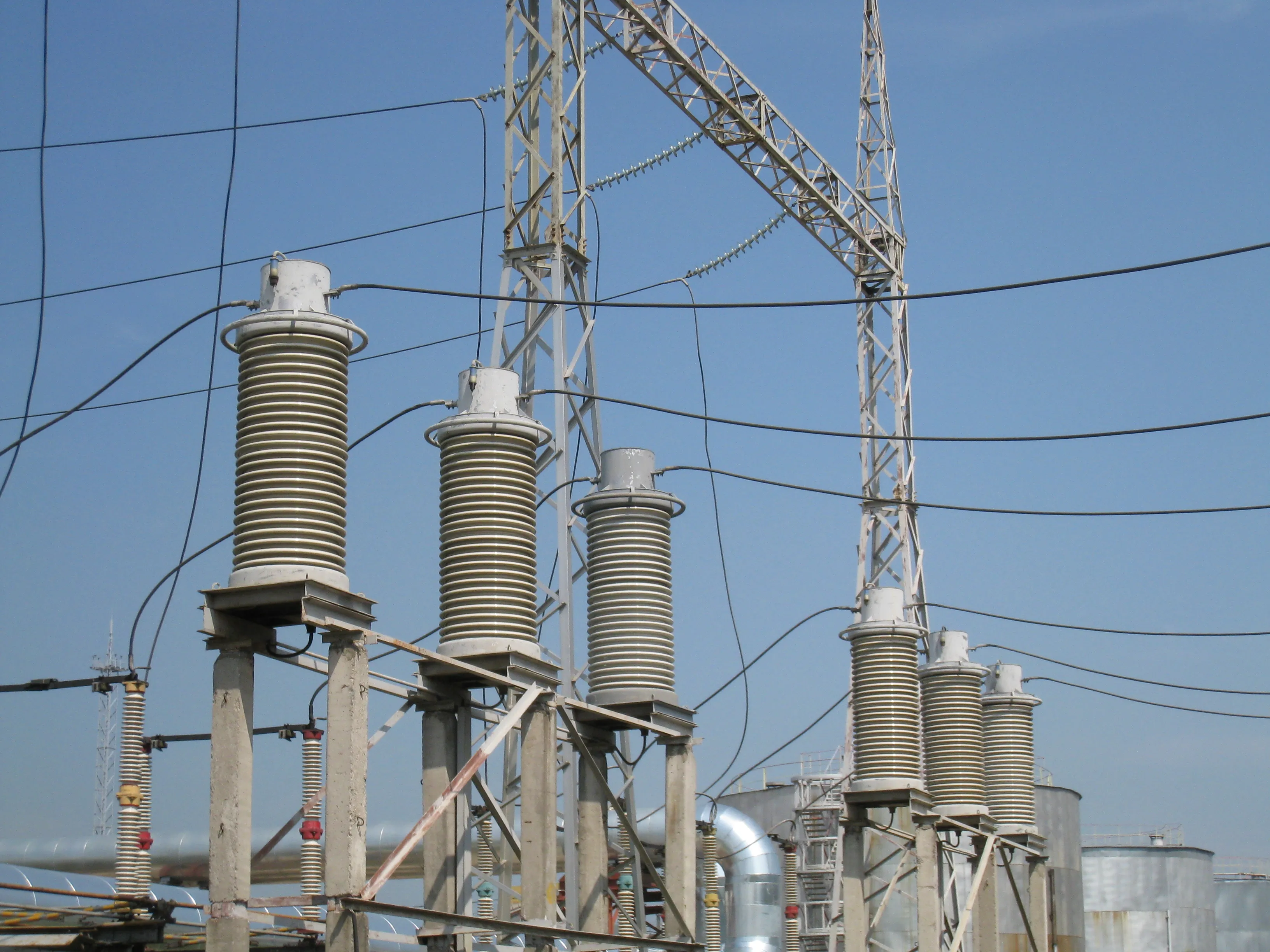

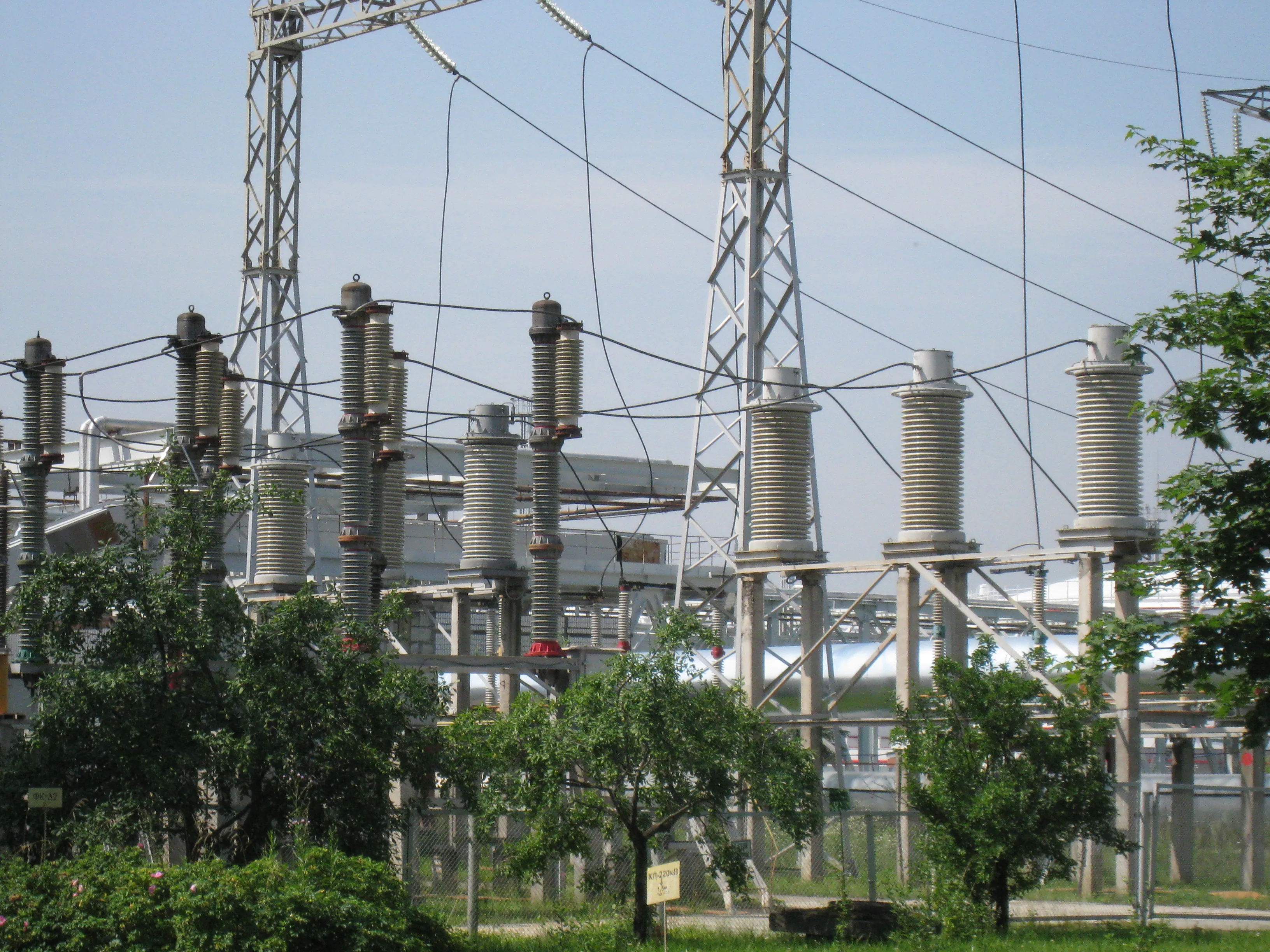

Выполнены монтаж кабельных линий и электрооборудования, установка систем автоматизации и управления (АСУ ТП Siemens SPPA-T3000), прокладка систем очистки выбросов и шумозащиты, а также подключение энергоблока к существующим сетям ТЭЦ.
Этап 5. Пусконаладочные работы (конец 2008 г.)
Проведены индивидуальные испытания газотурбинных установок, котлов-утилизаторов и паровой турбины, проверены системы автоматизации и защиты, выполнено комплексное опробование энергоблока под нагрузкой, произведена настройка параметров работы оборудования, обучен персонал ТЭЦ работе с новым оборудованием, а также оформлена исполнительная документация.

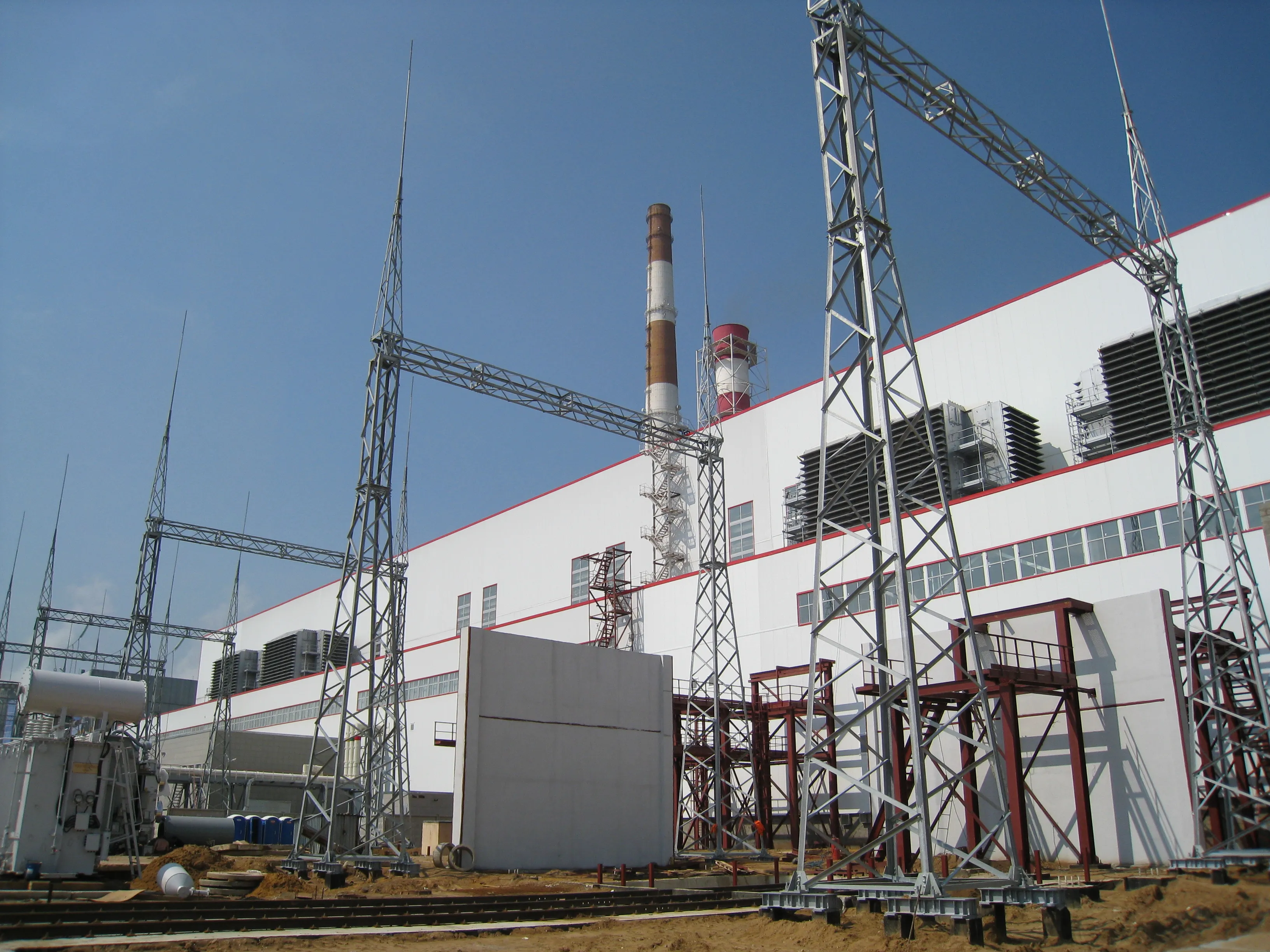

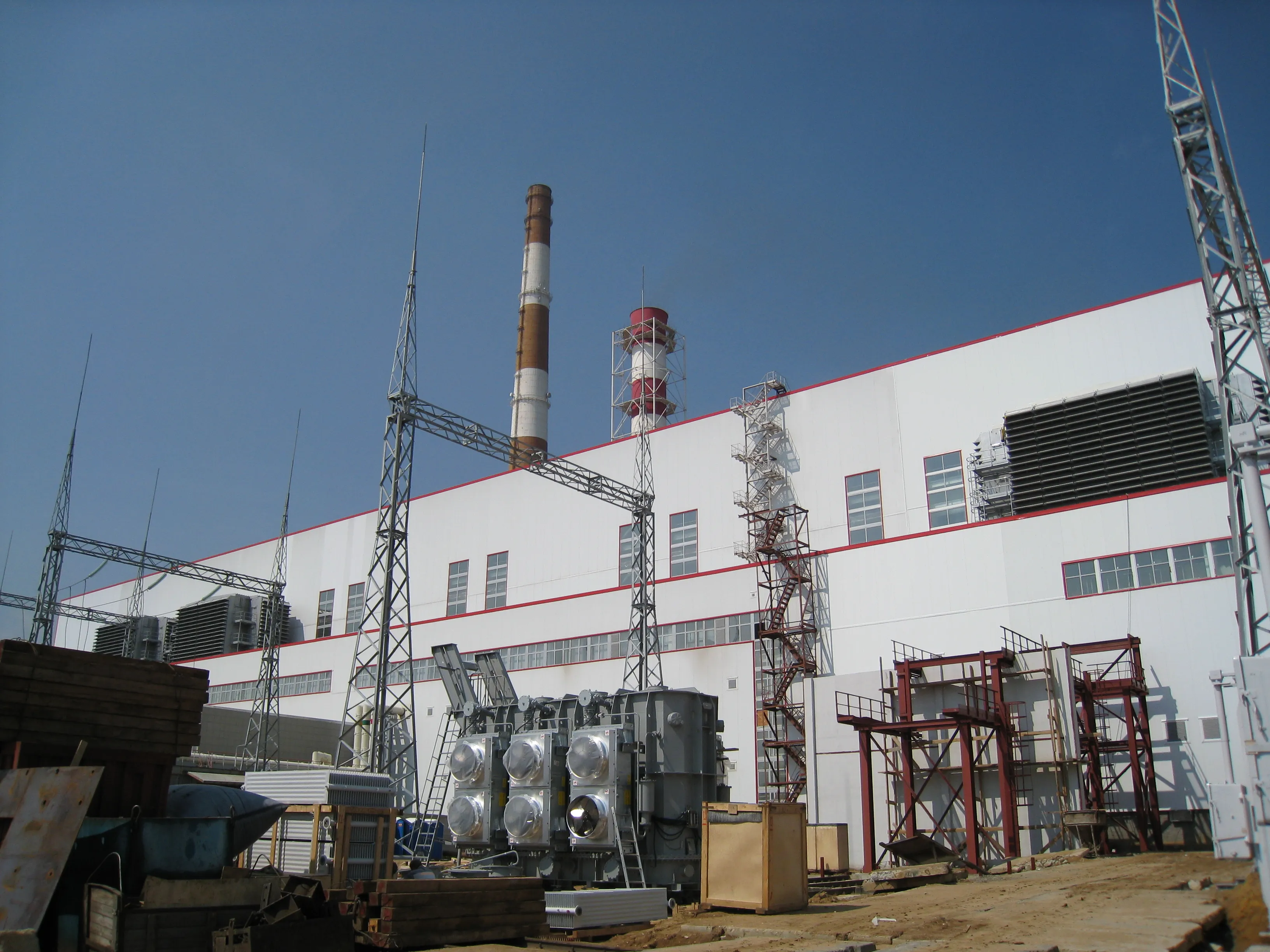

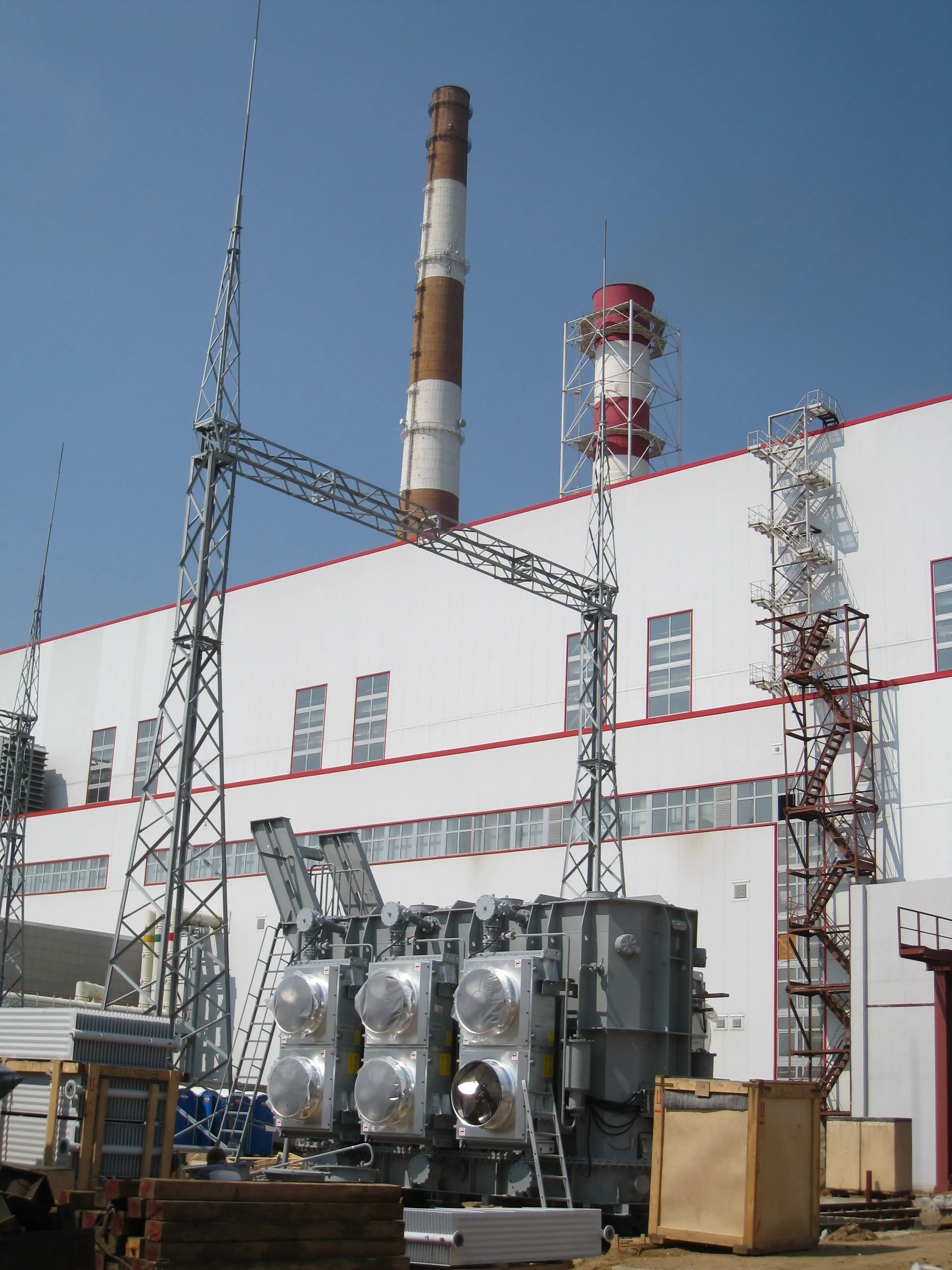

Этап 6. Ввод в эксплуатацию (декабрь 2008 г.)

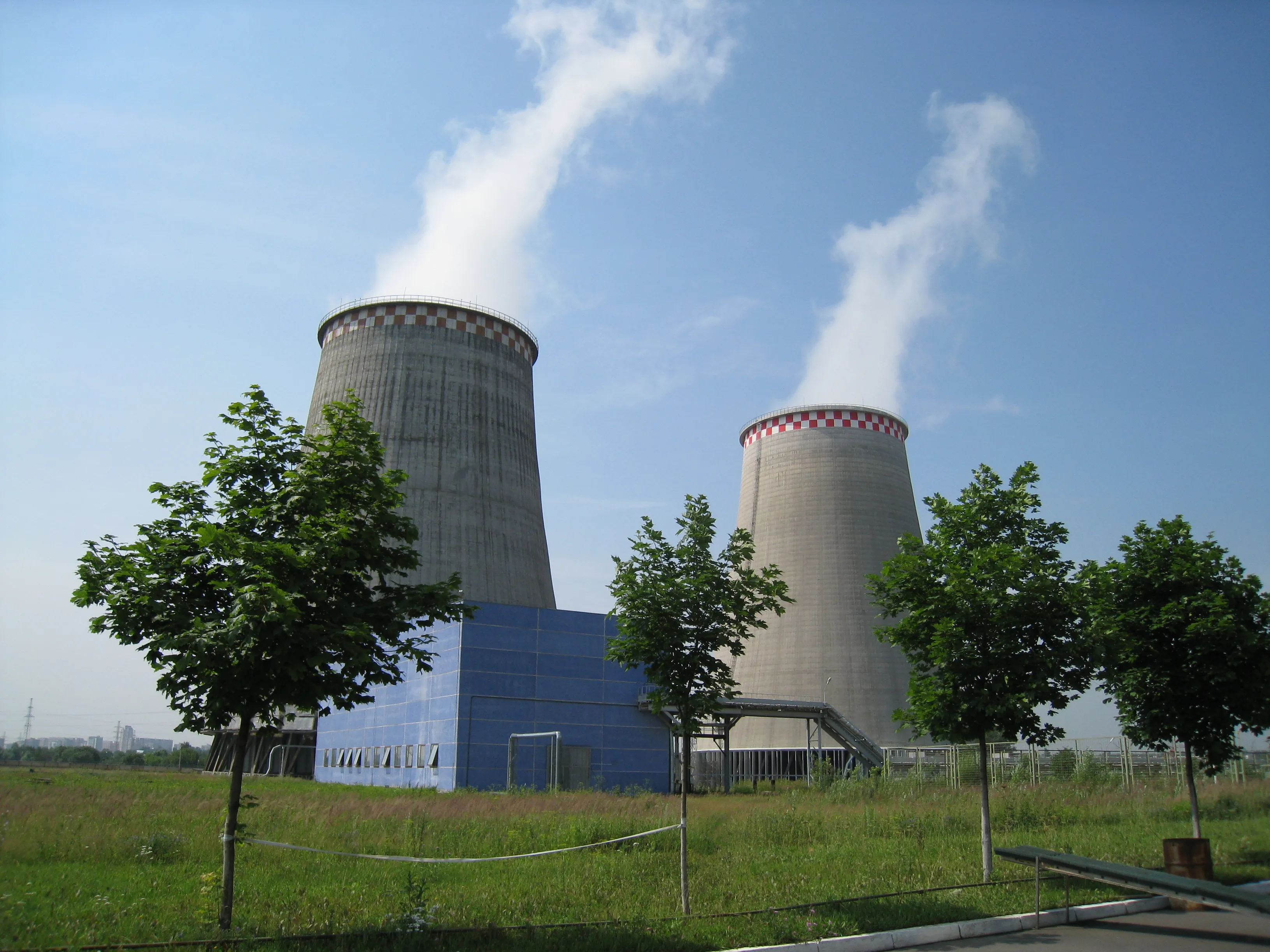

Проведены комплексные испытания энергоблока № 4 с выходом на номинальные параметры 450 МВт, оформлена исполнительная документация и подписан акт сдачи-приёмки выполненных работ, 17 декабря 2008 года официально завершено комплексное опробование энергоблока № 4 ПГУ-450 ТЭЦ-27, после чего начата его штатная эксплуатация в составе ТЭЦ-27.
Подписан контракт между СТГ и ОАО «Мосэнерго», разработана и согласована проектная документация с учётом требований заказчика и действующих нормативов, проведены инженерные изыскания на площадке ТЭЦ, организована строительная площадка с устройством временных дорог и складов, обеспечен завоз строительной техники, металлоконструкций и материалов, а также согласован график работ с администрацией ТЭЦ и диспетчерскими службами.
Этап 2. Возведение металлоконструкций (2007 г.)
Выполнен монтаж каркаса главного корпуса из металлоконструкций общим объёмом 7,3 тыс. т, установлены ограждающие конструкции, сооружены площадки обслуживания объёмом 800 т, а также проведён контроль качества сварных соединений и антикоррозионной защиты.
Этап 3. Монтаж основного оборудования (2007-2008 гг.)
Осуществлены поставка и установка газотурбинных установок ГТЭ-160, монтаж котлов-утилизаторов и паровой турбины, прокладка трубопроводов общим объёмом 2 тыс. т и установка 4 тыс. единиц арматуры, строительство стальных дымовых труб высотой 120 м, а также подключение оборудования к системам охлаждения и водоснабжения.
Этап 4. Прокладка инженерных сетей и коммуникаций (2008 г.)
Выполнены монтаж кабельных линий и электрооборудования, установка систем автоматизации и управления (АСУ ТП Siemens SPPA-T3000), прокладка систем очистки выбросов и шумозащиты, а также подключение энергоблока к существующим сетям ТЭЦ.
Этап 5. Пусконаладочные работы (конец 2008 г.)
Проведены индивидуальные испытания газотурбинных установок, котлов-утилизаторов и паровой турбины, проверены системы автоматизации и защиты, выполнено комплексное опробование энергоблока под нагрузкой, произведена настройка параметров работы оборудования, обучен персонал ТЭЦ работе с новым оборудованием, а также оформлена исполнительная документация.
Этап 6. Ввод в эксплуатацию (декабрь 2008 г.)
Проведены комплексные испытания энергоблока № 4 с выходом на номинальные параметры 450 МВт, оформлена исполнительная документация и подписан акт сдачи-приёмки выполненных работ, 17 декабря 2008 года официально завершено комплексное опробование энергоблока № 4 ПГУ-450 ТЭЦ-27, после чего начата его штатная эксплуатация в составе ТЭЦ-27.
