заказчик

ООО «Тобольск-Нефтехим»/ООО «СИБУР»

Местоположение

Тобольск

Сроки проекта

2012-2014

1

О проекте

Проект создания товарно-сырьевых баз (ТСБ) «Северная» и «Южная» был реализован в рамках расширения газофракционирующих мощностей предприятия «Тобольск-Нефтехим». Расширение складского хозяйства предприятия было предпринято для увеличения объёмов переработки широкой фракции лёгких углеводородов (ШФЛУ) с 3,8 до 6,6 млн тонн в год и увеличения выпуска товарной продукции.

ТСБ «Южная» введена в эксплуатацию в декабре 2013 года с полной инфраструктурой для приёма, хранения и отгрузки ШФЛУ, включая железнодорожную эстакаду и подъездные пути.

ТСБ «Северная» реконструирована с модернизацией двух крупных изотермических резервуаров и созданием новых объектов (операторная, насосная, холодильная установка и др.).

Создана единая система коммуникаций, обеспечивающая бесперебойную работу обеих баз. Обеспечена надёжная и безопасная эксплуатация объектов за счёт внедрения современных систем автоматизации, пожаротушения и контроля.

Проект способствует укреплению позиции СИБУРа на рынке нефтехимической продукции.

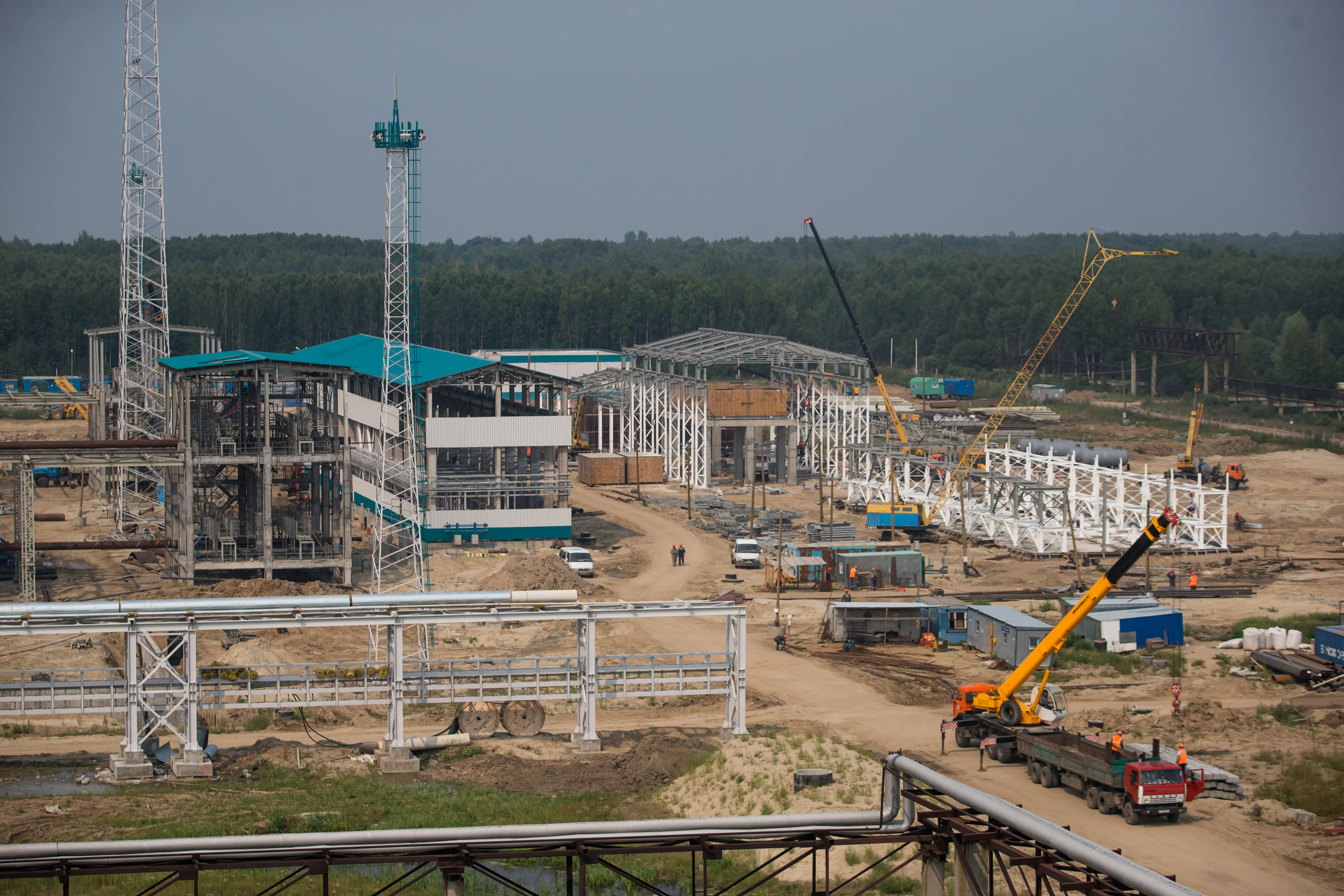

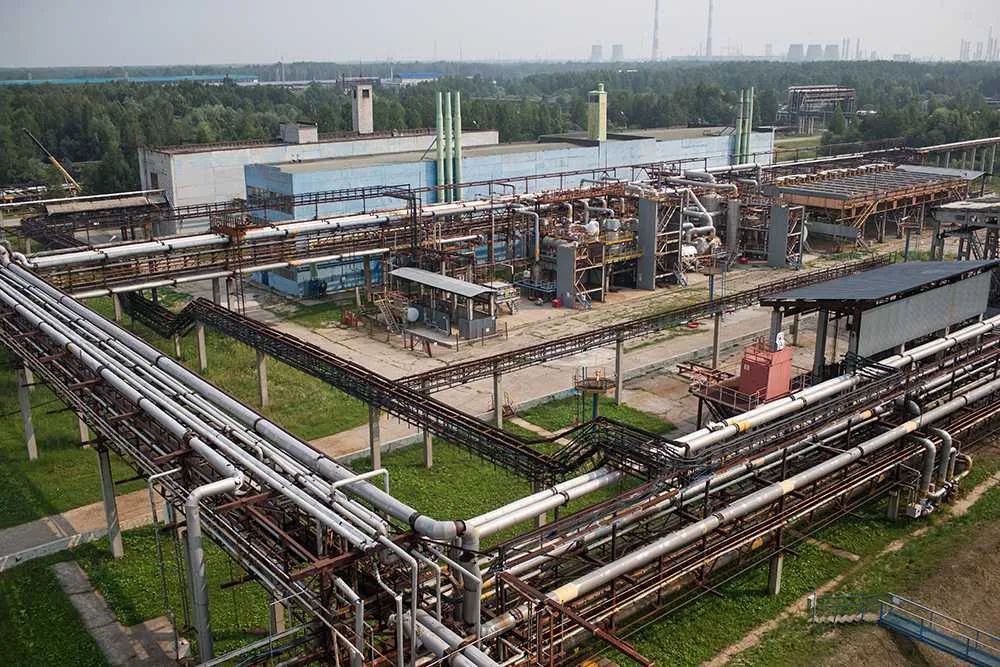

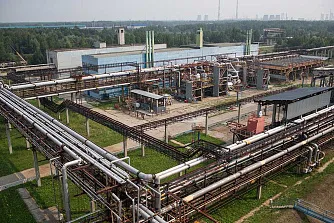

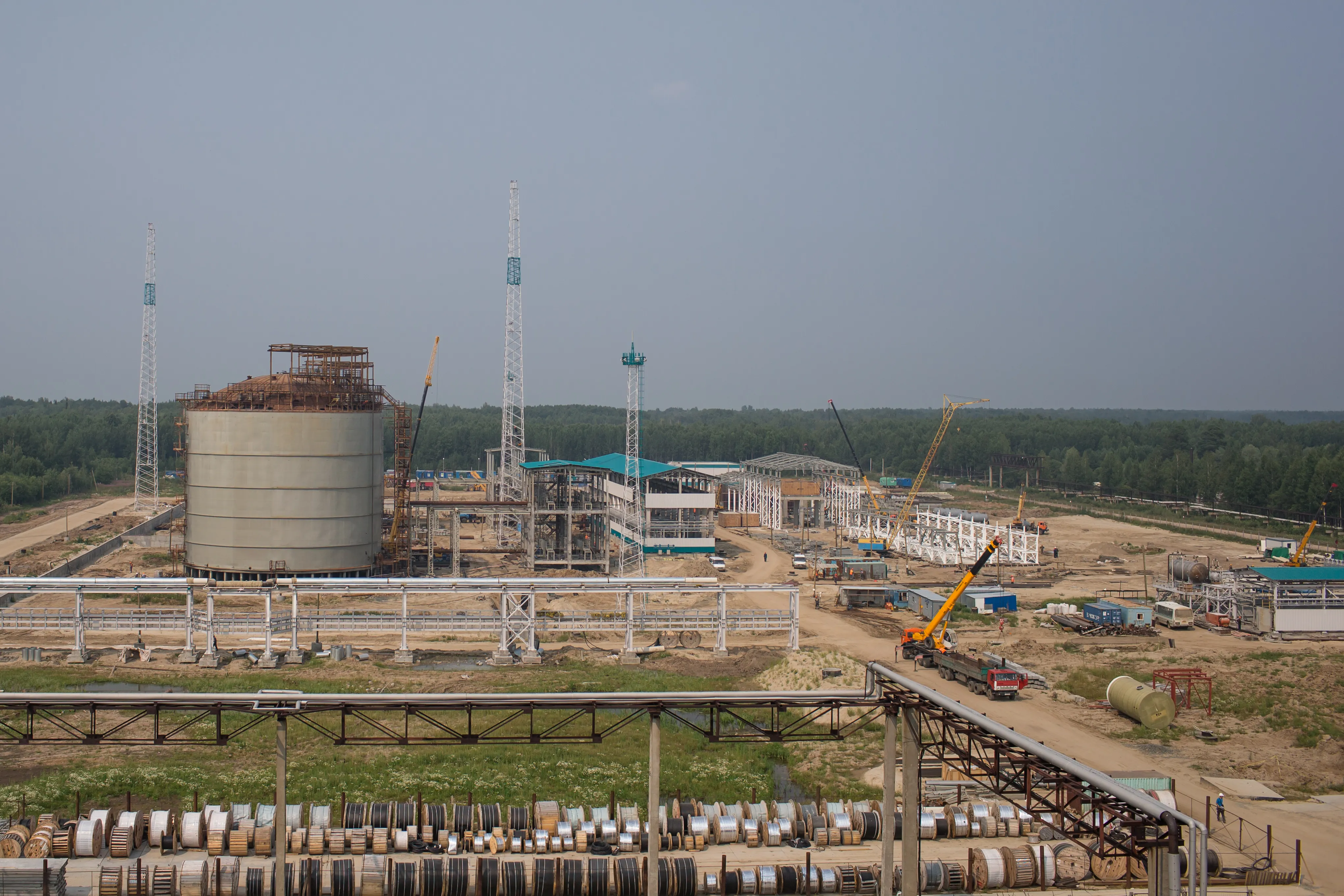

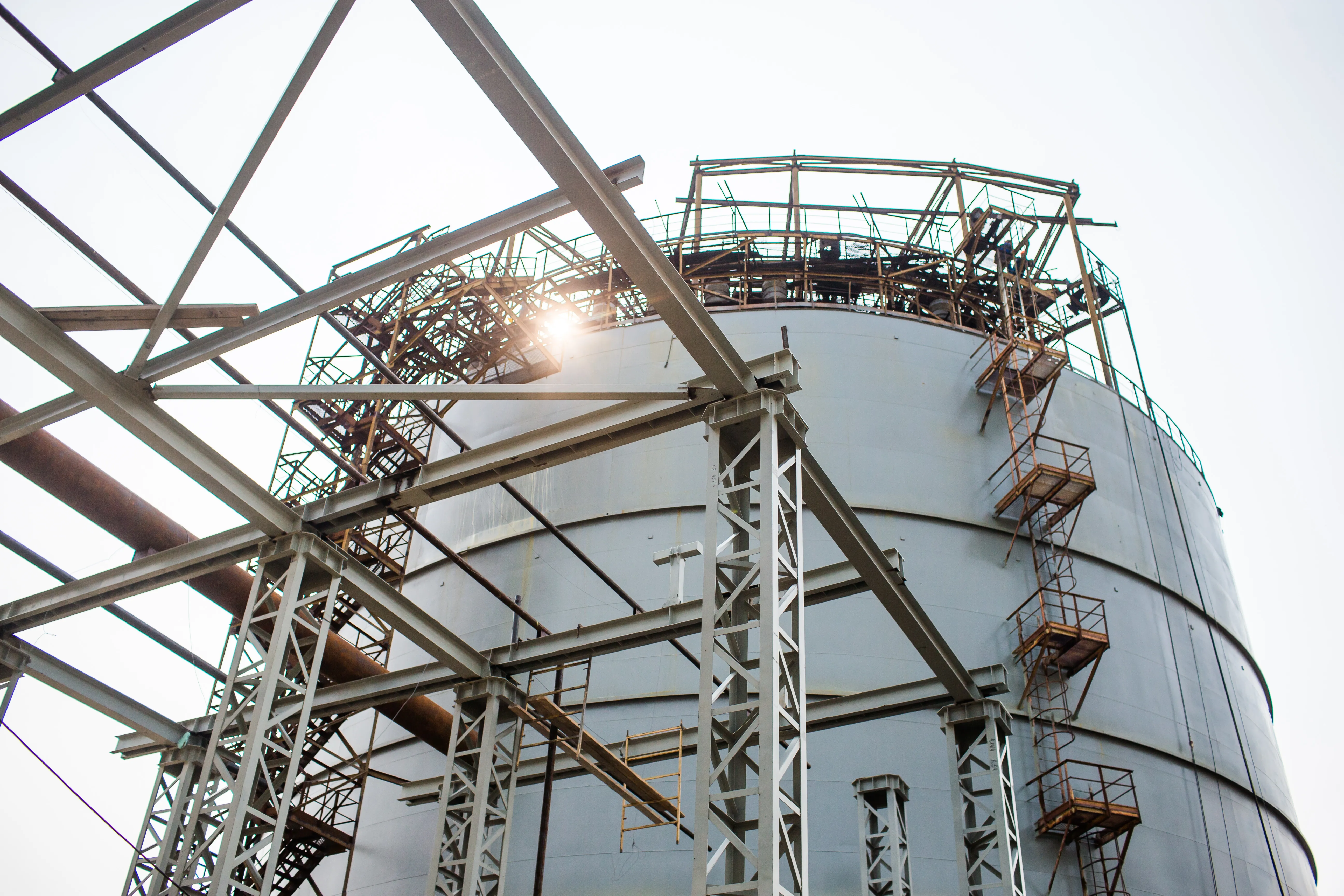

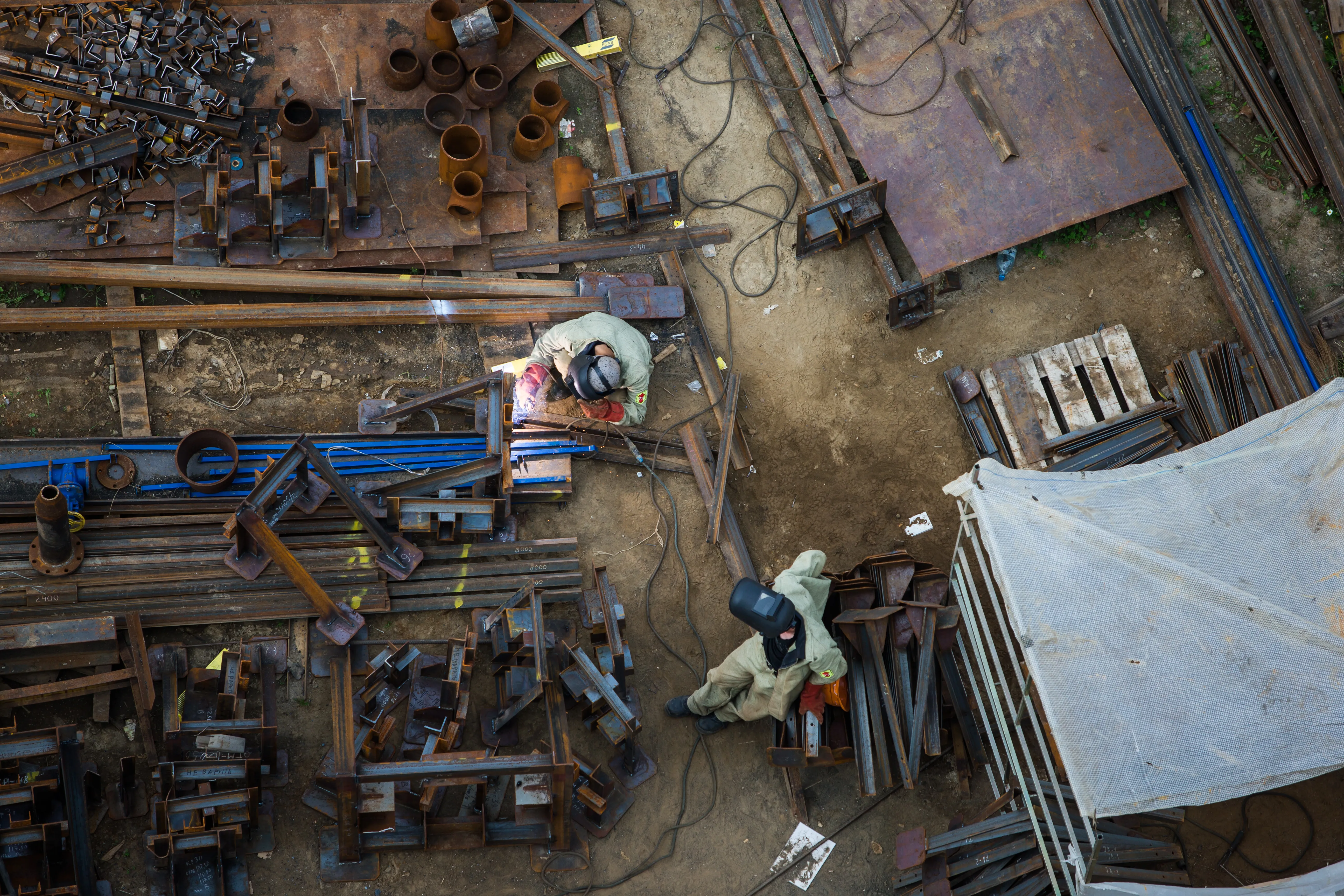

Фото о проекте 1 Фото о проекте 1
facts-img-1

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

Реализован проект строительства и реконструкции ТСБ «Северная» и «Южная», обеспечивший увеличение мощности переработки ШФЛУ с 3,8 до 6,6 млн тонн в год и создание современной инфраструктуры хранения и отгрузки

6,6 млн тн в год
Расширение склада для увеличения объёма переработки ШФЛУ
2,5 километра
осуществлена укладка подъездных железнодорожных путей
20 тыс. м³ каждый
Реконструкция двух изотермических резервуаров объёмом
  • 6,6 млн тн в год
    Расширение склада для увеличения объёма переработки ШФЛУ
  • 2,5 километра
    осуществлена укладка подъездных железнодорожных путей
  • 20 тыс. м³ каждый
    Реконструкция двух изотермических резервуаров объёмом
[/]

3

Ход строительства

Работы выполнялись поэтапно: сначала на ТСБ «Южная», затем — на ТСБ «Северная».
Этап 1. Строительство ТСБ «Южная» (февраль 2012-декабрь 2013)
Февраль-июнь 2012: подготовительные работы

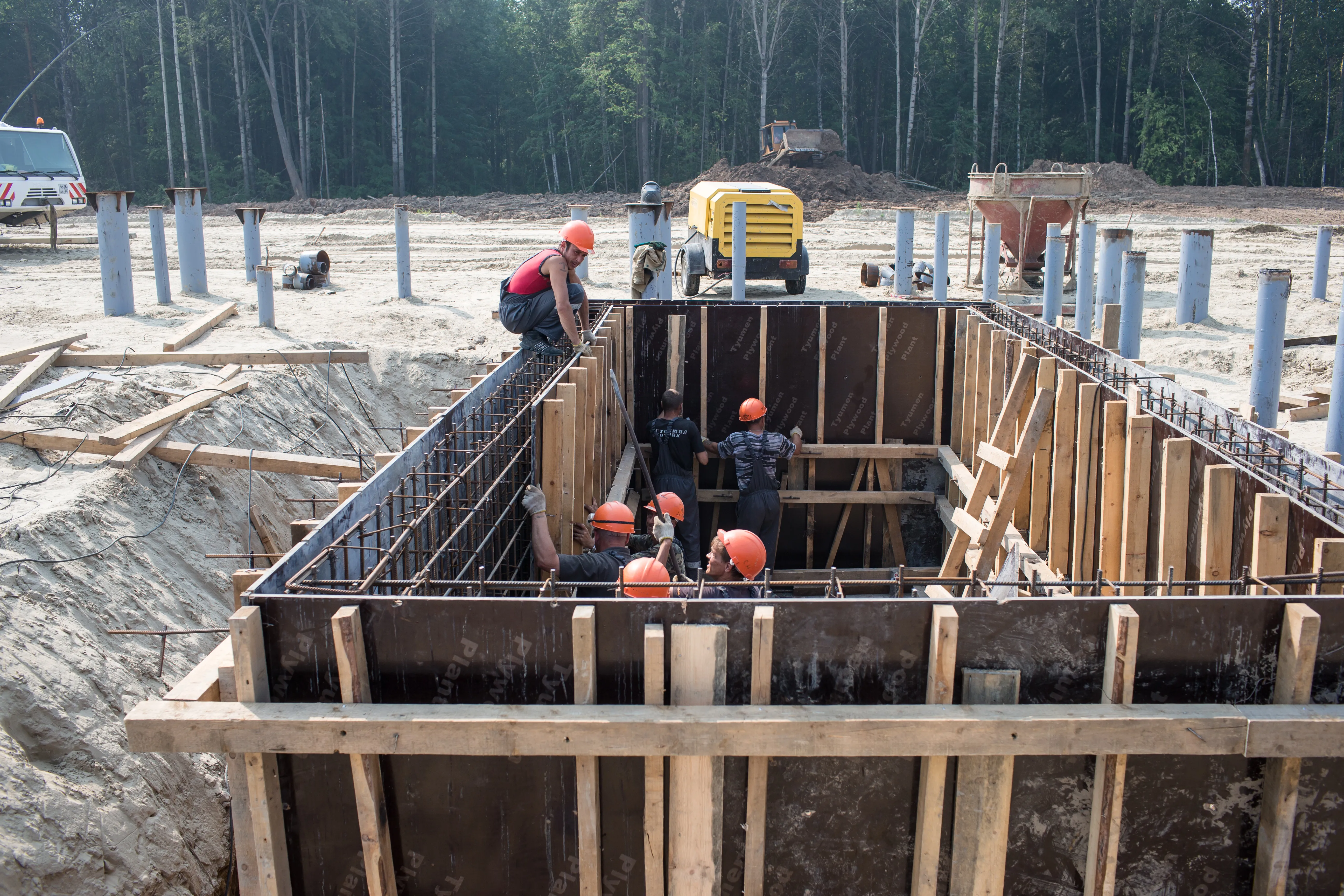

Развёртывание строительного городка и инфраструктуры для персонала, геодезическая разбивка площадки, подготовка территории, включая планировку, отсыпку грунтом, устройство временных дорог и площадок для складирования, а также прокладка временных инженерных сетей, таких как электричество, водоснабжение и связь.
Июль-декабрь 2012: строительство инфраструктуры

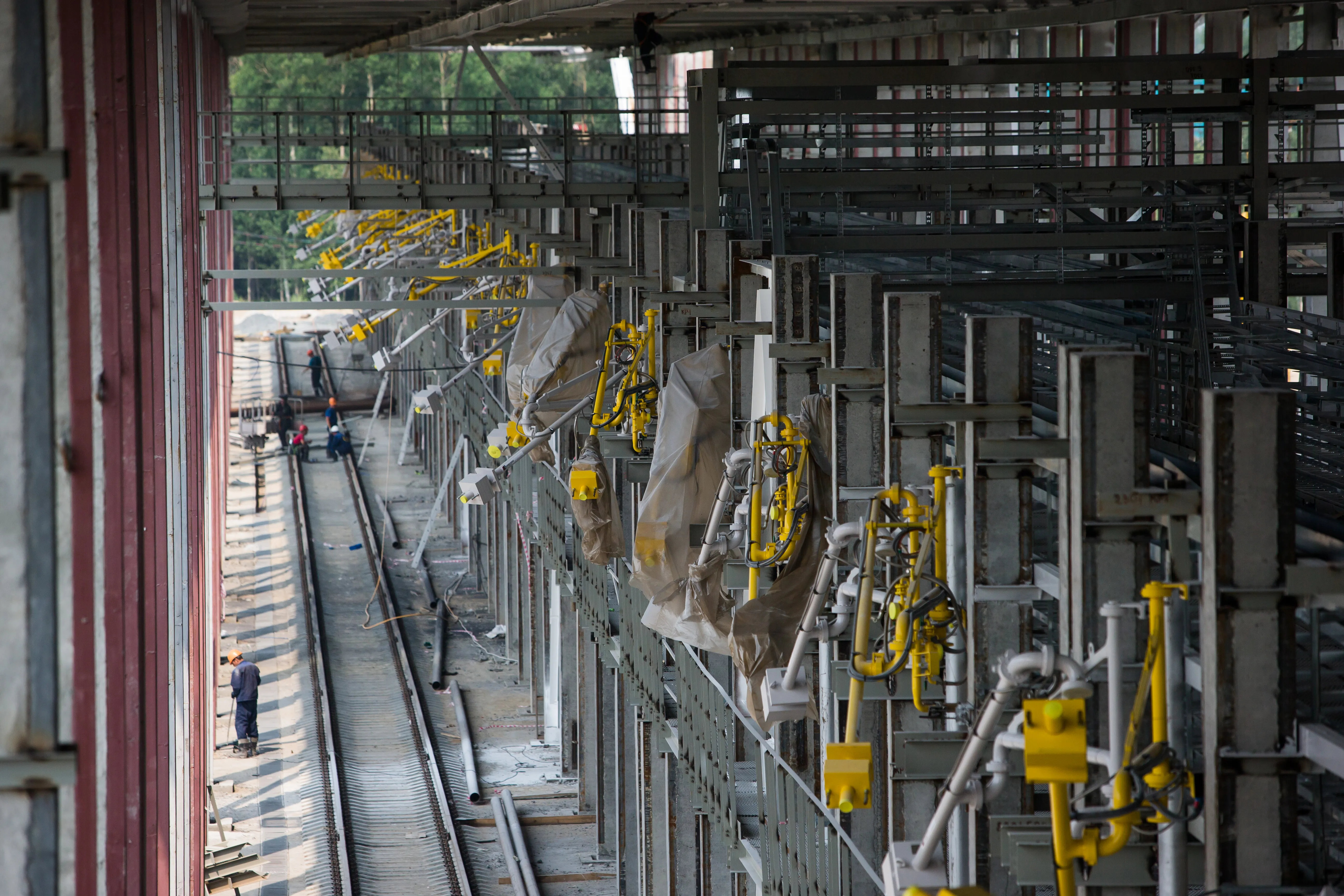

Возведение эстакады продуктопровода, строительство железнодорожной сливо-наливной эстакады, укладка 2,5 км подъездных железнодорожных путей, монтаж временных сооружений и складов для хранения материалов.
Январь-июнь 2013: монтаж основного оборудования и коммуникаций
Монтаж основного оборудования и коммуникаций, установка технологических трубопроводов и запорной арматуры, монтаж систем электроснабжения и освещения, прокладка сетей связи и сигнализации, обустройство систем водоотведения и ливневой канализации, начало монтажа систем противопожарной защиты.

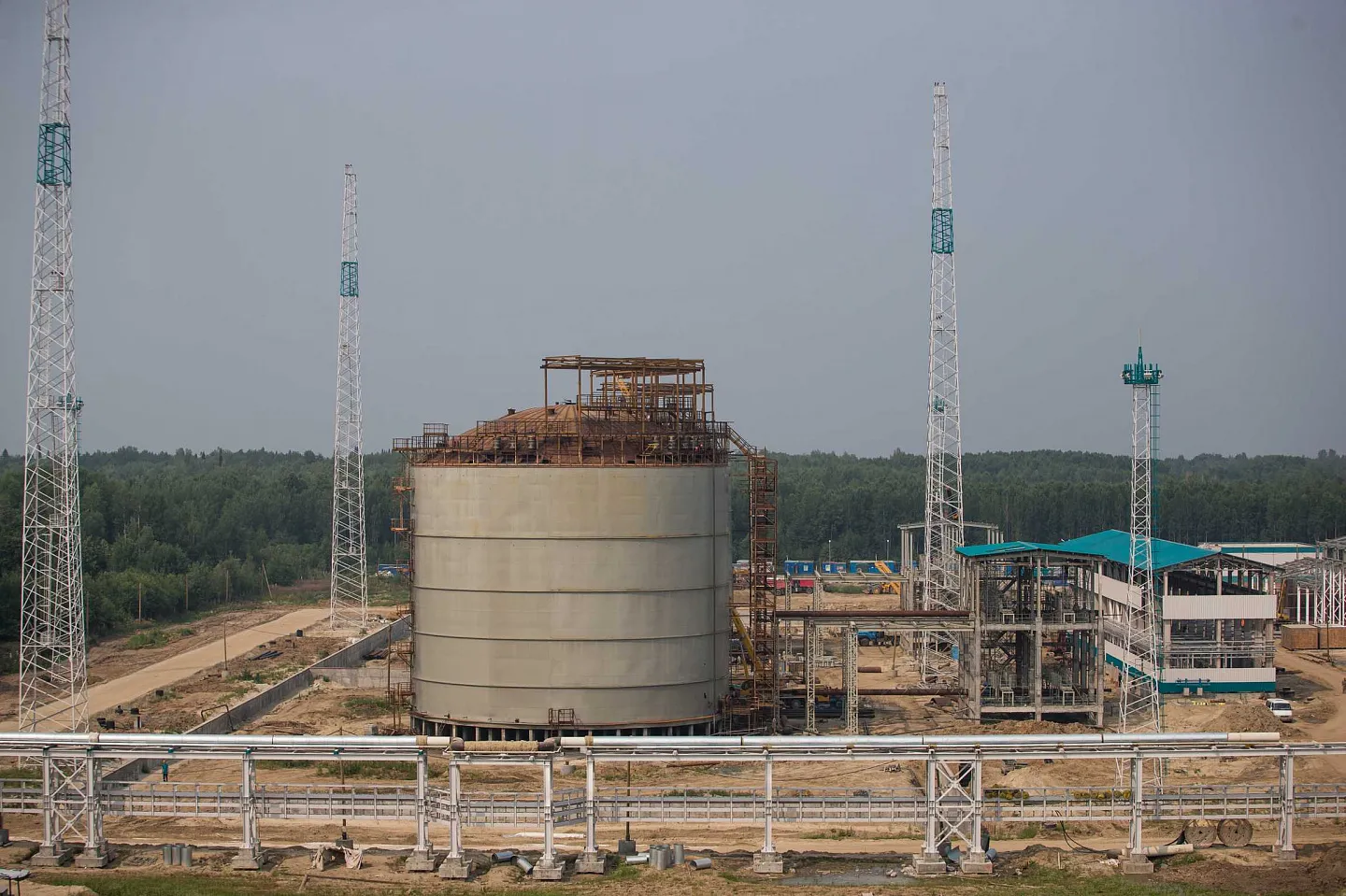

Июль-декабрь 2013: пусконаладочные работы и ввод в эксплуатацию Завершение монтажа систем пожаротушения и сигнализации, гидравлические испытания трубопроводов, пусконаладка насосного оборудования, комплексные испытания сливо-наливной эстакады, обучение персонала заказчика, приёмка объекта комиссией. Декабрь 2013: ТСБ «Южная» передана в эксплуатацию заказчику
Этап 2. Реконструкция ТСБ «Северная» (январь 2013-сентябрь 2014)
Январь-июнь 2013: подготовительные и демонтажные работы
Разбивка осей новых сооружений, демонтаж устаревшего оборудования и конструкций, ревизия существующих фундаментов и несущих конструкций, организация временных подъездных путей и площадок складирования.

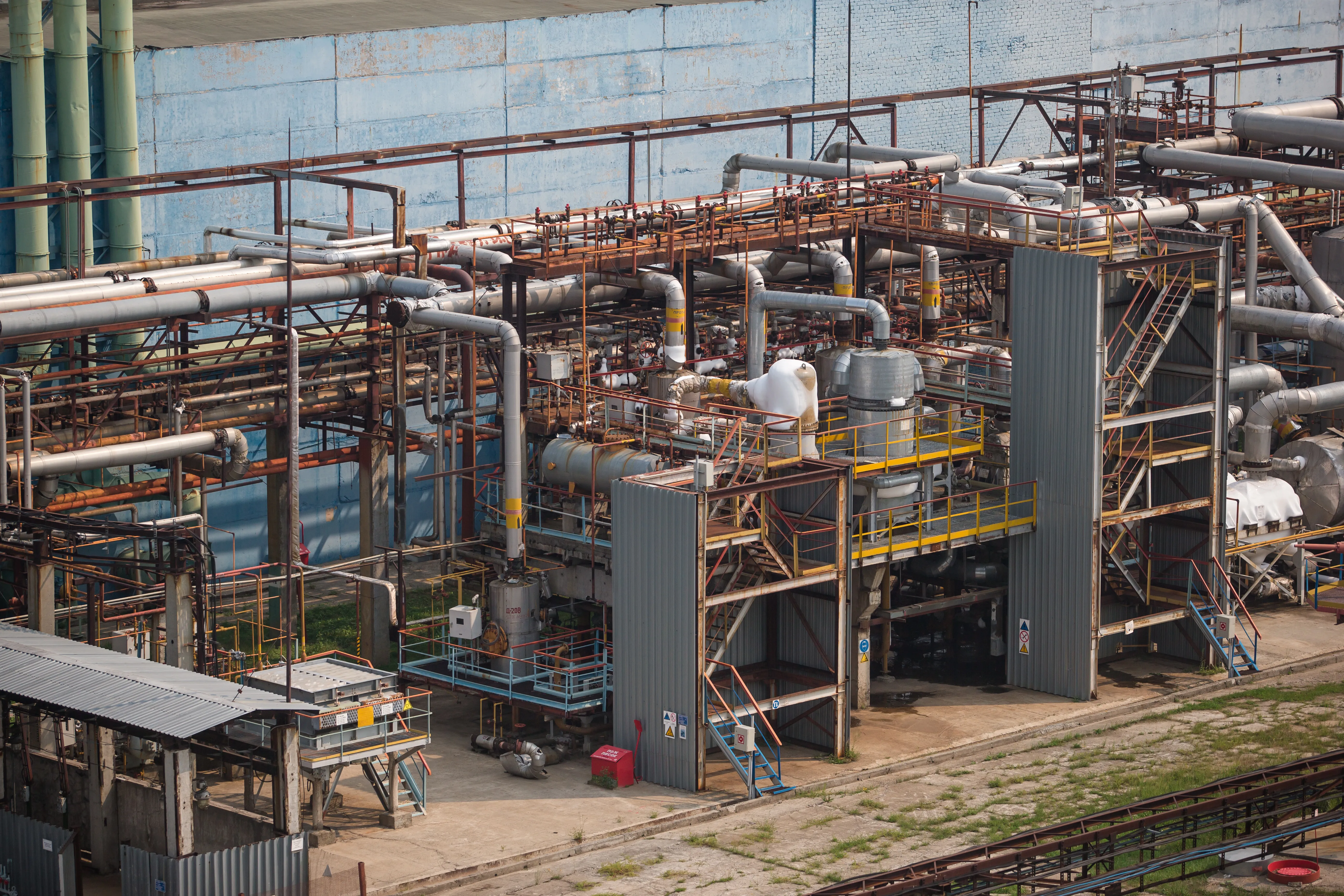

Июль-декабрь 2013: реконструкция резервуаров и строительство новых объектов Реконструкция двух изотермических резервуаров объёмом 20 тыс. м³ каждый, включая ремонт и усиление несущих конструкций, замену теплоизоляции, ревизию и замену запорной арматуры, установку новых контрольно-измерительных приборов. Также была возведена объединённая операторная и насосная станции, осуществлён монтаж холодильной установки, устройство узла нагрева антифриза и перекачки ШФЛУ, а также построена факельная установка.
Январь-июнь 2014: прокладка коммуникаций и монтаж оборудования Прокладка межцеховых технологических трубопроводов, монтаж тепломагистралей и систем теплоснабжения, установка систем электроснабжения, освещения и молниезащиты, прокладка сетей водоснабжения и канализации, монтаж сетей связи и систем автоматизации. Строительство подъездных железнодорожных путей и внутризаводских автодорог, создание системы пожаротушения, включая строительство нового узла пенотушения, монтаж пожарной насосной станции и устройство двух водоёмов для пожаротушения.
Июль-сентябрь 2014: пусконаладочные работы и сдача объекта Гидравлические и пневматические испытания трубопроводов, наладка насосного и холодильного оборудования, тестирование систем автоматизации и управления, проверка работоспособности систем противопожарной защиты, обучение эксплуатационного персонала. Проведение комплексных испытаний всех систем в связке и оформление исполнительной документации.
10 сентября 2014: подписание акта приёмки объекта

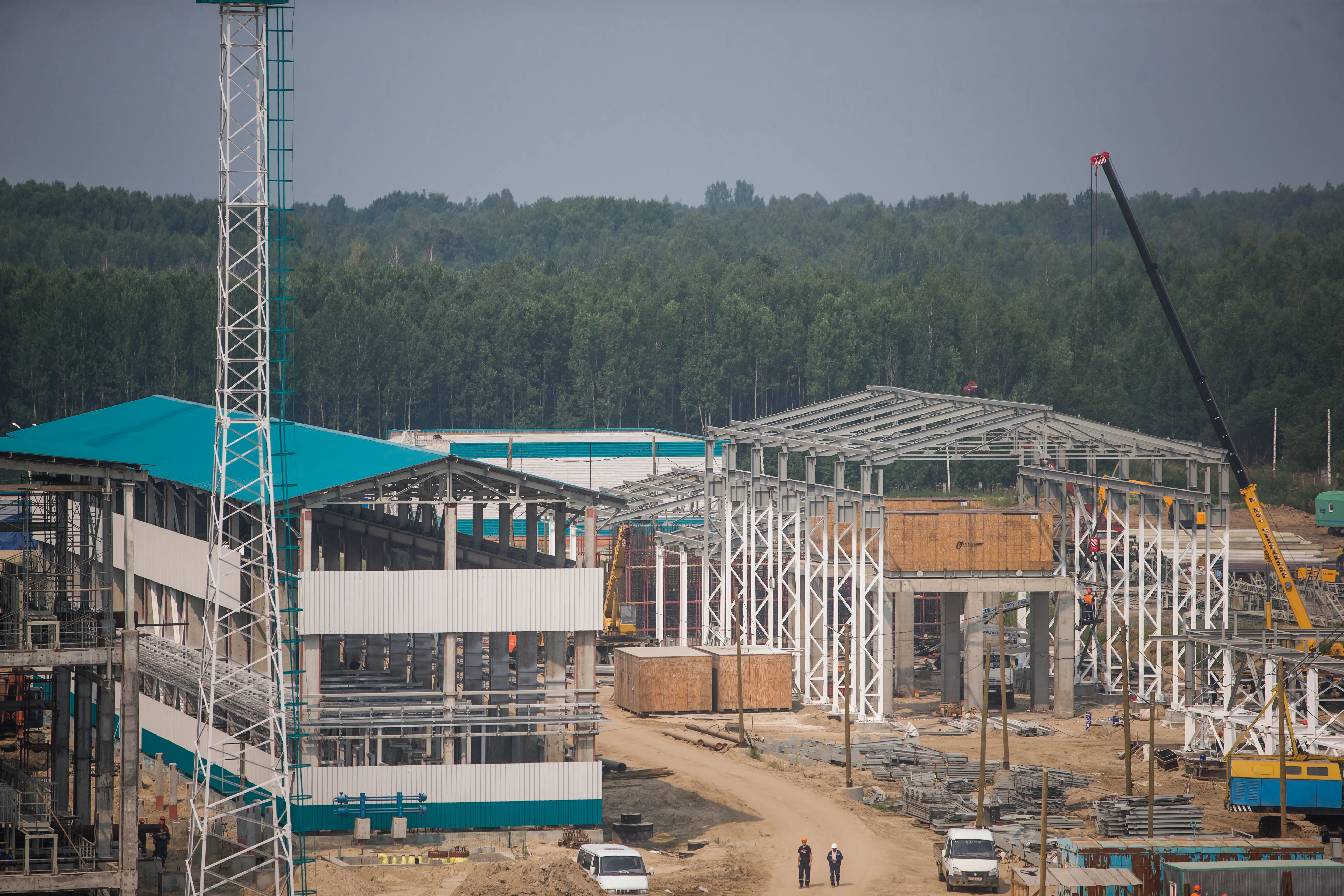

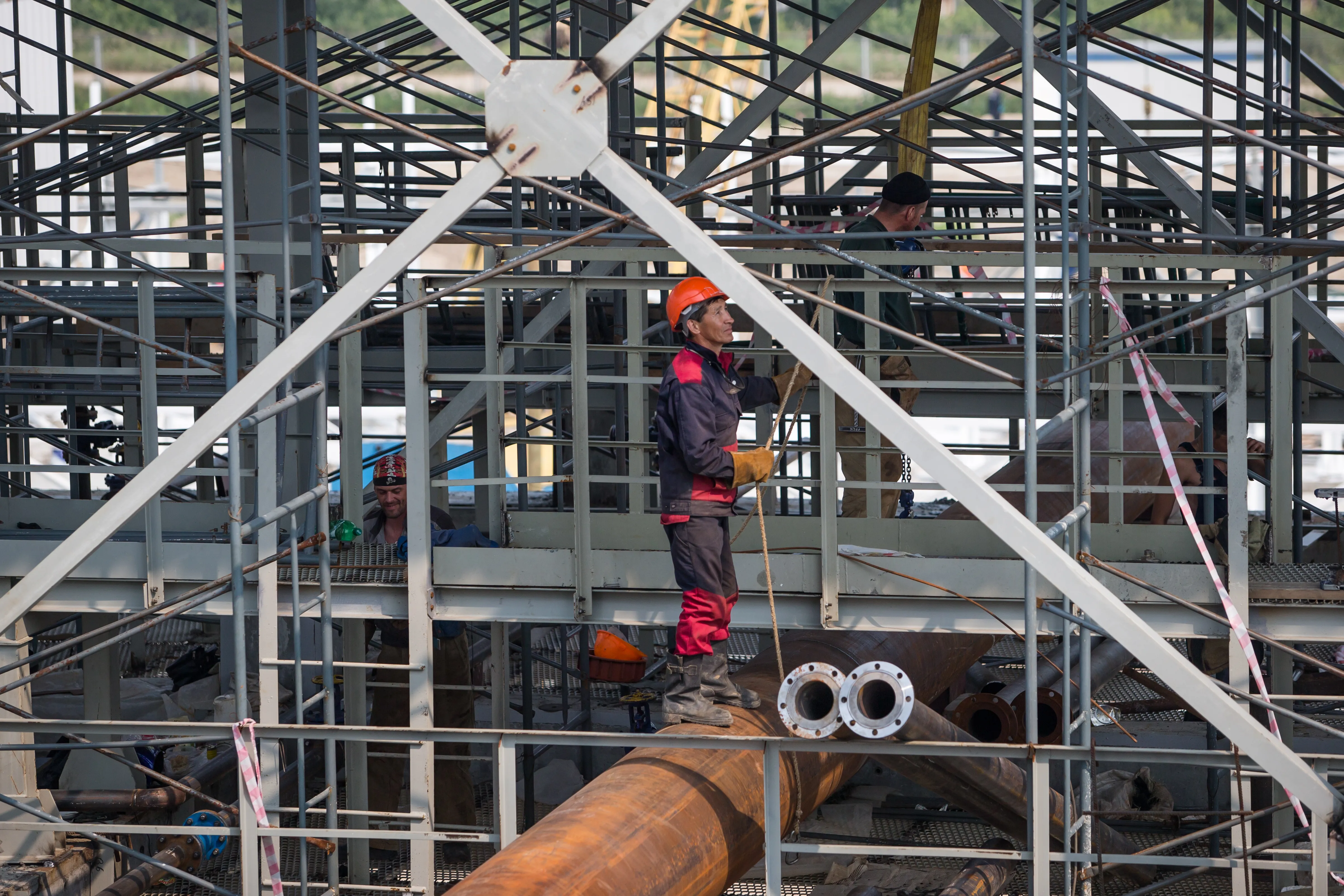

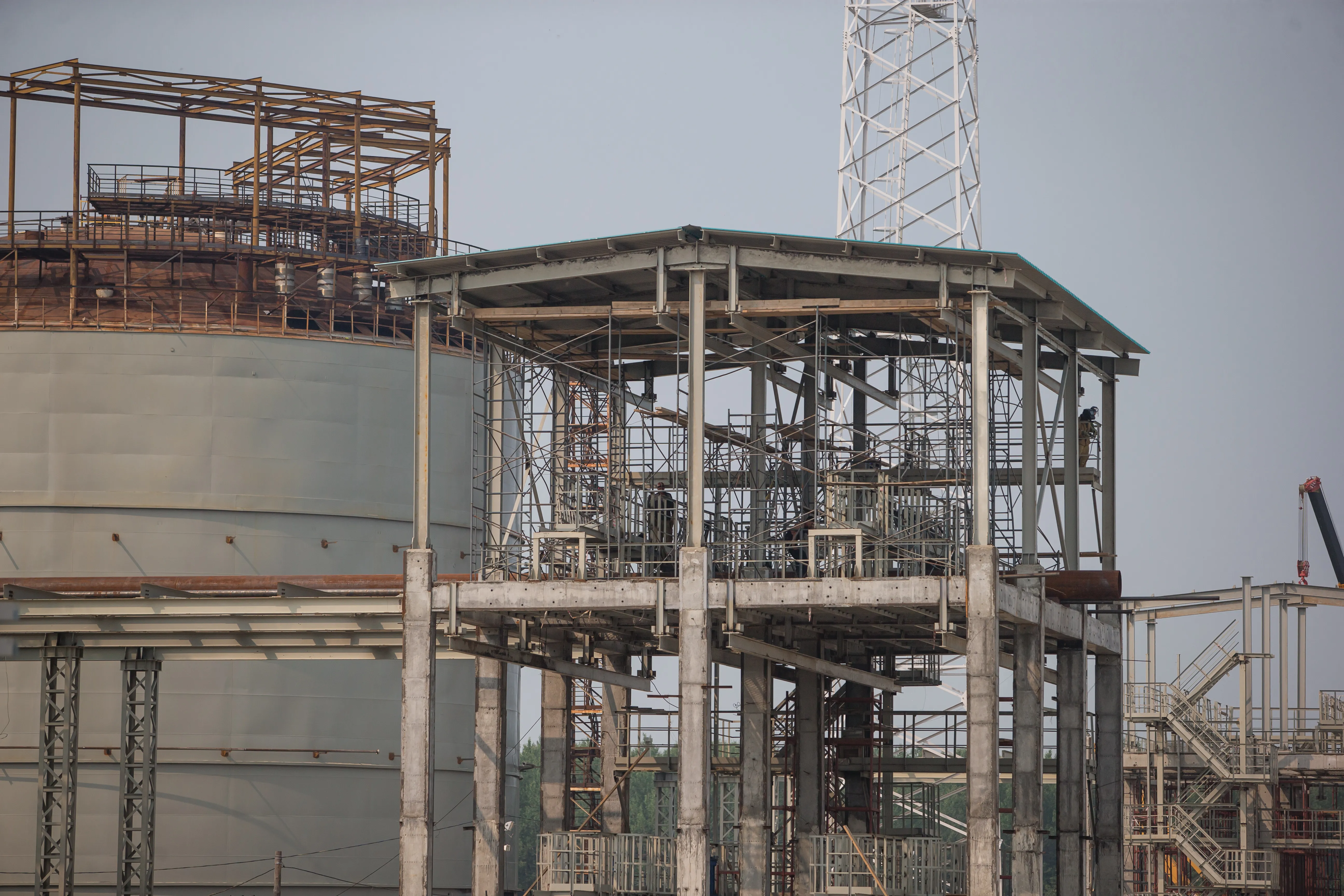

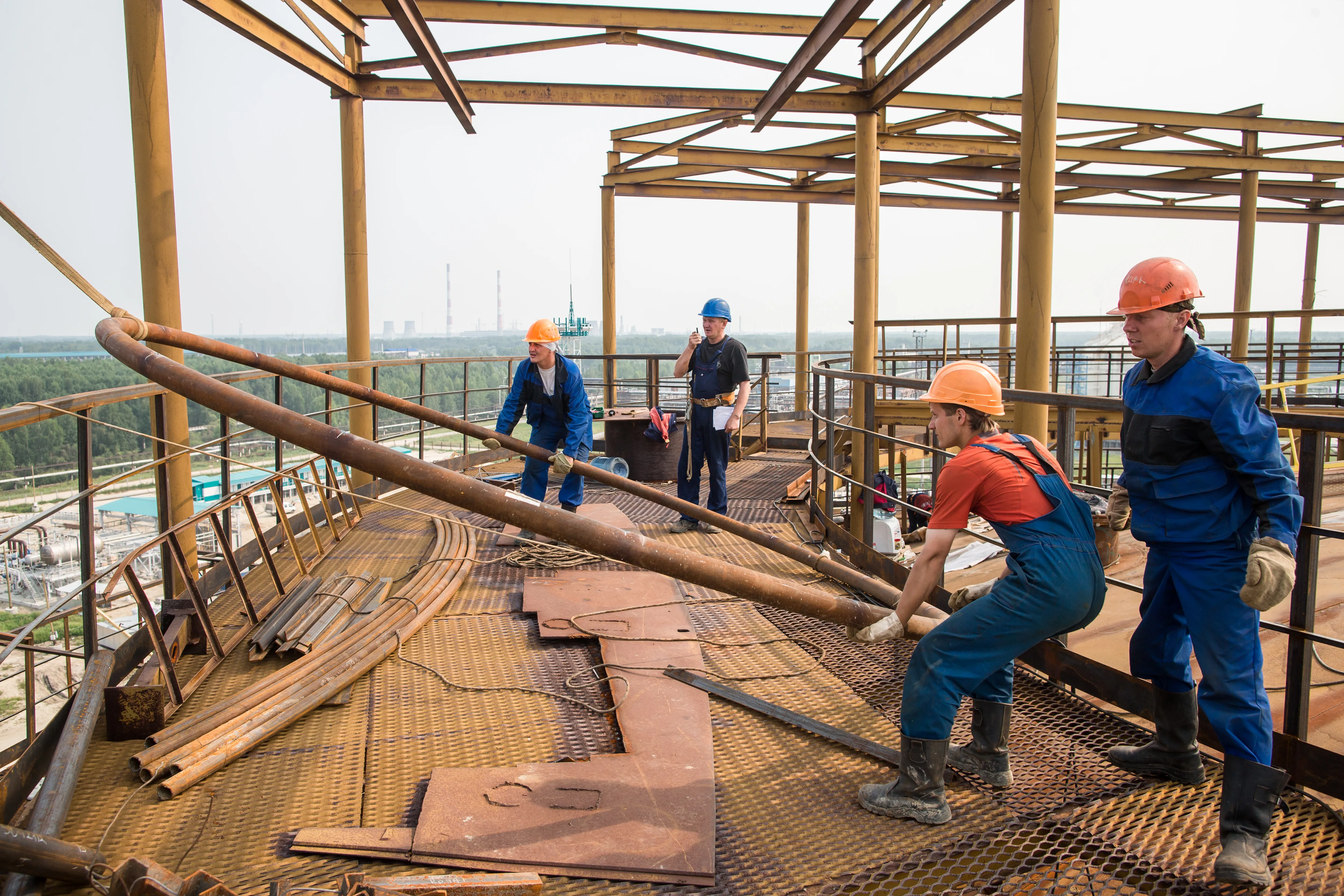

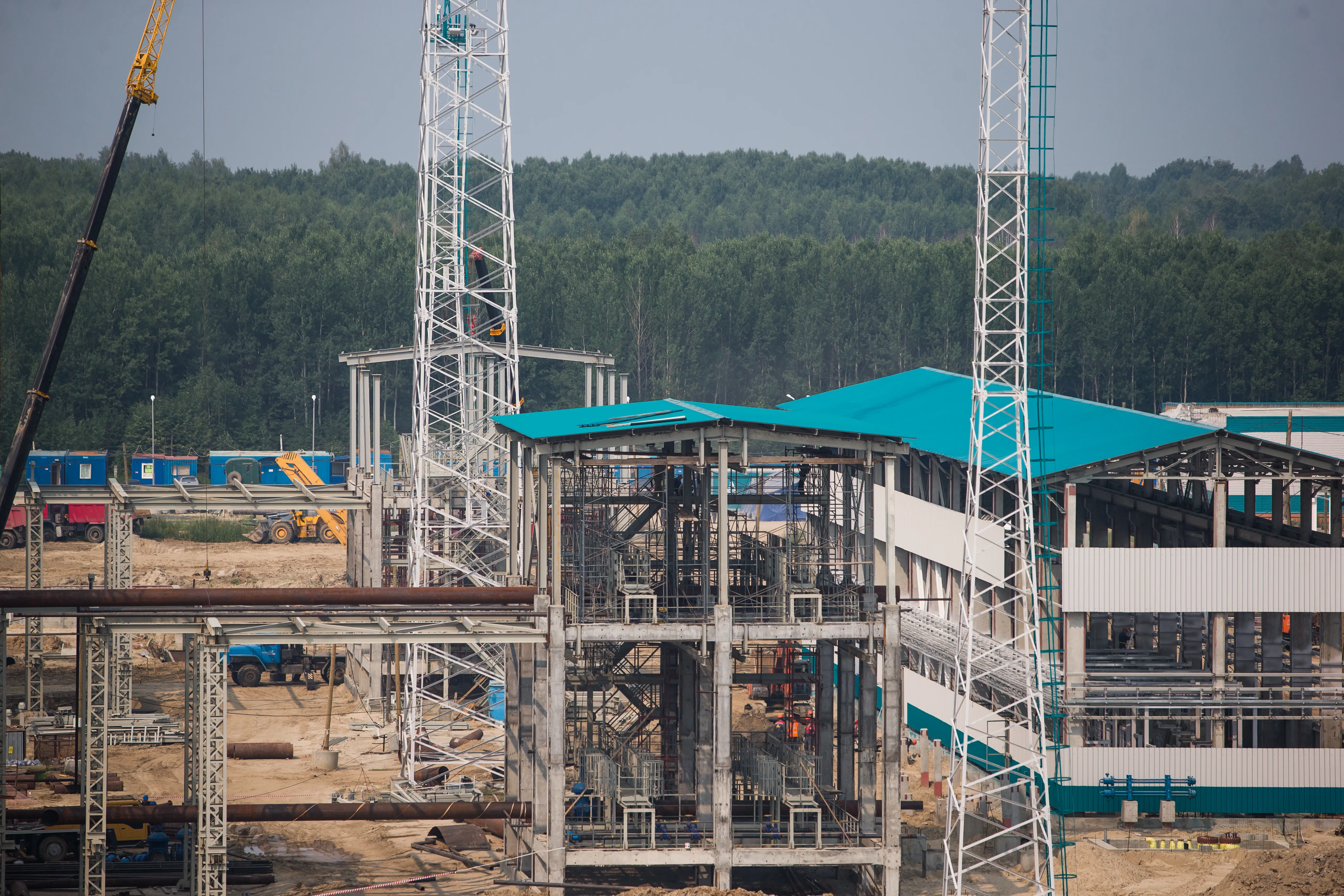

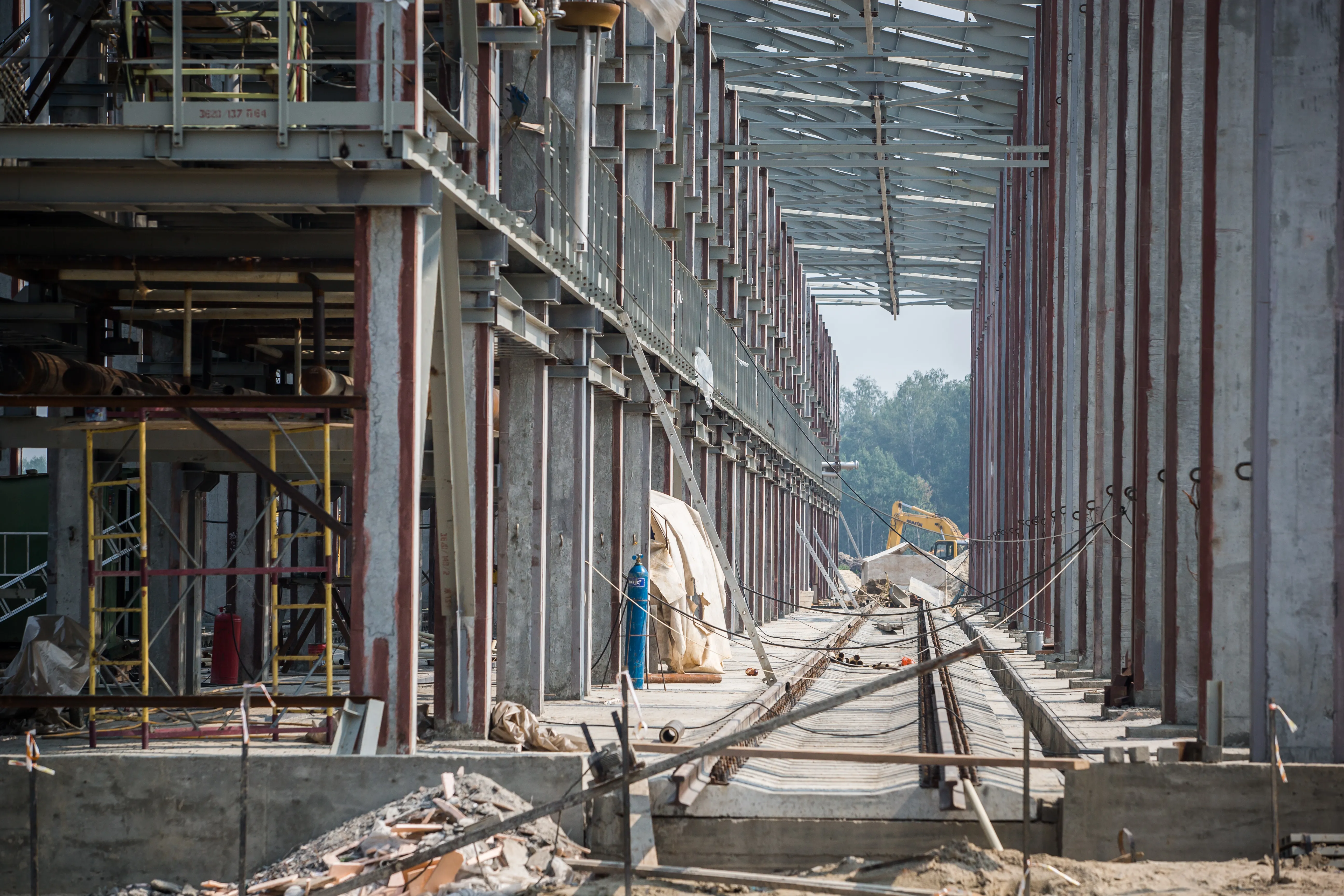

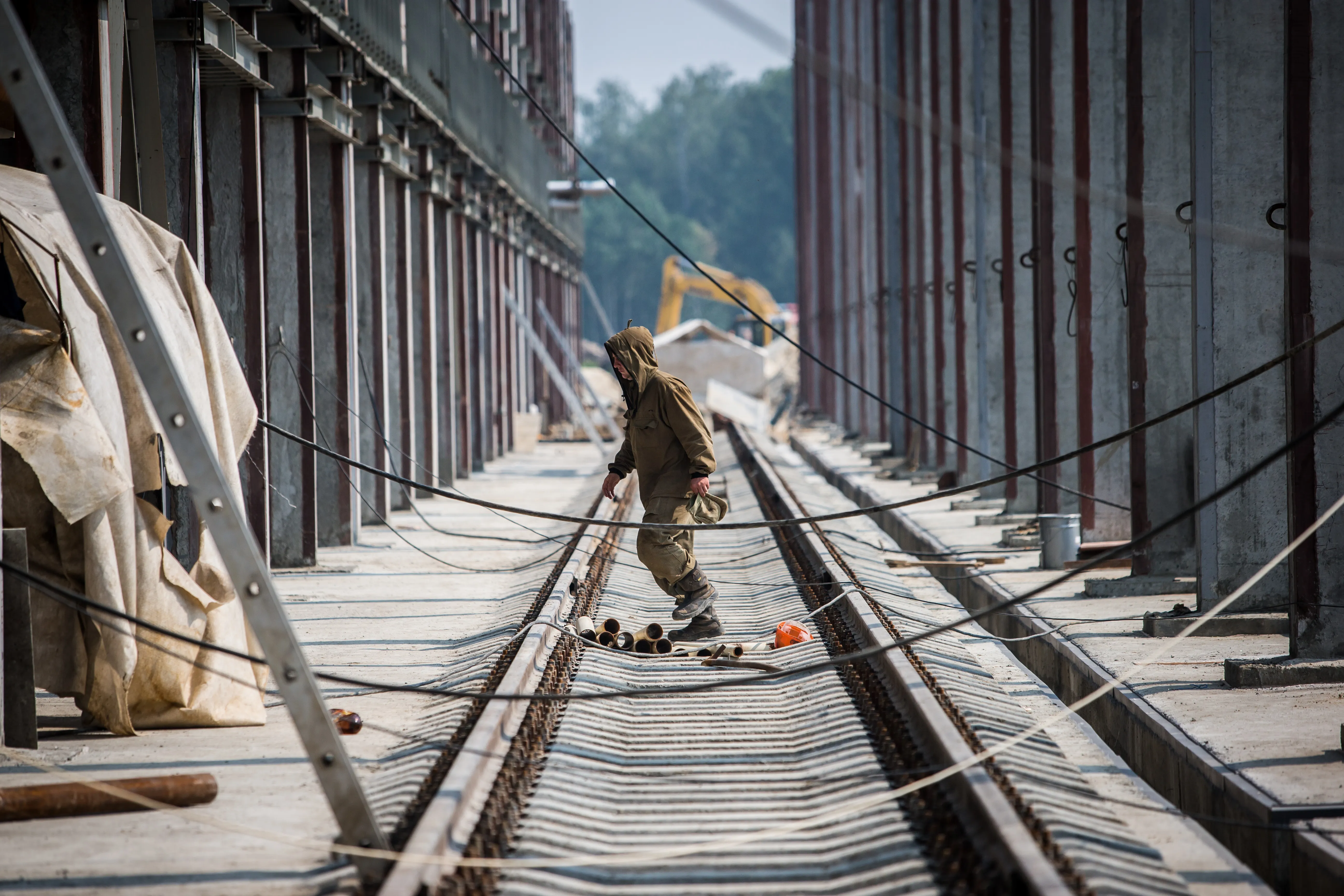

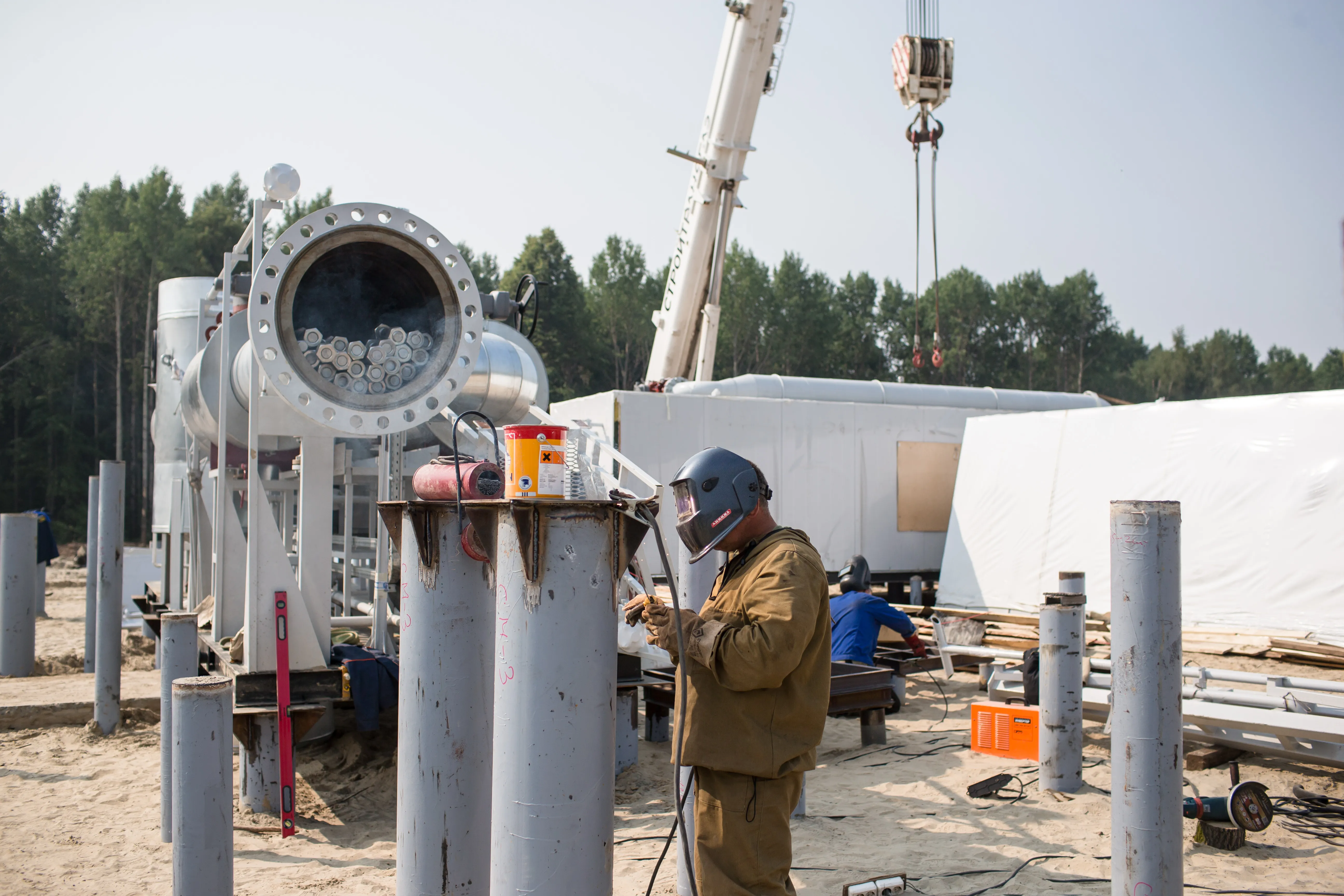

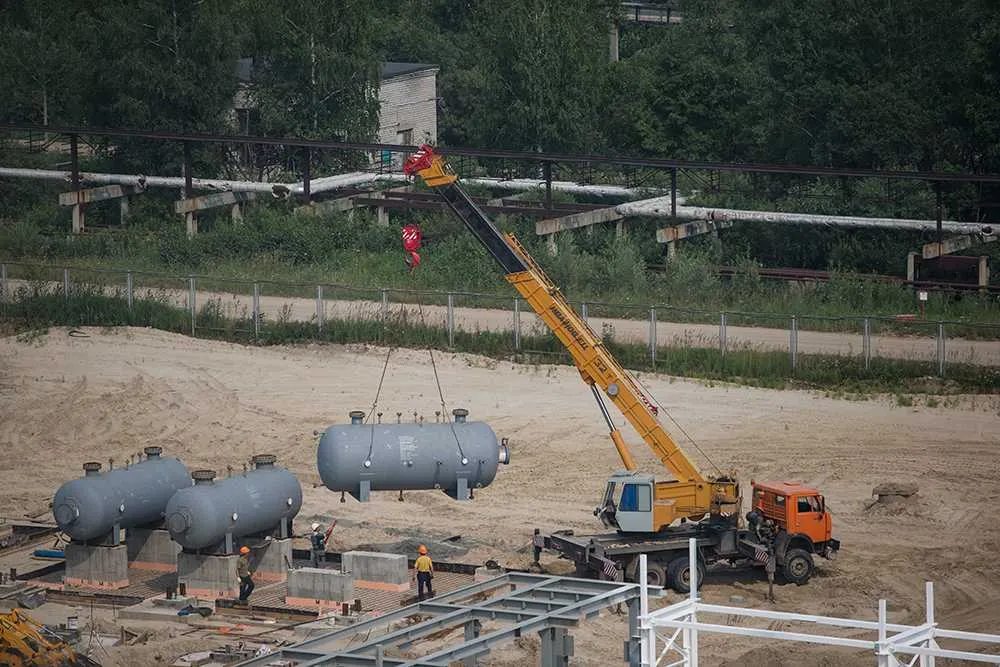

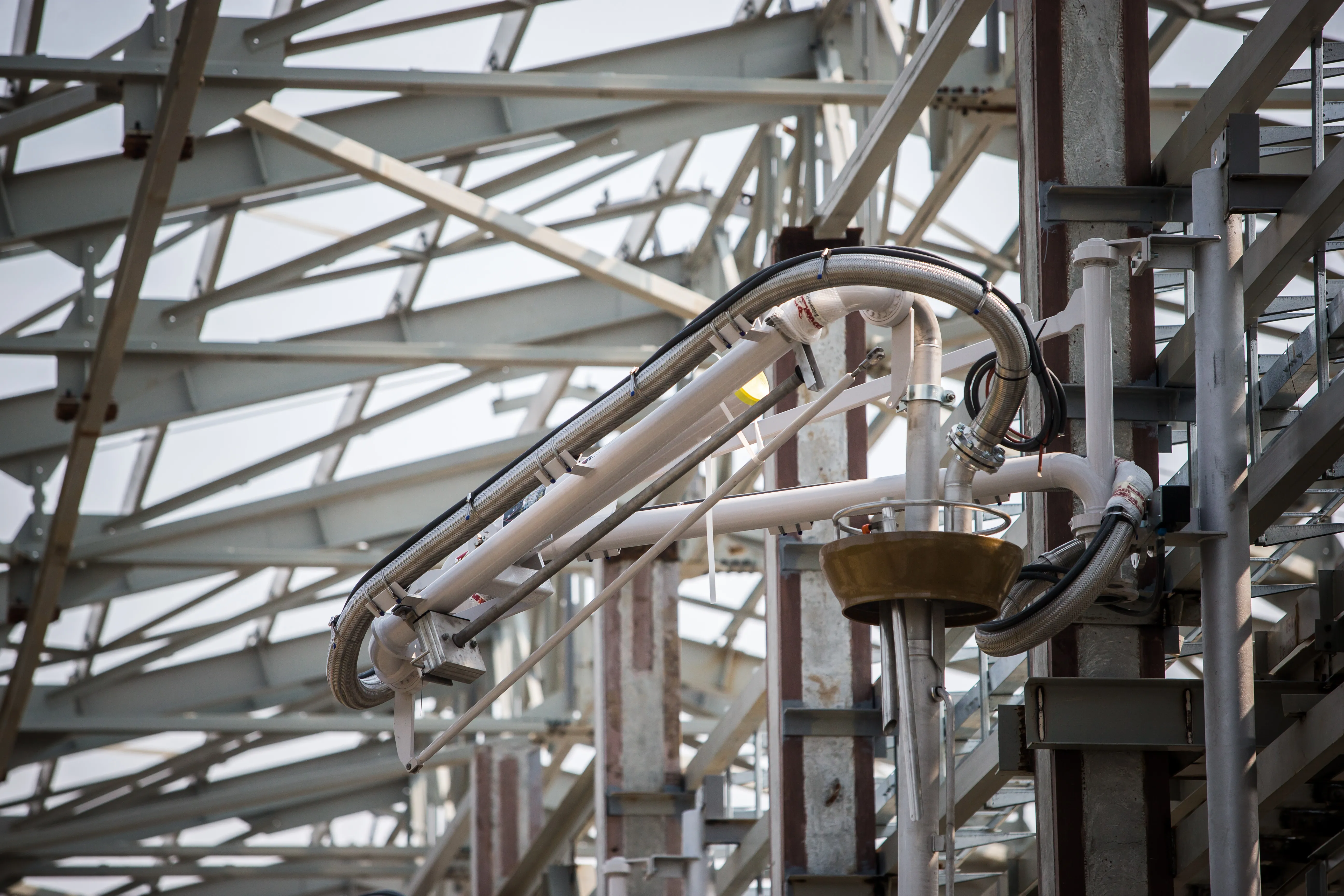

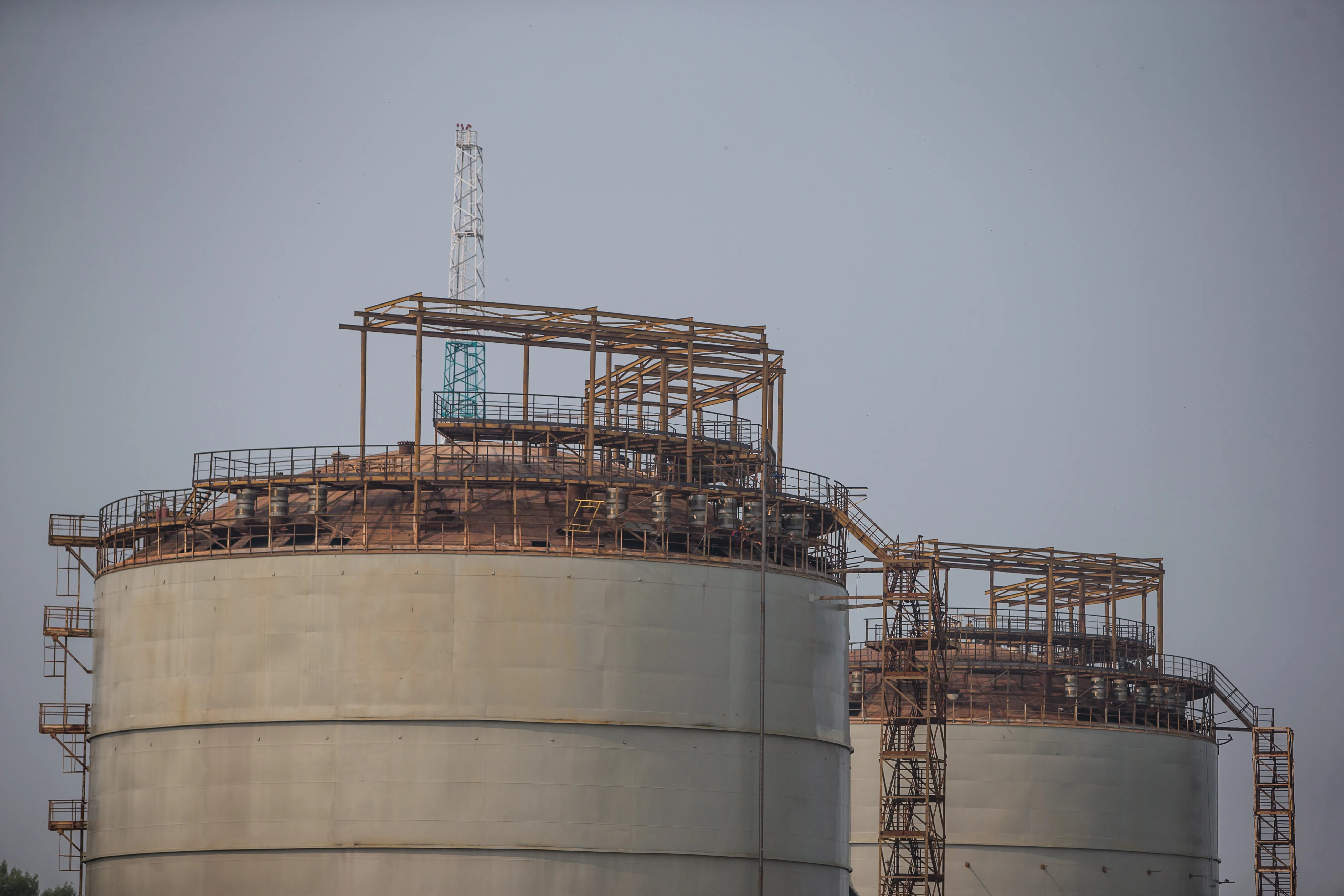

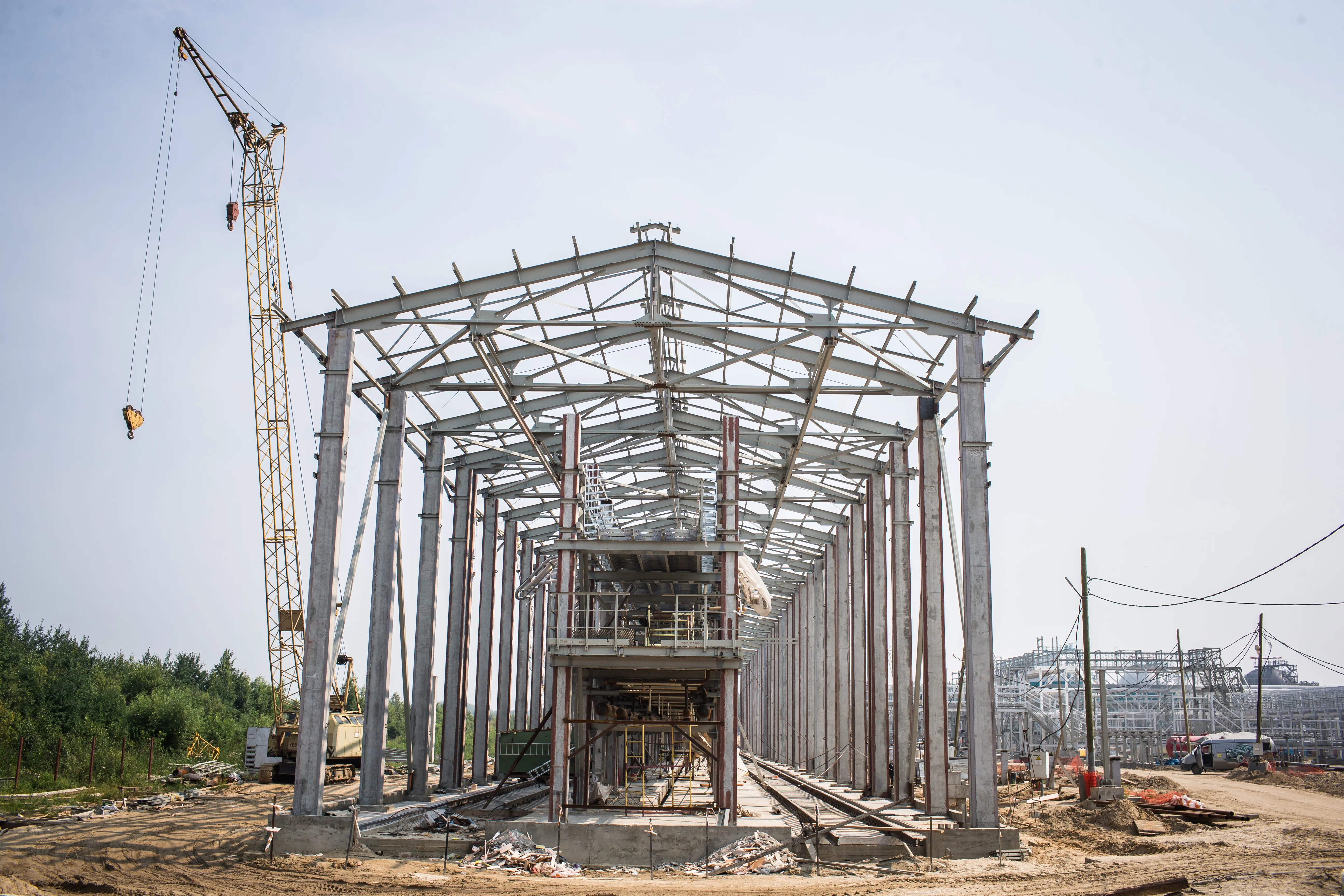

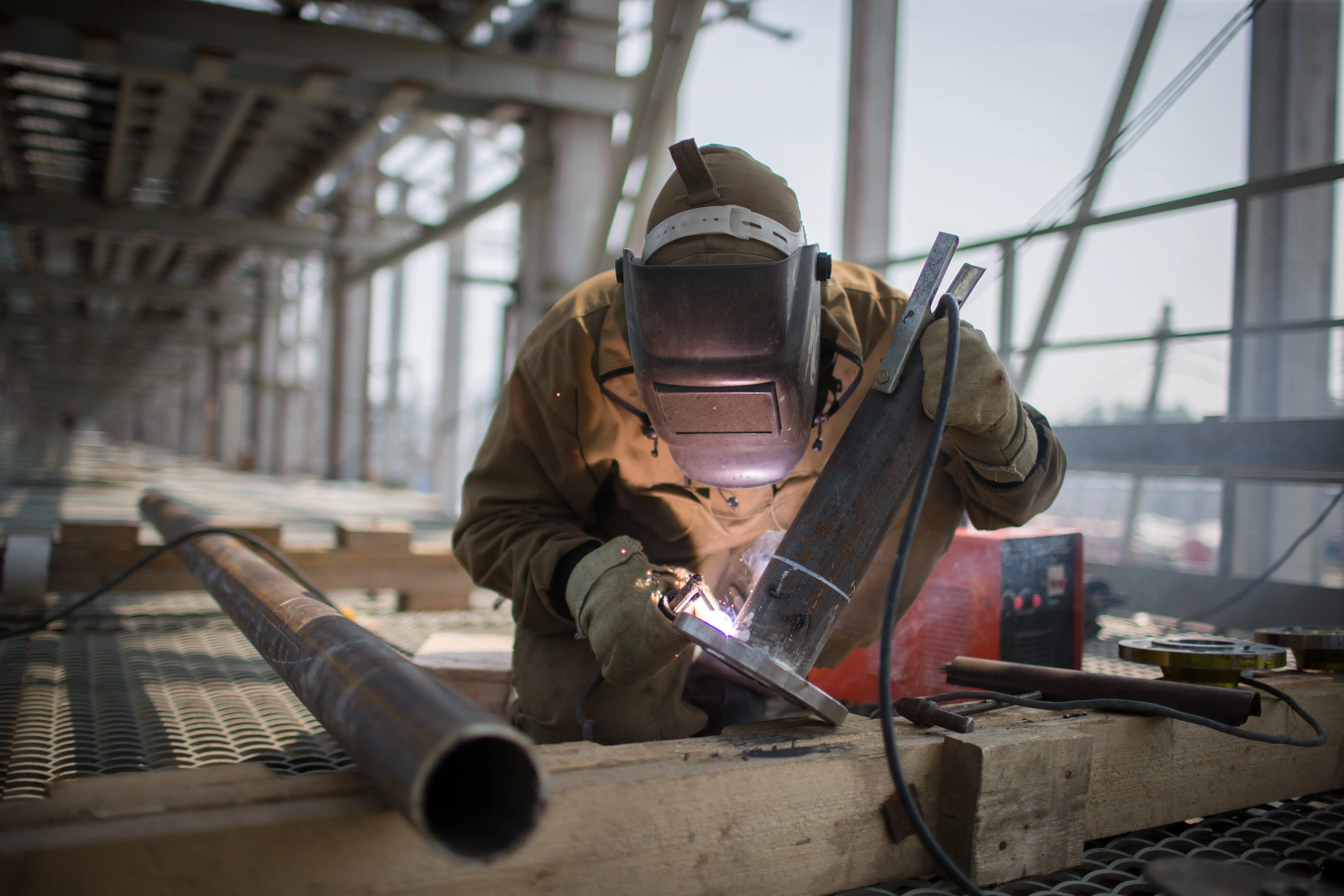

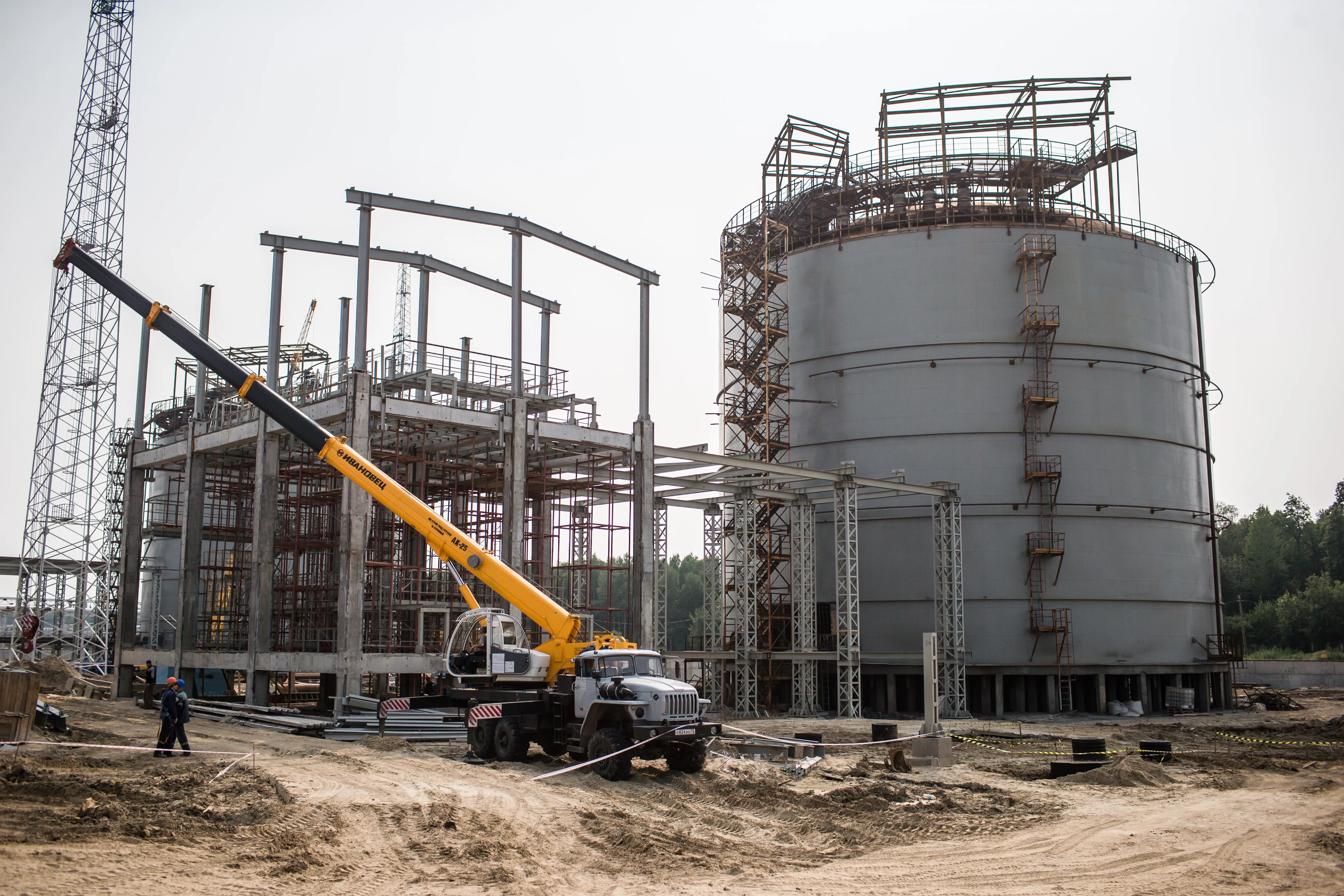

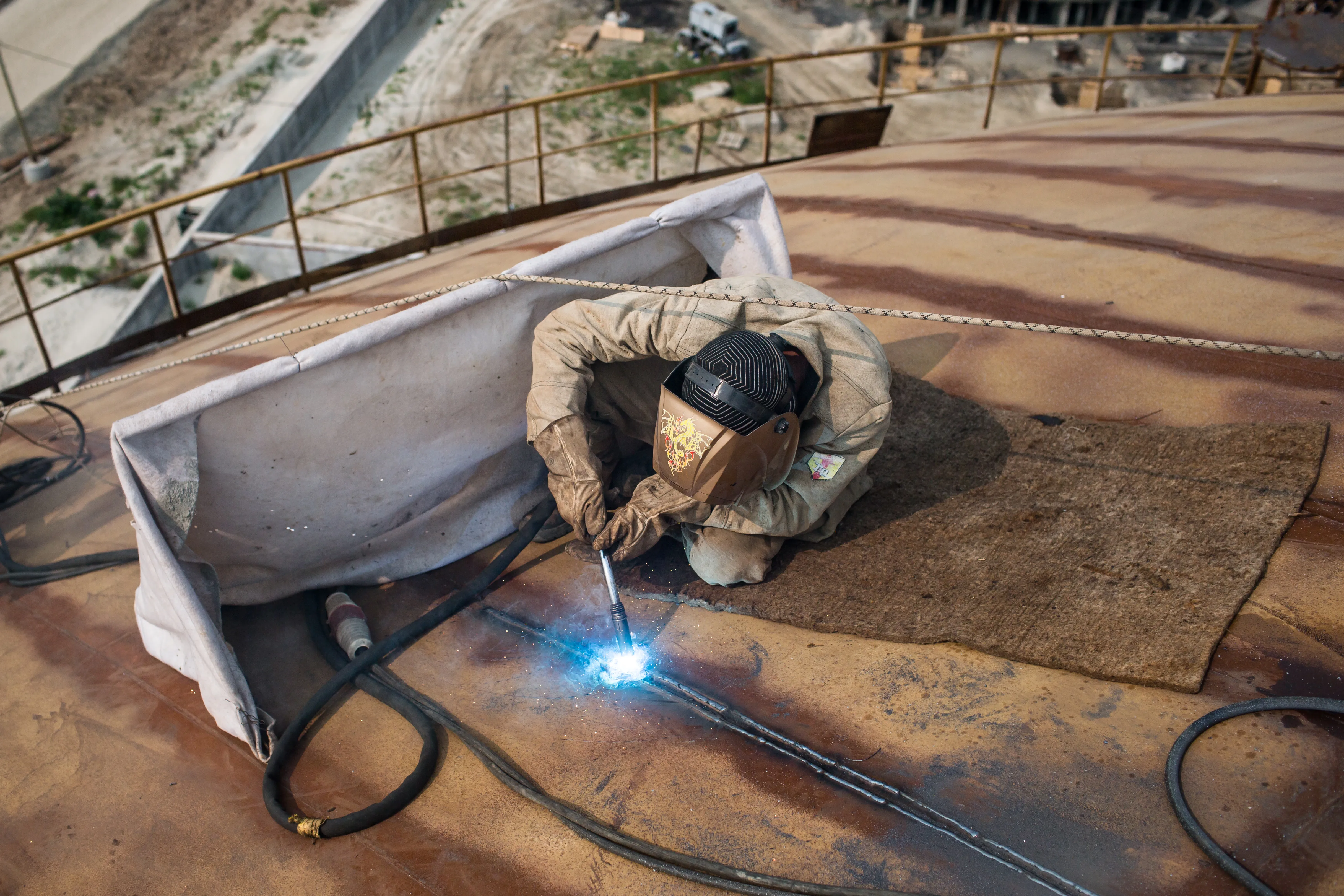

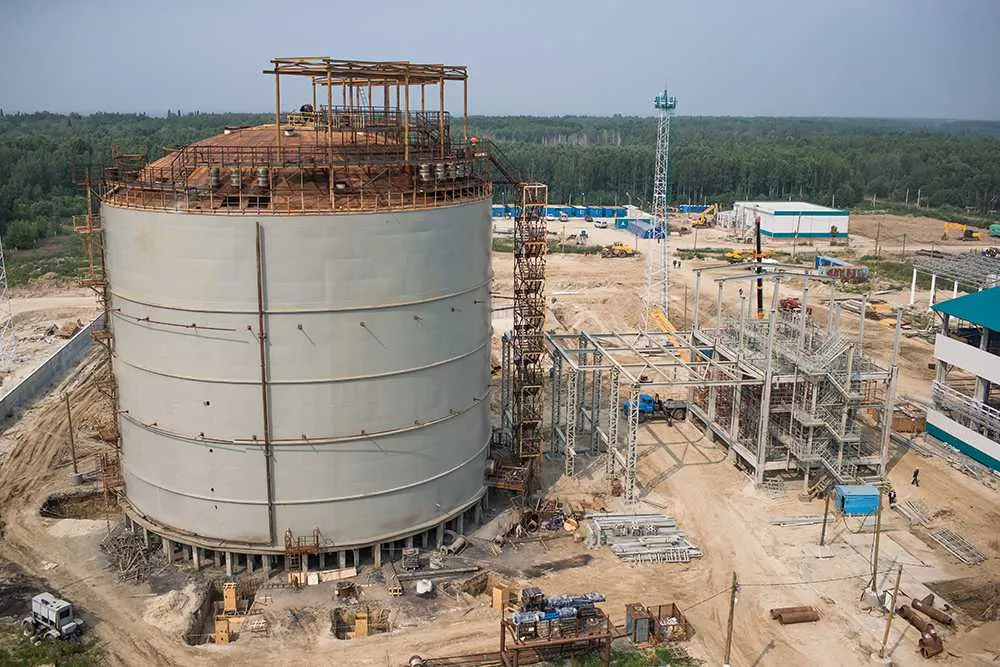

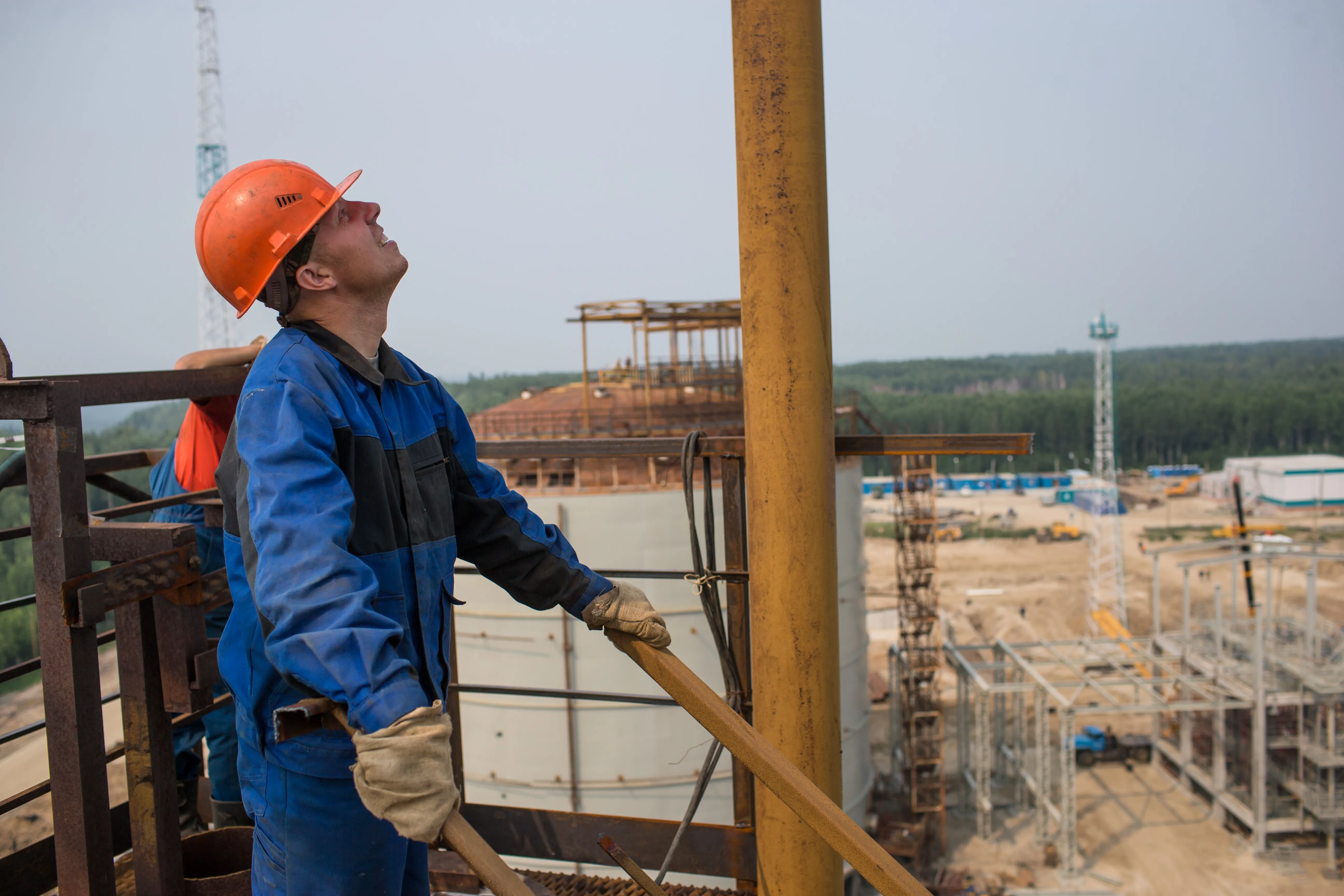

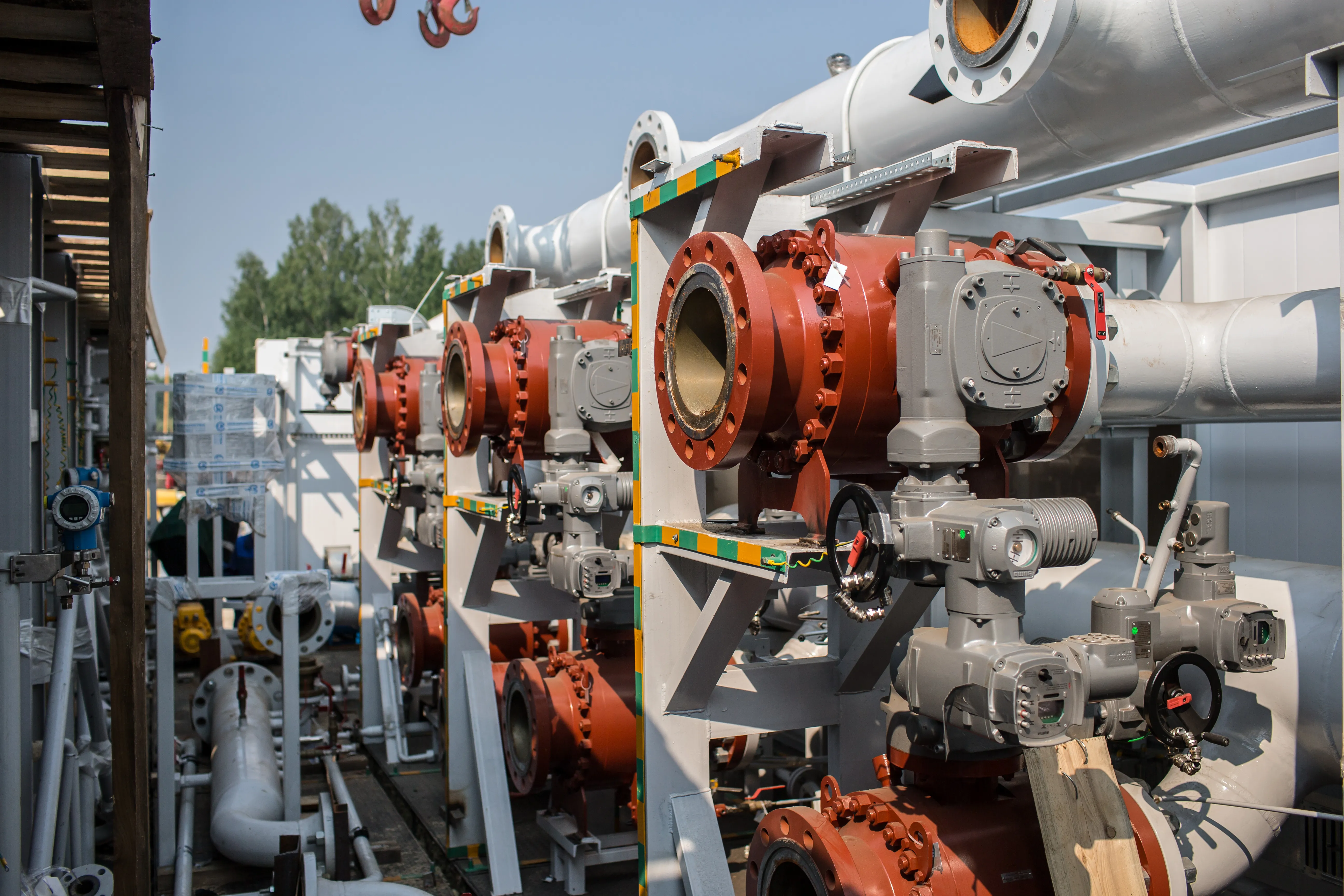

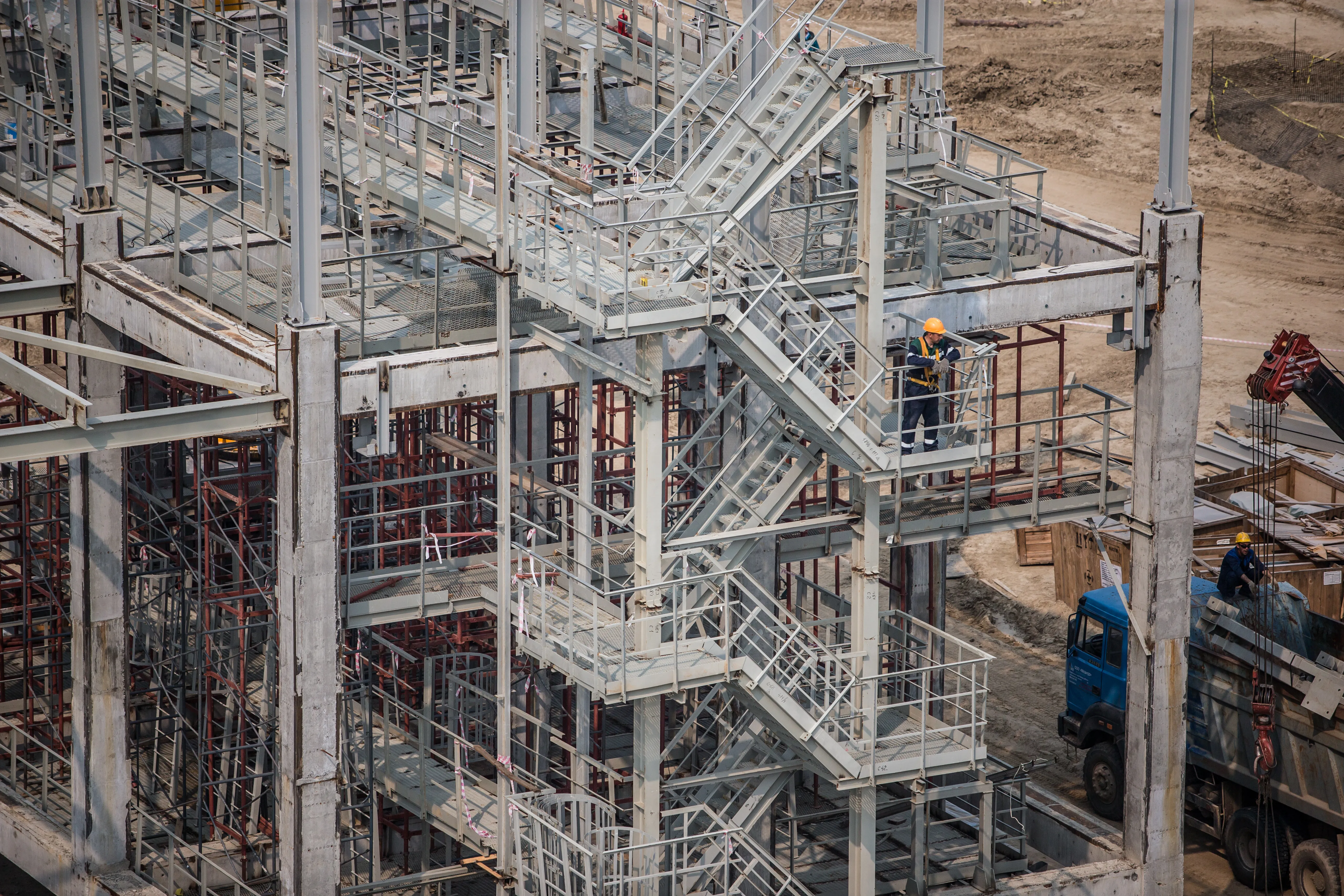

Фото о проекте 3 Фото о проекте 3 Фото о проекте 3 Фото о проекте 3 Фото о проекте 3
