заказчик

ЦИУС ЕЭС

Местоположение

Красноярский край и Иркутская область

Сроки проекта

2010-2018

1

О проекте

ВЛ 500 кВ Богучанская ГЭС-Озерная – одна из строящихся высоковольтных линий, которые наряду с уже работающими линиями электропередачи 220 кВ предназначены для выдачи мощности Богучанской ГЭС. Высоковольтные линии 500 кВ соединили ГЭС с тремя подстанциями: «Озерная», «Камала» и «Ангара». Подстанция «Озерная» была поставлена под напряжение в 2012 г., ее основная задача – обеспечение электроэнергией Тайшетского алюминиевого завода, третьего по величине в России (принадлежит ОК «Русал»).
В рамках проекта СТГ выполнил поставку материалов и оборудования, разработку рабочей документации и строительство линии электропередачи 500 кВ, а также проектирование и возведение здания ремонтно-эксплуатационного пункта (РЭП), включая полный цикл строительно-монтажных работ.
Протяженность линии электропередачи составила 329,9 км. Трасса строительства проходила по территории Кежемского (4,6 км) и Богучанского (106 км) районов Красноярского края и Тайшетского района (219,3 км) Иркутской области.

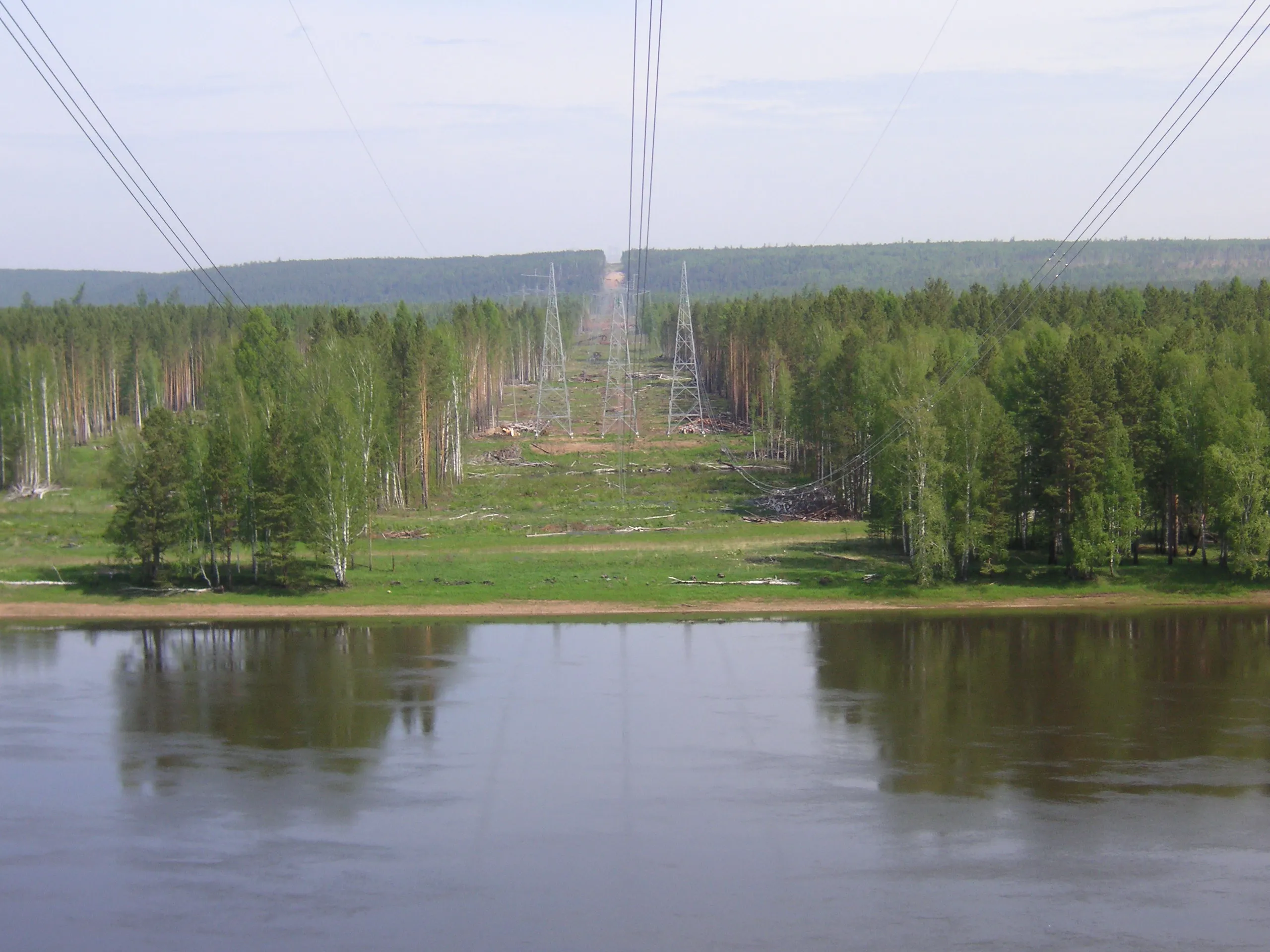

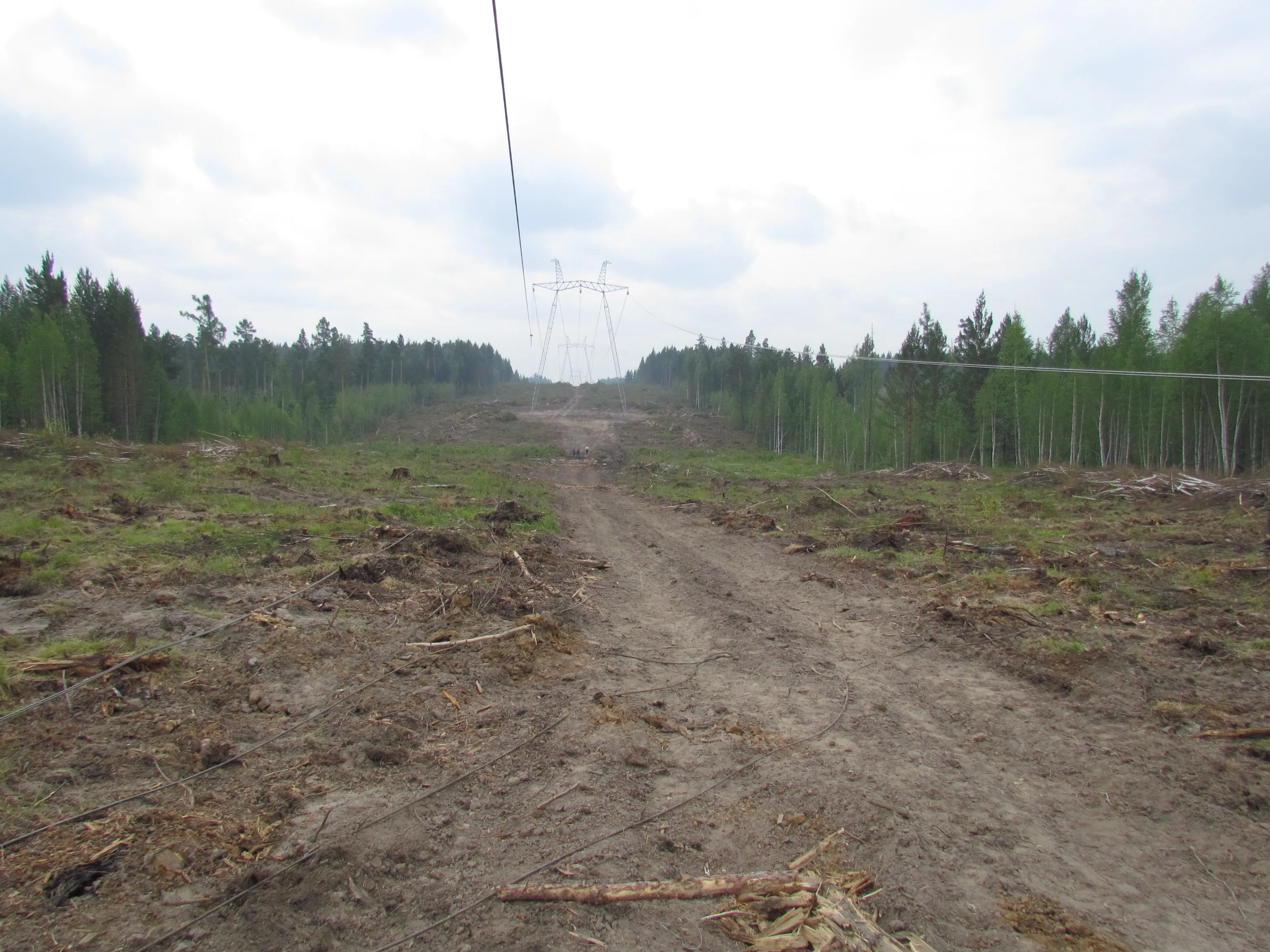

Большая часть работ выполнялась в таежной природной зоне, которую характеризует преобладание хвойных лесов. 95% трассы строительства прошло по лесным участкам, 98 км трассы – по труднопроходимым местам. СТГ реализовало большой объем работ по расчистке просеки от мелколесья и утилизации древесины. На болотистых участках компания использовала технологию винтовых свай с железобетонным ростверком в качестве фундамента.
Линия пересекла четыре автодороги, две строящиеся железные дороги, а также восемь воздушных линий электропередачи напряжением 10, 35 и 119 кВ.
В соответствии с проектом строительства было преодолено множество водных преград: семь озер, 48 ручьев и рек, включая такие крупные, как Бирюса и Чуна, через которые было построено два больших перехода протяженностью около 3 км.
Строительно-монтажные работы по возведению ВЛ были завершены в декабре 2013 г. В 2014-2015 гг. выполнялись работы по рекультивации.
В рамках второго этапа СТГ завершил работы по строительству ремонтно-эксплуатационного пункта (РЭП) в июле 2018 г.

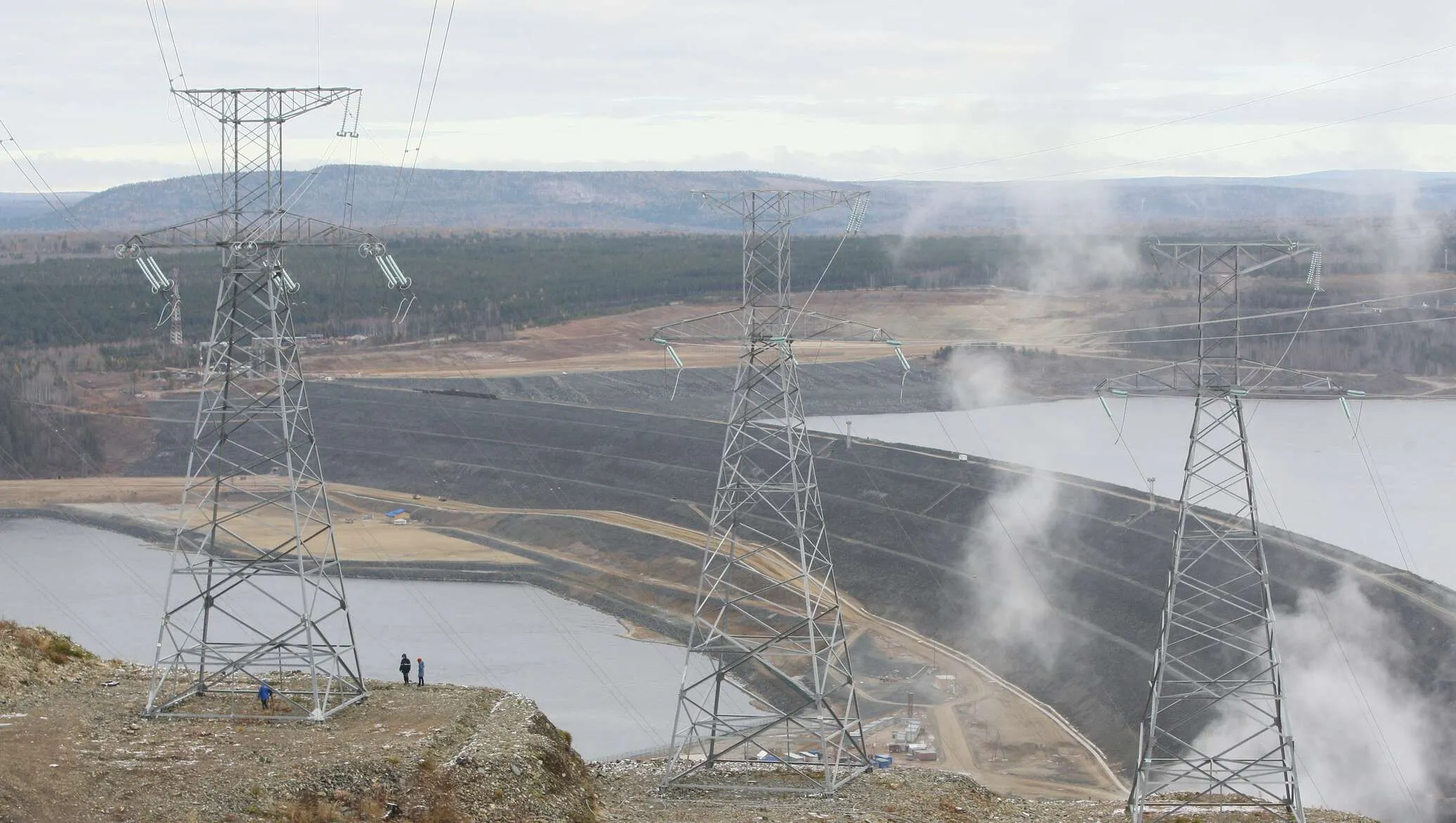

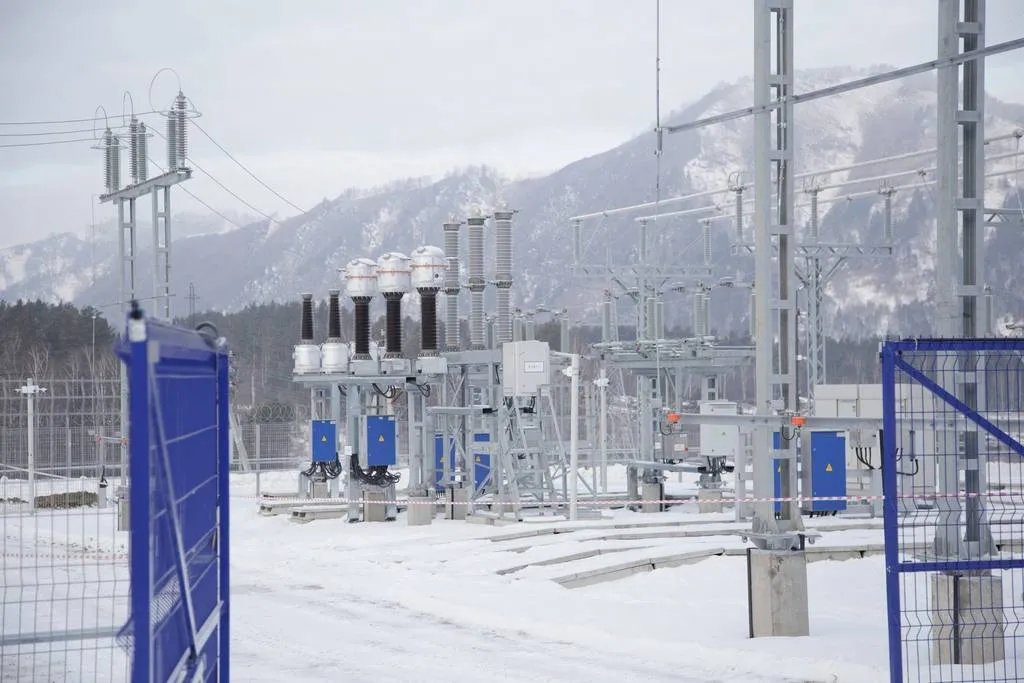

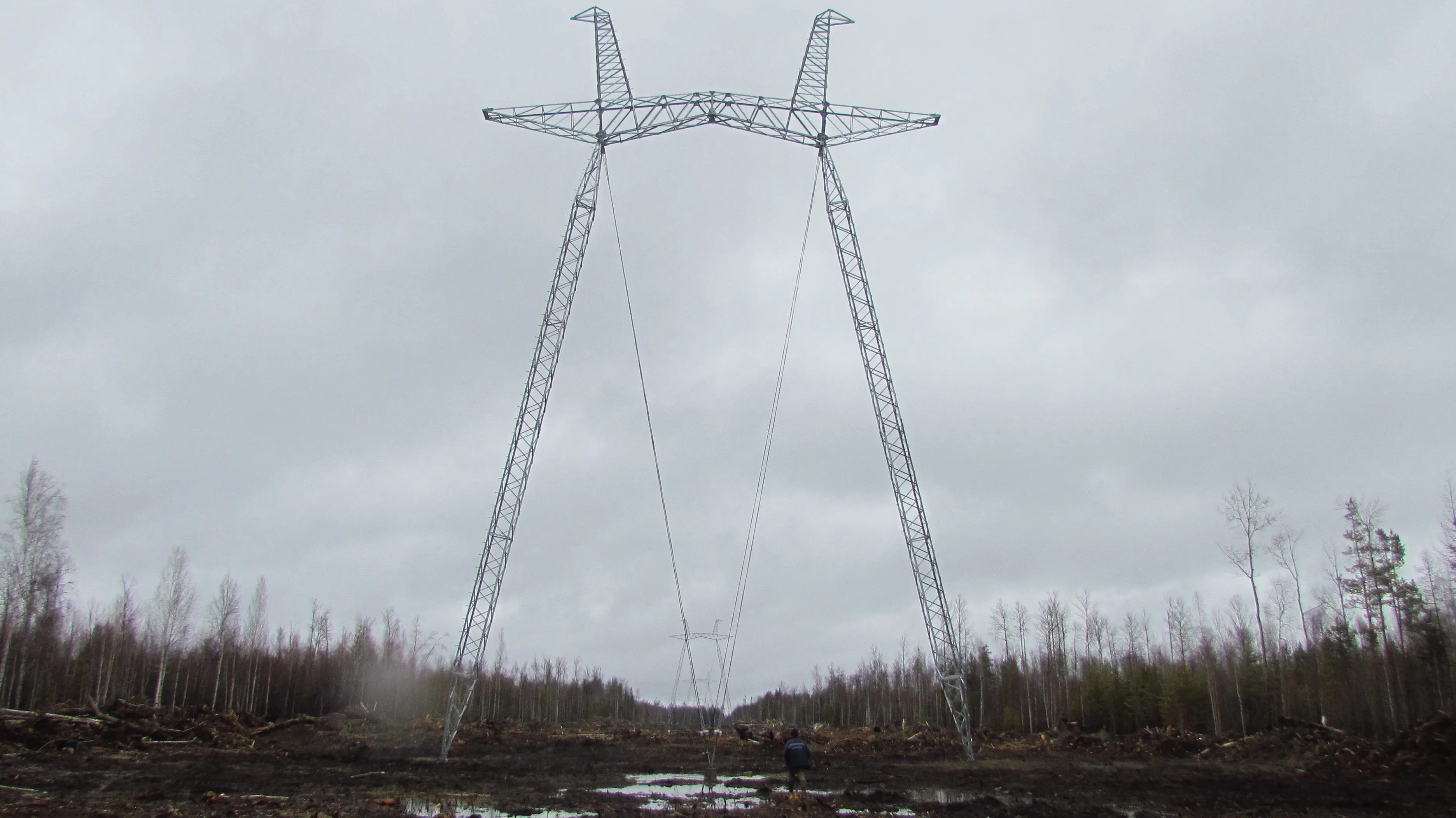

Фото о проекте 1 Фото о проекте 1 Фото о проекте 1

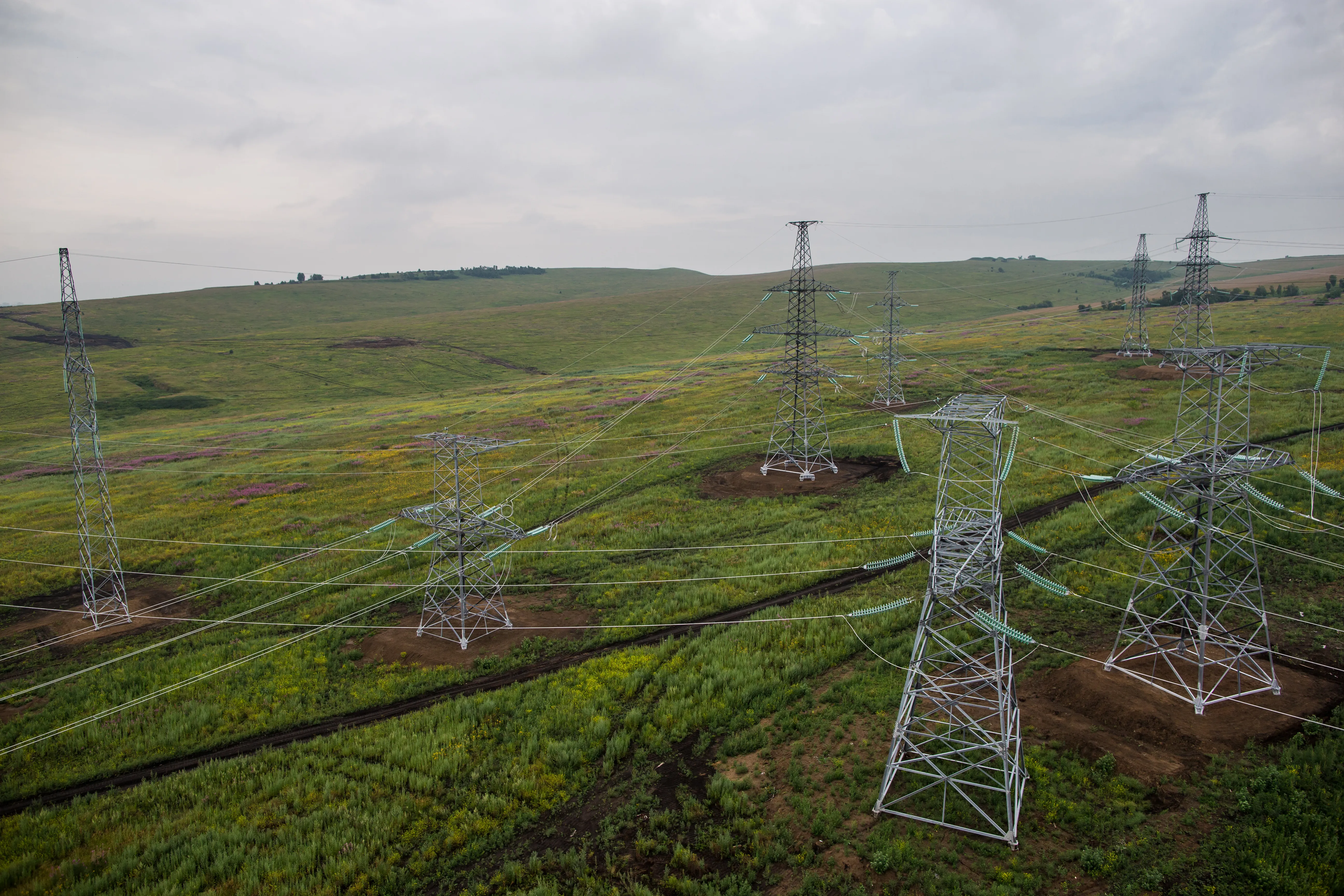

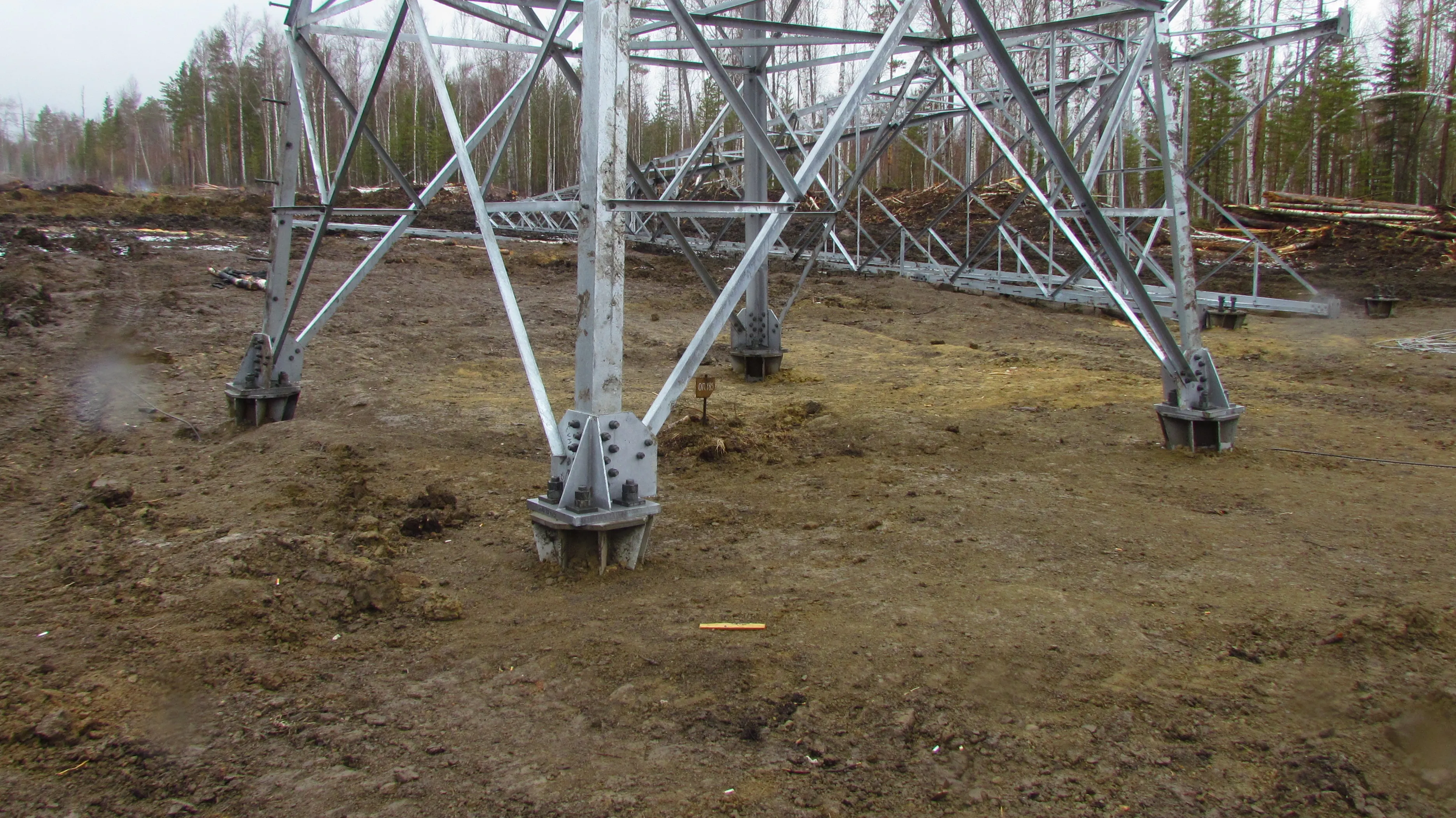

facts-img-1

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

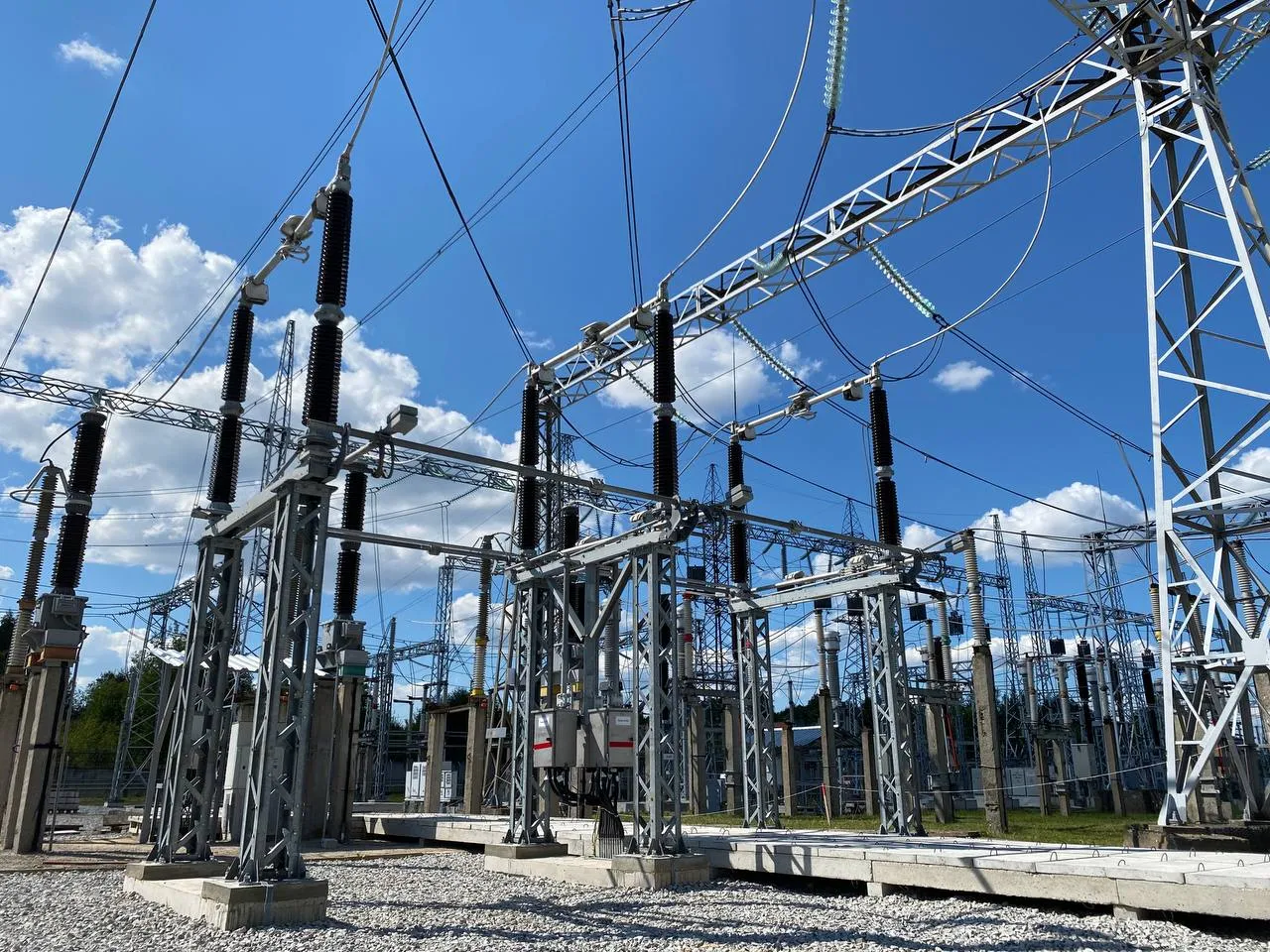

Реализовано строительство ВЛ 500 кВ протяжённостью 329,9 км с пропускной способностью до 2000 МВт, обеспечивающей выдачу мощности Богучанской ГЭС и энергоснабжение Тайшетского алюминиевого завода. Проект выполнен в сложных природно-климатических условиях с преодолением водных преград и труднодоступных территорий, включая строительство ремонтно-эксплуатационного пункта

329,9 км
Протяжённость линии
500 кВ
Класс напряжения
2000 МВт
Переток мощности
  • 329,9 км
    Протяжённость линии
  • 500 кВ
    Класс напряжения
  • 2000 МВт
    Переток мощности
[/]

3

Ход строительства

Этап 1. Подготовительный и проектный (ноябрь 2010 — 2011 гг.)
Был заключён контракт генподряда с ОАО «ЦИУС ЕЭС», выполнены инженерные изыскания (геодезические, геологические, экологические), разработана и согласована рабочая документация, осуществлён выбор поставщиков материалов и оборудования (в том числе поставка металлоконструкций от ООО «Энергостальконструкция»), подготовлены строительная техника и персонал, а также развёрнуты строительный штаб и склады.
Этап 2. Строительство ВЛ 500 кВ (2011–2013 гг.)

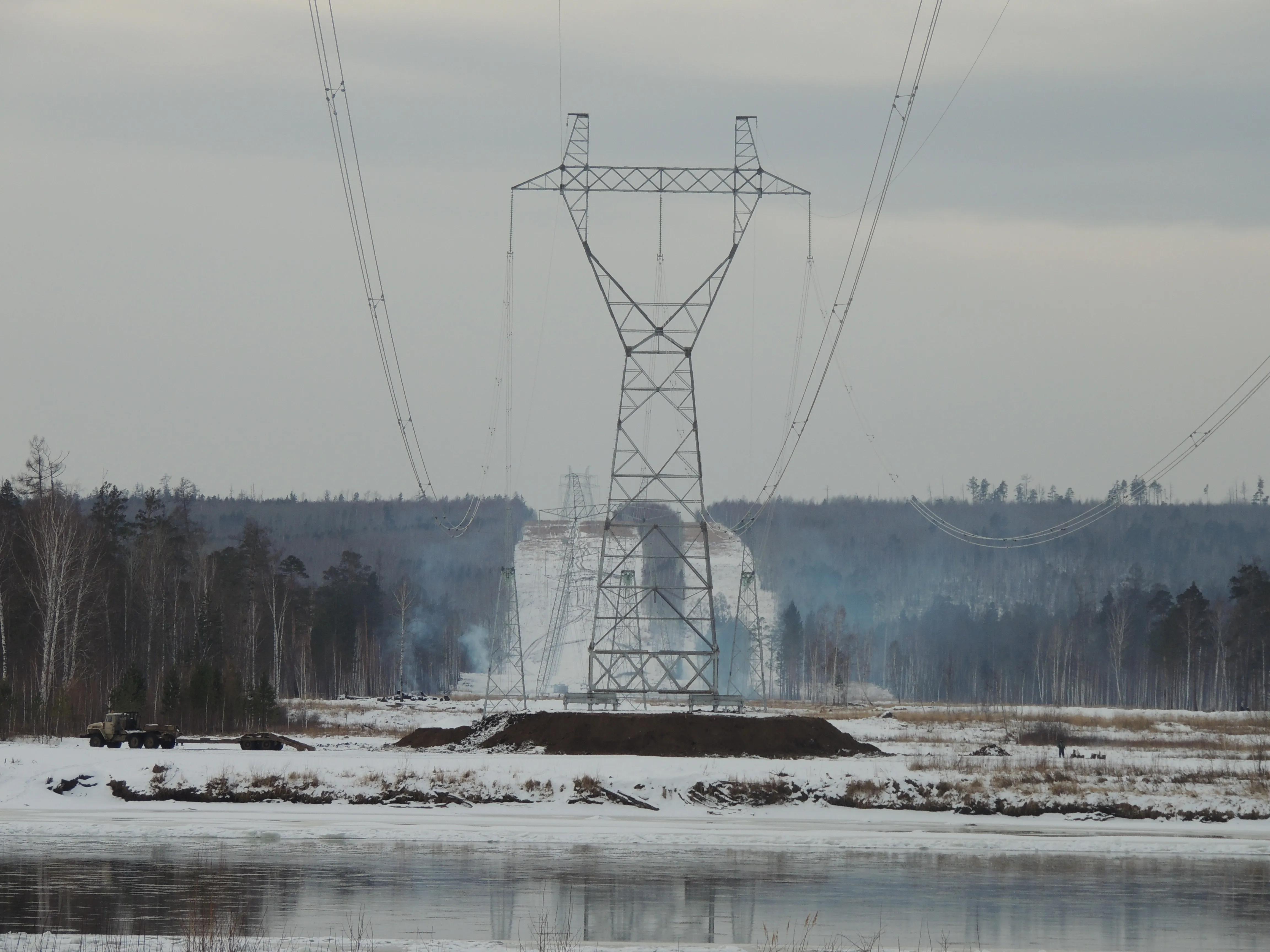

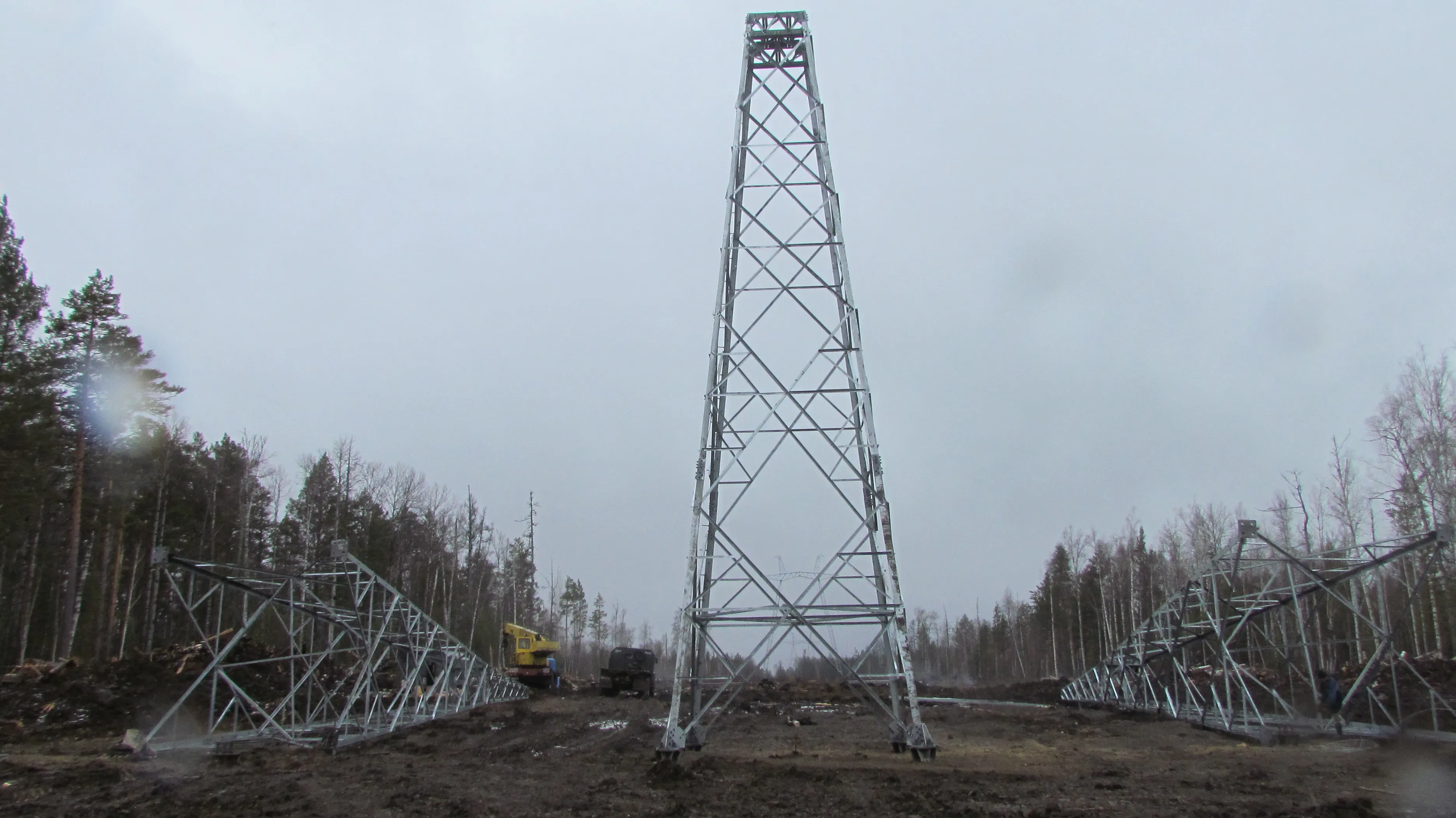

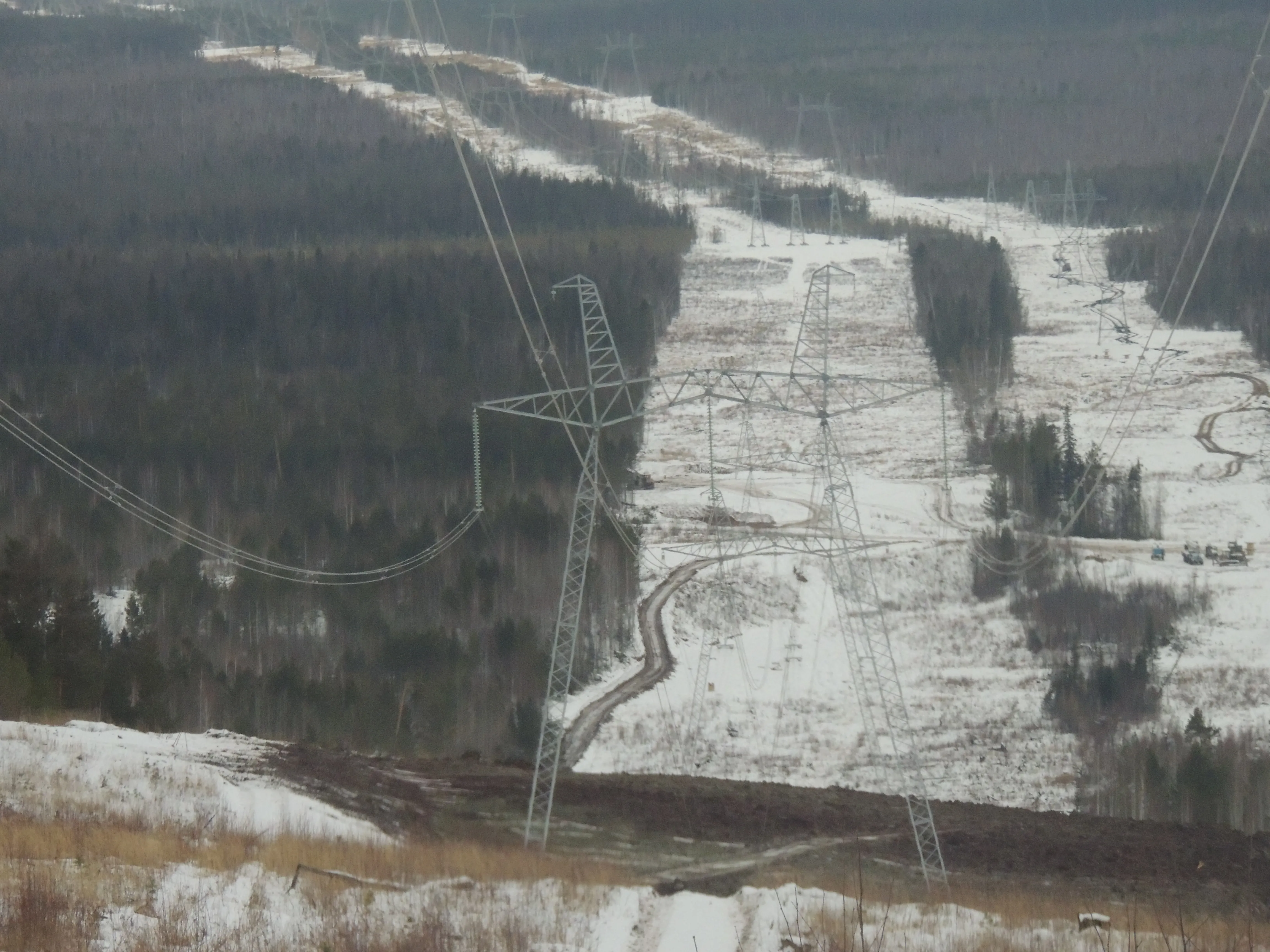

Выполнена расчистка трассы от мелколесья (95 % — лесные участки) с утилизацией древесины, устроены фундаменты опор, в том числе на винтовых сваях с железобетонным ростверком в заболоченных зонах, смонтированы опоры ВЛ и установлены изоляторы, выполнены прокладка и натяжение проводов, построены переходы через водные преграды (Бирюса, Чуна и др.), обеспечены пересечения с автодорогами, железными дорогами и действующими ЛЭП, проведены испытания линии на прочность и герметичность изоляции, а также завершены строительно-монтажные работы в декабре 2013 года.
Этап 3. Рекультивация земель (2014–2015 гг.)
Выполнено восстановление растительного покрова на участках вырубки, проведены засыпка траншей и выравнивание рельефа, осуществлён вывоз строительного мусора и организован мониторинг состояния земель после рекультивации.
Этап 4. Строительство ремонтно‑эксплуатационного пункта (2016–2018 гг.)

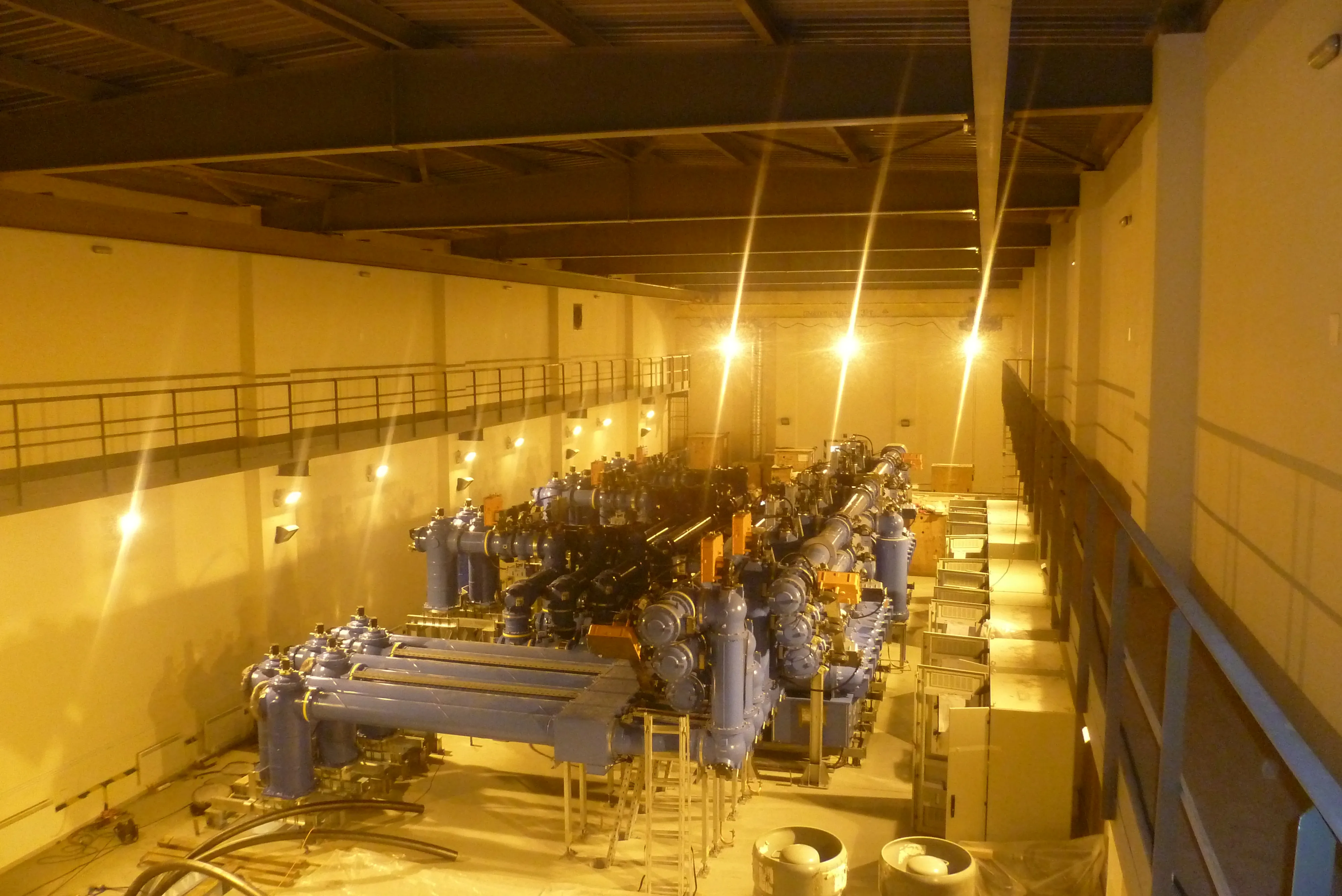

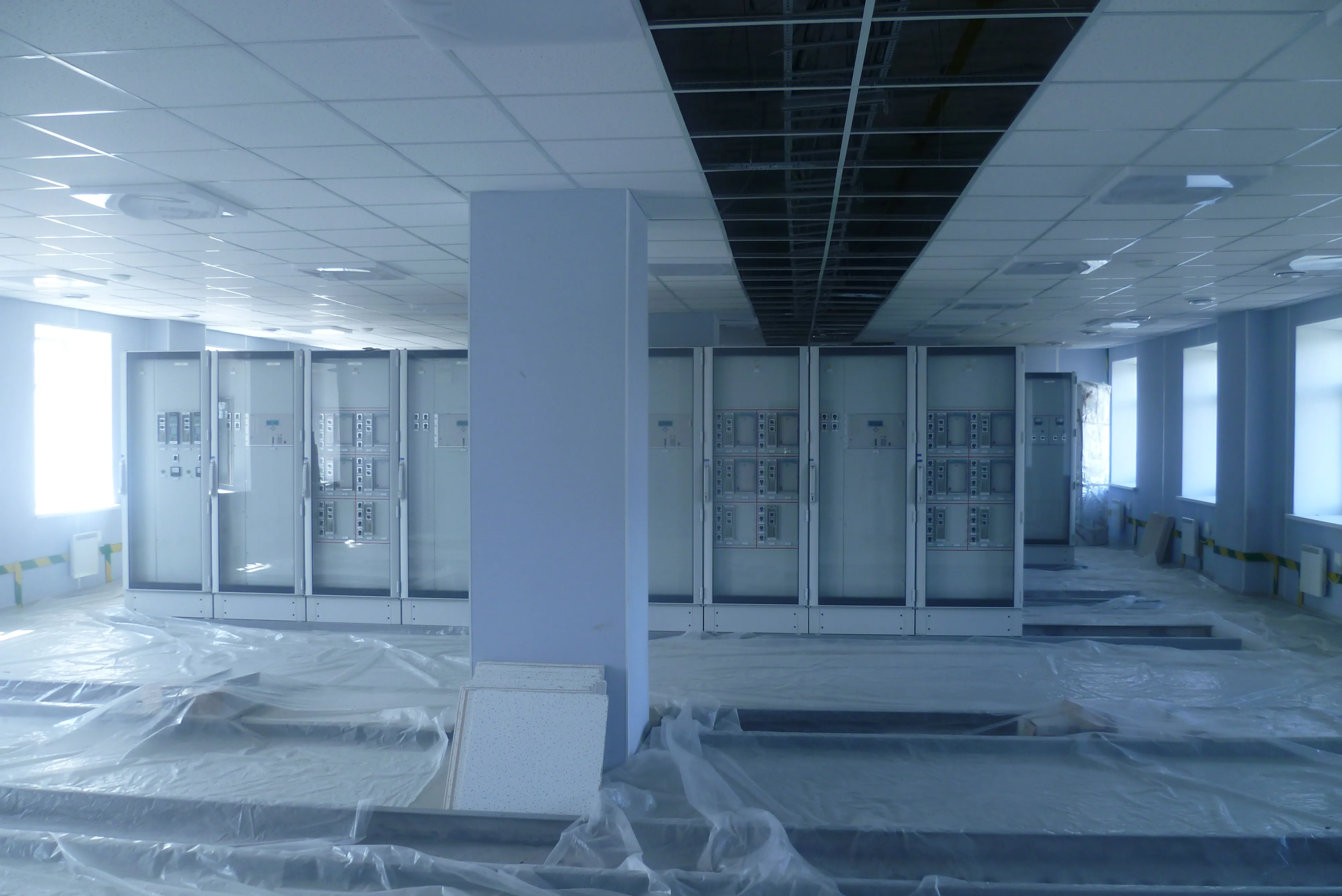

Выполнены проектирование и разработка рабочей документации для РЭП, построено здание с устройством фундаментов, возведением стен и кровли, смонтированы инженерные системы (электроснабжение, отопление, вентиляция), установлено оборудование для обслуживания ВЛ, проведено благоустройство территории и завершено строительство с вводом РЭП в эксплуатацию в июле 2018 года.

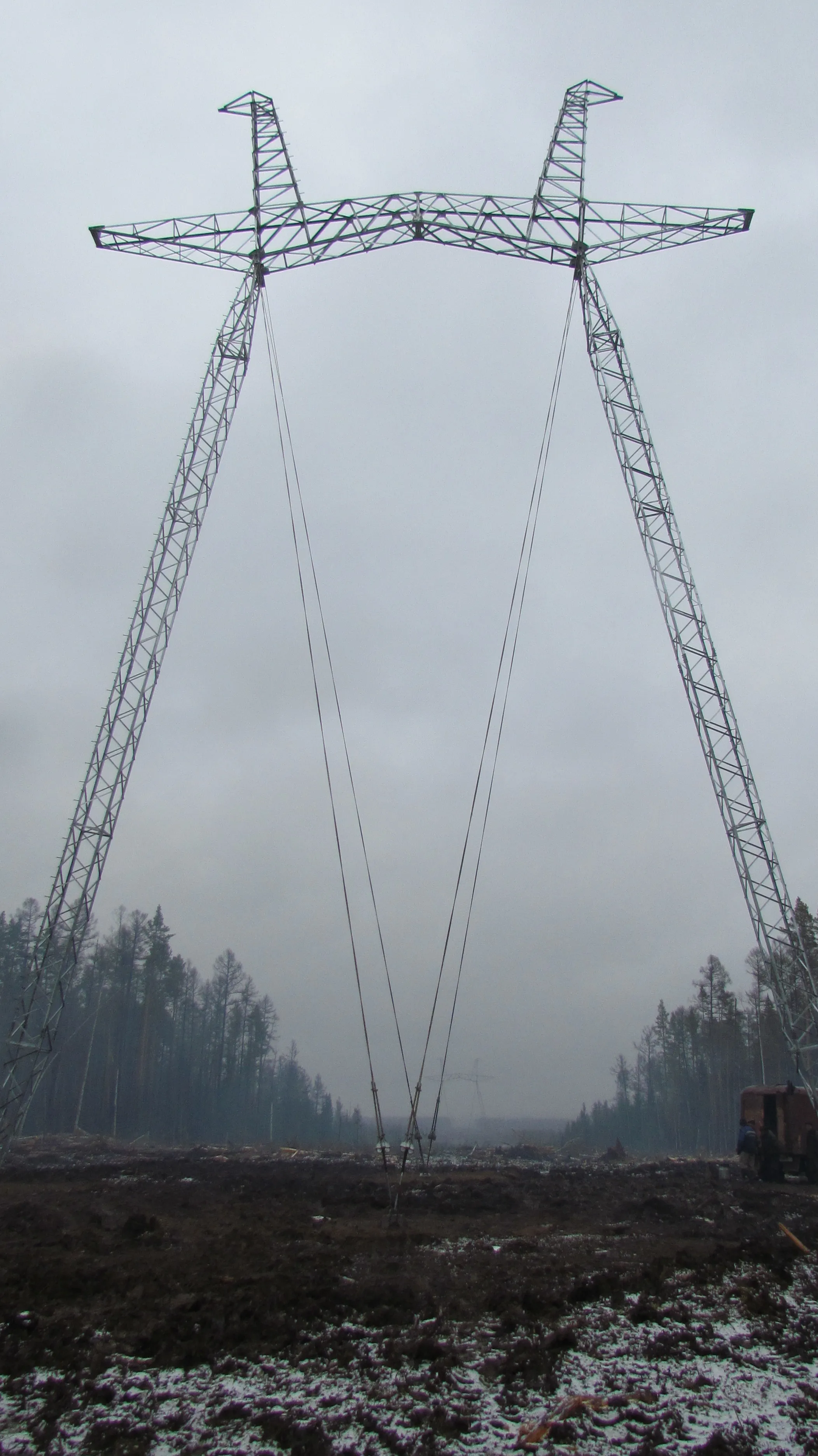

Фото о проекте 3
