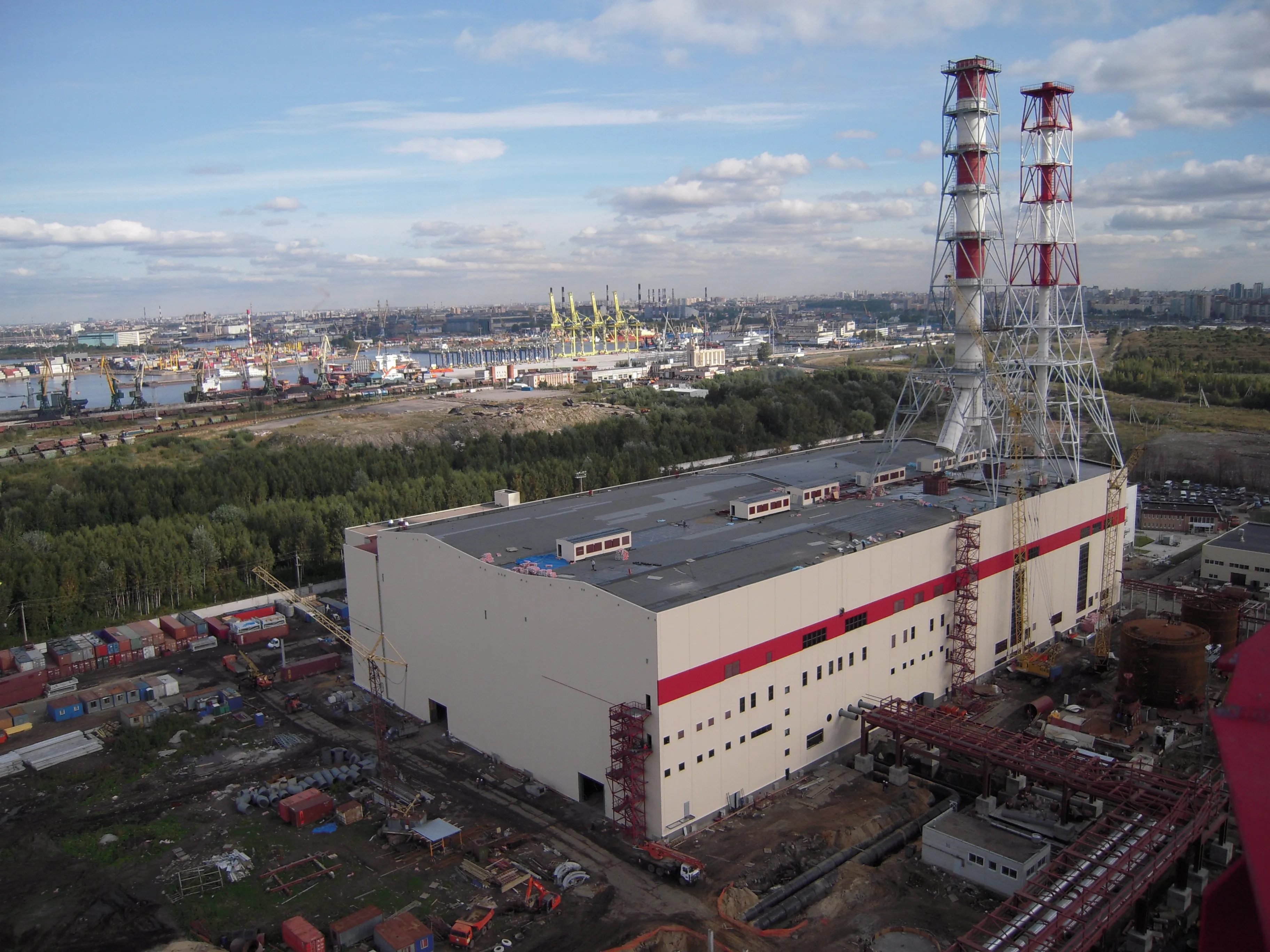

заказчик
ОАО «Юго‑Западная ТЭЦ»
Местоположение
Санкт‑Петербург
Сроки проекта
2007 - 2011
1
О проекте
Значение проекта:
-
ликвидация энергодефицита в районе;
-
повышение надёжности городской энергосистемы;
-
внедрение прогрессивных технологий (парогазовый цикл);
-
снижение экологической нагрузки за счёт высокой эффективности выработки энергии;
-
присвоение звания «самой умной» ТЭЦ в России благодаря автоматизации управления.
Объём работ СТГ
Первая очередь (2007–2011):
-
строительство первого пускового комплекса;
-
монтаж двух водогрейных котлов (суммарно 120 Гкал/ч);
-
сооружение второго пускового комплекса (205 МВт, 135 Гкал/ч);
-
возведение энергоблока парогазовой установки ПГУ‑200 (две газовые турбины + одна паровая турбина).
Вторая очередь (2010–2011):
-
забивка свайных полей глубокого заложения (до 25 м) под объекты ТЭЦ;
-
строительство третьего пускового комплекса (300 МВт, 215 Гкал/ч);
-
монтаж блока ПГУ‑300 (три газовые турбины, паровая турбина, три котла‑утилизатора);
-
сооружение четвёртого пускового комплекса (65 МВт, 190 Гкал/ч);
-
установка блока газотурбинной установки ГТУ‑ТЭЦ (газовая турбина и водогрейный котёл‑утилизатор).
Особенности проекта:
-
коррозионно‑активные и обводнённые грунты потребовали применения специализированных материалов и технологий (сваи глубокого заложения, антикоррозионная защита);
-
фундаменты турбин оснащены системами дополнительной виброизоляции для повышения надёжности;
-
градирни с алюминиевыми панелями и оцинковкой, сэндвич‑панели главного корпуса снизили нагрузку на фундаменты;
-
повысил эффективность выработки энергии и снизил экологическую нагрузку;
-
системы АСУТП и АСУП обеспечили высокий уровень контроля и управления, что позволило назвать ТЭЦ «самой умной» в России;
- реализация «под ключ» включала проектирование, поставку оборудования, строительство и пусконаладку.
ПРОЕКТНЫЕ ДОСТИЖЕНИЯ
Проект способствовал усилению надежности энергосистемы Санкт-Петербурга и внедрению современных парогазовых технологий.
3

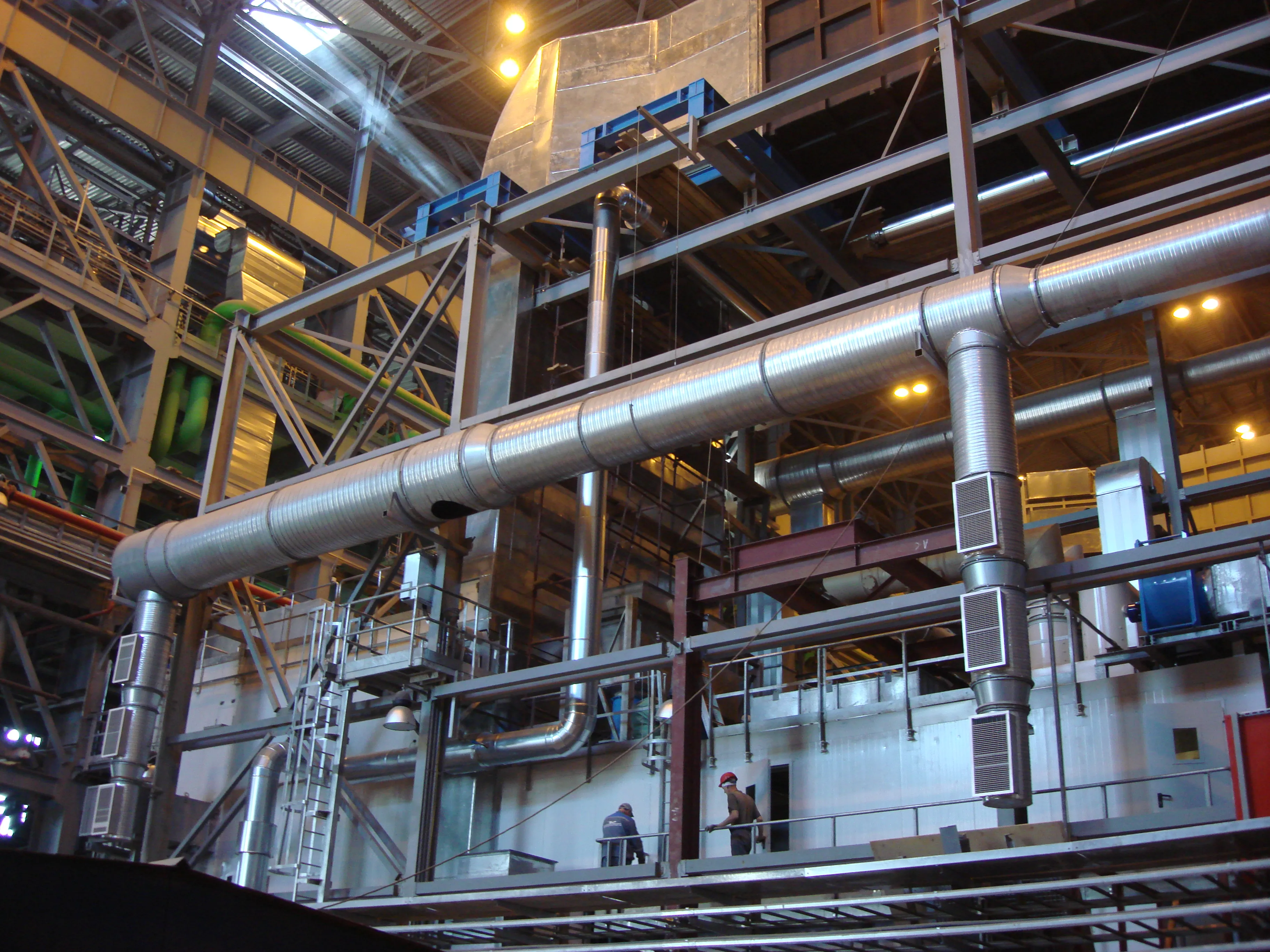

Ход строительства
Этап 1. Подготовительный (2007 г.)
-
подписание договора генерального подряда;
-
разработка проектной документации;
-

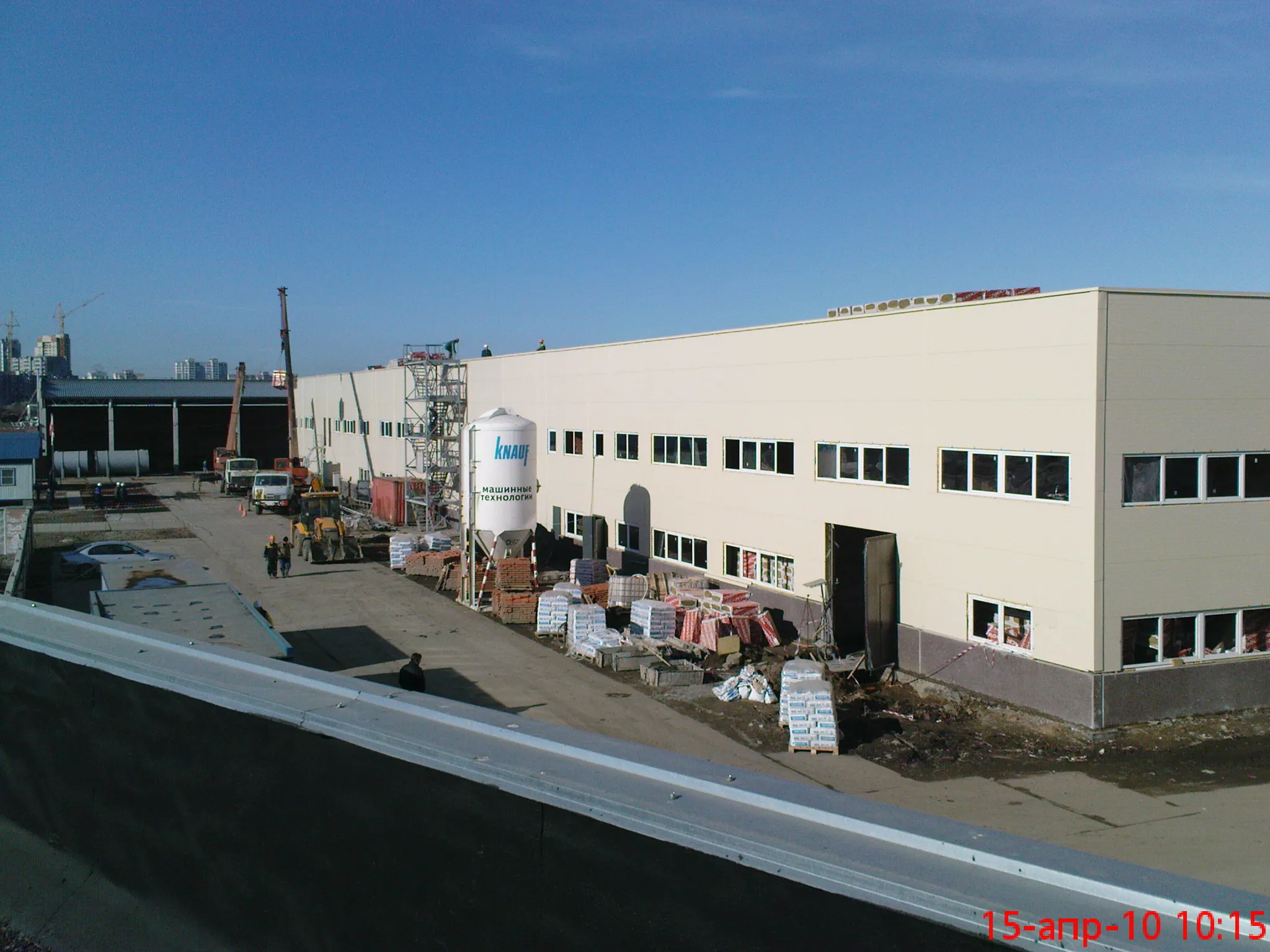

организация строительной площадки и временных сооружений;
-
инженерно‑геологические изыскания (выявление коррозионно‑активных и обводнённых грунтов).

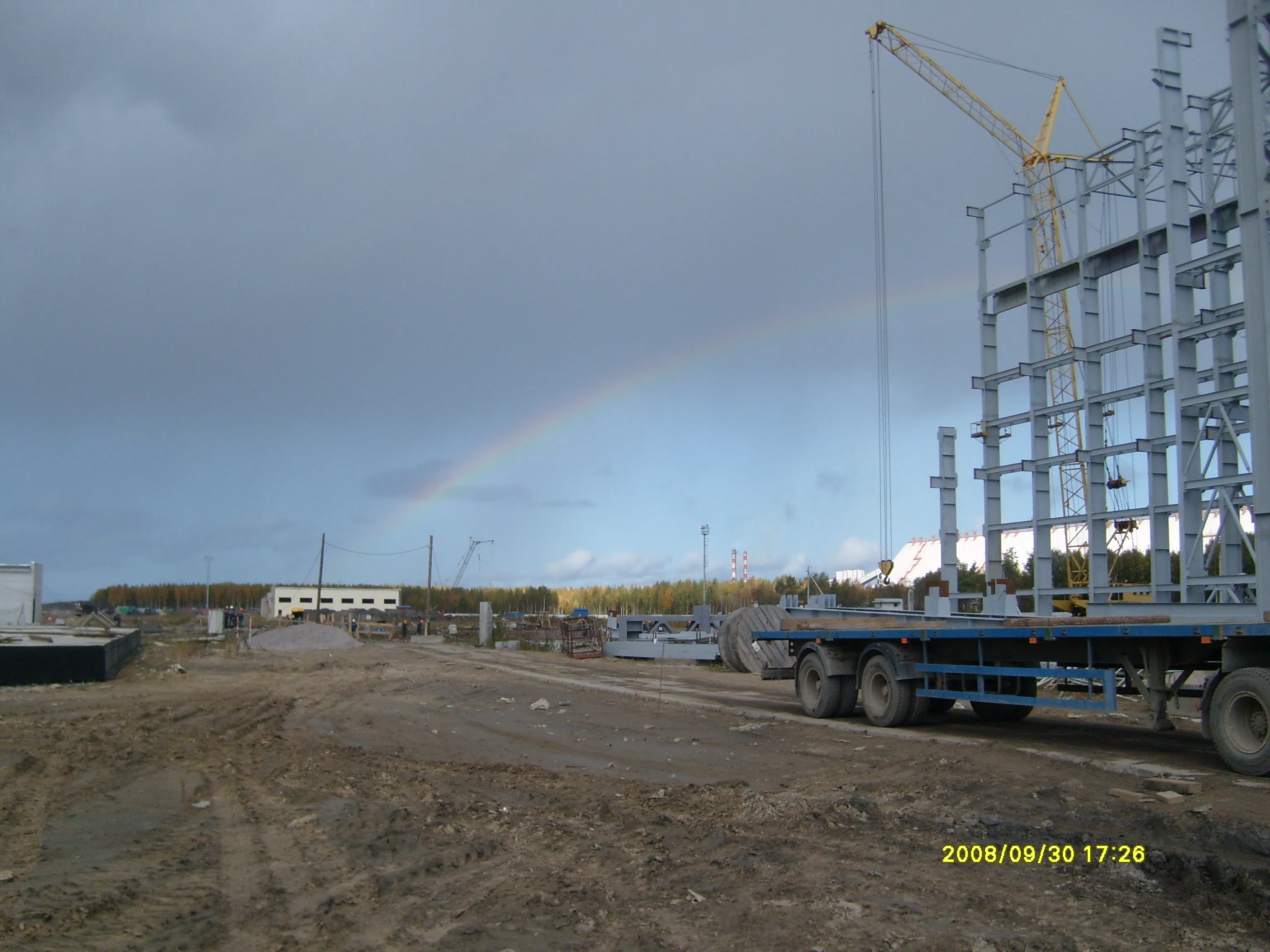

Этап 2. Строительство первой очереди (2007–2011)
-

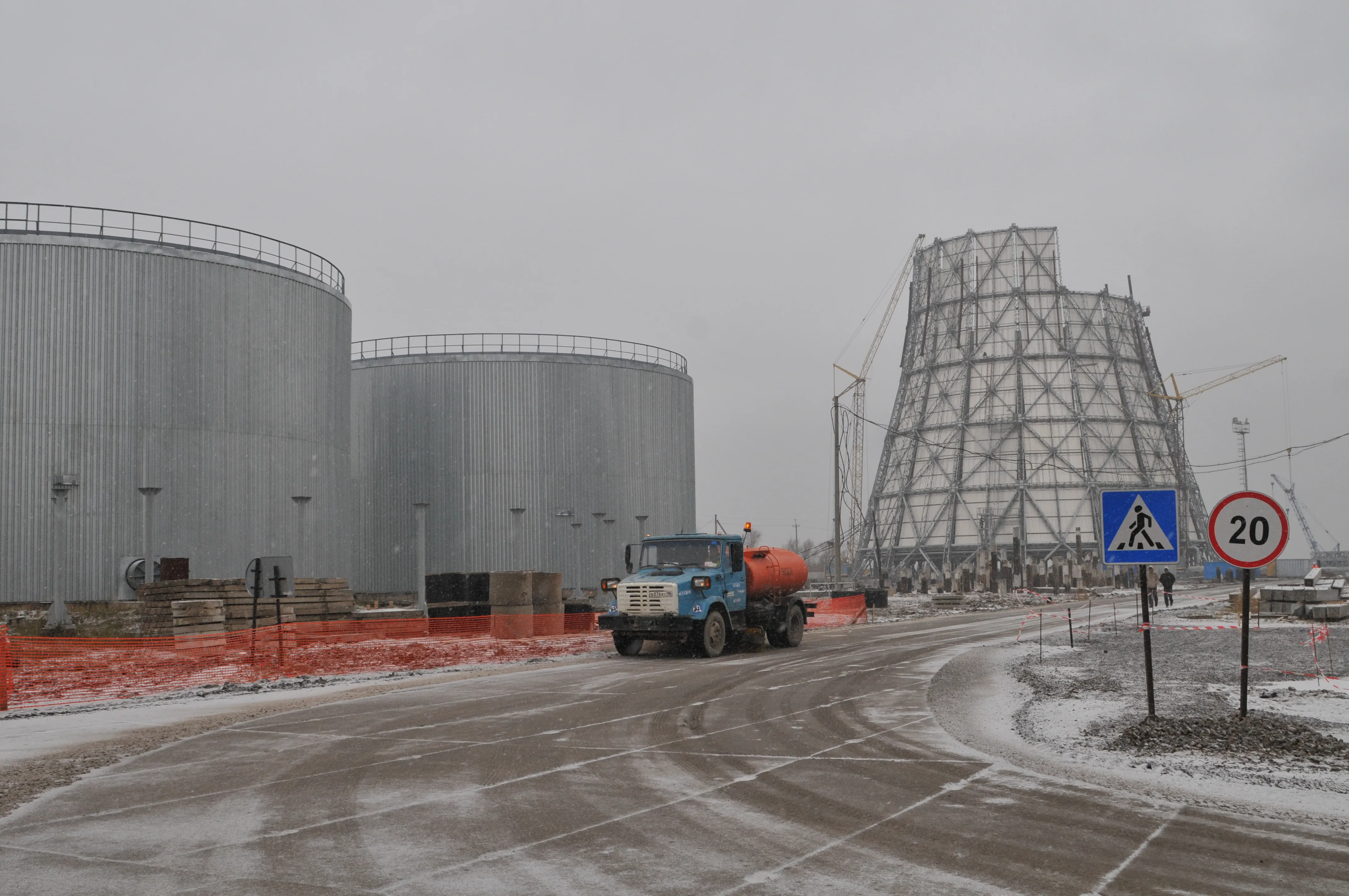

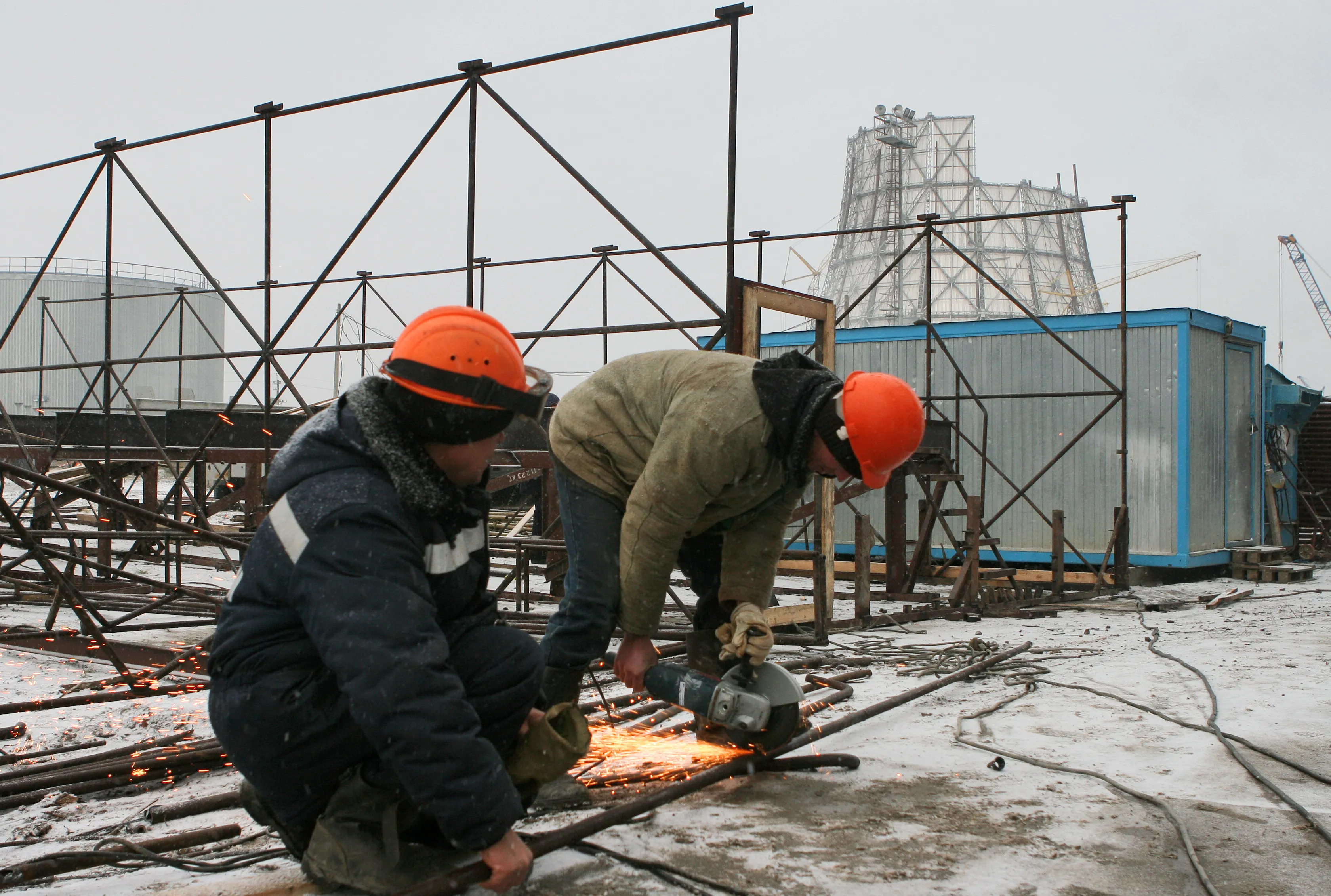

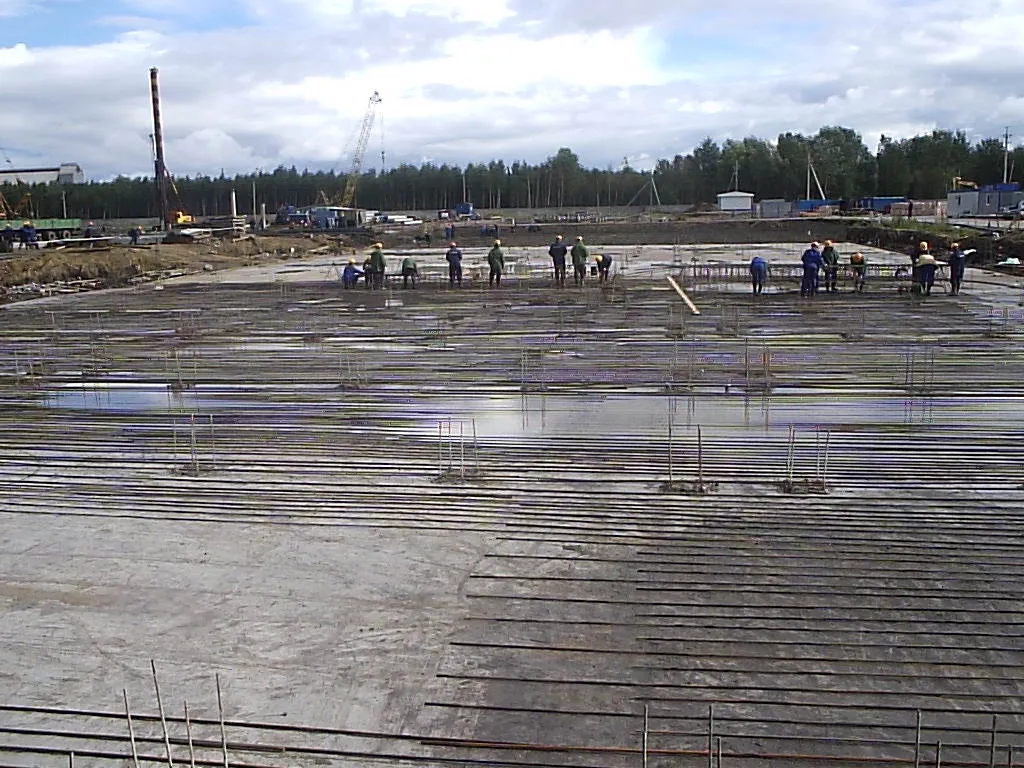

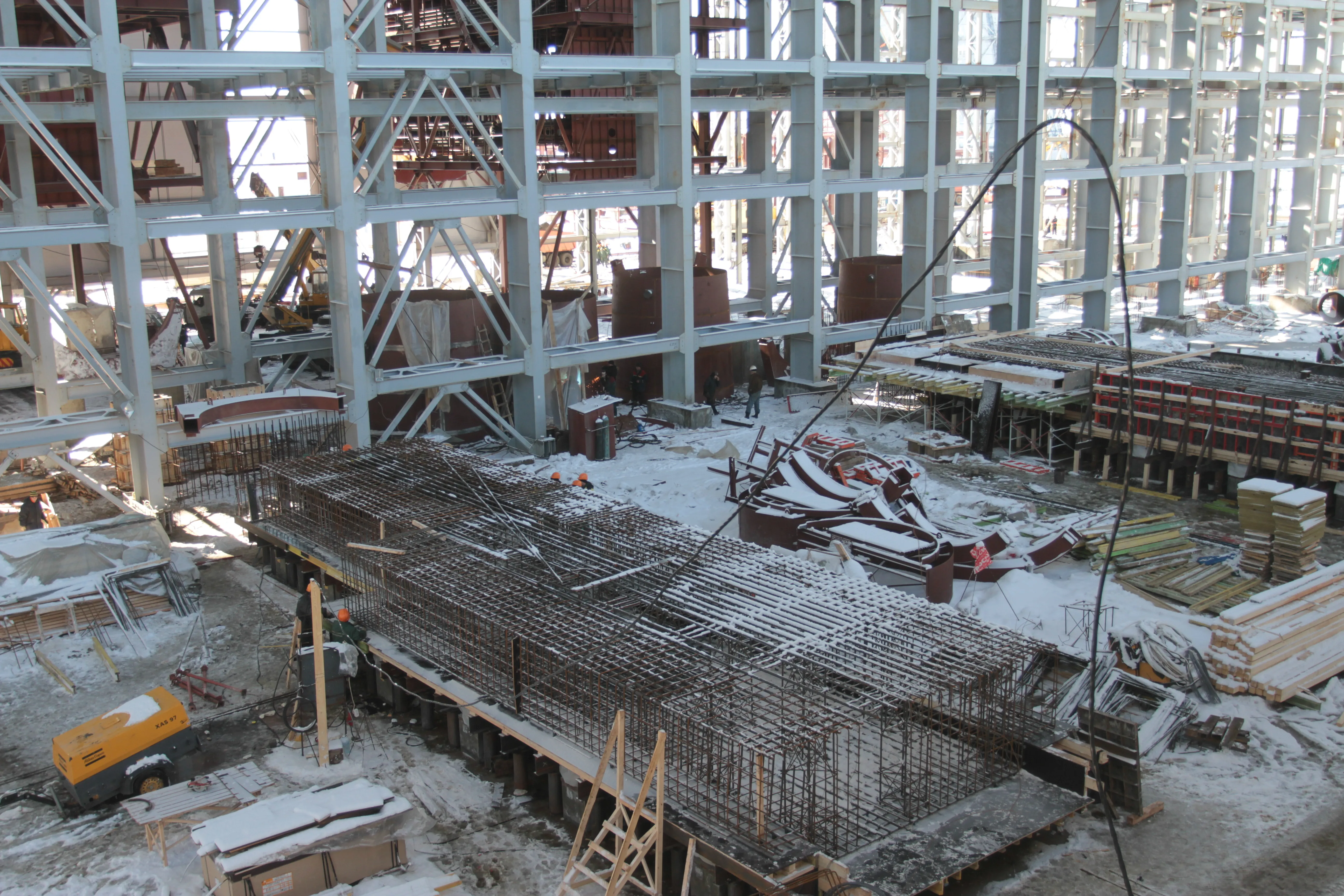

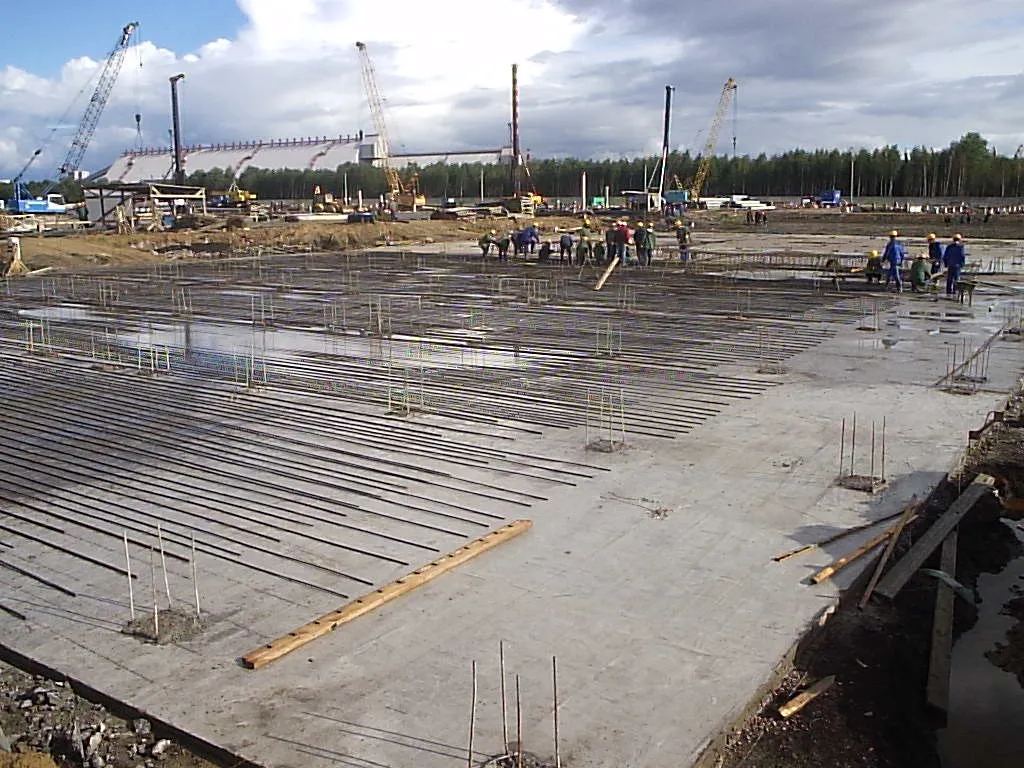

устройство свайных полей глубокого заложения (до 25 м) с антикоррозионной защитой;
-
возведение фундаментов с системой виброизоляции под турбины;
-
монтаж двух водогрейных котлов;
-

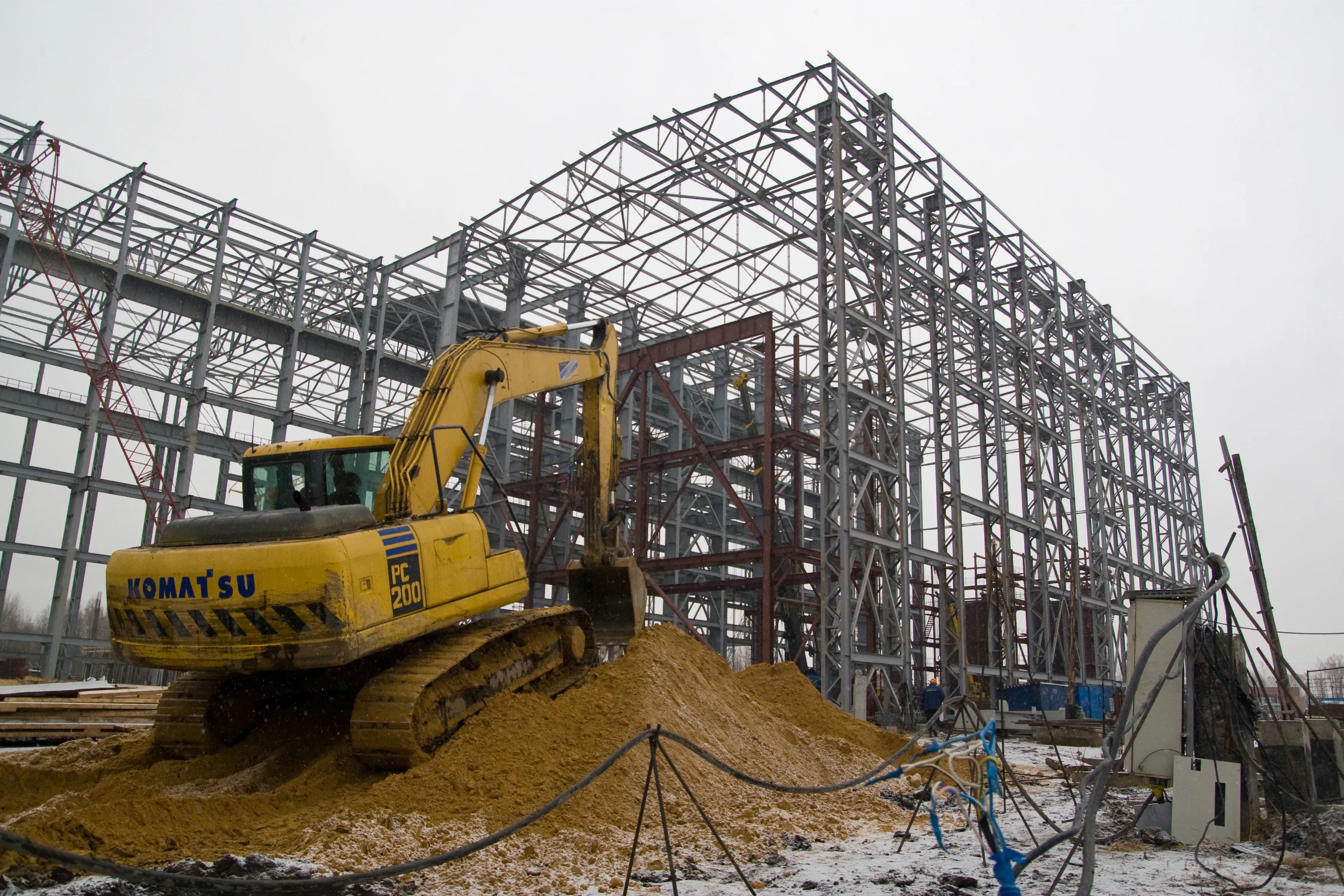

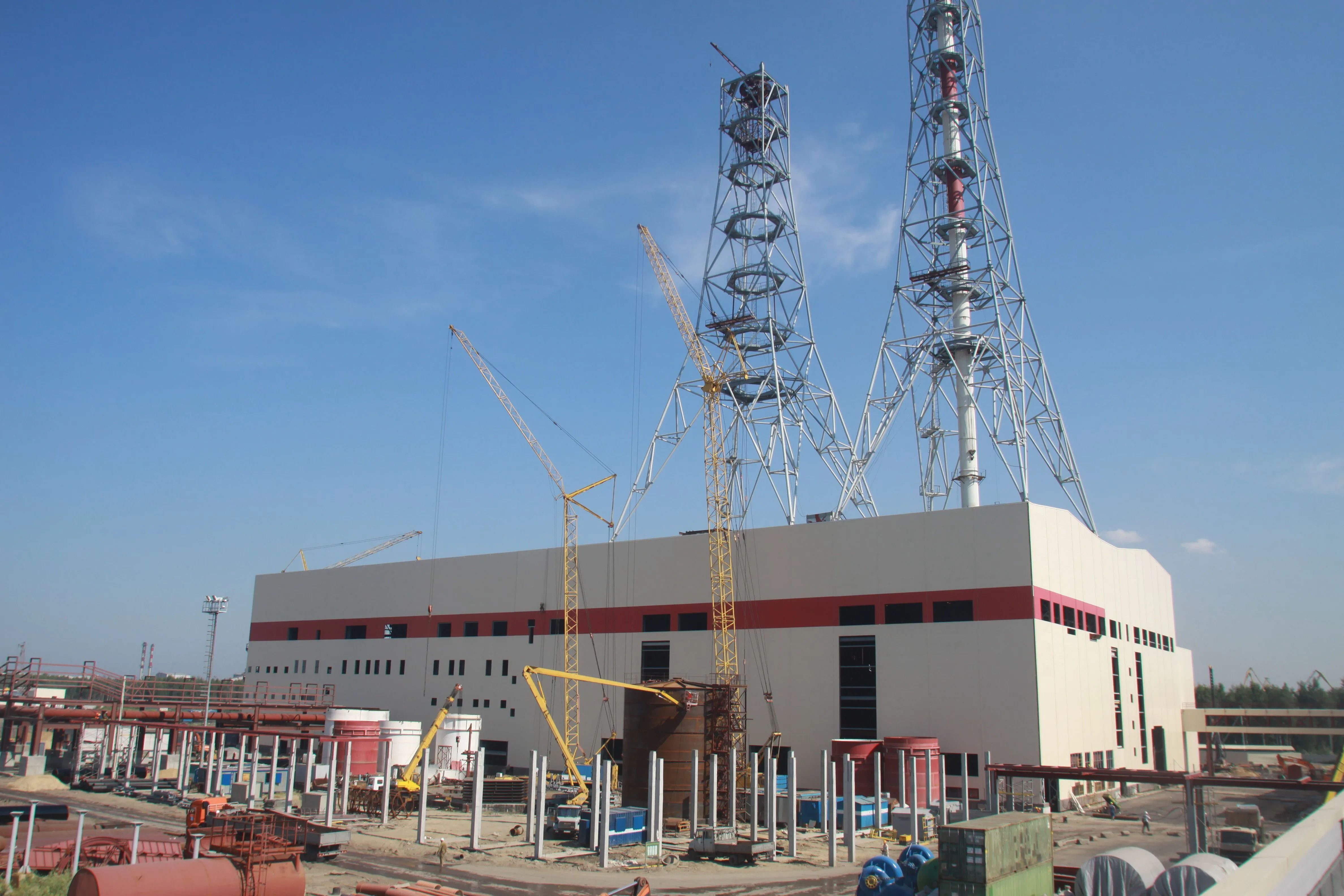

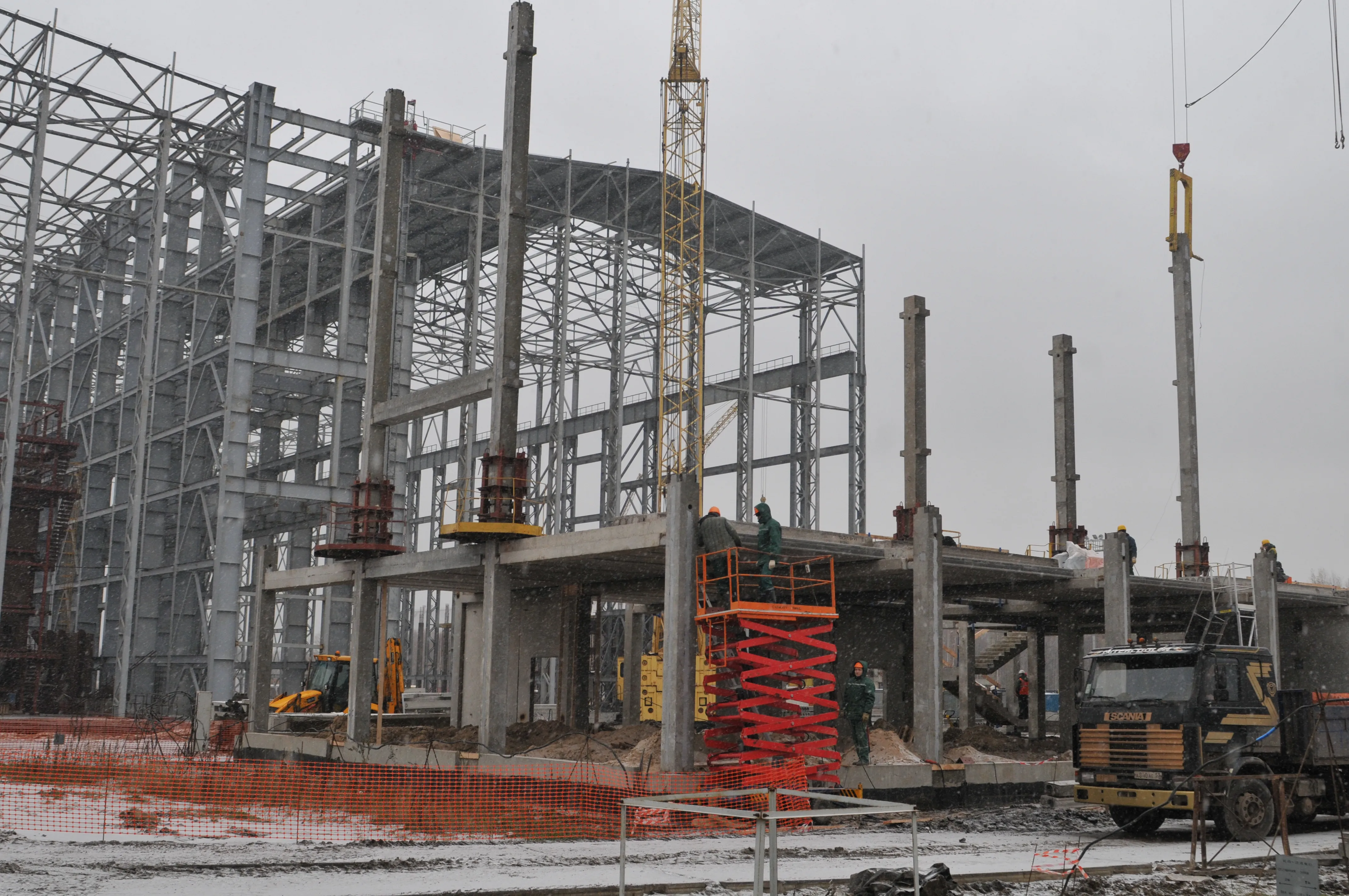

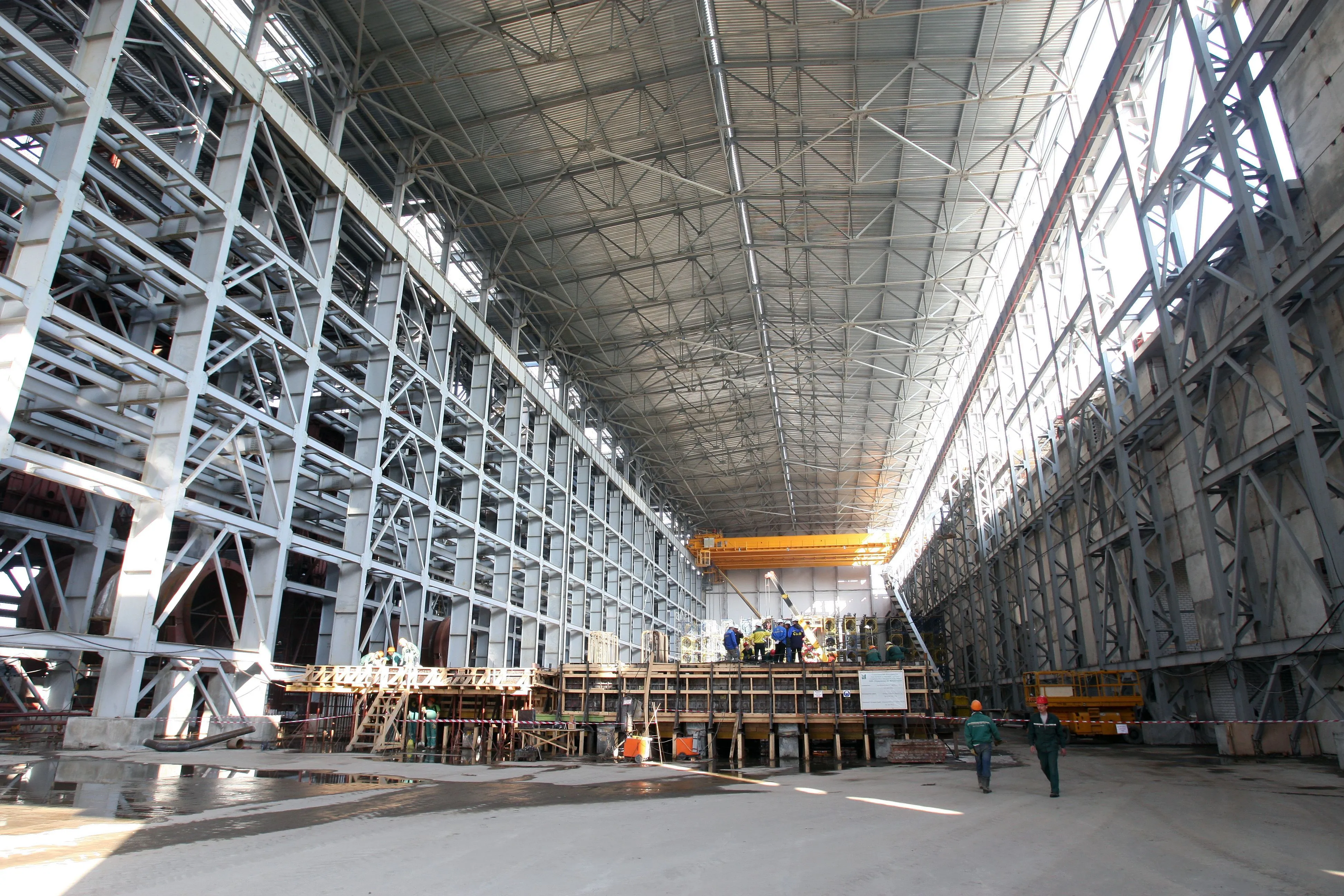

строительство энергоблока ПГУ‑200;
-
сооружение второго пускового комплекса;
-

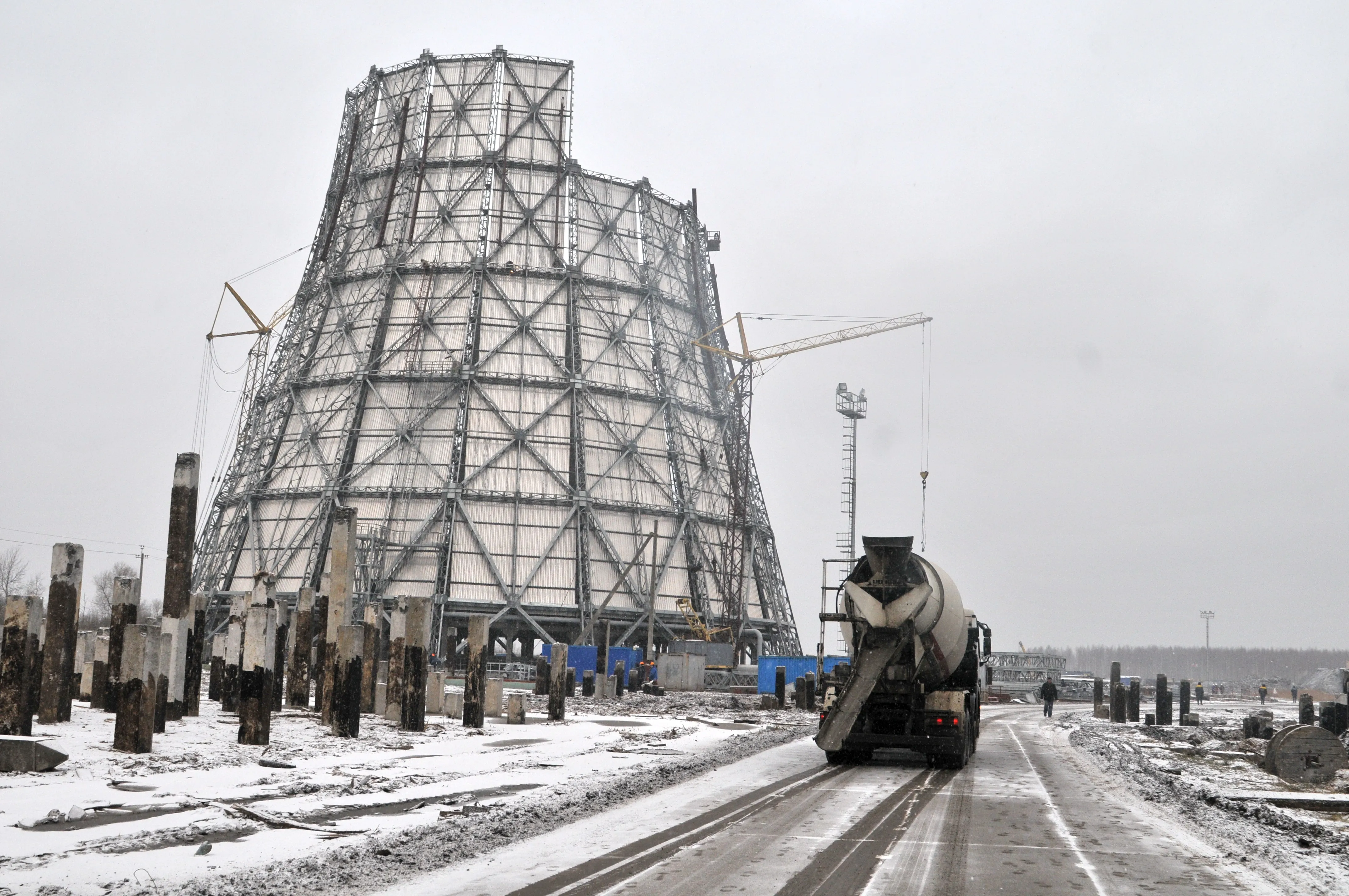

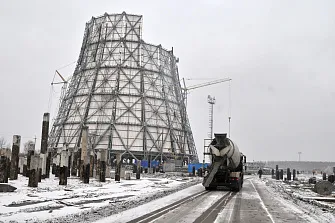

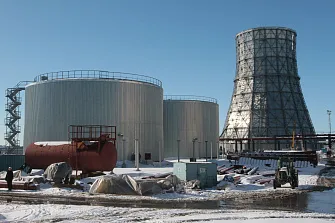

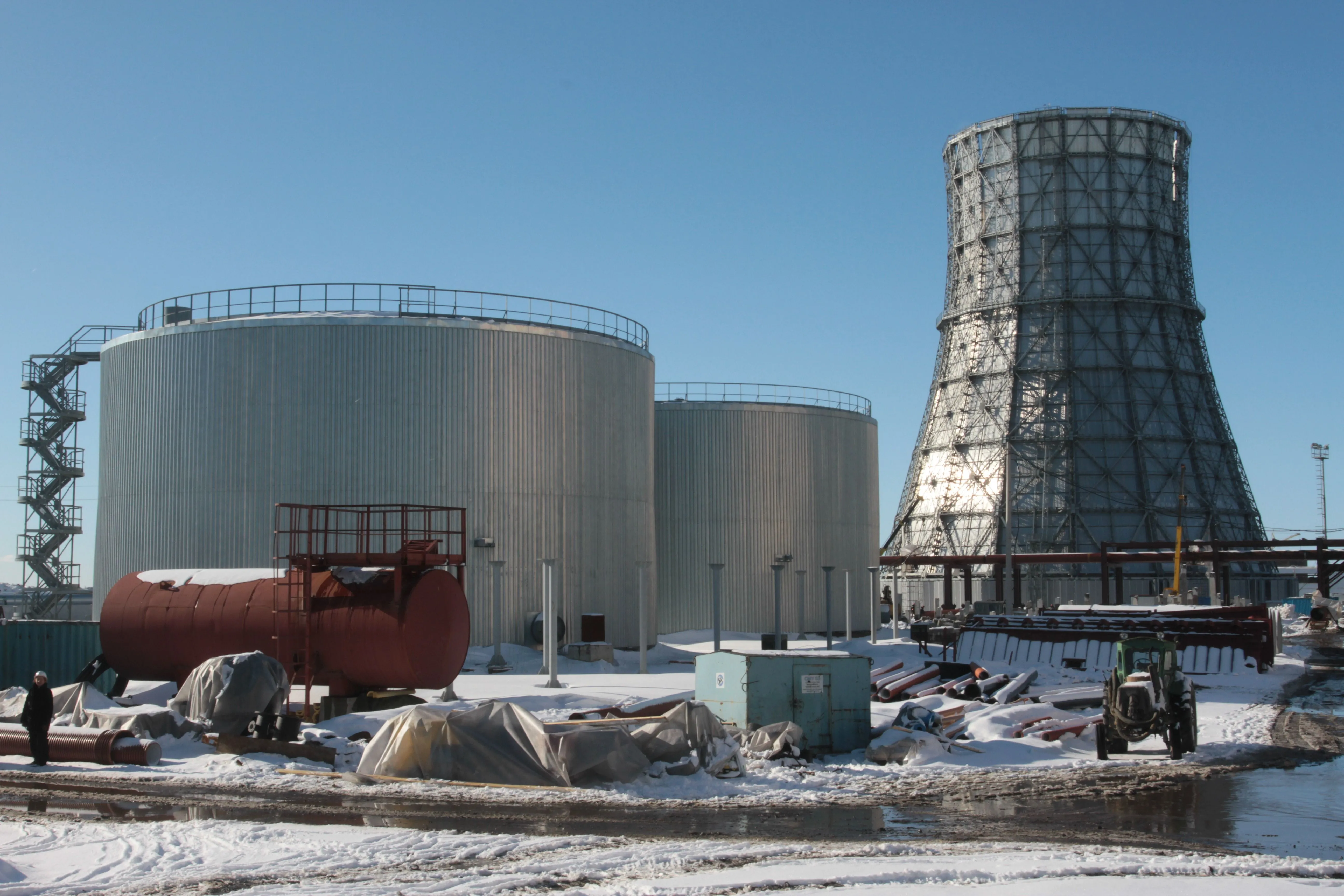

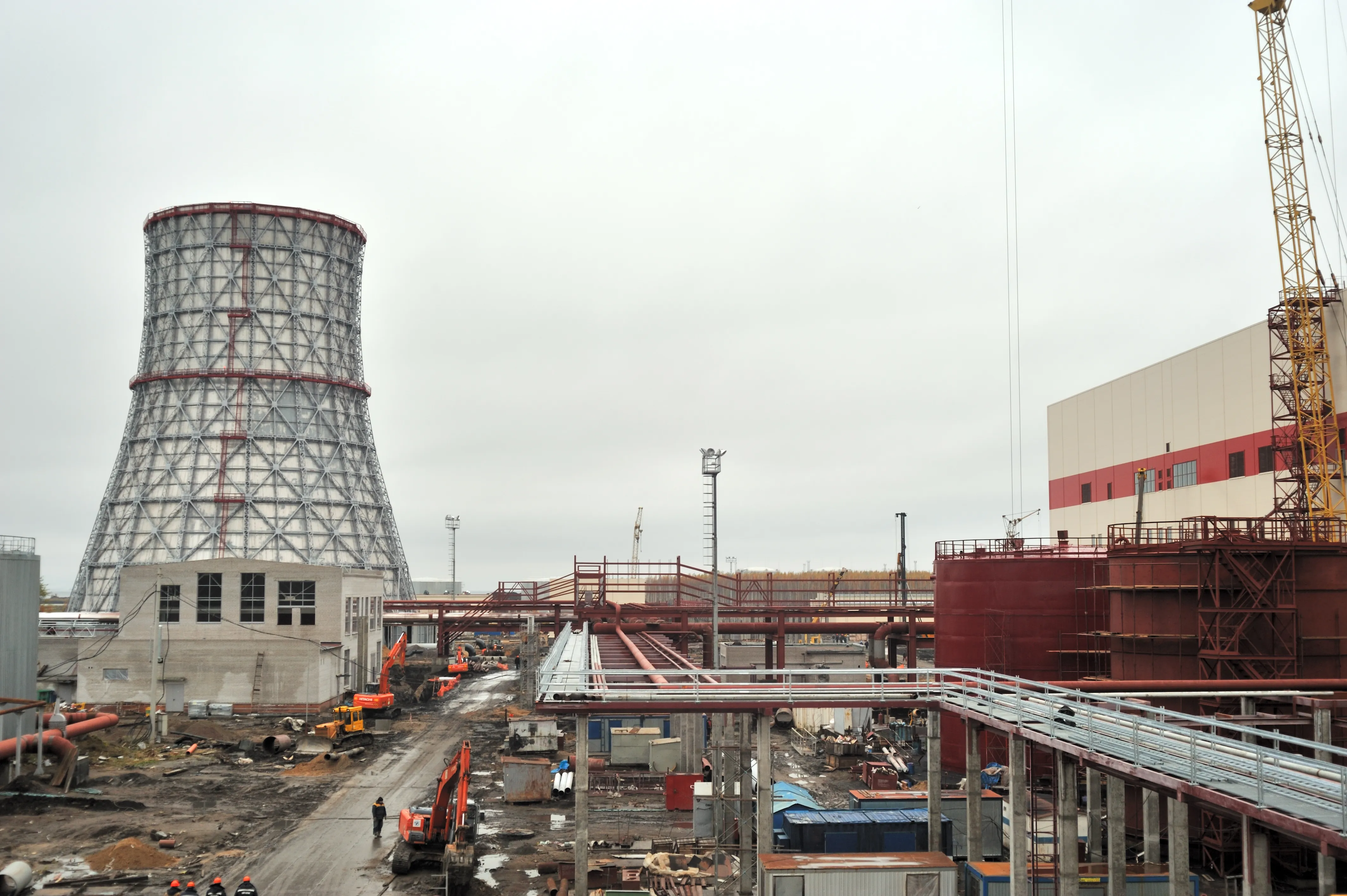

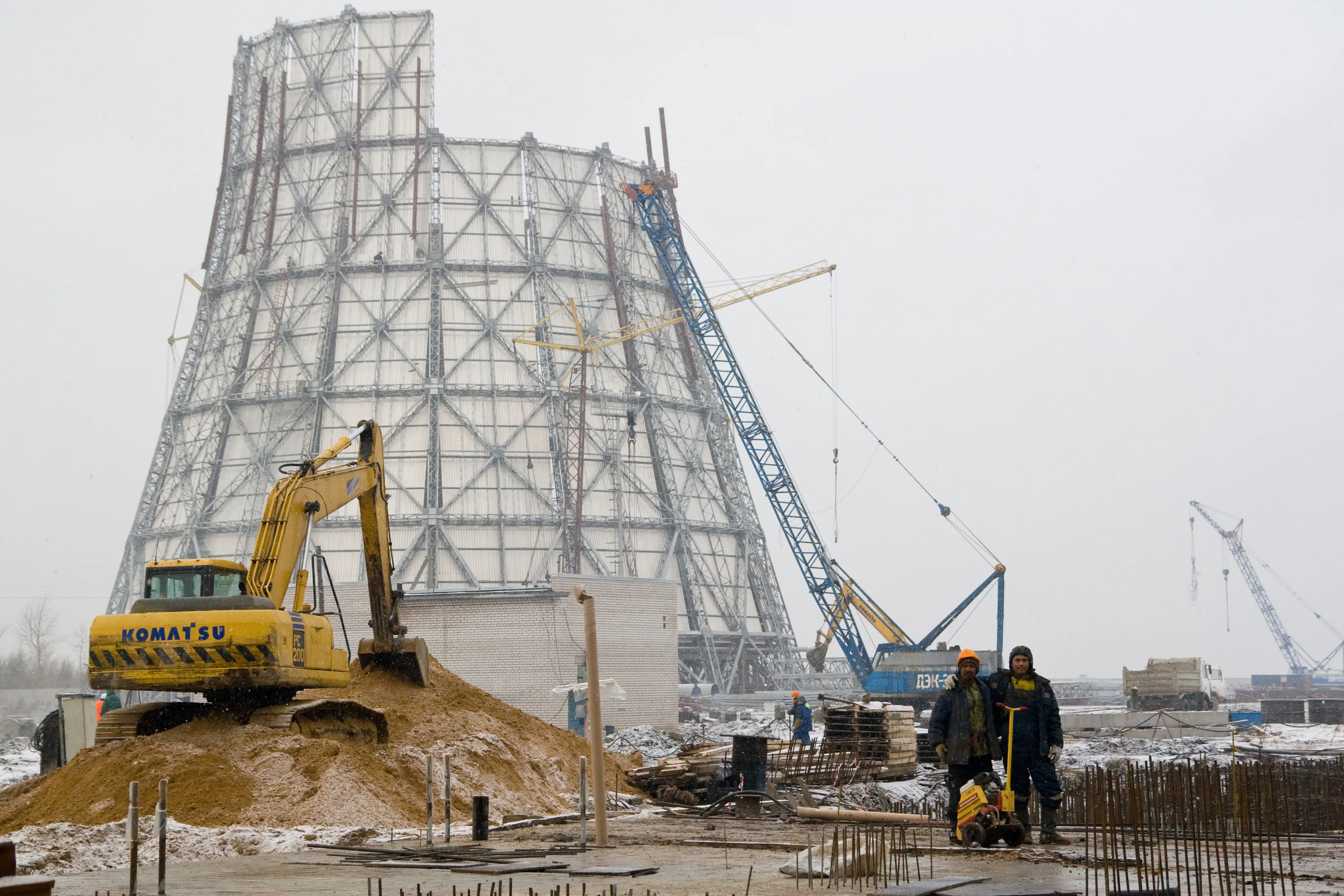

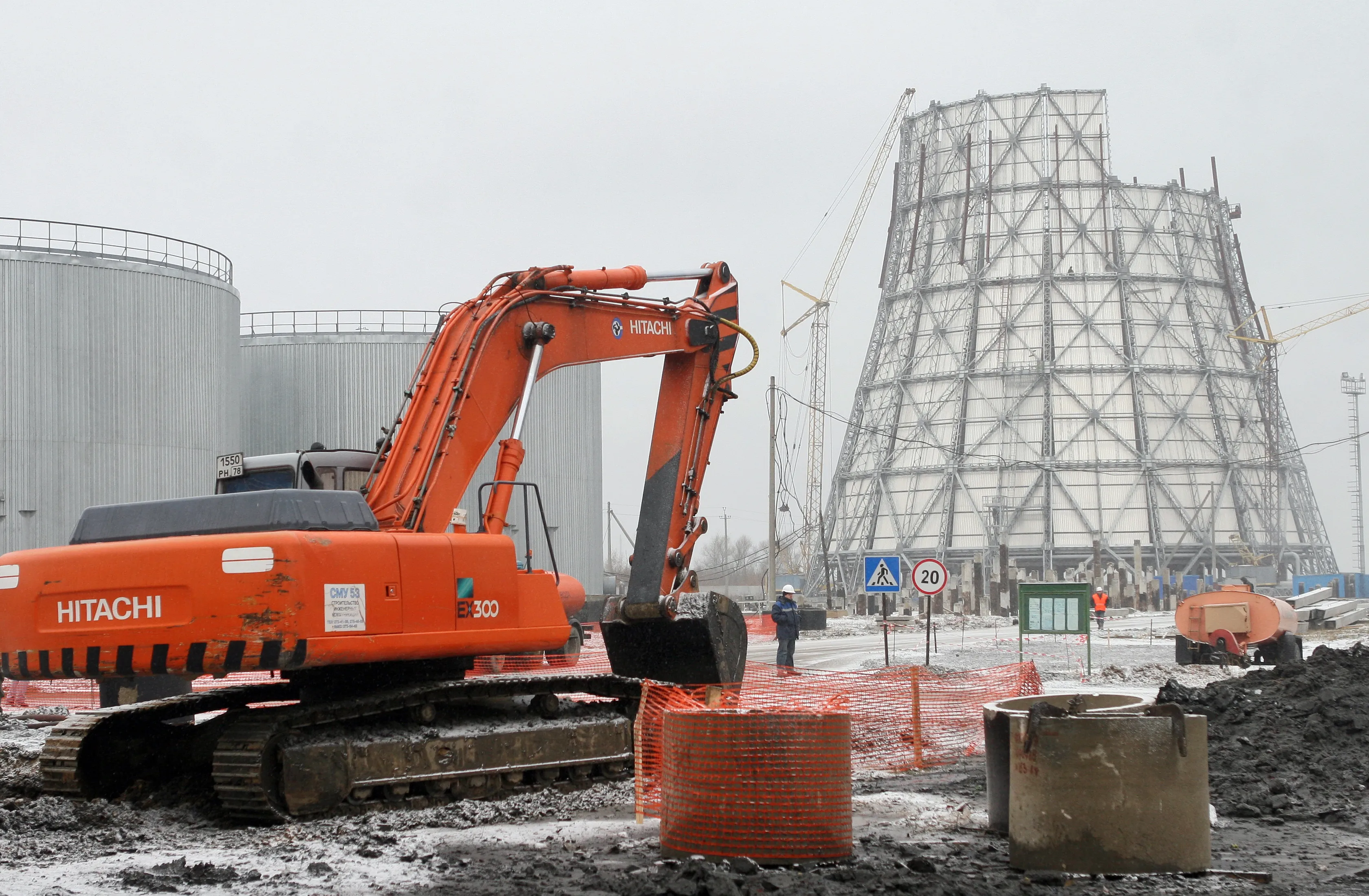

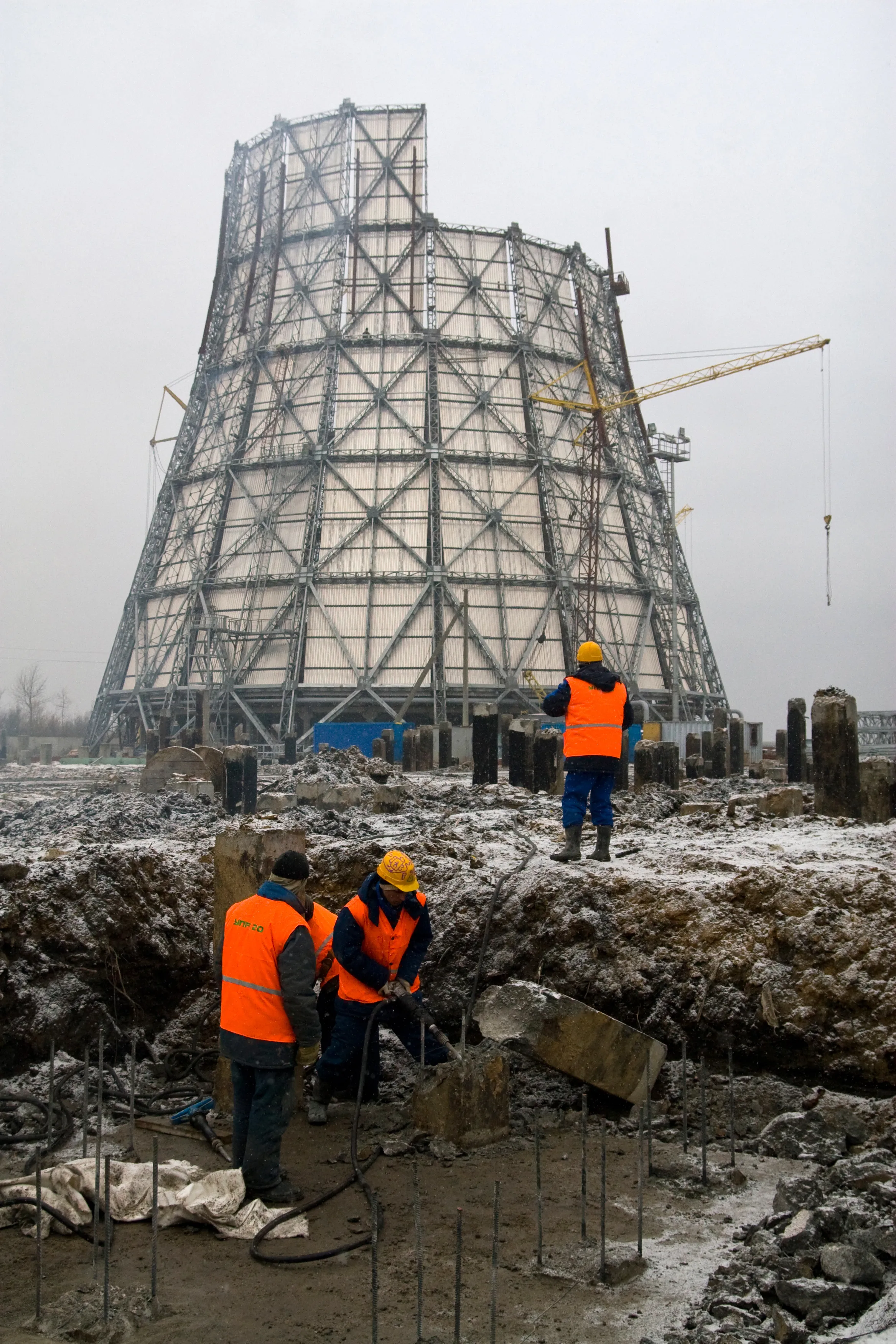

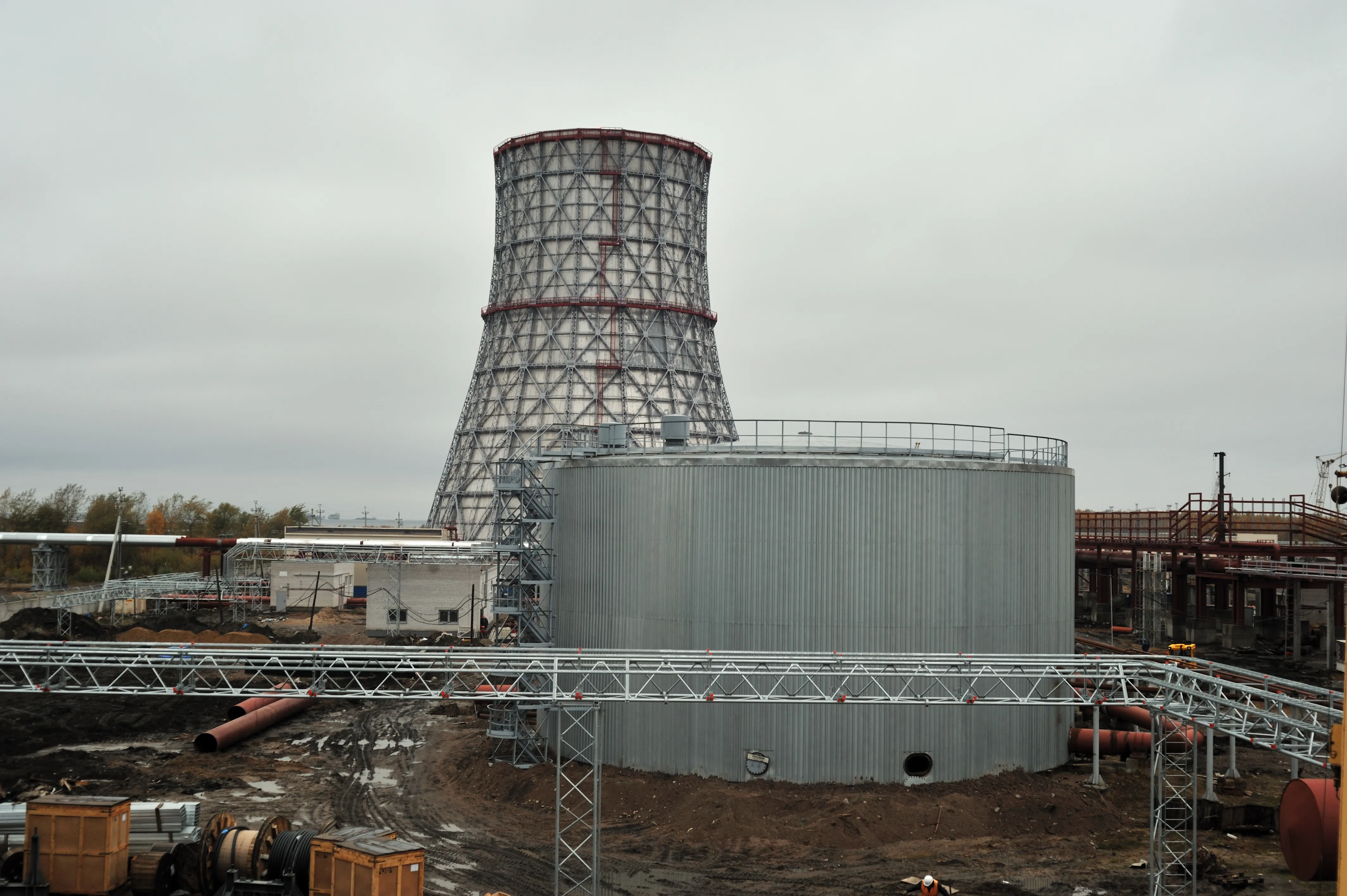

монтаж градирней с алюминиевыми панелями и оцинкованным внутренним покрытием;
-

установка систем автоматизации (АСУТП и АСУП).
Этап 3. Вторая очередь (2010–2011)
-
забивка свайных полей под третий и четвёртый пусковые комплексы;
-
строительство блока ПГУ‑300;
-
монтаж блока ГТУ‑ТЭЦ;
-
прокладка трубопроводов и кабельных линий;
-
интеграция новых объектов с существующей инфраструктурой ТЭЦ;
-
пусконаладочные работы на всех системах.
Этап 4. Ввод в эксплуатацию (декабрь 2011)
-
комплексные испытания оборудования;
-
тестирование систем автоматизации (АСУТП и АСУП);
-

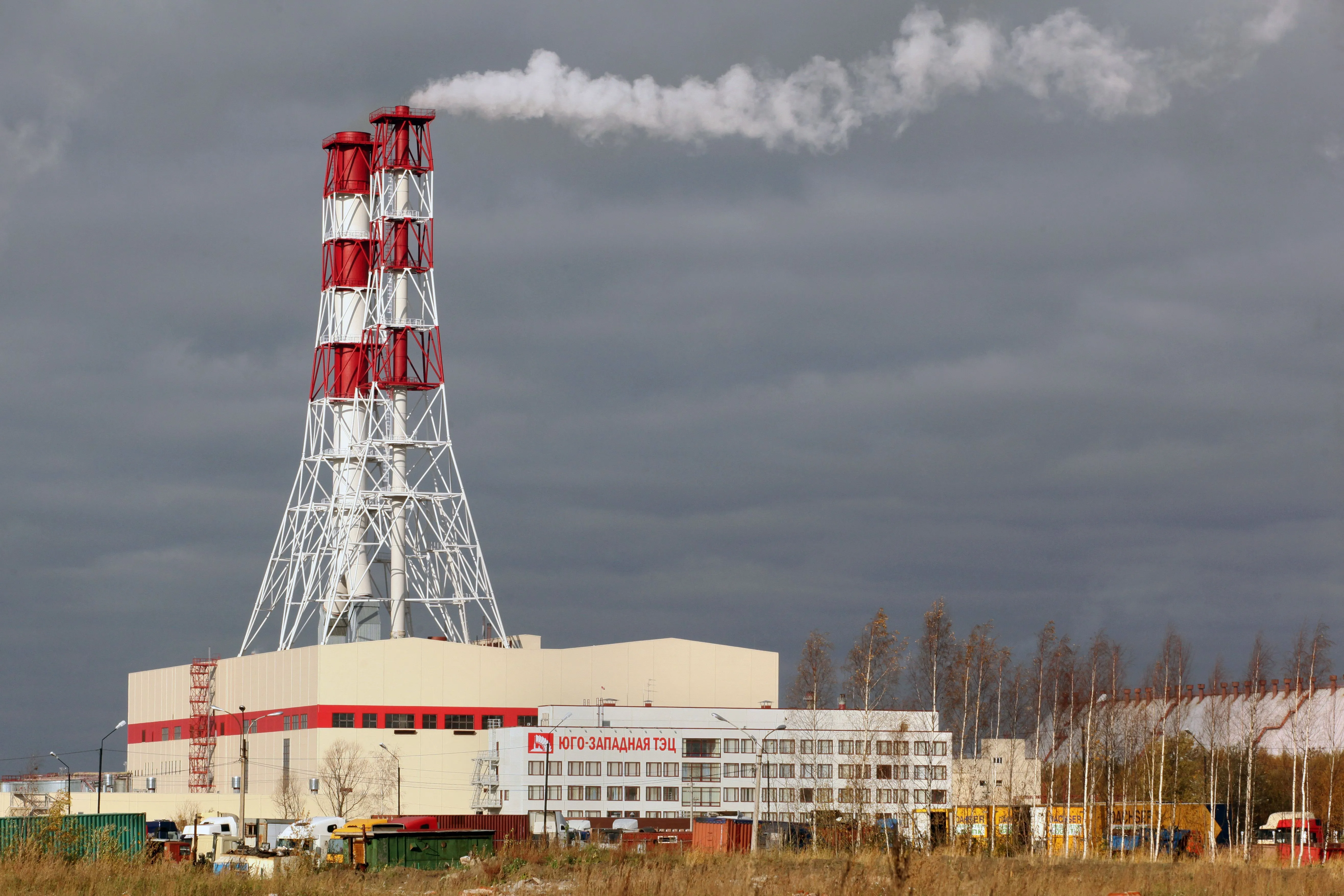

сдача первой очереди (200 МВт, 255 Гкал/ч);
-
завершение работ по второй очереди;
-
ввод ТЭЦ в промышленную эксплуатацию.
